1、土方开挖施工方案一、准备工作L 土方开挖前,首先应摸清地下管线电缆等障碍物,并应根据施工 方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。建筑物 或构筑物的位置或场地的定位控制线,标准水平桩及基槽的灰线尺寸,必 须经过检验合格,并办完预检手续。2、场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时 性排水沟。3、夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根 据需要安装照明设施,在危险地段应设置明显警示标志。4、开挖低于地下水位的基坑、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面50Omm ,然后再开挖。二、工艺流程三、操作细则1、基坑

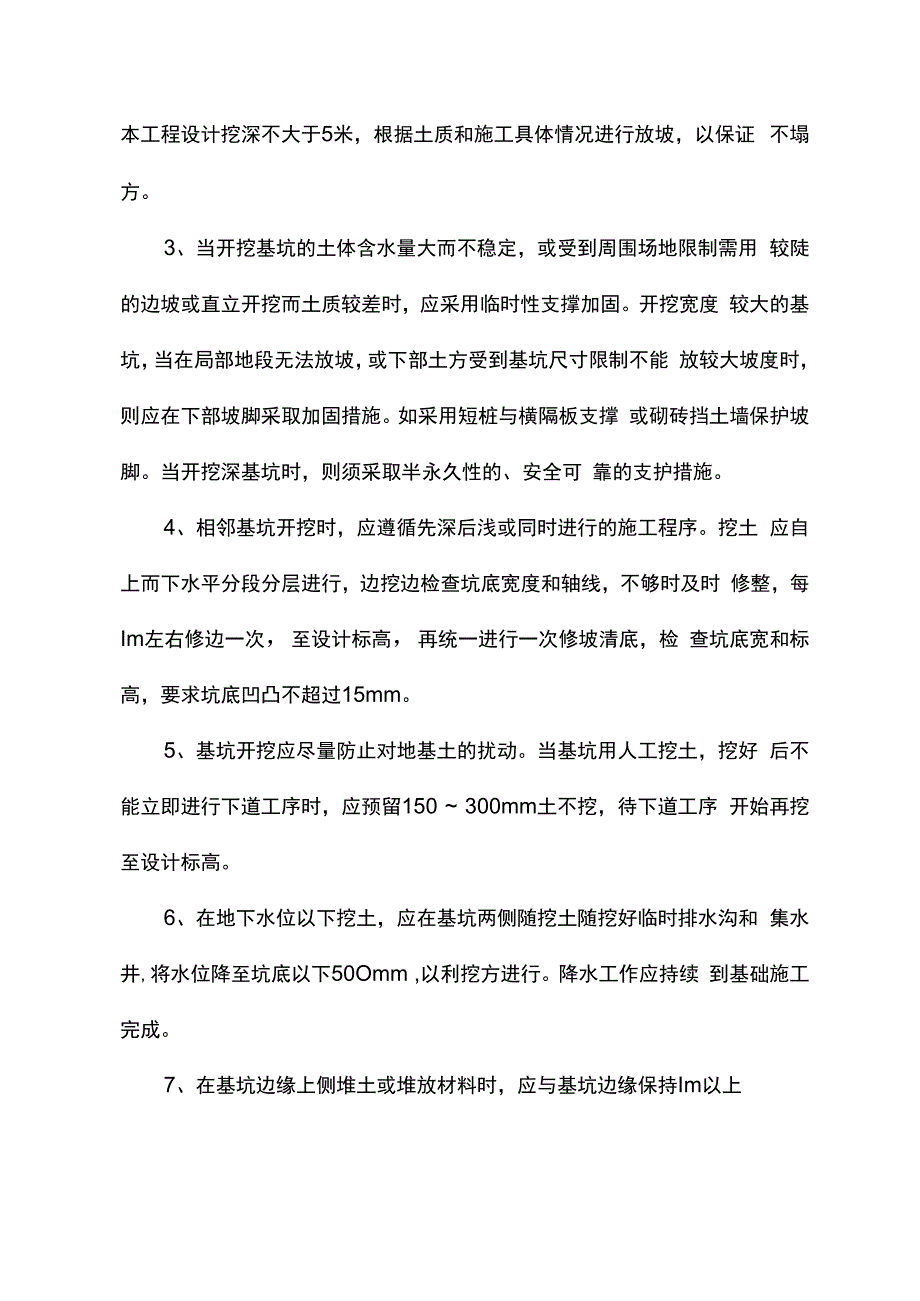

2、开挖应按放线定出的开挖宽度,分段分层挖土。根据土质和 水文情况,采取从东向西开挖,将多余土方运至西侧空地,以保证施工操 作安全。2、在天然湿度的均质土中开挖基坑,地下水降至设计标高以下50Omm时,挖方边坡可作直立壁,不加支撑,基坑宽应稍大于基础宽。本工程设计挖深不大于5米,根据土质和施工具体情况进行放坡,以保证 不塌方。3、当开挖基坑的土体含水量大而不稳定,或受到周围场地限制需用 较陡的边坡或直立开挖而土质较差时,应采用临时性支撑加固。开挖宽度 较大的基坑,当在局部地段无法放坡,或下部土方受到基坑尺寸限制不能 放较大坡度时,则应在下部坡脚采取加固措施。如采用短桩与横隔板支撑 或砌砖挡土墙保护
3、坡脚。当开挖深基坑时,则须采取半永久性的、安全可 靠的支护措施。4、相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土 应自上而下水平分段分层进行,边挖边检查坑底宽度和轴线,不够时及时 修整,每Im左右修边一次,至设计标高,再统一进行一次修坡清底,检 查坑底宽和标高,要求坑底凹凸不超过15mm。5、基坑开挖应尽量防止对地基土的扰动。当基坑用人工挖土,挖好 后不能立即进行下道工序时,应预留150 300mm土不挖,待下道工序 开始再挖至设计标高。6、在地下水位以下挖土,应在基坑两侧随挖土随挖好临时排水沟和 集水井,将水位降至坑底以下50Omm ,以利挖方进行。降水工作应持续 到基础施工完成
4、。7、在基坑边缘上侧堆土或堆放材料时,应与基坑边缘保持Im以上距离,以保证坑边直立壁或边坡的稳定。当土质良好时,堆土或材料应距 挖方边缘08m以外,高度不宜超过Im ;在已完基础一侧也不应过高填土 , 以免使基础、墙、柱产生歪斜、裂缝。8、开挖基坑时,不得超过基底标高,如个别地方需加深处理时,应 用基土相同的土料补填,并夯实至要求的密实度,或用灰土或砂砾石填补 并夯实。在重要部位可用低强度等级混凝土填补,并应取得设计单位同意。9、在基坑挖土过程中,应随时注意土质变化情况,如基底出现软弱 土层、枯井、古墓,应与设计单位共同研究,采取加深、换填或其它加固 地基方法处理。遇有文物,应做好保护,报告当

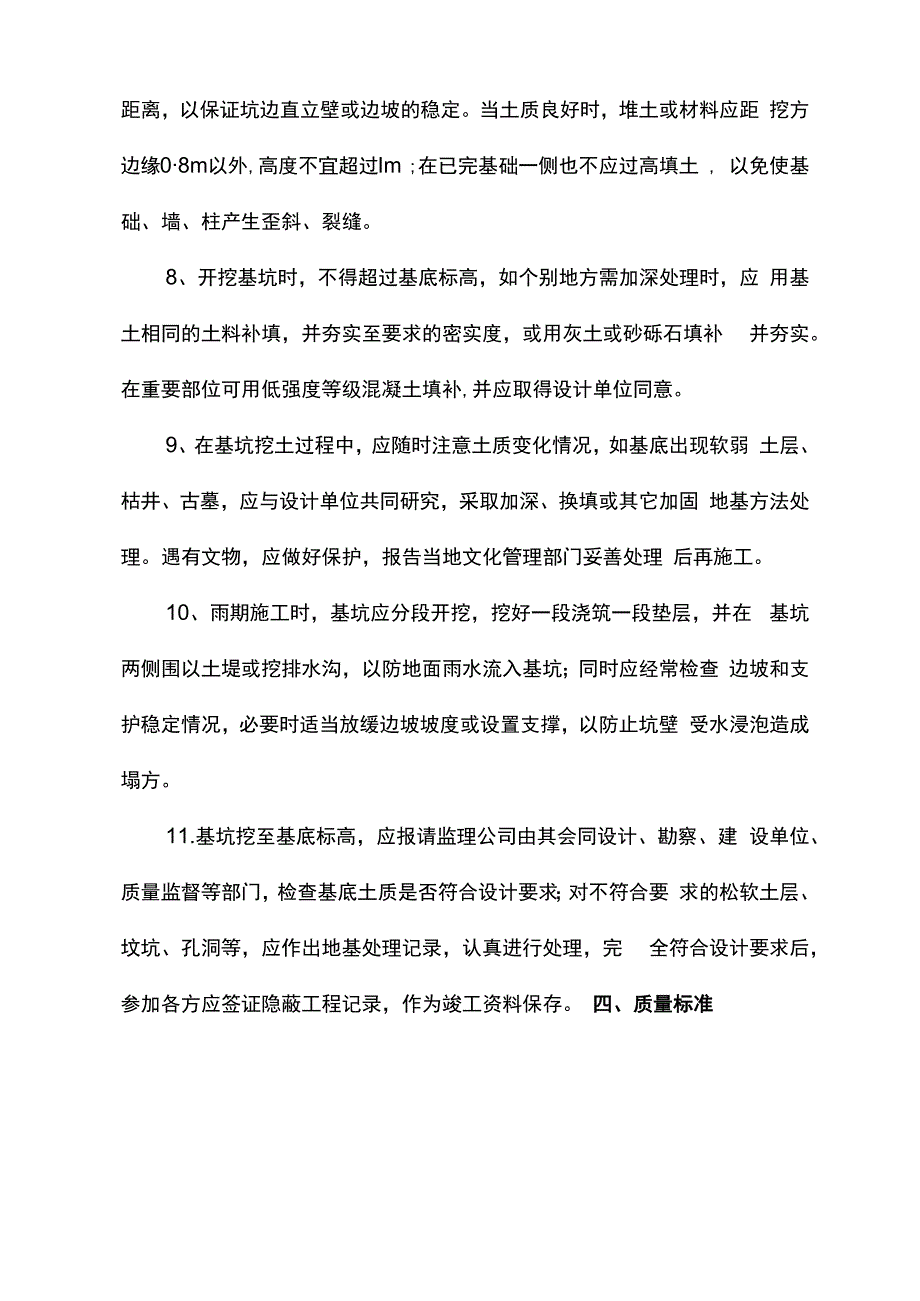

5、地文化管理部门妥善处理 后再施工。10、雨期施工时,基坑应分段开挖,挖好一段浇筑一段垫层,并在 基坑两侧围以土堤或挖排水沟,以防地面雨水流入基坑;同时应经常检查 边坡和支护稳定情况,必要时适当放缓边坡坡度或设置支撑,以防止坑壁 受水浸泡造成塌方。11.基坑挖至基底标高,应报请监理公司由其会同设计、勘察、建 设单位、质量监督等部门,检查基底土质是否符合设计要求;对不符合要 求的松软土层、坟坑、孔洞等,应作出地基处理记录,认真进行处理,完 全符合设计要求后,参加各方应签证隐蔽工程记录,作为竣工资料保存。 四、质量标准L 土方开挖的顺序、方法必须与设计工况相一致,并遵循开槽支 撑,先撑后挖,分层开挖
6、,严禁超挖的原则。2、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距 最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配, 减少重复挖运。土方平衡调配应尽可能与城市规划和农田水利相结合将余 土一次性运到指定弃土场,做到文明施工。3、基坑周围地面应设排水沟,对坡顶、坡面、坡脚采取降排水措施。4、平整场地的表面坡度应符合设计要求,如设计无要求时,排水沟 方向的坡度不应小于2%。平整后的场地表面应逐点检查。检查点为每 100400m2取L点,但不应少于10点;长度、宽度和边坡均为每20m取 1点,每边不应少于L点。5、土方工程施工,应经常测量和校核其平面位置、标高和坡度。平 面
7、控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。土方不 应堆在基坑边缘。4.2 土方开挖L 土方开挖前应检查定位放线、排水和降低地下水位系统,合理安 排土方运输车的行走路线及弃土场。2、施工过程中应检查平面位置、标高、坡度、压实度、排水、降低 地下水位系统,并随时观测周围的环境变化。4.3 需注意的质量问题L基坑周边严禁超堆荷载。2、基坑开挖过程中,应采取措施防止碰撞支护结构或扰动基底原状 o3、基坑开挖,应设水平桩控制基底标高,标桩间距应不大于3m , 并加强检查,以防止超挖;如发现局部超挖,应采用低压缩性材料,如灰 土、砂砾石等分层回填夯实。4、土方开挖应先从低处开挖,分层分段依次
8、进行,完成最低处的挖 方,形成一定坡势,以利泄水,并且不得在影响边坡稳定的范围内积水。5、雨期施工应连续作业,基坑挖完后应尽快进行下道工序施工,以 减少对地基土的扰动和破坏。6、现场施工技术人员应对照地质报告,密切注意土层变化是否和地 质报告相符,如发现不符,应报请监理单位会同设计、勘察单位处置。4.4 成品保护L对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不 得碰撞,并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合 设计要求。定位标准桩和标准水准点,也应定期复测检查是否正确。2、土方开挖时,应防止邻近道路、管线等发生下沉或变形。必要时, 与设计单位或建设单位协商采取防护措施
9、,并在施工中进行沉降和位移观 测。3、施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地 有关部门处理后,方可继续施工。如发现有测量用的永久性标桩或地质、 地震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电 缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中 应采取措施,以防损坏管线。4.5 安全与环境管理L基坑开挖时,机械随操平随挖至设计标高,随机械挖后随时人工 清理,两人操作间距应大于3m ;挖土面积较大时,每人工作面不应小于 6m2o挖土应由上而下、分层分段按顺序进行,严禁先挖坡脚或逆坡挖 ,或采用底部掏空塌土方法挖土。2、基坑开挖应严格按规定放坡,操作
10、时应随时注意土壁的变动情况, 如发现有裂缝或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳 固和土壁的变化。当采取不放坡开挖,应设置临时支护。3、基坑的直立壁和边坡,在开挖过程中和敞露期间应防止塌陷,必 要时加以保护;在柱基周围,墙基一侧,不得堆土过高。4、重物旦巨土坡的安全距离:汽车不小于3m ;起重机不小于4m ;堆 土高不超过l5m05、当基坑较深或晾槽时间很长时,为防止边坡失水松散或地面水冲 刷、浸润影响边坡稳定,应采用边坡保护方法,进行覆盖。五.安全、文明施工及环保(-)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人 员组成的安全管理体系。(二)
11、强化安全生产制度L严格执行安全生产技术交底制度。根据安全措施要求和现场实际 情况,专业工长应向班组长进行有针对性、切实可行的书面安全交底,再 由班组长向施工人员进行安全交底,各级安全交底工作必须完成书面的签 认手续。2、坚持周一安全活动制度。经理部每周一要组织全体工人进行安全 生产教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生 产重点和注重事项作必要的交底,提高每个施工人员的安全防护意识,加 强自身的安全防护。3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验 收的一律不得投入使用。4、坚持班前检查制度。专业工长必须督促和检查分承包方施工作业 面和施工时的各项防护措施是
12、否满足要求,对其检查并督促其按时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织一次 安全检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。6、实行安全生产否决制度。任何操作人员对存在安全隐患和不安全 因素的施工作业有权拒绝施工,专职安全管理人员对存在的不安全因素或 隐患不及时整改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员必须持证上岗,严 禁无证操作。现场一旦发现危及职工生命财产安全的险情,要立即停工, 及时向上级汇报,以利及时采取措施排除险情。(三)安全生产保证措施1、对安全生产设施进行必要的、合理的投入,重要的劳动保护用品 (如安全帽、安全带
13、、安全网)等必须购买定点厂家的认定合格产品。2、在施工中,对薄弱的部位和环节,要确定安全管理的难点,分析 其施工条件、特点、方法,预测安全防护的难点和事故隐患,确立管理点, 制订预控措施。3、对大中型机械设备从设备进场、检验、安装到日常操作要严加控 制和管理,并定期复查,凡性能不符合安全生产要求的均不准使用,维修 合格后方可继续使用。4、制订完善的安全防护措施和标准,保证施工人员的安全。在各种 特殊机械设备上要设明确的安全警示牌才是醒施工人员注意加强警惕性。(四)安全生产措施标准1、高温季节施工,应加强施工人员的现场管理和工人自救的教育, 防止高温中署、中毒现象。2、四周必须设两道护身栏杆,并
14、不低于1.2m ,洞口支挂水平安全网。3、对于电梯井水平洞口,必须加设不低于1.2m、的防护门,井道 等施工后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和 休息板平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前施工5、各工种进行上、下交叉作业时,不得在同一垂直方向上操作,下 层操作者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防 护措施。6、施工中使用的氧气、乙块瓶等要远离明火,两者间距不得小于 IOm ,并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材料混 放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保 险、限位等安全装置的灵
15、敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他任1可人员不得拆 改。配电箱、电焊机等用电设备必须经专职人员检查核实合格后方可使用, 并有安全可靠的接零或接地保护。(五)施工现场的材料管理1、因本项目现场场地狭窄,要求组织施工材料的进场工作必须精心 细致,科学安排,减少材料在现场的堆放时间。2、材料进场后,根据施工平面布置图的不同分布区,分类码放整齐, 不得乱堆乱放。3、施工现场作业面的料具和剩余材料应及时清理回收,做到工完场清,提高材料的周转使用效率,减少损耗。(六)现场文明施工、环境保护L建立环境保护保证体系:建立以执行经理为首,由办公室、现场 经理、专业工长和各专业分包单位等
16、人员组成的环境保护管理体系。2、为减小施工时对附近居民生活的影响,将施工噪音降至最低,现 场砂浆搅拌机、木工机械等设施工棚应降低噪音。3、装修施工阶段,施工设置垃圾集中堆放区,以利于统一外运和及 时外运。4、施工现场及场外临街道路,设专人每天洒水。进出现场的车辆禁 止鸣笛,出场前进行清扫、冲洗。5、施工现场的宿舍和食堂进行统一管理,设饮水器、洗碗池等,由 专人进行管理,剩饭菜不得随意乱倒,减少对环境的污染,提高卫生水平。(七)现场消防管理1、施工现场内严格按施工组织设计的要求设置消火栓,在各楼层、 材料仓库、宿舍、食堂等处留设足够的灭火器。2、各种施工材料必须按规定位置码放,不得占用道路。同时在消火 栓周围3m、内不
