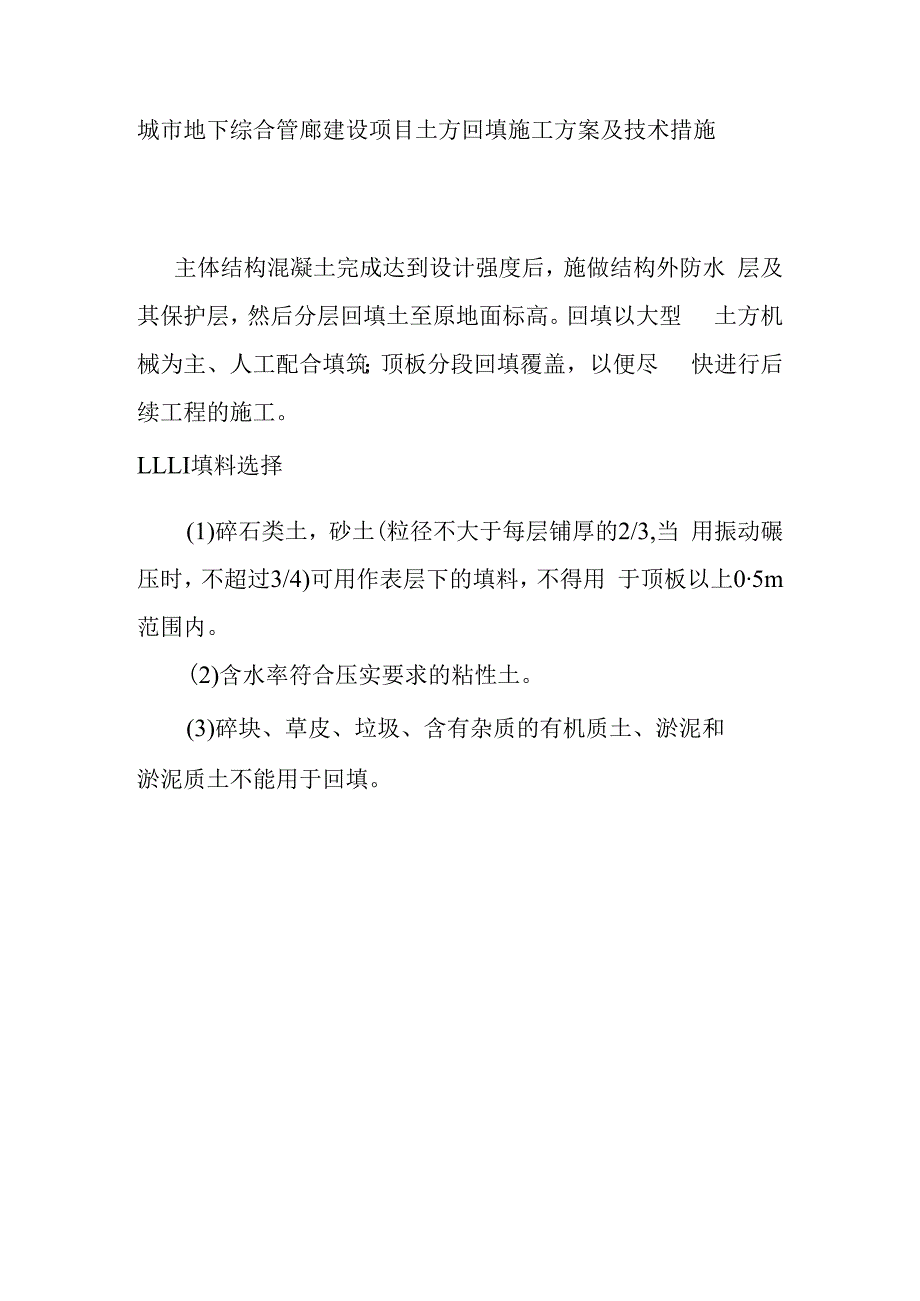

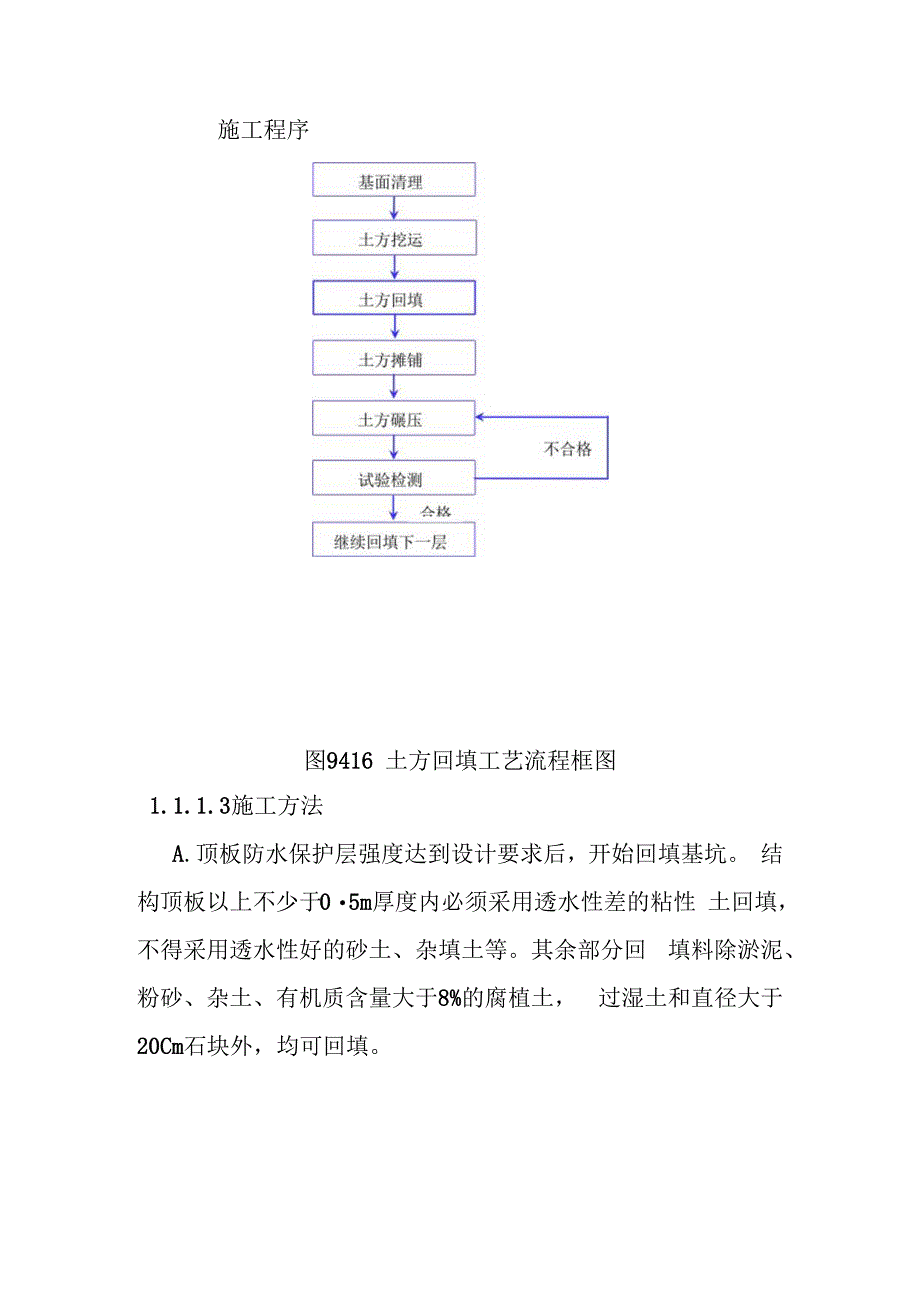

1、城市地下综合管廊建设项目土方回填施工方案及技术措施主体结构混凝土完成达到设计强度后,施做结构外防水 层及其保护层,然后分层回填土至原地面标高。回填以大型 土方机械为主、人工配合填筑;顶板分段回填覆盖,以便尽 快进行后续工程的施工。LLLI填料选择(1)碎石类土,砂土(粒径不大于每层铺厚的2/3,当 用振动碾压时,不超过3/4)可用作表层下的填料,不得用 于顶板以上05m范围内。(2)含水率符合压实要求的粘性土。(3)碎块、草皮、垃圾、含有杂质的有机质土、淤泥和淤泥质土不能用于回填。施工程序图9416 土方回填工艺流程框图1.1.1.3施工方法A.顶板防水保护层强度达到设计要求后,开始回填基坑。

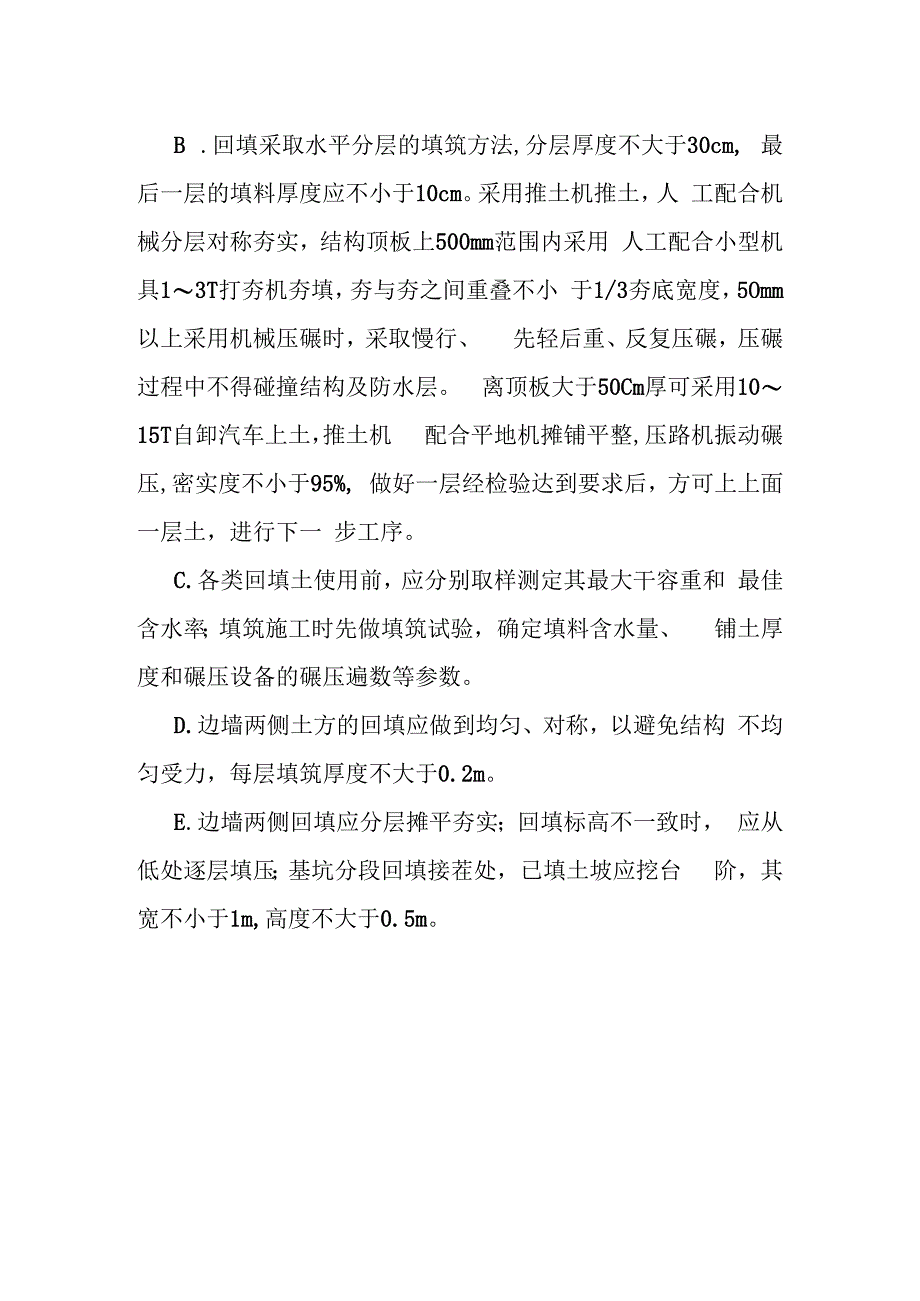

2、 结构顶板以上不少于05m厚度内必须采用透水性差的粘性 土回填,不得采用透水性好的砂土、杂填土等。其余部分回 填料除淤泥、粉砂、杂土、有机质含量大于8%的腐植土, 过湿土和直径大于20Cm石块外,均可回填。B .回填采取水平分层的填筑方法,分层厚度不大于30cm, 最后一层的填料厚度应不小于10cm。采用推土机推土,人 工配合机械分层对称夯实,结构顶板上500mm范围内采用 人工配合小型机具13T打夯机夯填,夯与夯之间重叠不小 于1/3夯底宽度,5Omm以上采用机械压碾时,采取慢行、 先轻后重、反复压碾,压碾过程中不得碰撞结构及防水层。 离顶板大于50Cm厚可采用1015T自卸汽车上土,推土机

3、 配合平地机摊铺平整,压路机振动碾压,密实度不小于95%, 做好一层经检验达到要求后,方可上上面一层土,进行下一 步工序。C.各类回填土使用前,应分别取样测定其最大干容重和 最佳含水率;填筑施工时先做填筑试验,确定填料含水量、 铺土厚度和碾压设备的碾压遍数等参数。D.边墙两侧土方的回填应做到均匀、对称,以避免结构 不均匀受力,每层填筑厚度不大于0.2m。E.边墙两侧回填应分层摊平夯实;回填标高不一致时, 应从低处逐层填压;基坑分段回填接茬处,已填土坡应挖台 阶,其宽不小于1m,高度不大于0.5m。F.回填时机械或机具不得碰撞防水保护层,结构顶板 1.5m范围内以及管线周围应采用人工使用小型机具夯填,夯 与夯之间重叠不小于1/3夯底宽度。采用机械压碾地段,宜 薄填、慢行、先轻后重、反复压碾,压碾时的搭接宽度不小 于 20cm oG.对有压实度要求的填方,回填碾压过程中,应取样检 查回填压实度。基坑填土每层按100500m2取样一组,基 槽回填每2050m2取样一组。1.L.L4施工要点A.对填料做最大干密度、最佳含水率等试验,确定土质 是否可以用于回填。B.填土做到“横向到边,边角到位”、严格控制“三度”(即压实度、厚度、平整度)。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
