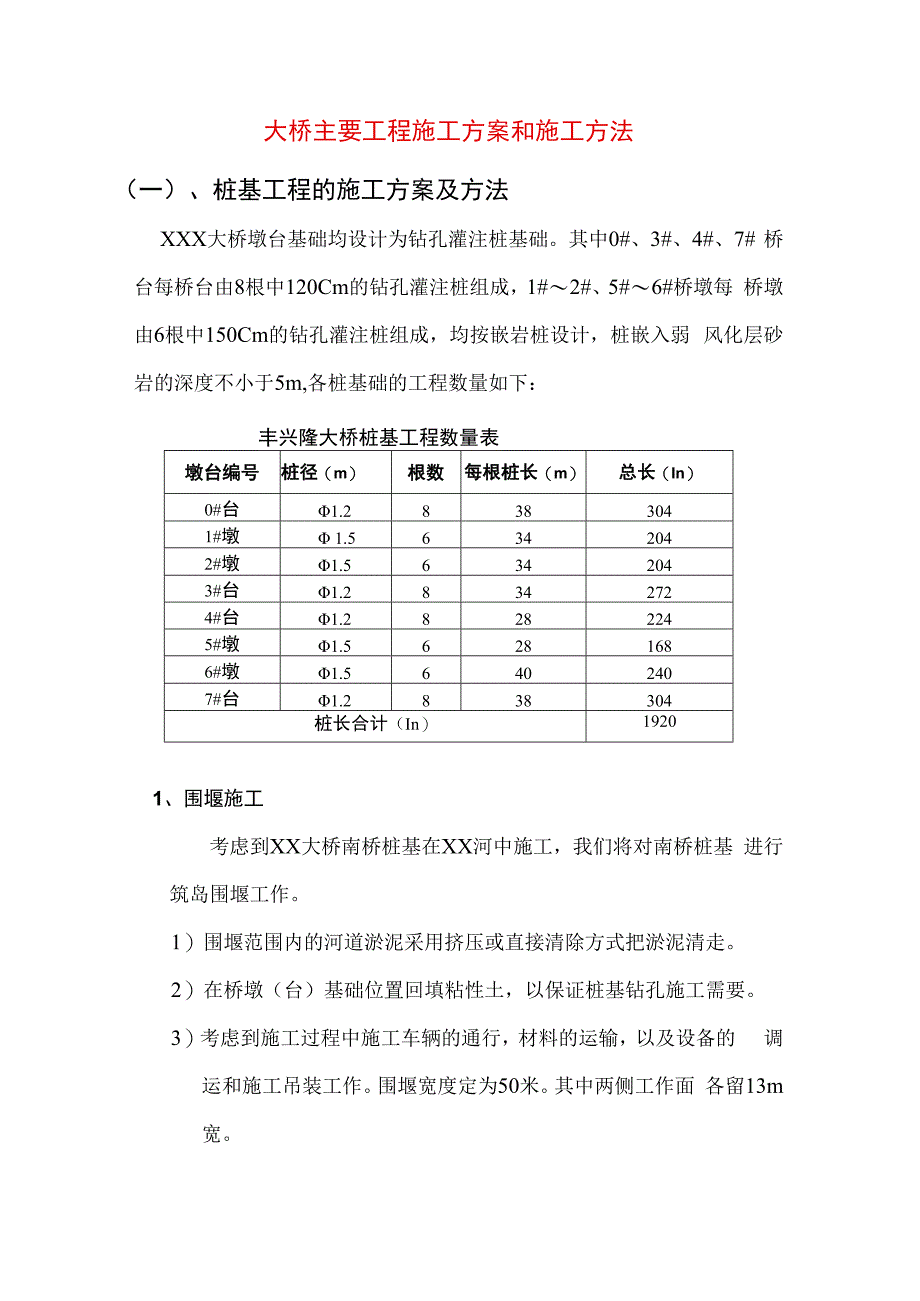

1、大桥主要工程施工方案和施工方法(一)、桩基工程的施工方案及方法XXX大桥墩台基础均设计为钻孔灌注桩基础。其中0#、3#、4#、7# 桥台每桥台由8根中120Cm的钻孔灌注桩组成,1#2#、5#6#桥墩每 桥墩由6根中150Cm的钻孔灌注桩组成,均按嵌岩桩设计,桩嵌入弱 风化层砂岩的深度不小于5m,各桩基础的工程数量如下:丰兴隆大桥桩基工程数量表墩台编号桩径(m)根数每根桩长(m)总长(In)0#台1.28383041#墩 1.56342042#墩1.56342043#台1.28342724#台1.28282245#墩1.56281686#墩1.56402407#台1.2838304桩长合计(I

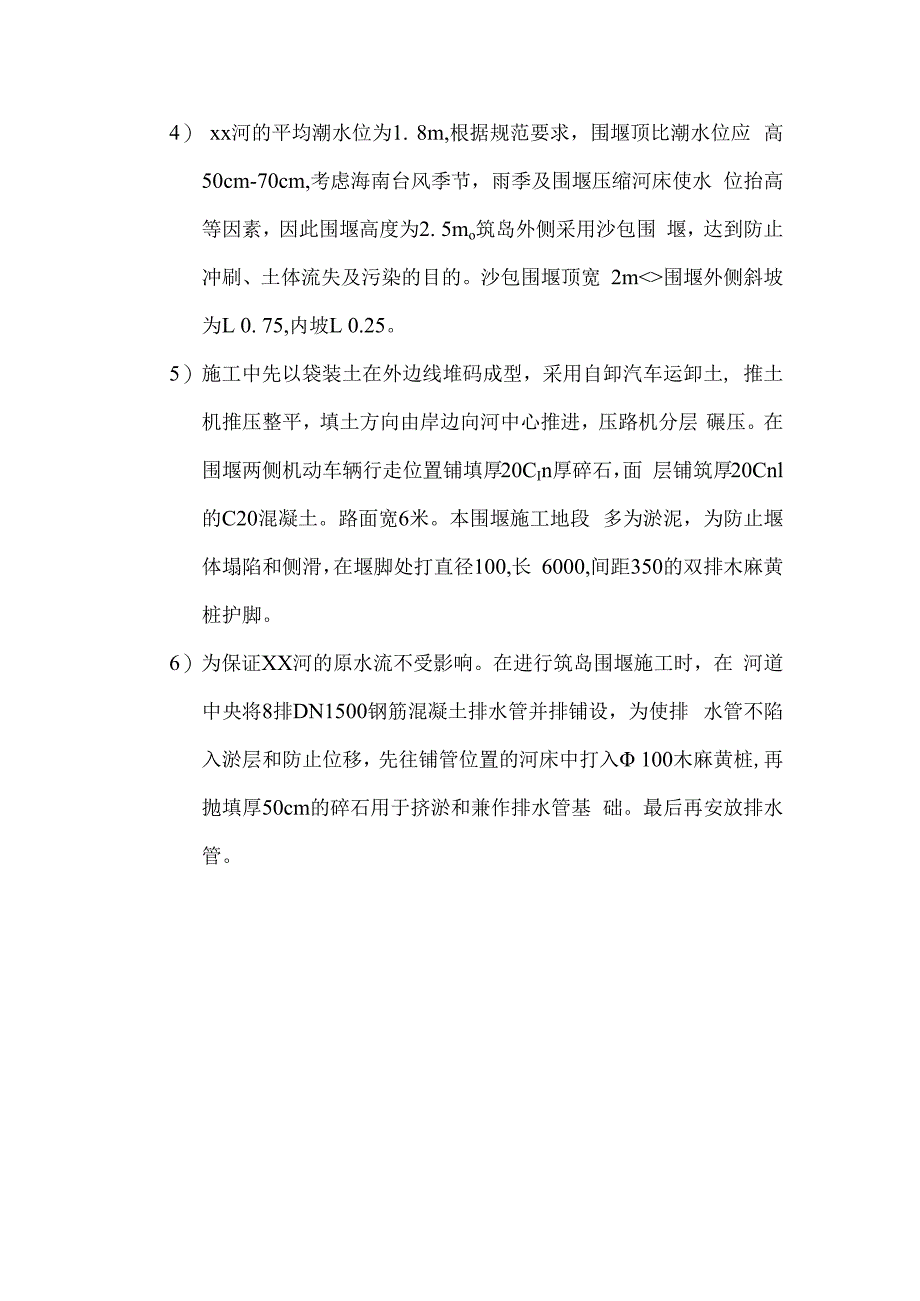

2、n)19201、围堰施工考虑到XX大桥南桥桩基在XX河中施工,我们将对南桥桩基 进行筑岛围堰工作。1)围堰范围内的河道淤泥采用挤压或直接清除方式把淤泥清走。2)在桥墩(台)基础位置回填粘性土,以保证桩基钻孔施工需要。3)考虑到施工过程中施工车辆的通行,材料的运输,以及设备的 调运和施工吊装工作。围堰宽度定为50米。其中两侧工作面 各留13m宽。4) xx河的平均潮水位为1. 8m,根据规范要求,围堰顶比潮水位应 高50cm-70cm,考虑海南台风季节,雨季及围堰压缩河床使水 位抬高等因素,因此围堰高度为2. 5mo筑岛外侧采用沙包围 堰,达到防止冲刷、土体流失及污染的目的。沙包围堰顶宽 2m围
3、堰外侧斜坡为L 0. 75,内坡L 0.25。5)施工中先以袋装土在外边线堆码成型,采用自卸汽车运卸土, 推土机推压整平,填土方向由岸边向河中心推进,压路机分层 碾压。在围堰两侧机动车辆行走位置铺填厚20CIn厚碎石,面 层铺筑厚20Cnl的C20混凝土。路面宽6米。本围堰施工地段 多为淤泥,为防止堰体塌陷和侧滑,在堰脚处打直径100,长 6000,间距350的双排木麻黄桩护脚。6)为保证XX河的原水流不受影响。在进行筑岛围堰施工时,在 河道中央将8排DN1500钢筋混凝土排水管并排铺设,为使排 水管不陷入淤层和防止位移,先往铺管位置的河床中打入 100木麻黄桩,再抛填厚50cm的碎石用于挤淤

4、和兼作排水管基 础。最后再安放排水管。沙包用地堰施工围堰平面图 Ial队井木麻加ILWMOdSSO.护掷46沙包围堰沙包围堰及各部具体尺寸详见下图(河床硬底)D DD-D沙包用顺(河水)海砂筑岛填心 (淤痂层),.46(河水)回填粘性土(淤,泥剧,(河床硬底)C-C沙包围堰 0_2=2.5046(河水)海谷筑岛填心 DN1500Ki)b 沿支五工 (河床硬底)沙包围堰,2 5。A4UVD-D面布设围堰横断面图围堰纵断面图2、桩位放样根据设计图纸计算出每个桩的坐标,然后以最近的相邻导 线点为基点,用全站仪测出各桩的中心点,基准点必须浇筑混 凝土固定牢靠,并做好保护装置。从绝对标高点引入临时水准
5、点,测出护筒口标高,并作好测量记录。3、钢护筒安装在桩位处用推土机整平压实原地表后,放出桩位,安放钢护筒。 护筒采用IOmm钢板卷制而成,直径大于桩径20cm,护筒采用埋 置法,测量定出钻孔中心后,人工开挖桩周围土方,护筒与孔壁用 粘土分层填实,填时要对称均匀,防止护筒偏移,护筒长2.0m,顶 端高出地面30cmo4、钻机就位钻机就位时,钻机底盘下设枕木并定出四边位置,枕木基本 水平,待钻机就位后再进行微调,使钻头中心与桩基中心线一致, 确保钻机垂直度,钻机调平后,安装配套设备,接通水电,调试检 查。5、泥浆制备、循环泥浆泵选用6BS型,在墩位旁开挖泥浆池,泥浆选用优质粘土 造浆。泥浆可以重复
6、使用,但需调整指标,出浆在沉淀池自然沉淀。 沉渣用抓斗或反铲装车运走,以利环保。6、钻孔根据本工程地质情况和设计要求,我项目部将配置5台 1500型旋转钻机,泥浆泵5台、3台冲击钻进行施工,钻孔采 用优质泥浆护壁成孔。1)回旋钻机在钻进过程中采用减压钻进,通过钻孔转速、泥浆指 标等参数调节钻进速度,保证成孔的垂直度。2)在钻进过程中根据不同的地质情况调整进尺和泥浆指标,随时 测定泥浆比重随时补充泥浆,以便更好地保护孔壁。在钻孔全 过程中始终保持泥浆高出地下水位1.5m2.0m。3)随时核对进尺及孔底标高,钻进连续进行,不得中断。钻孔当 中随时检查是否有缩孔、斜孔、坍孔等现象。如发生上述现象,
7、立即采用相应措施处理,并报监理工程师。根据本工程地质情况,本工程桩基持力层为弱风化砂岩,在旋转钻进尺困难时,将改用冲击钻配合施工。1)钻机就位,立好钻架,对准桩孔中心,拉好风缆绳,就可以开 始冲击钻进。2)开钻时应先在孔内灌注泥浆,开钻及整个钻进过程中,应始终 保持孔内水位高出地下水位(河中水位)1.52.0m,并低于护筒 顶面0.3m以防止溢出,掏渣后应及时补水。3)在钻进时,要注意均匀地松放钢丝绳的长度,防止松绳过少形 成“打空锤”,使机械受损;或松绳过多而导致减少冲程,降 低钻进速度。为适应钻机荷载能力,在钻大孔时,可分级扩钻 到设计孔径。在钻孔过程中,应防止支架平台或围堰不均匀沉降,使
8、钻机倾 斜造成斜率超过规定,为避免上述情况,除要求钻孔平台牢靠,还 应经常检测钻机的垂直度。成孔后需检查孔径、孔深和垂直度,孔深可采用测绳下悬挂测 锤来测量,孔径和垂度用孔规检测。孔规可用20钢筋制作,外径 略小于桩设计直径2cm左右,长度4-6m。如图:吊环笼式捡孔器7、清孔终孔检查后,及时清孔避免泥浆沉渣增多。采用换浆法清孔, 提升钻头30cm,维持泥浆循环进行换浆清孔。清孔过程中,注意 孔内水位应高出孔外水位1.52.0m,以防坍孔并及时调整泥浆比 重,以达到满意的清孔效果。清孔结束后,孔底泥浆的沉淀量应满 足设计要求和规范规定,清孔后及时安放钢筋笼浇注碎。清孔后的 泥浆性能指标:含砂率
9、不应大于2%,相对密度为L031.10之间, 粘度为17S-20So8、验孔钻孔达到设计深度后,报请监理工程师验收合格后,填写验收 记录,进行下道工序工作,验孔时,其孔底沉渣厚度不得大于3cmO9、钢筋笼加工及安放1)钢筋笼在施工现场钢筋加工车间制作,钢筋笼严格按设计图纸 制作加工,采用箍筋线型法加工。在钢筋笼上用25作十字 撑,防止在翻身时变形。钢筋笼四周均匀加焊钢耳朵,保证保 护层厚度。2)钢筋笼分段制作后,用中10钢筋将钢筋笼悬吊在平台或钻机 底梁上,并在主筋顶端套入50钢管,钢管上端顶于钻机底 座下,利用钻机自重防止在灌注碎过程中钢筋骨架上浮。3)分段制作的钢筋笼,其接头应符合混凝土结
10、构施工质量验收 规范GB50204的规定;钢筋笼就位时须认真检查,严禁钢筋 笼变形、损坏。钢筋笼安放时要检查其是否对准孔位,避免碰 撞孔壁,测量钢筋笼顶面标高,控制其位置准确。4)因每根桩基超声波检测,所以应按设计要求在钢筋骨架内沿周 长均匀预埋3根声测管,两端声测管的夹角为120度,声测管 拟用无缝钢管制成,检测管下端用钢板焊牢,要求不堵塞,不 漏水,碎浇筑前将检测管内注满水,并将上端口临时封死。5)桩顶标高主要通过钻机工作平台标高进行控制,并建议采用 IOd双面焊接进行钢筋笼的焊接。10、水下砂灌注1) C30水下砂采用导管灌注。导管由25Omm管子组成,用装有 橡胶垫圈的法兰盘连接管节,
11、分节长度一般可为Im、l.5m、 2.0m,导管分节逐步接长,连接的法兰螺栓拧紧使受力基本一 致,同时橡胶片应仔细检查,如有损坏不得使用。灌注碎前再 一次检测孔底沉淀厚度,如超过设计规定厚度,可用导管与泥 浆泵连接,再次清孔,直到满足要求。灌注水下碎时,导管底 部至孔底应有250-40Onml的空间。碎压水可采用拔球法,在平 台上置一储料斗,储料斗容量应满足压水后首批碎能埋管大于1米的要求。灌注过程中,应始终保证埋管2m以上,且不大 于6m o2)役必须连续灌注,每根桩的浇注时间按初盘碎的初凝时间控制, 对浇注过程中的一切故障均应记录备案;3)混凝土灌注直至超过设计标高80cm,并及时将多余校
12、清除, 护筒在碎灌注完成后立即拔出。4)为减少以后凿除桩头的工作,可在灌注结束后,混凝土凝结前, 挖除多余的一段桩头,但至少应保留20cm,以待接灌后续构 件混凝土时凿除。5)根据设计院(2004)字第1号设计通知,桩基碎的抗渗标号提 高S8,每根桩或每工作台班留置2组混凝土试件,作为混凝 土强度检验评定的依据。11、防止塌孔的措施1)备足钻机配件,经常检修,使钻机处于完好的状态,保证连 续钻进,不使一个孔的钻进时间太长;2)始终保持孔内有足够的水头(即孔内水位不低于孔外地表水 或高于地下水位2m以上);3)钻进过程注意地质的变化,特殊情况时要加大泥浆比重或投 入粘土,以快速增加泥浆护壁能力;
13、4)护筒埋设深度及外侧回填按要求进行;5)钻至标高清孔合格后,立即下放钢筋笼浇筑碎。12、防止断桩的措施1)硅浇筑前导管要试拼,进行承压、抗拉、水密性试验,其压 力不小于孔底净水的1.5倍;2)备足搅拌设备,满足浇灌进度要求和浇筑的连续性,经常检 查碎的塌落度。3)专人测量导管埋深,防止导管埋深过大或拔出。4)加强施工过程中的组织领导,分工明确,责任到人,统一指 挥,保证连续灌注。备注:a每根桩应附钻孔桩钻孔记录表、钻孔桩水下混凝土灌注记 录表;b、每跟桩应委托有资质的检测单位作声测以判断其桩基完 整性。若对桩的质量有怀疑,还应进行钻芯取样或静载试验,以 确定桩的完整性和承载力。其他质量标准还
14、应符合 GB-50209-2002中010405 ( I )混凝土灌注桩(钢筋笼)工程检 验批质量验收记录表和混凝土灌注桩工程检验批质量验收记 录表的有关规定。(二人下部结构的施工方案方法1、承台施工XX大桥南桥1#、2#桥墩位于XX河中间,当钻孔灌注桩完成后,拟采用下沉钢套箱围堰施工承台,其余各墩台承台部分均将采用 明挖基坑建筑基础的施工方法进行。1)钢套箱施工钢套箱施工一般分为制作、定位、下沉、清基和浇筑混凝土 几个工序。钢套箱每节高约2.02.5111,采用5mm厚的钢板制成模板。 钢套箱就位安装之前应先因地制宜按受力要求在施工点四角打设 定位桩和柱桩,边打边测量,符合要求后再在其顶部加
15、设纵横梁 形成操作平台。利用四角设置的定位桩,绑设滑轮组并用吊车配 合,将钢套箱分块吊装,拼装成型。下沉就位。就位后在套箱模 板内灌注混凝土封底,待其凝固后,进行抽水、扎筋、浇筑承台 混凝土。2)明挖基础施工对于0#3#台以及4#7#墩(台),因其在旱地或近(浅)水区,其 承台施工按明挖基础进行。基坑开挖后,先在基坑周围挖排水沟, 引开地表水,根据不同的地质采用不同的坡比开挖,同时注意对 坡壁的防护。如地下水较高时,基底四周设排水沟,然后设一集 水井,用潜水泵将水排出,保持基坑无积水。对基底进行处理, 达到规范要求。同时对桩头凿毛、清洗处理,施工放样,绑扎钢 筋,并钢筋立柱钢筋,装模浇筑碎。2、墩台身施工本工程墩、台均设计为实体重力式,墩身高度最高8.15m,最 低2.75m,共2057.9m3混凝土。施工前应先放出墩、台中线和墩、 台内、外轮廓线的准确位置。模板用组合模板,单块面积为L5n? 以上。模板外侧设横肋、纵肋,以
