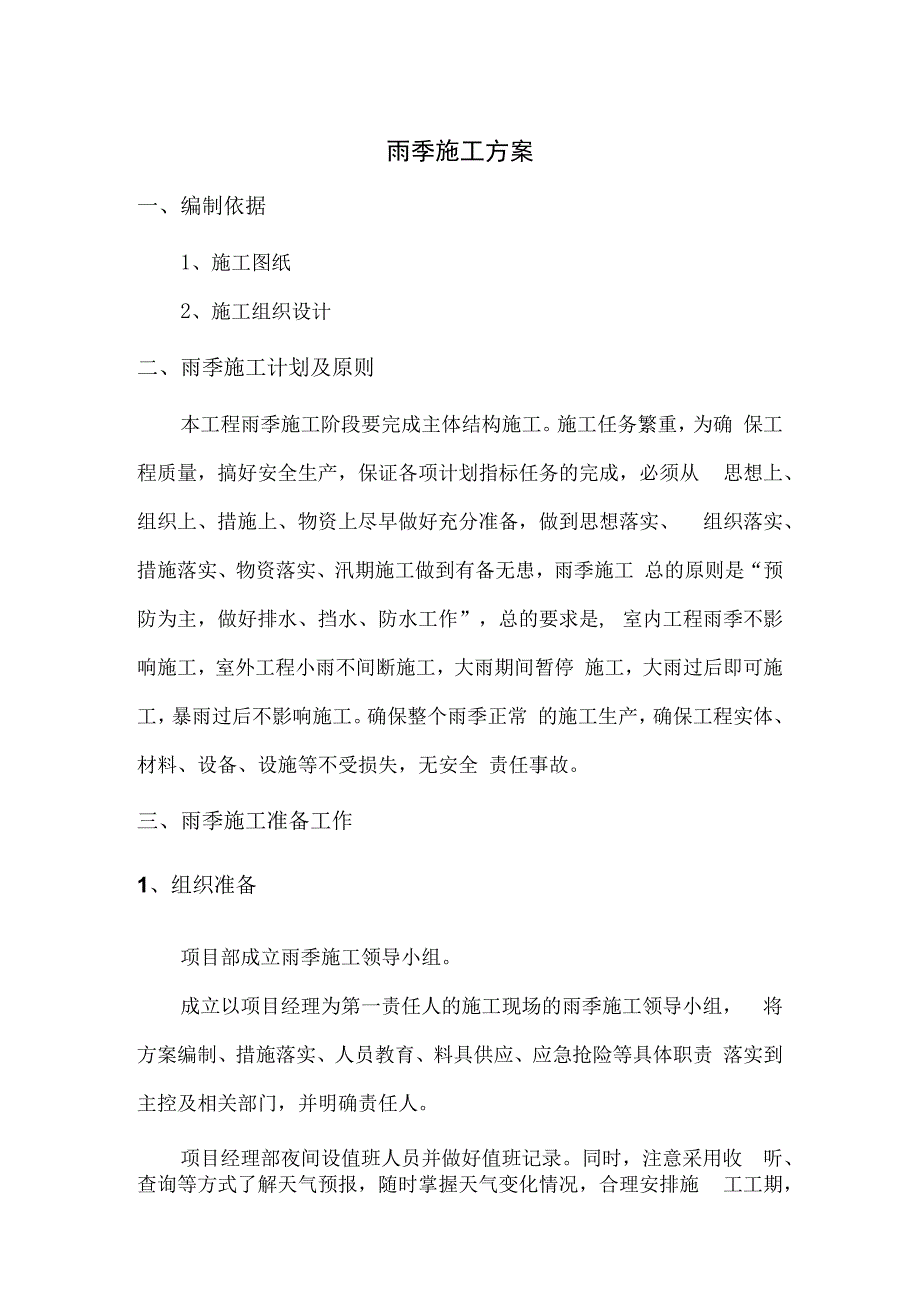

1、雨季施工方案一、编制依据1、施工图纸2、施工组织设计二、雨季施工计划及原则本工程雨季施工阶段要完成主体结构施工。施工任务繁重,为确 保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从 思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、 组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工 总的原则是“预防为主,做好排水、挡水、防水工作”,总的要求是, 室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停 施工,大雨过后即可施工,暴雨过后不影响施工。确保整个雨季正常 的施工生产,确保工程实体、材料、设备、设施等不受损失,无安全 责任事故。三、雨季施工准备工作

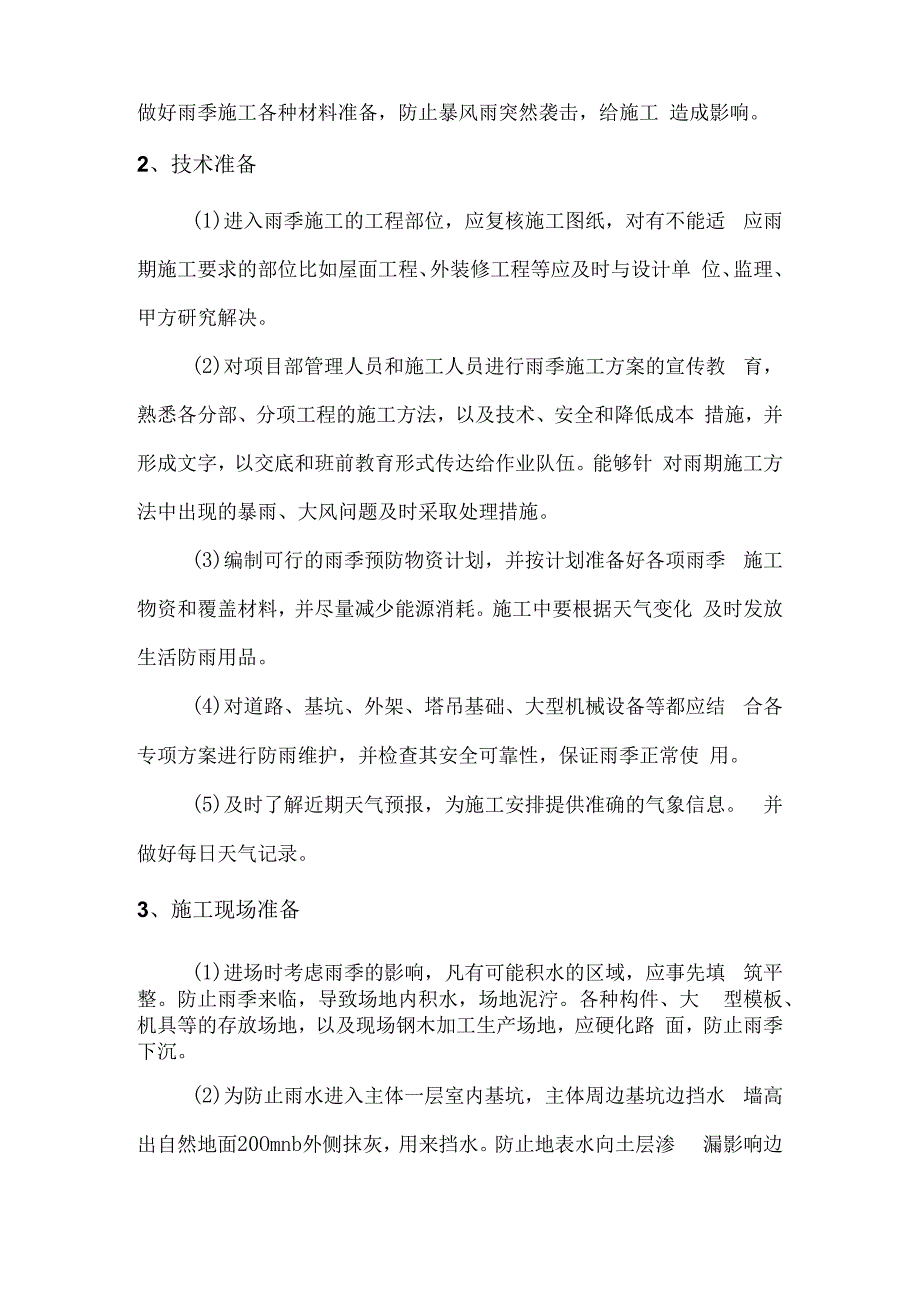

2、1、组织准备项目部成立雨季施工领导小组。成立以项目经理为第一责任人的施工现场的雨季施工领导小组, 将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责 落实到主控及相关部门,并明确责任人。项目经理部夜间设值班人员并做好值班记录。同时,注意采用收 听、查询等方式了解天气预报,随时掌握天气变化情况,合理安排施 工工期,做好雨季施工各种材料准备,防止暴风雨突然袭击,给施工 造成影响。2、技术准备(1)进入雨季施工的工程部位,应复核施工图纸,对有不能适 应雨期施工要求的部位比如屋面工程、外装修工程等应及时与设计单 位、监理、甲方研究解决。(2)对项目部管理人员和施工人员进行雨季施工方案的宣传教
3、 育,熟悉各分部、分项工程的施工方法,以及技术、安全和降低成本 措施,并形成文字,以交底和班前教育形式传达给作业队伍。能够针 对雨期施工方法中出现的暴雨、大风问题及时采取处理措施。(3)编制可行的雨季预防物资计划,并按计划准备好各项雨季 施工物资和覆盖材料,并尽量减少能源消耗。施工中要根据天气变化 及时发放生活防雨用品。(4)对道路、基坑、外架、塔吊基础、大型机械设备等都应结 合各专项方案进行防雨维护,并检查其安全可靠性,保证雨季正常使 用。(5)及时了解近期天气预报,为施工安排提供准确的气象信息。 并做好每日天气记录。3、施工现场准备(1)进场时考虑雨季的影响,凡有可能积水的区域,应事先填

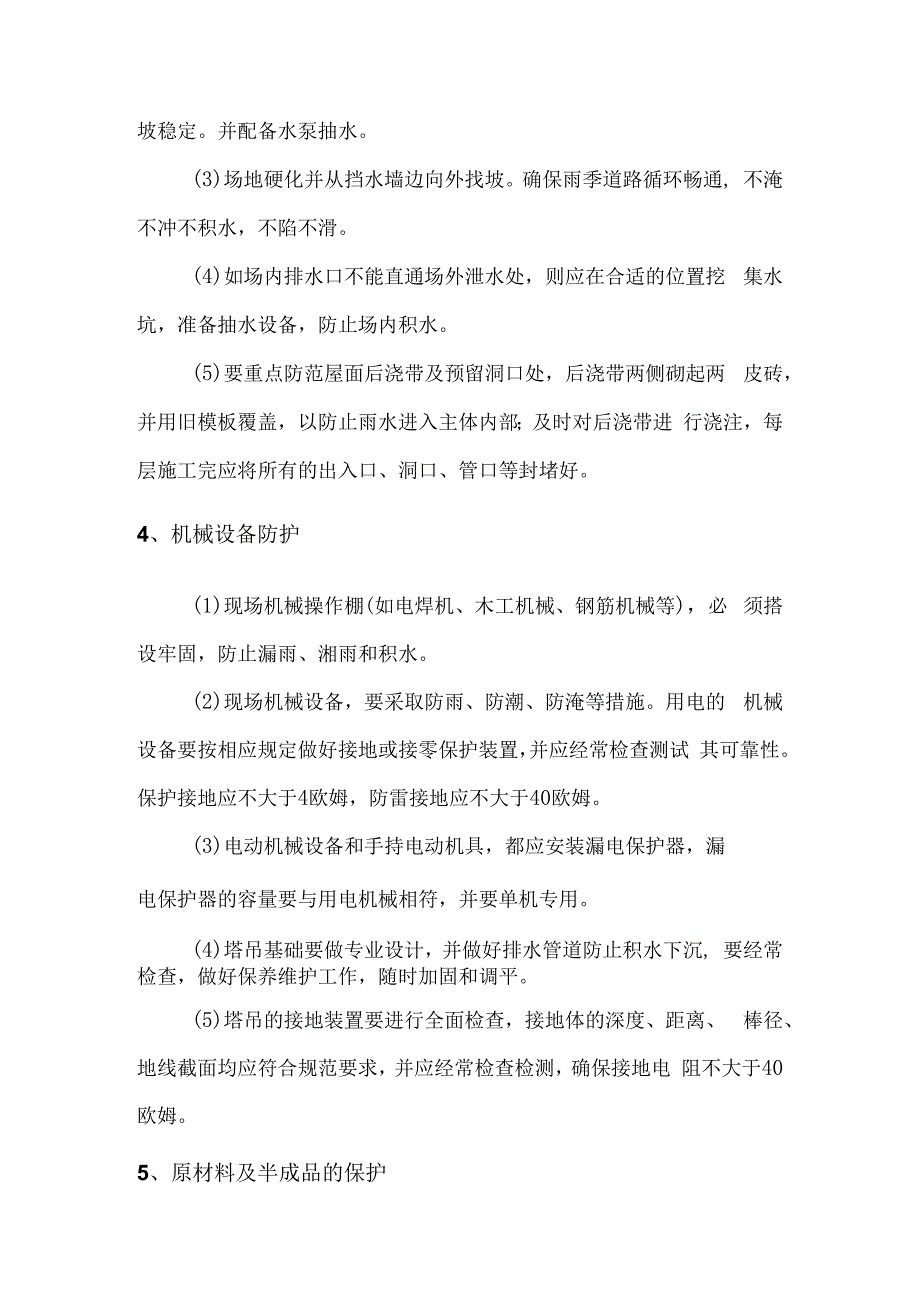

4、筑平整。防止雨季来临,导致场地内积水,场地泥泞。各种构件、大 型模板、机具等的存放场地,以及现场钢木加工生产场地,应硬化路 面,防止雨季下沉。(2)为防止雨水进入主体一层室内基坑,主体周边基坑边挡水 墙高出自然地面20Omnb外侧抹灰,用来挡水。防止地表水向土层渗 漏影响边坡稳定。并配备水泵抽水。(3)场地硬化并从挡水墙边向外找坡。确保雨季道路循环畅通, 不淹不冲不积水,不陷不滑。(4)如场内排水口不能直通场外泄水处,则应在合适的位置挖 集水坑,准备抽水设备,防止场内积水。(5)要重点防范屋面后浇带及预留洞口处,后浇带两侧砌起两 皮砖,并用旧模板覆盖,以防止雨水进入主体内部;及时对后浇带进 行
5、浇注,每层施工完应将所有的出入口、洞口、管口等封堵好。4、机械设备防护(1)现场机械操作棚(如电焊机、木工机械、钢筋机械等),必 须搭设牢固,防止漏雨、湘雨和积水。(2)现场机械设备,要采取防雨、防潮、防淹等措施。用电的 机械设备要按相应规定做好接地或接零保护装置,并应经常检查测试 其可靠性。保护接地应不大于4欧姆,防雷接地应不大于40欧姆。(3)电动机械设备和手持电动机具,都应安装漏电保护器,漏电保护器的容量要与用电机械相符,并要单机专用。(4)塔吊基础要做专业设计,并做好排水管道防止积水下沉, 要经常检查,做好保养维护工作,随时加固和调平。(5)塔吊的接地装置要进行全面检查,接地体的深度、
6、距离、 棒径、地线截面均应符合规范要求,并应经常检查检测,确保接地电 阻不大于40欧姆。5、原材料及半成品的保护(1)对于怕雨淋的材料如模板、木方、水泥、石灰等要采取防 雨措施,应在上部覆盖塑料布,其下部要垫高码放并要通风良好。(2)钢筋堆放场地应设置一定的排水坡度,钢筋堆放应高出地 面20cm以上。(3)钢管、碗扣架等周转架料堆放应搭设架子,并做好防锈蚀 的保护措施。(4)装修用珍珠岩、石膏粉和其它有防水防潮要求的材料,要 放置在干燥环境的料棚内,严防雨淋受潮。各类轻质复合隔墙板材, 严禁雨淋浸水,并要防潮。6、防雨物资准备由于本工程施工的特殊性,单层面积非常大,物资部门应做好雨 季主体施工
7、的防雨材料,如排水泵、自吸泵、彩条布、雨衣雨鞋等, 联系好货源,及时跟踪了解现场施工动态,根据工程的实际进展,加 强预见性,提前3天将雨季施工所用物资备好,及时组织进场。7、大、小型设施检修及维护(1)临时设施检修:对现场临时设施,如办公室、仓库及场外 职工宿舍等应进行全面检查,对危险建筑物应进行全面翻修加固或拆 除。对屋面渗漏处提前进行防水处理,临设周边应垫高,防止雨水倒 灌。(2)对主体一层回填土部分外围要砌挡水墙,防止雨水灌入。(3)现场应保证及时将积存的水排走,做到雨后及时开工,室 内积水通过水泵抽至排水设施内排至市政雨水系统。(4)对马道、作业架子等设施要钉防滑条,设挡脚板;并作全
8、封闭围护。(5)雨季施工中经常发生外脚手架架体下沉现象。重点检查地 基有无沉陷等现象,必须对两个主楼的外脚手架进行系统检查,重新 核算地基承载力,保证立杆落在坚实的基础等土质上,并保证落地架 每根立杆底部设置有底座或通长垫板,有足够支撑,发生歪斜或者下 沉现象必须立即整改和加固。(6)在机电设备方面经常发生接地装置不好,发生漏电事故, 因此应重视安全工作。故每周进行一次全面检查,对于安全事故隐患 及时消除,保障雨季施工的顺利实施。四、主要工序施工注意事项1、办公区排水检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时 修理完好。室外地面全面硬化,道路场地等排水坡向正确、排水沟畅 通无阻,
9、确保施工现场无积水。检查食堂、厕所等的排水沟,及时疏 通污水管道。大雨来临前要清理化粪池,避免化粪池因大雨袭击而溢 出。施工现场人员宿舍、围墙等的基础应高出自然地面30Ornm以上, 并用灰砂砖做大放脚,以保证该部分结构的安全。室内地面应高出室 外IOOmrn以上,防止雨水等浸入。2、施工现场排水雨季来临前,本工程重点防范部位是综合楼和仓库的一层室内回 填土基坑,防止雨水灌入引起架体下沉或倾斜,沿基坑四周设置300 500 (bh)排水明沟,将水流汇集至基坑坡脚的集水坑内,集水 坑规划5立方,共3处,下雨时配备水泵进行集水坑排水(其中配两 台作为备用),并将水排到地面上的排水沟中。3、生活区准
10、备雨期来临之前项目后勤人员应对生活区的临时房屋进行检查,检 查内容主要包括:是否存在漏雨、稳固、雷击等隐患,发现问题及时 进行整改。生活区排水通过化粪池定时清抽。现场设置排水沟、集水 坑。4、混凝土工程(1)雨季施工需特别注意配合比的调整,以保证碎、砂浆的质 量。(2)后浇带部位,需剔除表面的浮浆、砂带石粒等,下次施工 时需先浇筑同配合比水泥砂浆或扫素水泥浆,作接缝处理。(3)混凝土施工尽量避免在雨天进行。中雨、大雨和暴雨天不得浇筑混凝土,新浇混凝土要用塑料布覆盖,以防雨水冲刷。(4)浇筑梁、板、墙、柱混凝土时,如遇小雨天气,可根据实 际情况要求搅拌站适当调整坍落度。梁板同时浇筑时应沿次梁方向
11、浇 巩。5、钢筋工程(1)钢筋堆放时,下部应垫起不小于200mm,防止雨水浸泡而 锈蚀。进入施工现场的钢筋,合模前如有锈迹时应及时除锈,如锈蚀 严重时应予以更换。(2)焊接施工:雨天现场焊接应停止作业,急需作业者必须搭设 临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影 响区由于淋雨而发生脆断。(3)现场堆放的钢筋要将底部用木方垫高100mm,并在其上面 用苫布或塑料布覆盖,以防钢筋锈蚀。(4)对于施工作业面上的钢筋,一旦有锈蚀的现象,要用铁刷 子除锈。(5)为保护后浇带处的钢筋,在后浇带两边各砌一道12Ornm宽、 20Ornm高的砖墙,上用彩条布及预制板封口,预制板上做防水层及
12、砂 浆保护层。(6)钢筋加工及钢筋成型机的上方设棚防雨,下方采取80mm、 C15混凝土硬化,面层找坡。下大雨时停止加工。6、模板工程(1)木工作业必须作好材料防雨、防潮和工作面的防雨、防潮 工作,应提前作好准备。(2)雨天使用的木模板拆下后要放平,以免变形。模板涂刷脱 模剂,大雨过后要重新涂刷一遍。(3)模板安装完成后,尽快浇筑混凝土,防止模板遇雨变形。 若模板安装完成后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝 土前要重新检查模板和支撑,如若有变形的模板,及时调整或更换。(4)大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、 架子和模板有无变形、地基有无沉陷等现象。检查完成后要及时
13、修复, 确定无安全隐患后方可继续使用。7、回填土工程(1)本工程部分室内回填土施工正值雨季,因此施工中应防止 地面水流入基坑,以免边坡塌方或基土遭到破坏。施工中要在外围做 好排水措施。(2)刚铺完尚未夯实的灰土,雨期土方回填施工应严格控制回 填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范 围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必 要时应事先对土源加以覆盖,避免出现橡皮土。(3)如遭雨水淋浸泡,则应将积水处的松软灰土除去并重新补 填新灰土夯实,受侵湿的灰土,应在晾干后再夯打密实。石灰、土要 准备好塑料薄膜遇雨时进行覆盖。8、砌筑抹灰工程(1)雨季期间砌筑前,要检
14、测各种砖或砌块的含水率。既不要 干破上墙,又要防止过量吸水。要防止砌块被雨水淋得太湿或被雨水 浸泡,下雨时要用塑料布将砌块覆盖,含水量较多的砌块应待适当晾 干后再用。遇中、大雨时应停止施工,砌筑表面应采取防雨措施。(2)砌筑时如出现浆水顺墙面流淌现象,说明砌块的含水量达 到饱和,则应选择干砖与湿砖搭配砌筑,或用稠度较小的砂浆。(3)水泥应入库存放,库内地面应砌筑高于室外地面300mm的 砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周 要进行有效维护,并挖好排水沟,防止雨水流入库内。(4)砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场 内。(5)砂浆搅拌应集中,搅拌站应搭设防雨
15、棚,运送砂浆的车辆 要作防雨盖以防雨水进入砂浆内。(6)项目试验员根据天气情况,定期对砂、石含水率进行测量, 要求施工前对砂、石含水率进行测量,及时调整配合比。严格控制砂 浆稠度。(7)下雨时,禁止露天砌筑作业。在零星小雨中必须砌筑时, 应适当减少砂浆稠度。9、屋面工程(1)本工程仓库屋面工程施工赶在雨季,要密切注意当地近期天 气预报,抢晴天施工,严禁在雨中进行防水施工作业。对已施工部位用塑料布进行覆盖;雨后发现防水层被雨水冲刷破坏时,应返工重做。(2)屋面保温材料在运输存施过程中,严禁雨淋并防止受潮。(3)屋面上铺筑保温层时,宜划成小施工段,及时做好上部找平 层,以防突然降雨淋湿和浸泡保温层
16、。(4)穿越保温层、找平层的孔洞以及预留锚钩等细部节点,应 随时做好临时封闭遮盖,防止雨水侵入。(5)在粘铺防水层时,施工前应根据所用材料的技术工艺要求认 真做好找平层含水率的测试和粘结试验,符合技术要求后方可施工, 以确保防水层铺粘质量。(6)雨水水落管等应争取及早安装,以防止屋面雨水顺外墙面 冲刷,污染外装修。内排水的雨水管安装前,应先做好临时排水道路, 防止雨水不能通畅排除而积存在管内。10、装饰工程(1)室内装修最好应在屋面楼地面工程完成后再做,或采取先做 地面,堵严各种孔洞、板缝,防止上层向下漏水。并封好窗井口及电 梯井口,各层楼梯间作好挡水填。(2)室外抹灰应及时注意遮盖,防止突然降雨冲刷,降雨时严 禁进行外墙面
