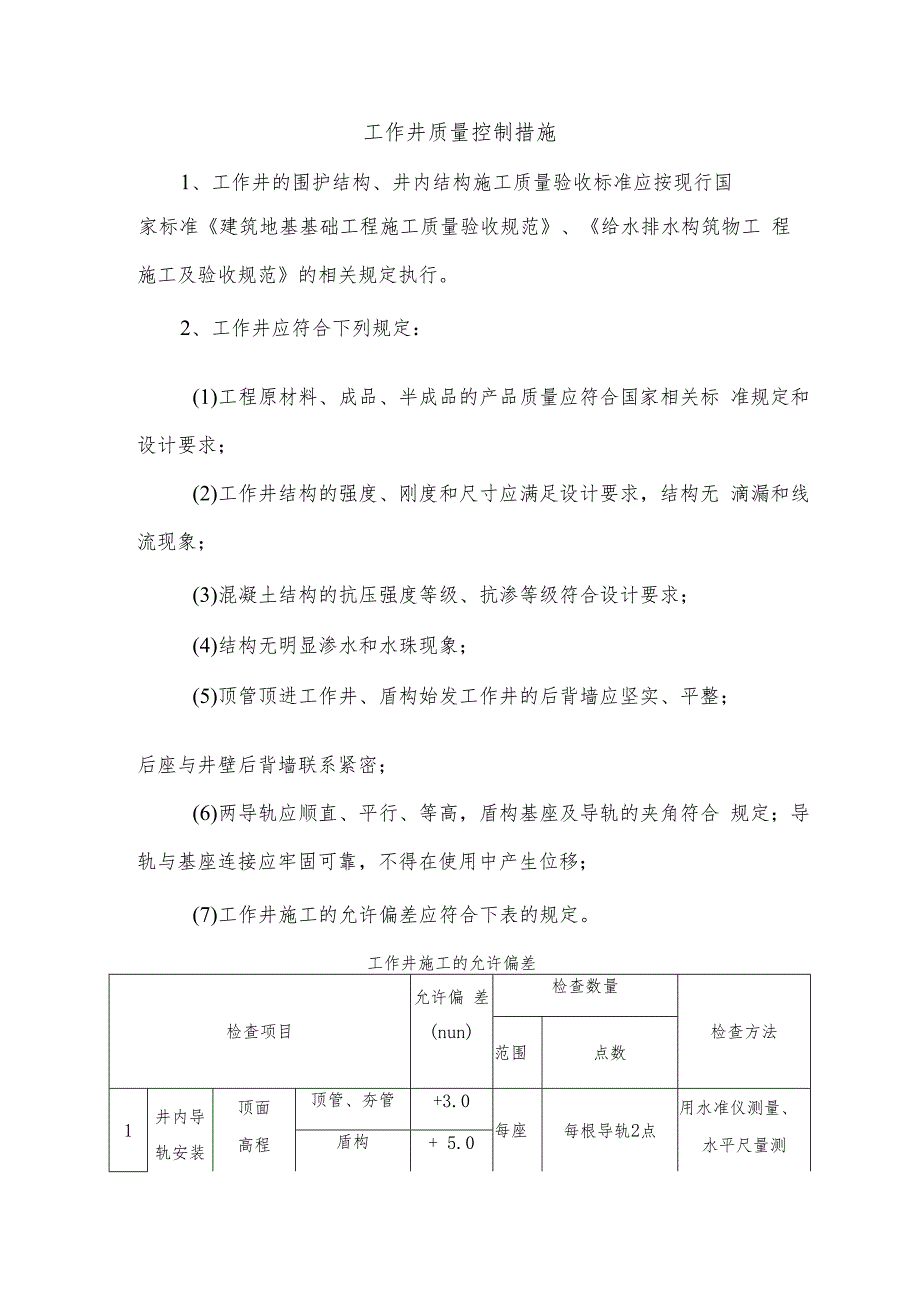

1、工作井质量控制措施1、工作井的围护结构、井内结构施工质量验收标准应按现行国家标准建筑地基基础工程施工质量验收规范、给水排水构筑物工 程施工及验收规范的相关规定执行。2、工作井应符合下列规定:(1)工程原材料、成品、半成品的产品质量应符合国家相关标 准规定和设计要求;(2)工作井结构的强度、刚度和尺寸应满足设计要求,结构无 滴漏和线流现象;(3)混凝土结构的抗压强度等级、抗渗等级符合设计要求;(4)结构无明显渗水和水珠现象;(5)顶管顶进工作井、盾构始发工作井的后背墙应坚实、平整;后座与井壁后背墙联系紧密;(6)两导轨应顺直、平行、等高,盾构基座及导轨的夹角符合 规定;导轨与基座连接应牢固可靠,

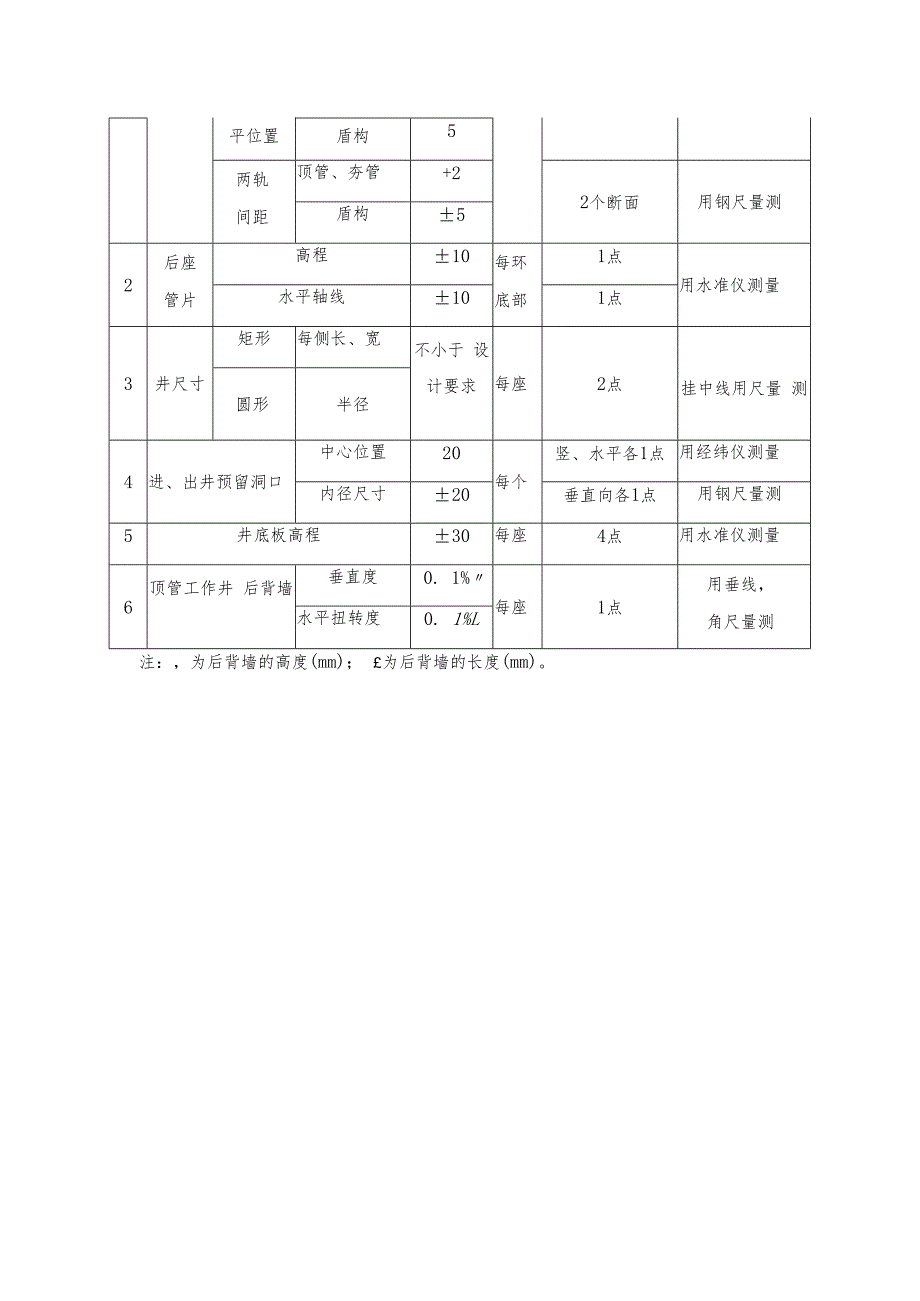

2、不得在使用中产生位移;(7)工作井施工的允许偏差应符合下表的规定。工作井施工的允许偏差检查项目允许偏 差 (nun)检查数量检查方法范围点数1井内导 轨安装顶面高程顶管、夯管+3.0每座每根导轨2点用水准仪测量、水平尺量测盾构+ 5.0中心水顶管、夯管3每根导轨2点用经纬仪测量平位置盾构5两轨间距顶管、夯管+22个断面用钢尺量测盾构52后座管片高程10每环底部1点用水准仪测量水平轴线101点3井尺寸矩形每侧长、宽不小于 设 计要求每座2点挂中线用尺量 测圆形半径4进、出井预留洞口中心位置20每个竖、水平各1点用经纬仪测量内径尺寸20垂直向各1点用钢尺量测5井底板高程30每座4点用水准仪测量6顶管工作井 后背墙垂直度0. 1%每座1点用垂线,角尺量测水平扭转度0. 1%L注:,为后背墙的高度(mm); 为后背墙的长度(mm)。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
