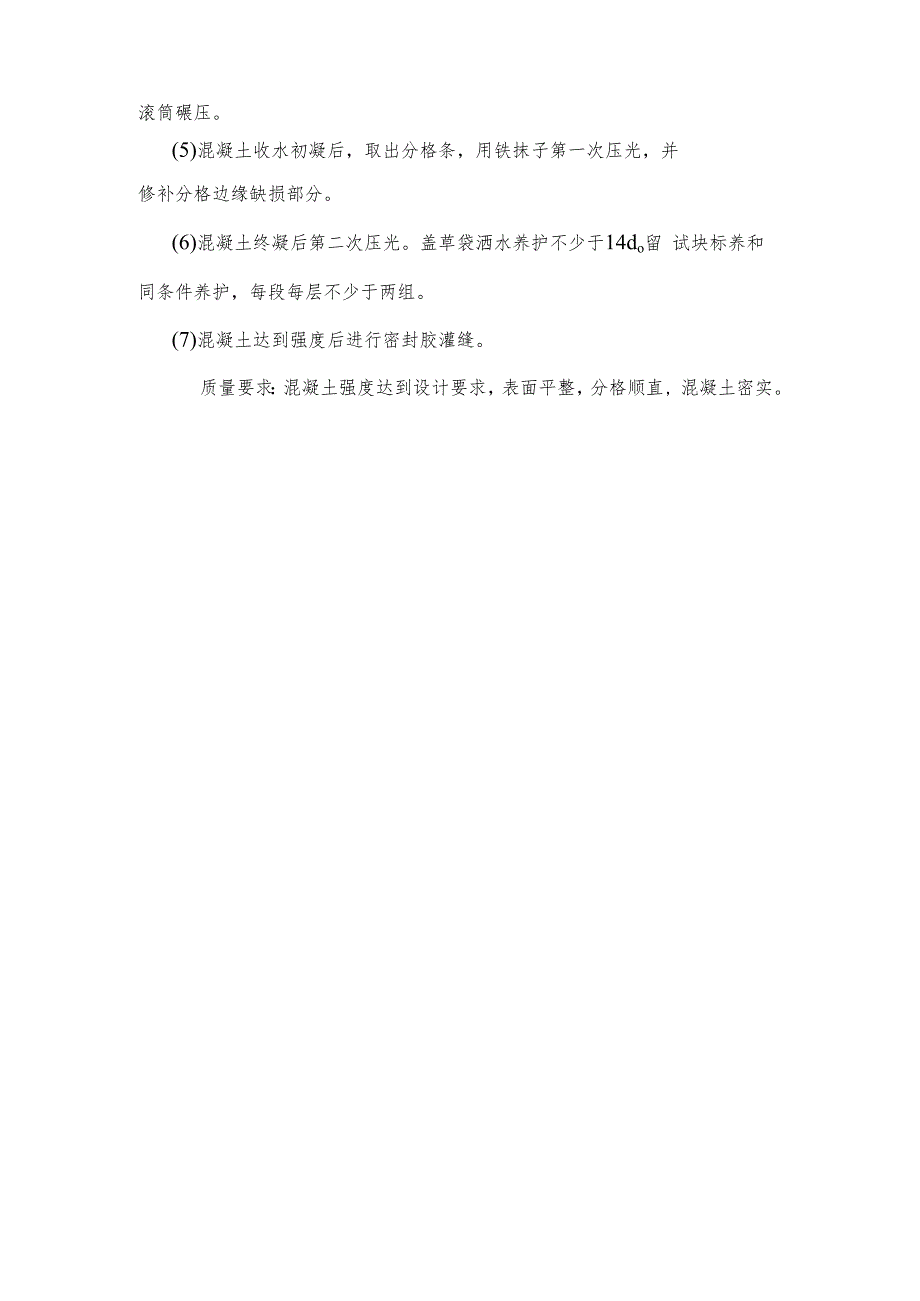

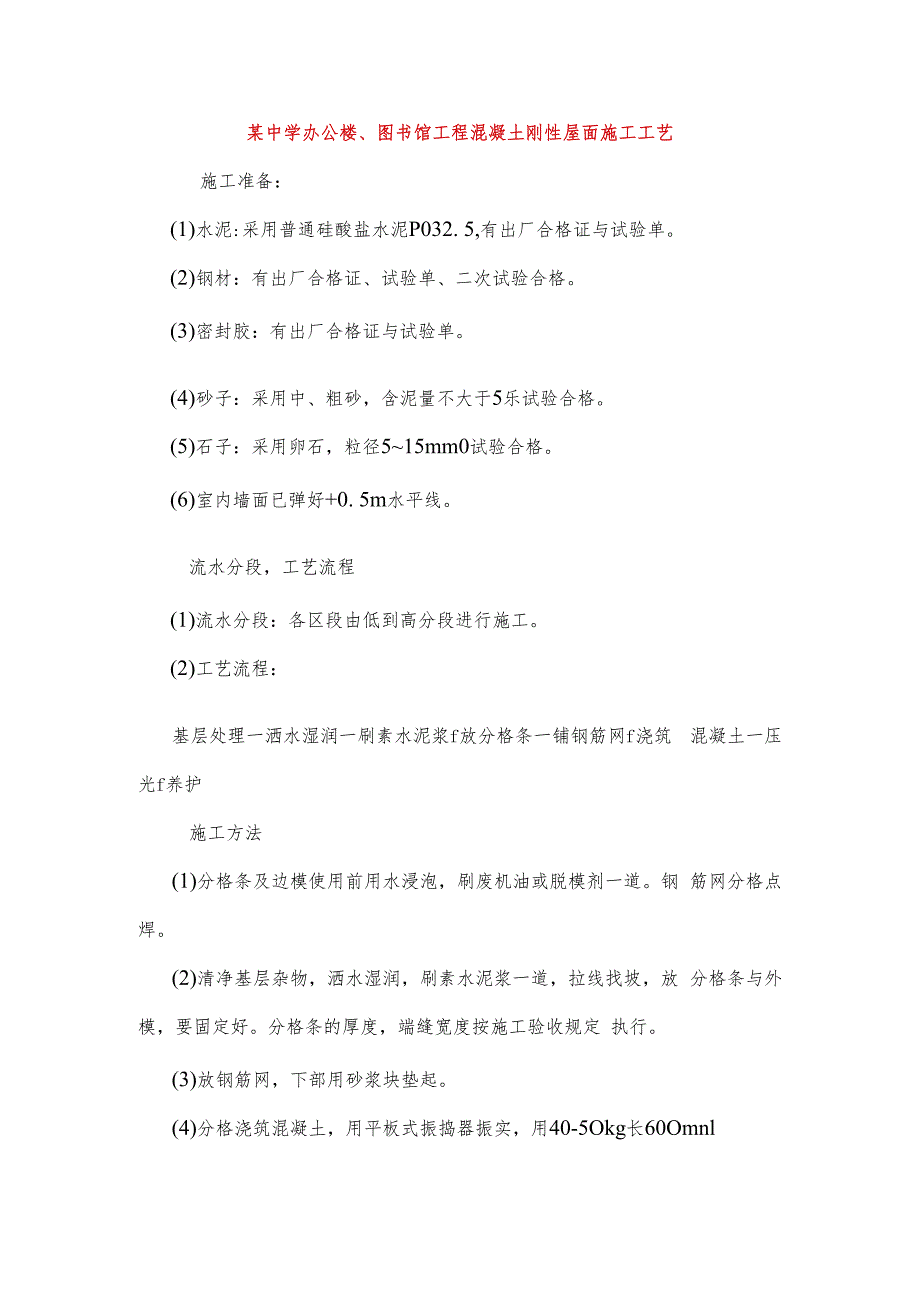

《某中学办公楼、图书馆工程混凝土刚性屋面施工工艺.docx》由会员分享,可在线阅读,更多相关《某中学办公楼、图书馆工程混凝土刚性屋面施工工艺.docx(2页珍藏版)》请在第壹文秘上搜索。
某中学办公楼、图书馆工程混凝土刚性屋面施工工艺施工准备:(1)水泥:采用普通硅酸盐水泥P032. 5,有出厂合格证与试验单。(2)钢材:有出厂合格证、试验单、二次试验合格。(3)密封胶:有出厂合格证与试验单。(4)砂子:采用中、粗砂,含泥量不大于5乐试验合格。(5)石子:采用卵石,粒径515mm0试验合格。(6)室内墙面已弹好+0. 5m水平线。流水分段,工艺流程(1)流水分段:各区段由低到高分段进行施工。(2)工艺流程:基层处理一洒水湿润一刷素水泥浆f放分格条一铺钢筋网f浇筑 混凝土一压光f养护施工方法(1)分格条及边模使用前用水浸泡,刷废机油或脱模剂一道。钢 筋网分格点焊。(2)清净基层杂物,洒水湿润,刷素水泥浆一道,拉线找坡,放 分格条与外模,要固定好。分格条的厚度,端缝宽度按施工验收规定 执行。(3)放钢筋网,下部用砂浆块垫起。(4)分格浇筑混凝土,用平板式振捣器振实,用40-5Okg长60Omnl滚筒碾压。(5)混凝土收水初凝后,取出分格条,用铁抹子第一次压光,并修补分格边缘缺损部分。(6)混凝土终凝后第二次压光。盖草袋洒水养护不少于14do留 试块标养和同条件养护,每段每层不少于两组。(7)混凝土达到强度后进行密封胶灌缝。质量要求:混凝土强度达到设计要求,表面平整,分格顺直, 混凝土密实。
