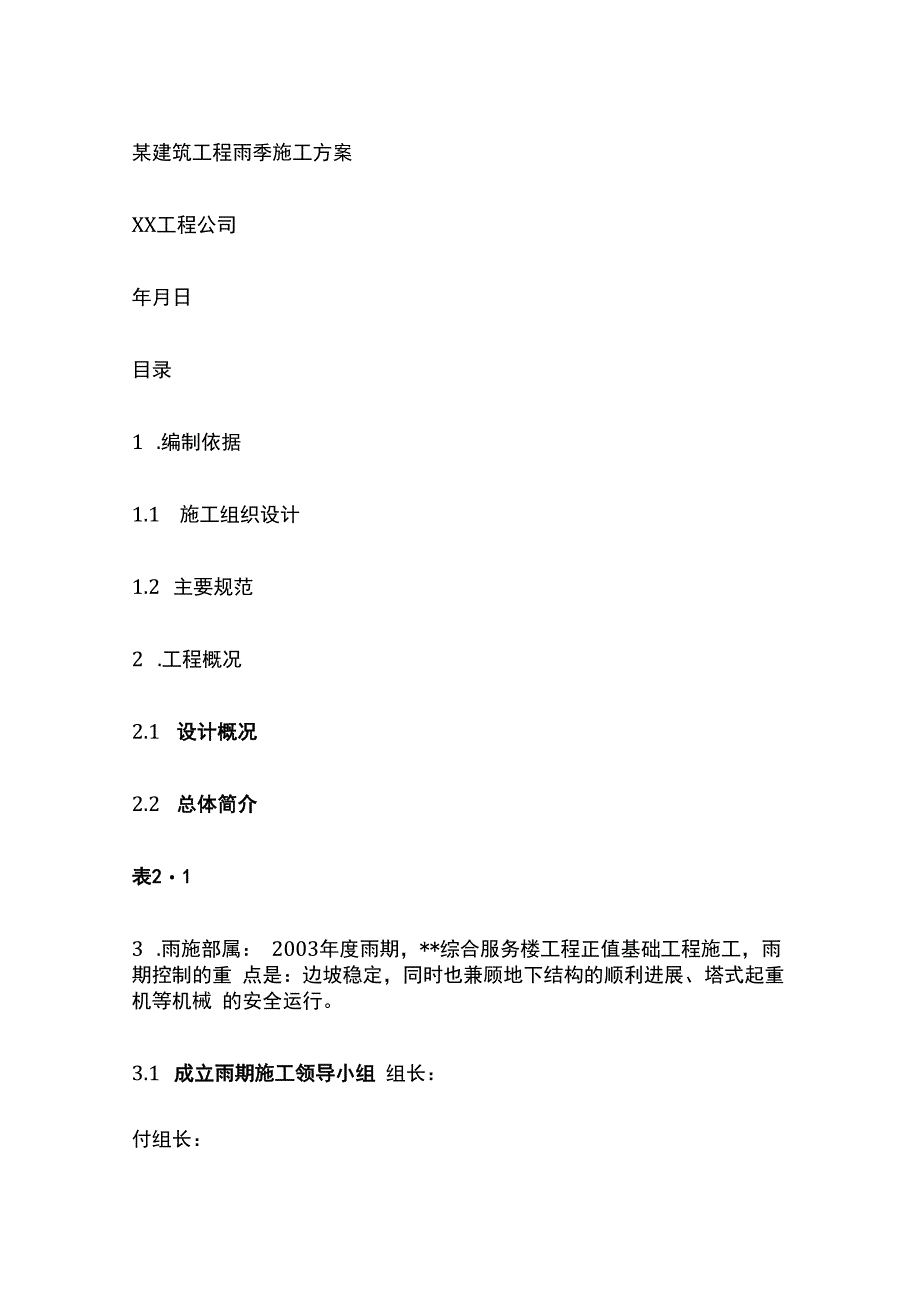

1、某建筑工程雨季施工方案XX工程公司年月日目录1 .编制依据1.1 施工组织设计1.2 主要规范2 .工程概况2.1 设计概况2.2 总体简介表213 .雨施部属: 2003年度雨期,*综合服务楼工程正值基础工程施工,雨期控制的重 点是:边坡稳定,同时也兼顾地下结构的顺利进展、塔式起重机等机械 的安全运行。3.1 成立雨期施工领导小组 组长:付组长:组员:下设2个防洪抢险小组,*任队长各带领30人。有关分包及联系电话* *18项目部:项目经理:工长:技术:* *水电安装公司:* *机械施工公司:* *劳务公司:3.2 责任划分:总包负责雨季汛情时的总体布控,项目经理任总指挥,有关管理人员负 责联

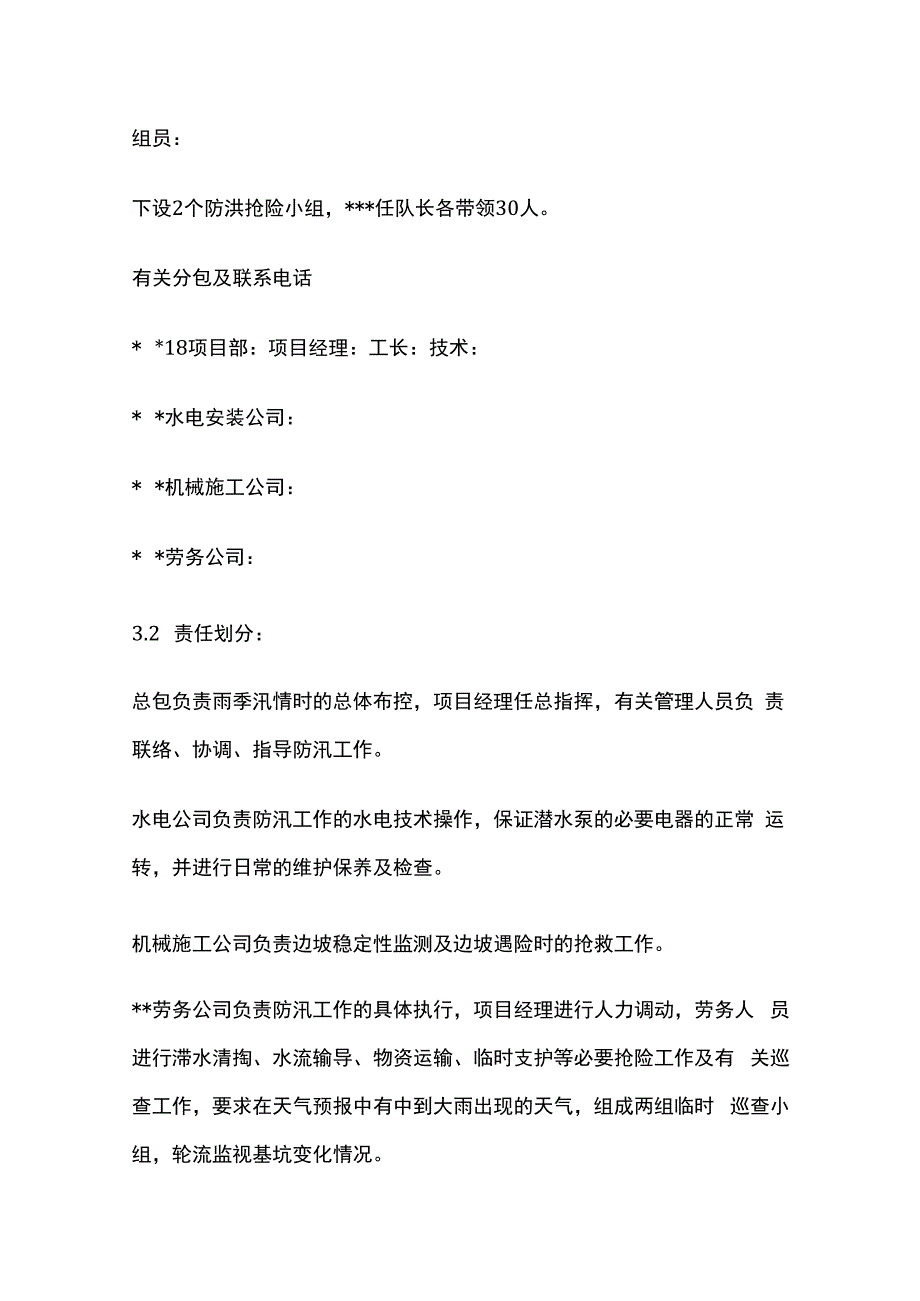

2、络、协调、指导防汛工作。水电公司负责防汛工作的水电技术操作,保证潜水泵的必要电器的正常 运转,并进行日常的维护保养及检查。机械施工公司负责边坡稳定性监测及边坡遇险时的抢救工作。*劳务公司负责防汛工作的具体执行,项目经理进行人力调动,劳务人 员进行滞水清掏、水流输导、物资运输、临时支护等必要抢险工作及有 关巡查工作,要求在天气预报中有中到大雨出现的天气,组成两组临时 巡查小组,轮流监视基坑变化情况。同时各有关部门在雨季到来时,若周边小区出现汛情,应无条件协助居 民及居委会、街道进行排险,保证人民群众的生命财产安全。4雨施准备工作4.1 主要材料机具准备材料组负责提前准备有关雨施期间必要的施工及防

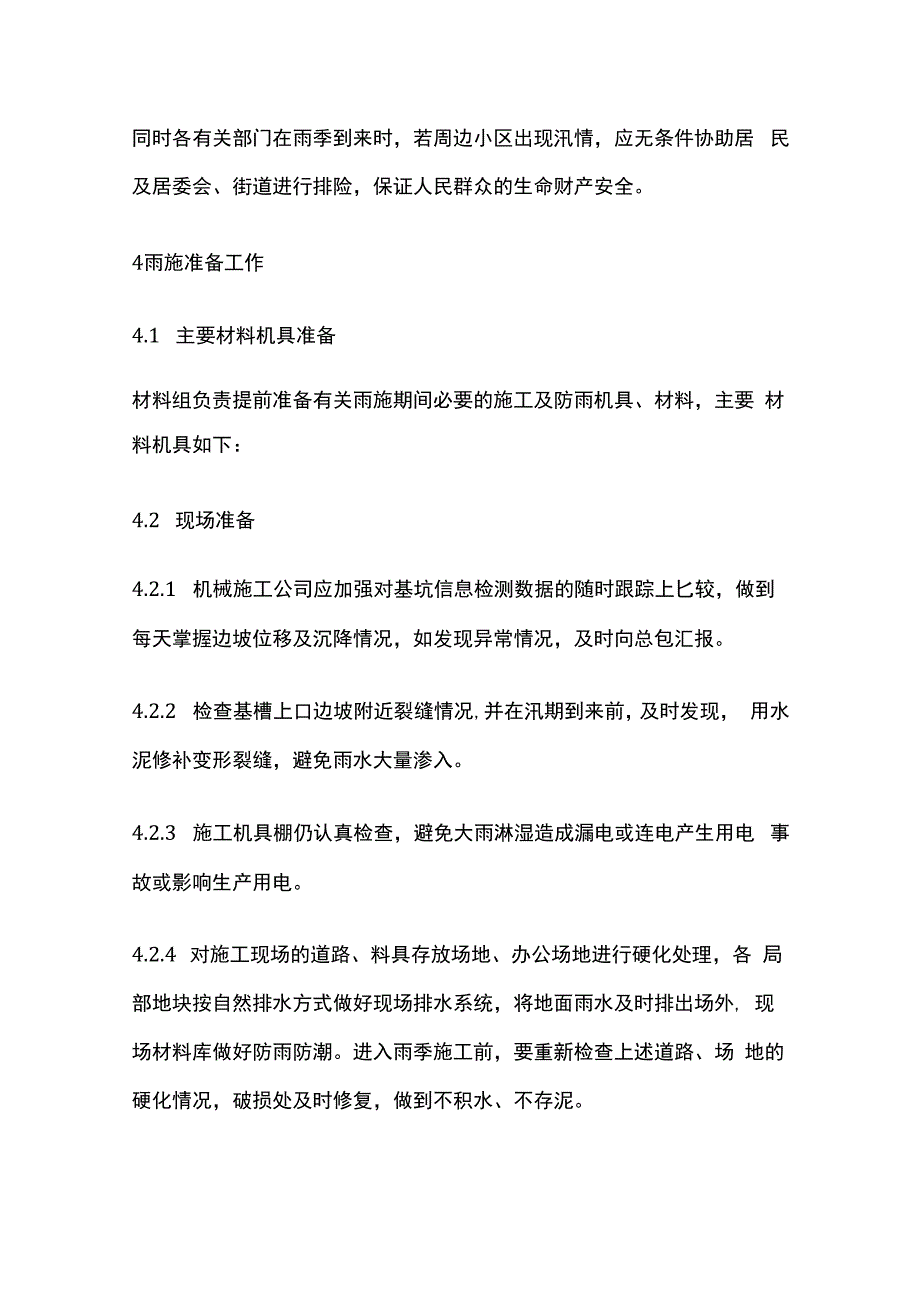

3、雨机具、材料,主要 材料机具如下:4.2 现场准备4.2.1 机械施工公司应加强对基坑信息检测数据的随时跟踪上匕较,做到 每天掌握边坡位移及沉降情况,如发现异常情况,及时向总包汇报。4.2.2 检查基槽上口边坡附近裂缝情况,并在汛期到来前,及时发现, 用水泥修补变形裂缝,避免雨水大量渗入。4.2.3 施工机具棚仍认真检查,避免大雨淋湿造成漏电或连电产生用电 事故或影响生产用电。4.2.4 对施工现场的道路、料具存放场地、办公场地进行硬化处理,各 局部地块按自然排水方式做好现场排水系统,将地面雨水及时排出场外, 现场材料库做好防雨防潮。进入雨季施工前,要重新检查上述道路、场 地的硬化情况,破损处

4、及时修复,做到不积水、不存泥。4.2.5 现场的各种装修材料将大批进入现场,怕潮、怕污染材料尽量入 库或上楼存放。不能入库或上楼的,下部均应垫起15Omm平台,上铺 防潮层,用苫布覆盖。4.2.6 水泥进场后,应按不同的品种、标号、出厂日期和厂别分开存放, 应遵守“先收先发、后收后发”的原则。水泥库使用木方垫起15Omm , 并铺设防潮层。4.2.7 现场的各种工棚、仓库及暂设工程在雨季前普遍检查确保不塌、 不漏、周围不积水。4.2.8 现场电闸箱要搭好防雨棚,电闸箱的漏电保护装置灵敏、齐全, 并设专人随时维护供电系统的正常运转。电闸箱的管理、位置变动、电 缆铺设等要求详见本工程临时用电方案。

5、4.2.9 现场除按自然地坪标高规划地表水的流向外,还要设完备的排水 系统。排水沟要保持通畅,每间隔20米左右设集水井,集水井设有止 挡泥土设施,并定期进行清理。现场水排出前,要通过沉淀处理,以不 阻塞市政排水系统为准。4.2.10 做好地下室部分的外露孔洞的封闭和覆盖,防止雨水流入地下 室。在坡道位置砌抹挡水墙,在下雨时做好覆盖。4.2.11 备齐潜水泵对地下室窗井、集水坑的积水及时抽排。4.2.12 塔式起重机、脚手架、上料平台及机电设备的接零、接地保护;4.2.13 现场道路、塔式起重机、材料堆放场地的排水方向及料场的苫 盖;4.2.14 临设的结构检查,若设在漏雨、危险情况及时维修加固

6、;4.2.15 做好雨施准备工作,包括防雨、防汛、防火器材以供施工需要。4.2.16 随时接听、搜集气象预报及有关信息,提前做好短期的生产安 排。4.2.17 雨施要加强对电气设备的安全检查,包括线路、动力电源线路, 各种箱、闸、盒的接零、接地保护是否灵敏可靠,非机电人员不得擅自 动用机电设备。4.2.18 消防器材应有防雨、防潮、防晒措施,及时检查地下消火栓井 口位置要高于现场地坪。5雨施具体措施 本工程雨季施工期间,主要历经:基础结构工程、地上结构工程、回填 土工程、基础防水工程,定制具体措施。5.1 钢筋混凝土工程5.1.1 在雨施期间空气湿度大,绑扎前注意钢筋除锈。遇雨时钢筋焊接 工作

7、暂停,钢筋机械连接时要有接头的防锈的措施。钢筋加工场地做好 相应的保护工作,避免雨淋。5.1.2 混凝土浇筑前,严格控制坍落度,保证工程质量。大面积混凝土 浇筑前应了解23天的天气预报,尽量避开大雨。5.1.3 顶板已浇灌过程中如遇雨,新浇灌的碎加以覆盖,防止成型的佐 板被雨水冲刷,并及时按规范要求调整施工缝的留置部位。墙体磴浇筑 过程中如遇雨,应及时排掉模板内雨水,墙上部加遮挡,对磴震捣要充 分,如雨太大不能继续施工时应停止浇筑,并将已入模的碎震捣密实, 雨小后继续施工。5.1.4 雨后应将模板及钢筋上淤泥积水清除掉。5.2 防水工程5.2.1 雨天不得进行屋面防水工程的施工(结合当天的天气

8、预报进行综 合计划)。材料在运输、堆放、使用过程中不得受潮受雨。5.2.2 铺贴前基层必须彻底干燥,预先测定其含水率。做粘结试验,保 证防水材料与基层粘结牢固。5.2.3 止水带内侧伸缩缝内粘贴遇水膨胀止水条。5.2.4 已做好的柔性防水层,应加强成品保护,及时采取封闭、围挡等 措施。5.3 脚手架工程5.3.1 各类架子的基础按要求夯实牢固。雨施前及雨施期间,认真检查 各类架子,发现隐患及时排除。雨停以后,首先检查架子是否安全,然后方可让工 人进入施工现场进行作业。定期对人行马道进行检查,防止出现不均匀 沉降,同时保证外架子周围排水通畅。5.3.2 倒料平台在雨期期间,考虑到各种材料可能因部

9、分雨淋而造成容 重增加,所以承重要比最大限制荷载降低一吨,以保证平台安全。5.3.3 脚手架上脚手板必须按操作规程要求铺设,并用8号铅丝绑牢。 支搭脚手架过程中,下班前要将架子立杆、脚手板做好收头工作,防止 突发风雨造成事故。53.4日常要有专人对脚手架、孔洞、围护进行巡视检查,发现安全隐 患及时纠正、整改。5.4机电设备管理5.4.1 室外露天的中、小型机械必须按规定加设防雨罩或搭设防雨棚; 电闸箱防雨、漏电接地保护装置要灵敏有效,定期检查线路的绝缘情况。 电气系统保证线路绝缘可靠,防雷设施齐全。已不用的线路、闸箱及时 拆除。定期检查现场变压器,发现问题马上解决。5.4.2 灯架、塔机设有防

10、雷保护。防雷接地电阻按如下要求:施工现场避雷设施单独接地,接地电阻应不大于4o独立避雷针接地 电阻不大于4o雨施前对现场防雷装置及其它保护接地进行一次地极 电阻摇测试验,并做好记录。防雷线按相关规程规定选择截面和敷设, 严禁明敷在地面上。6安全、消防等管理工作要求6.1 加强雨施安全值班、雨施安全生产教育以及雨施防汛抢险工作的组 织落实。雨施期间,对架子、塔机、机电设备等经常检查,发现隐患及时排除。6.2 模板、碎构件等材料堆放均做好基础。竖直放置的构件、模板有可 靠的稳定措施。支模过程中,应随支随加固,防止大风吹倒模板造成安 全事故。6.3 加强电气设备安全检查。动力、照明线路按有关规定安装

11、,非机电 人员不准私自操作。强电进楼方案由专业人员事先编制,审批后方可实 施。雨后要进行机电设备的漏电检查,防止触电发生事故。对现场常移 动的电机电器设备,均要定期进行漏电检测。6.4 消防器材有防雨、防潮、防晒措施。地下消火栓要高于地面防止泡 水。6.5 对化学品、油类、易燃品应设专人妥善保管,防止受潮变质及起火。6.6 各工程部要建立用火管理制度,对电气焊作业须有专人看火。6.7 民工宿舍区要有专人负责卫生,室内、院内要经常消毒、灭蝇。6.8 各工程部和民工食堂,炊事人员须身体健康,三证齐全。食堂内有 灭蝇措施,生熟分开,避免食物中毒,食堂内燃具、灶具管理必须符合 指挥部要求。如发现患病人员应马上送医院检查,防止发生传染病并蔓 延。7防汛平面布置图 结合雨期的到来及工程的部位情况
