水泥砂浆抹灰工程技术交底全套.docx

上传人:p** 文档编号:492724 上传时间:2023-09-19 格式:DOCX 页数:13 大小:16.64KB
下载 相关 举报
水泥砂浆抹灰工程技术交底全套.docx_第1页
第1页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第2页
第2页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第3页
第3页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第4页
第4页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第5页
第5页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第6页
第6页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第7页
第7页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第8页
第8页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第9页
第9页 / 共13页
水泥砂浆抹灰工程技术交底全套.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《水泥砂浆抹灰工程技术交底全套.docx》由会员分享,可在线阅读,更多相关《水泥砂浆抹灰工程技术交底全套.docx(13页珍藏版)》请在第壹文秘上搜索。

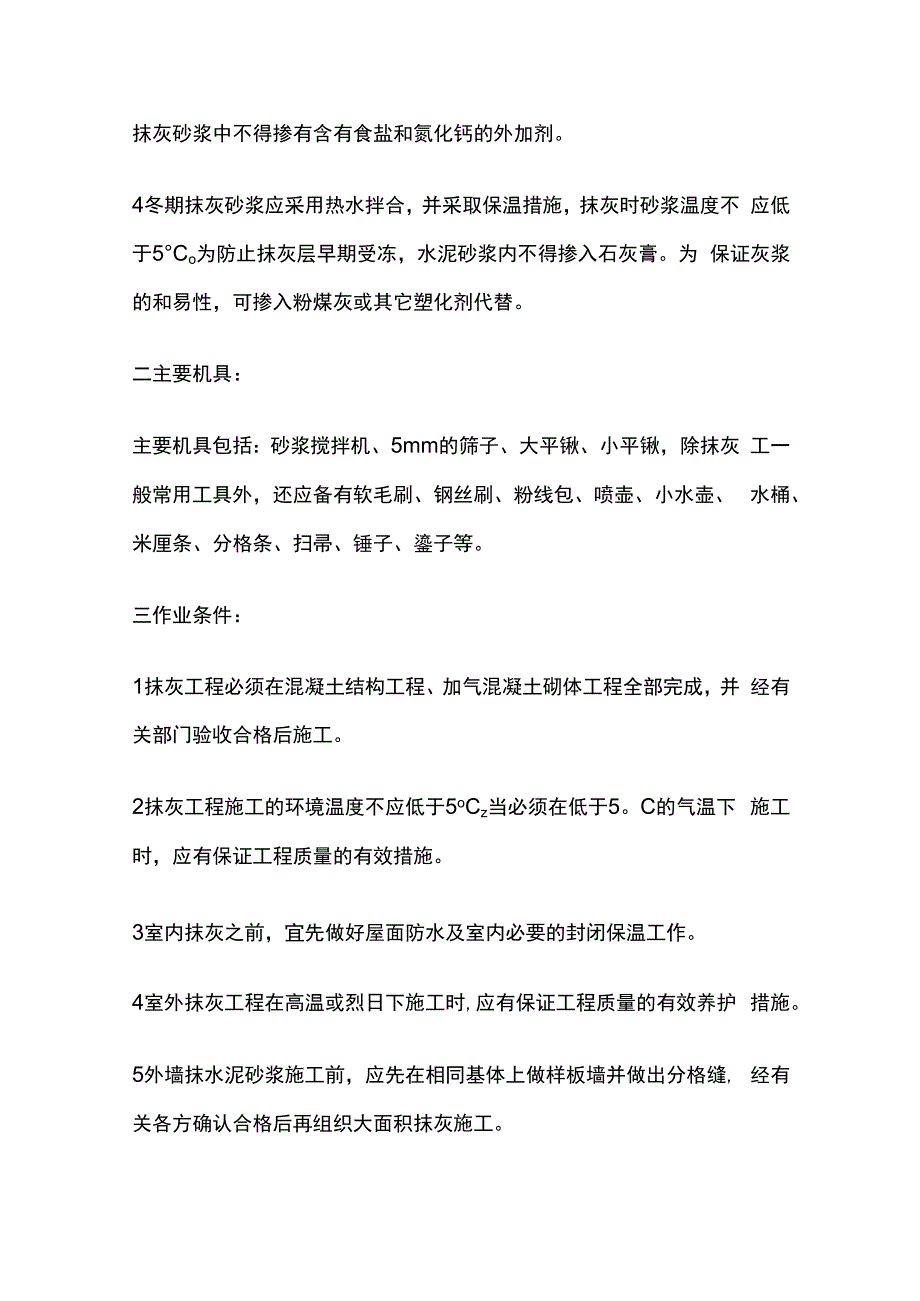

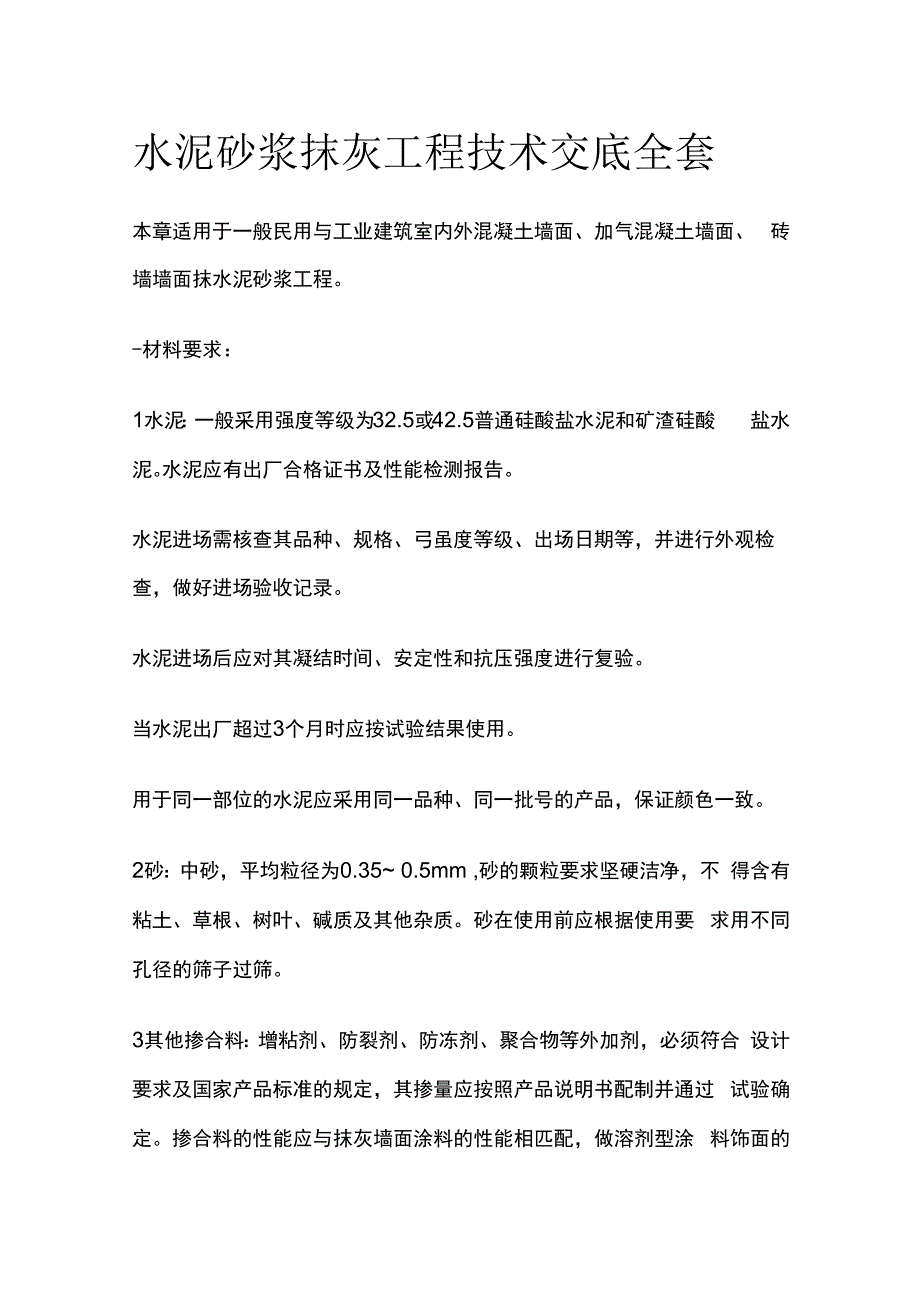

1、水泥砂浆抹灰工程技术交底全套本章适用于一般民用与工业建筑室内外混凝土墙面、加气混凝土墙面、 砖墙墙面抹水泥砂浆工程。-材料要求:1水泥:一般采用强度等级为32.5或42.5普通硅酸盐水泥和矿渣硅酸 盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、弓虽度等级、出场日期等,并进行外观检 查,做好进场验收记录。水泥进场后应对其凝结时间、安定性和抗压强度进行复验。当水泥出厂超过3个月时应按试验结果使用。用于同一部位的水泥应采用同一品种、同一批号的产品,保证颜色一致。2砂:中砂,平均粒径为0.35 0.5mm ,砂的颗粒要求坚硬洁净,不 得含有粘土、草根、树叶、碱质及其他杂质。砂

2、在使用前应根据使用要 求用不同孔径的筛子过筛。3其他掺合料:增粘剂、防裂剂、防冻剂、聚合物等外加剂,必须符合 设计要求及国家产品标准的规定,其掺量应按照产品说明书配制并通过 试验确定。掺合料的性能应与抹灰墙面涂料的性能相匹配,做溶剂型涂 料饰面的抹灰砂浆中不得掺有含有食盐和氮化钙的外加剂。4冬期抹灰砂浆应采用热水拌合,并采取保温措施,抹灰时砂浆温度不 应低于5Co为防止抹灰层早期受冻,水泥砂浆内不得掺入石灰膏。为 保证灰浆的和易性,可掺入粉煤灰或其它塑化剂代替。二主要机具:主要机具包括:砂浆搅拌机、5mm的筛子、大平锹、小平锹,除抹灰 工一般常用工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小

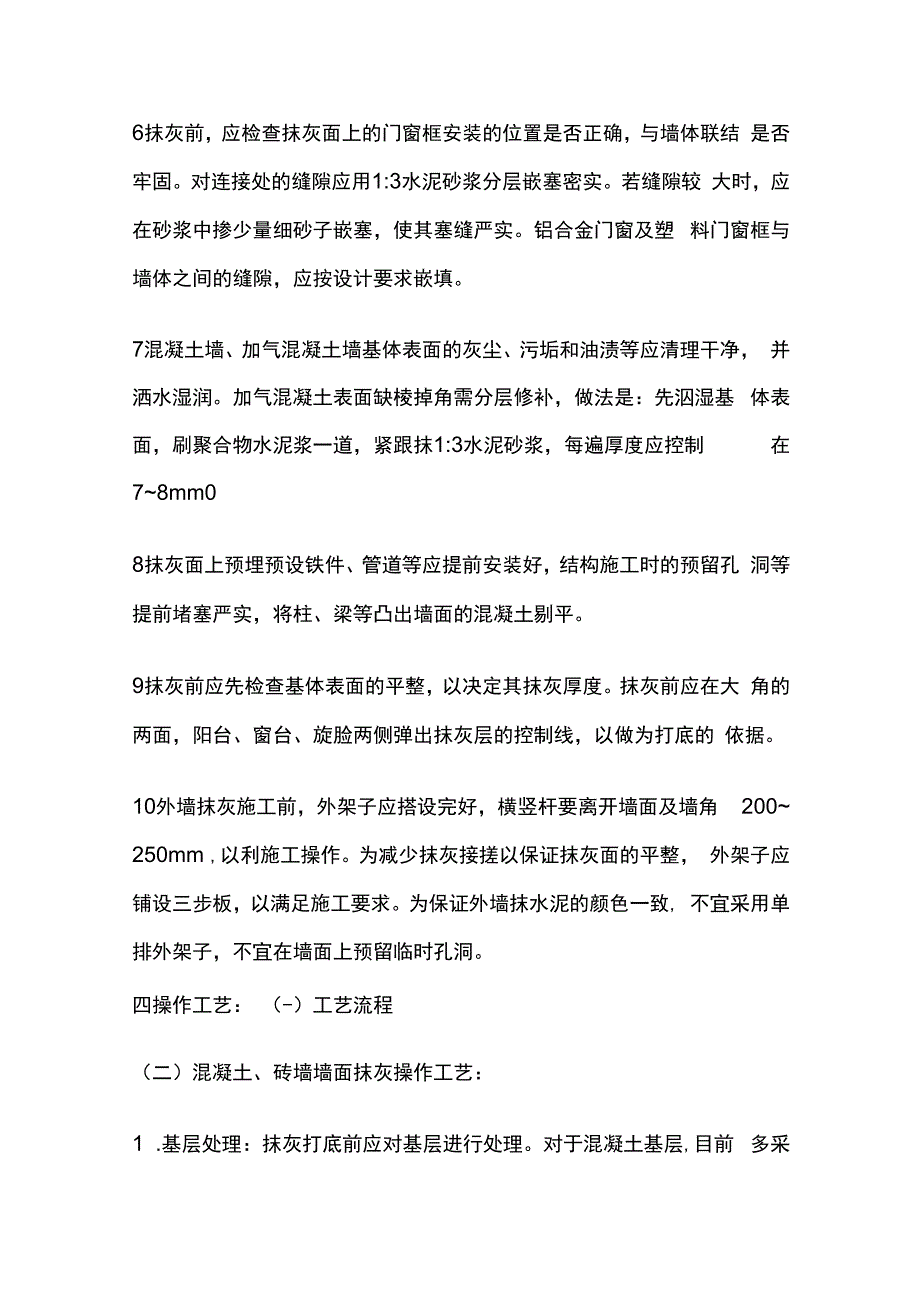

3、水壶、 水桶、米厘条、分格条、扫帚、锤子、鎏子等。三作业条件:1抹灰工程必须在混凝土结构工程、加气混凝土砌体工程全部完成,并 经有关部门验收合格后施工。2抹灰工程施工的环境温度不应低于5oCz当必须在低于5。C的气温下 施工时,应有保证工程质量的有效措施。3室内抹灰之前,宜先做好屋面防水及室内必要的封闭保温工作。4室外抹灰工程在高温或烈日下施工时,应有保证工程质量的有效养护 措施。5外墙抹水泥砂浆施工前,应先在相同基体上做样板墙并做出分格缝, 经有关各方确认合格后再组织大面积抹灰施工。6抹灰前,应检查抹灰面上的门窗框安装的位置是否正确,与墙体联结 是否牢固。对连接处的缝隙应用1:3水泥砂浆分层

4、嵌塞密实。若缝隙较 大时,应在砂浆中掺少量细砂子嵌塞,使其塞缝严实。铝合金门窗及塑 料门窗框与墙体之间的缝隙,应按设计要求嵌填。7混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等应清理干净, 并洒水湿润。加气混凝土表面缺棱掉角需分层修补,做法是:先泅湿基 体表面,刷聚合物水泥浆一道,紧跟抹1:3水泥砂浆,每遍厚度应控制 在 78mm08抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔 洞等提前堵塞严实,将柱、梁等凸出墙面的混凝土剔平。9抹灰前应先检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大 角的两面,阳台、窗台、旋脸两侧弹出抹灰层的控制线,以做为打底的 依据。10外墙抹灰施

5、工前,外架子应搭设完好,横竖杆要离开墙面及墙角 200 250mm ,以利施工操作。为减少抹灰接搓以保证抹灰面的平整, 外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致, 不宜采用单排外架子,不宜在墙面上预留临时孔洞。四操作工艺: (-)工艺流程(二)混凝土、砖墙墙面抹灰操作工艺:1 .基层处理:抹灰打底前应对基层进行处理。对于混凝土基层,目前 多采用水泥细砂浆掺界面剂进行毛化处理 o即先将表面灰浆、尘土、 污垢清刷干净,用10%火碱水将板面的油污刷掉,随即用净水将碱液 冲净,晾干。然后用1:1水泥细砂浆内掺界面剂,喷或甩到墙上,其甩 点要均匀,毛刺长度不宜大于8mm ,终凝后浇

6、水养护,直至水泥砂浆 毛刺有较高的强度(用手掰不动)为止。基层处理完毕应适当洒水。砖墙 墙面需将表面尘土、砂浆清理干净,然后适当洒水湿润。2 .吊垂直、套方、找规矩、贴灰饼:按墙上己弹的基准线,分别在门 口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼大小一般为5050mm , 间距不宜大于1.5mo3 .抹底层砂浆:抹1:3水泥砂浆,每遍厚度5 7mm ,应分层分遍抹 平,并用大杠刮平找直,木抹子搓毛。如抹灰层局部厚度大于或等于 35mm时,应按照设计要求采用加强网进行加强处理,以保证抹灰层 与基体粘结牢固。不同材料墙体相交接部位的抹灰,应采用加强网进行 防开裂处理,加强网与两侧墙体的搭接宽度不

7、应小于100mm。4 .弹线、粘分格条、滴水槽:首先应按设计图示分格尺寸,弹线分格,粘分格条,注意分格竖条粘贴位置应在所弹立线的一侧,防止左右乱粘。5 .修抹墙面上的箱、槽、孔洞:当底灰找平后,应立即把暖气、电气 设备的箱、槽、孔洞口周边的砂浆杂物清理干净,使用1:3水泥砂浆把 槽、孔洞口周边修抹平齐、方正、光滑。6 .抹面层砂浆:面层砂浆应采用125水泥砂浆。抹时先薄薄地刮一 层灰使其与底灰粘牢,紧跟抹第二道灰,与分格条抹平。并用杠横竖刮 平,木抹子搓平,铁抹子溜光压实。待表面无明水后,用刷子蘸水按垂 直于地面的同一方向,轻刷一遍,以保证面层抹面的颜色均匀一致,避 免和减少收缩裂缝。及时将分

8、格条起出,待灰层干后,用素水泥膏将缝 子勾好。对于难起的分格条,应待灰层干透后再起条,防止破坏边棱。如果抹灰工序的安排是先从上往下打底,底灰抹完后,架子再返上去, 再从上往下抹面层砂浆时,应注意先检查底层灰是否有空裂现象,如有 空裂现象应剔凿返修后再做面层。另外应注意底层砂浆上的尘土污垢等 应先清净,浇水湿润后,方可进行面层抹灰。7 .抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合 物水泥浆,立即抹1:3水泥砂浆底子灰厚约5 7mm ,随之抹中层灰, 厚5mm ,表面用木抹子搓毛。在中层灰达到五六成干时,用125水 泥砂浆抹罩面灰,抹平、压光,上口用靠尺切割平齐。踢脚线出墙厚度

9、 应一致,一般以凸出墙面灰层5 7mm为宜。8 .室外抹灰的滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和 突出墙面的凸线等上面应做出流水坡度,下面应做滴水线(槽)。流水坡 度及滴水线(槽)距外表面不小于40mm ,滴水线(又称鹰嘴)应保证其坡 向正确。9 .养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于 5oCz养护时间宜不少于7天。高温或烈日下的抹灰墙面应及时喷水养护。(三)加气混凝土墙面抹灰:1 .基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌 缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密实。将凸出墙面的灰 浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉

10、角及设备管线 槽、洞、孔用聚合物水泥砂浆整修密实、平顺。用吊线板检查墙体的垂 直度及平整度,将抹灰基层处理完好。洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土吸 水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,使抹 灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝 土吸走。浇水量以水分渗入加气混凝土墙深度8 IOmm为宜,且浇水 宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再喷洒 一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不出现空鼓、 裂缝。浇水充分湿润墙面后的第二天,刷一遍聚合物水泥浆,然后开始 抹灰。2 .贴灰饼:用托线板检测墙面不

11、同部位垂直平整情况,根据实际平整 度垂直度决定贴灰饼的数量。贴灰饼的水平及高度间距以L2m为宜。 用1:3水泥砂浆,做成50mm见方的灰饼,灰饼间距不宜大于1.5m , 灰饼厚度以满足墙面抹灰厚度15 20mm为宜。上下灰饼用吊线板找 垂直,水平方向用靠尺板或拉通线找平,先上后下。3 .抹底层砂浆:加气混凝土墙面在刷好聚合物水泥浆以后应及时抹灰, 不得在水泥浆风干后再抹灰,否则,容易形成隔离层,不利于砂浆与基 层的粘结。抹灰时不要将灰饼碰坏。底灰材料应选择与加气混凝土材料 相适应的混合砂浆(如配比为1 : 0.5 : 56 ),厚度7 8mm ,表面 用木抹子搓毛,待底层灰达到五、六成干时,再

12、用1:3水泥砂浆(厚度 约5 8mm )抹第二遍,用大杠将抹灰面刮平,表面压光。用吊线板 检查,要求垂直平整,阴阴角方正,顶板(梁)与墙面交角顺直,管后阴 角顺直、平整、洁净。如抹灰层局部厚度大于或等于35mm时,应按 照设计要求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。 不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强 网与两侧墙体的搭接宽度不应小于IOOmmo4 .弹线、粘分格条、滴水槽:首先应按设计图示分格尺寸,弹线分格,粘分格条,注意分格竖条粘贴位置应在所弹立线的一侧,防止左右乱粘。5 .修抹墙面上的箱、槽、孔洞:当底灰找平后,应立即把暖气、电气 设备的箱、槽、

13、孔洞口周边的砂浆杂物清理干净,使用1:3水泥砂浆把 槽、孔洞口周边修抹平齐、方正、光滑。6 .喷洒(第一遍)防裂剂:当作业环境过于干燥且工程质量要求较高时, 可采用防裂剂。底子灰抹完后,立即用喷雾器将防裂剂直接喷洒在底子 灰上,防裂剂以雾状喷出,以使喷洒均匀,不漏喷,不宜过量,过于集 中,操作时喷嘴倾斜向上仰,与墙面的距离适中,以确保喷洒均匀适度, 又不致将灰层冲坏。防裂剂喷撒23h内不要搓动,以免破坏防裂剂 表层。7 .抹面层砂浆:刷素水泥浆后用1:22.5水泥砂浆分两遍成活。罩面 灰厚5mmo8 .喷洒第二遍防裂剂:罩面灰抹好后,待稍干、具有初期硬度,一般 在砂浆初凝后尚未收缩之前,及时喷

14、洒第二遍防裂剂。9 .抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合 物水泥浆,立即抹1:3水泥砂浆底子灰厚约5 7mm ,随之抹中层灰, 厚5mm ,表面用木抹子搓毛。在中层灰达到五六成干时,用1:3水泥 砂浆抹罩面灰,抹平、压光,上口用靠尺切割平齐。踢脚线出墙厚度应 一致,一般以凸出墙面灰层5 7mm为宜。10 .室外抹灰的滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶 和突出墙面的凸线等上面应做出流水坡度,下面应做滴水线(槽)。流水 坡度及滴水线(槽)距外表面不小于40mm ,滴水线(又称鹰嘴)应保证其 坡向正确。窗口上的滴水槽距窗侧边20mm处断开,防止形成导水槽。

15、11 .养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于 5 ,养护时间宜不少于7天。高温或烈日下的抹灰面应及时喷水养护。五质量标准:(-)主控项目:抹灰所用材料的品种和性能应符合设计及国家规范、标准的要求。2 .抹灰工程应分层进行,不同材料的分层抹灰厚度应符合国家规范的 要求。当抹灰总厚度大于或等于35mm时,应采取有效的加强措施。 不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用 加强网时,加强网与各基体的搭接宽度不应小于IOOmmo3 .抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、 空鼓,面层应无裂缝。4 .当设计要求抹灰层具有防水、防潮功能时,应

16、采用防水砂浆。防水 砂浆外加剂应按规定进行试配,掺量应符合设计及产品使用说明的要求。(二)一般项目:1 .水泥砂浆抹灰工程的表面质量应符合下列规定:1)普通抹灰:表面应光滑、洁净、接茬平整,分格缝及灰线应顺直、 清晰(毛面纹路均匀一致)。2 )高级抹灰:表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线 应平直方正、清晰美观。3 .护角、孔洞、槽、盒周围的抹灰表面应边缘整齐、方正、光滑;设 备管道、暖气片等后面的抹灰表面应平整、光滑。门窗框与墙体的缝隙 应填塞饱满,表面平整光滑。4 .抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上; 罩面石膏灰不得抹在水泥砂浆层上。5 .立面分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光 滑,棱角应整齐。6 .有排水要求的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
