《汛期施工保证措施.docx》由会员分享,可在线阅读,更多相关《汛期施工保证措施.docx(2页珍藏版)》请在第壹文秘上搜索。

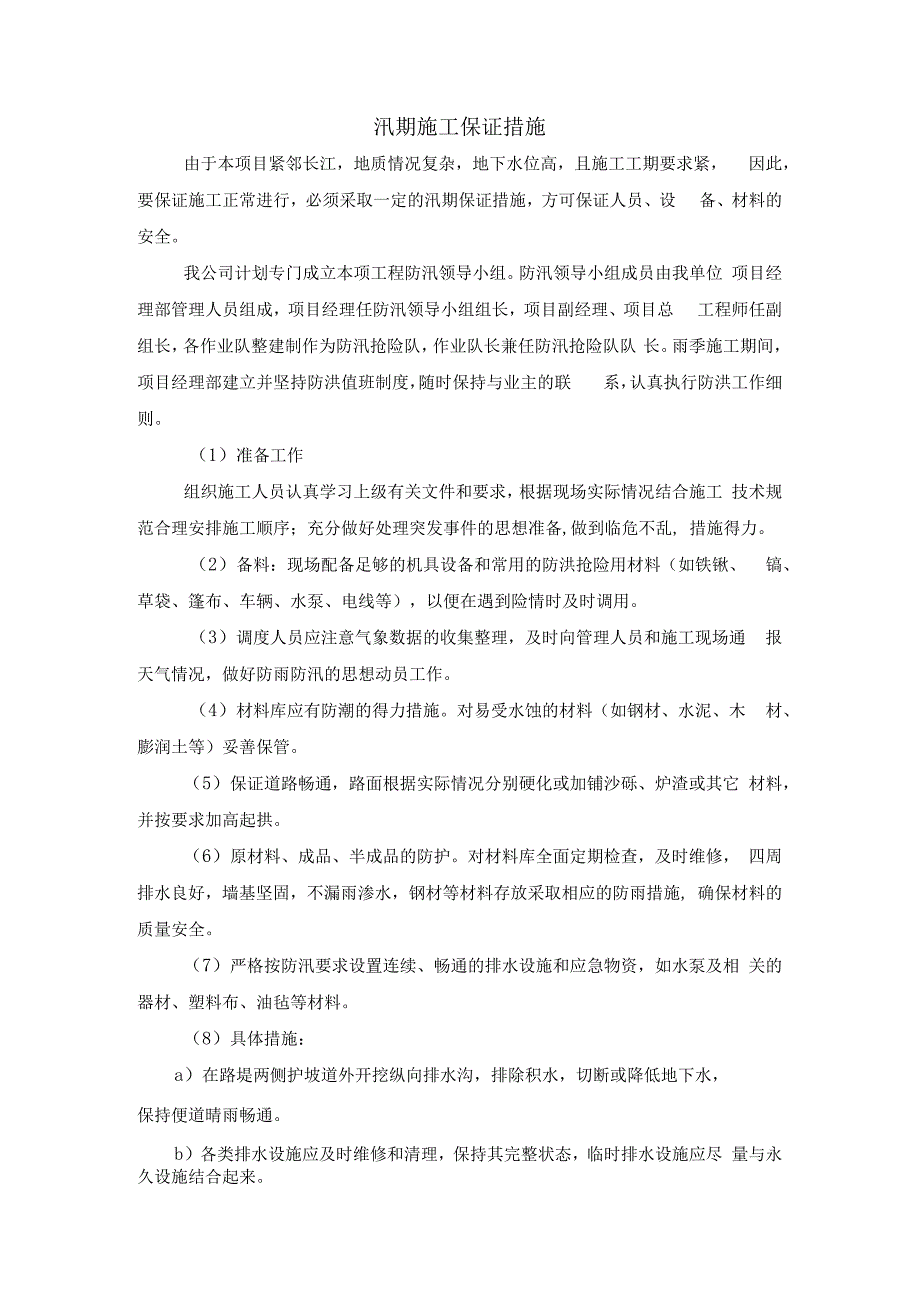

1、汛期施工保证措施由于本项目紧邻长江,地质情况复杂,地下水位高,且施工工期要求紧, 因此,要保证施工正常进行,必须采取一定的汛期保证措施,方可保证人员、设 备、材料的安全。我公司计划专门成立本项工程防汛领导小组。防汛领导小组成员由我单位 项目经理部管理人员组成,项目经理任防汛领导小组组长,项目副经理、项目总 工程师任副组长,各作业队整建制作为防汛抢险队,作业队长兼任防汛抢险队队 长。雨季施工期间,项目经理部建立并坚持防洪值班制度,随时保持与业主的联 系,认真执行防洪工作细则。(1)准备工作组织施工人员认真学习上级有关文件和要求,根据现场实际情况结合施工 技术规范合理安排施工顺序;充分做好处理突发
2、事件的思想准备,做到临危不乱, 措施得力。(2)备料:现场配备足够的机具设备和常用的防洪抢险用材料(如铁锹、 镐、草袋、篷布、车辆、水泵、电线等),以便在遇到险情时及时调用。(3)调度人员应注意气象数据的收集整理,及时向管理人员和施工现场通 报 天气情况,做好防雨防汛的思想动员工作。(4)材料库应有防潮的得力措施。对易受水蚀的材料(如钢材、水泥、木 材、膨润土等)妥善保管。(5)保证道路畅通,路面根据实际情况分别硬化或加铺沙砾、炉渣或其它 材料,并按要求加高起拱。(6)原材料、成品、半成品的防护。对材料库全面定期检查,及时维修, 四周排水良好,墙基坚固,不漏雨渗水,钢材等材料存放采取相应的防雨

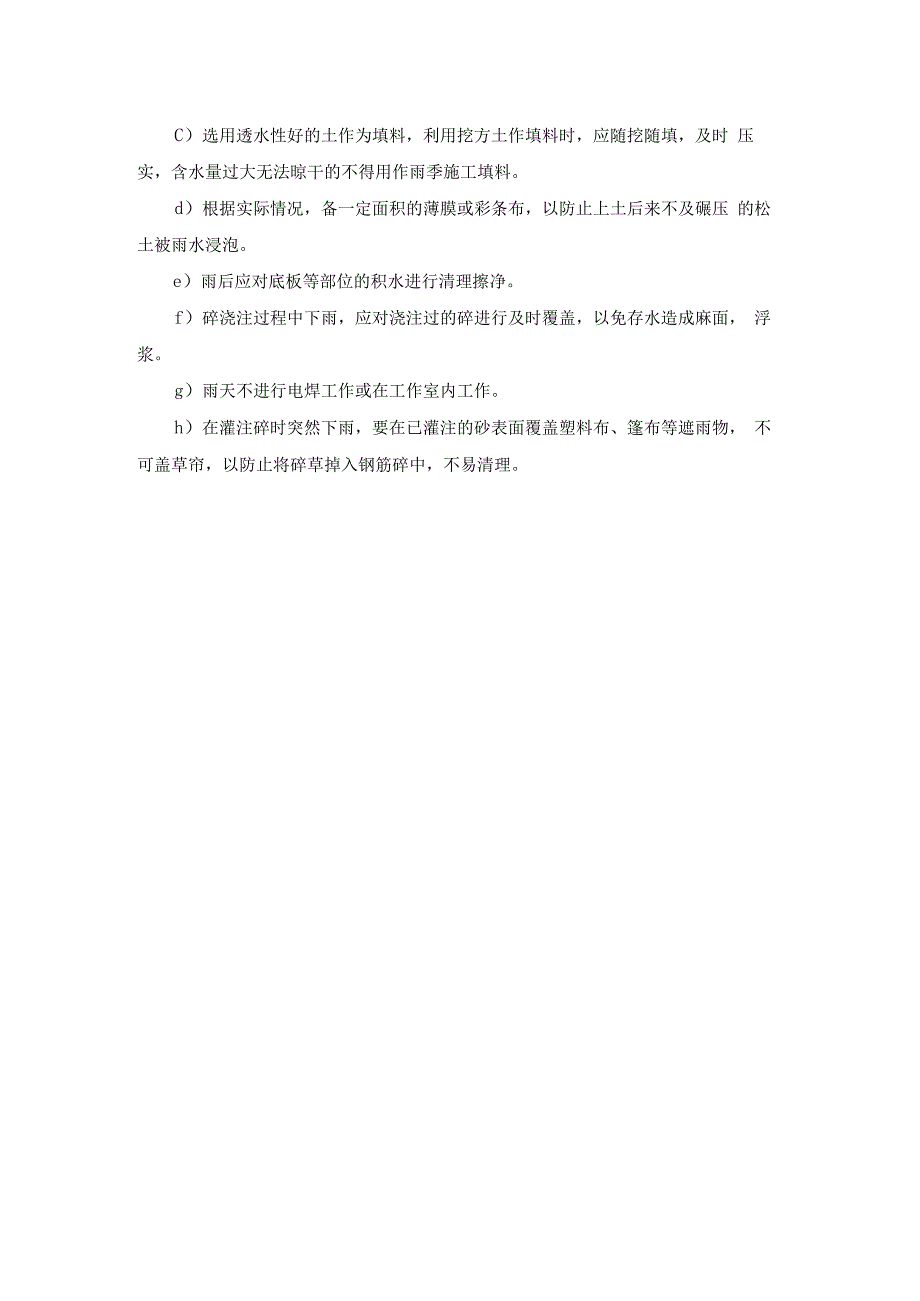

3、措施, 确保材料的质量安全。(7)严格按防汛要求设置连续、畅通的排水设施和应急物资,如水泵及相 关的器材、塑料布、油毡等材料。(8)具体措施:a)在路堤两侧护坡道外开挖纵向排水沟,排除积水,切断或降低地下水,保持便道晴雨畅通。b)各类排水设施应及时维修和清理,保持其完整状态,临时排水设施应尽 量与永久设施结合起来。C)选用透水性好的土作为填料,利用挖方土作填料时,应随挖随填,及时 压实,含水量过大无法晾干的不得用作雨季施工填料。d)根据实际情况,备一定面积的薄膜或彩条布,以防止上土后来不及碾压 的松土被雨水浸泡。e)雨后应对底板等部位的积水进行清理擦净。f)碎浇注过程中下雨,应对浇注过的碎进行及时覆盖,以免存水造成麻面, 浮浆。g)雨天不进行电焊工作或在工作室内工作。h)在灌注碎时突然下雨,要在已灌注的砂表面覆盖塑料布、篷布等遮雨物, 不可盖草帘,以防止将碎草掉入钢筋碎中,不易清理。
