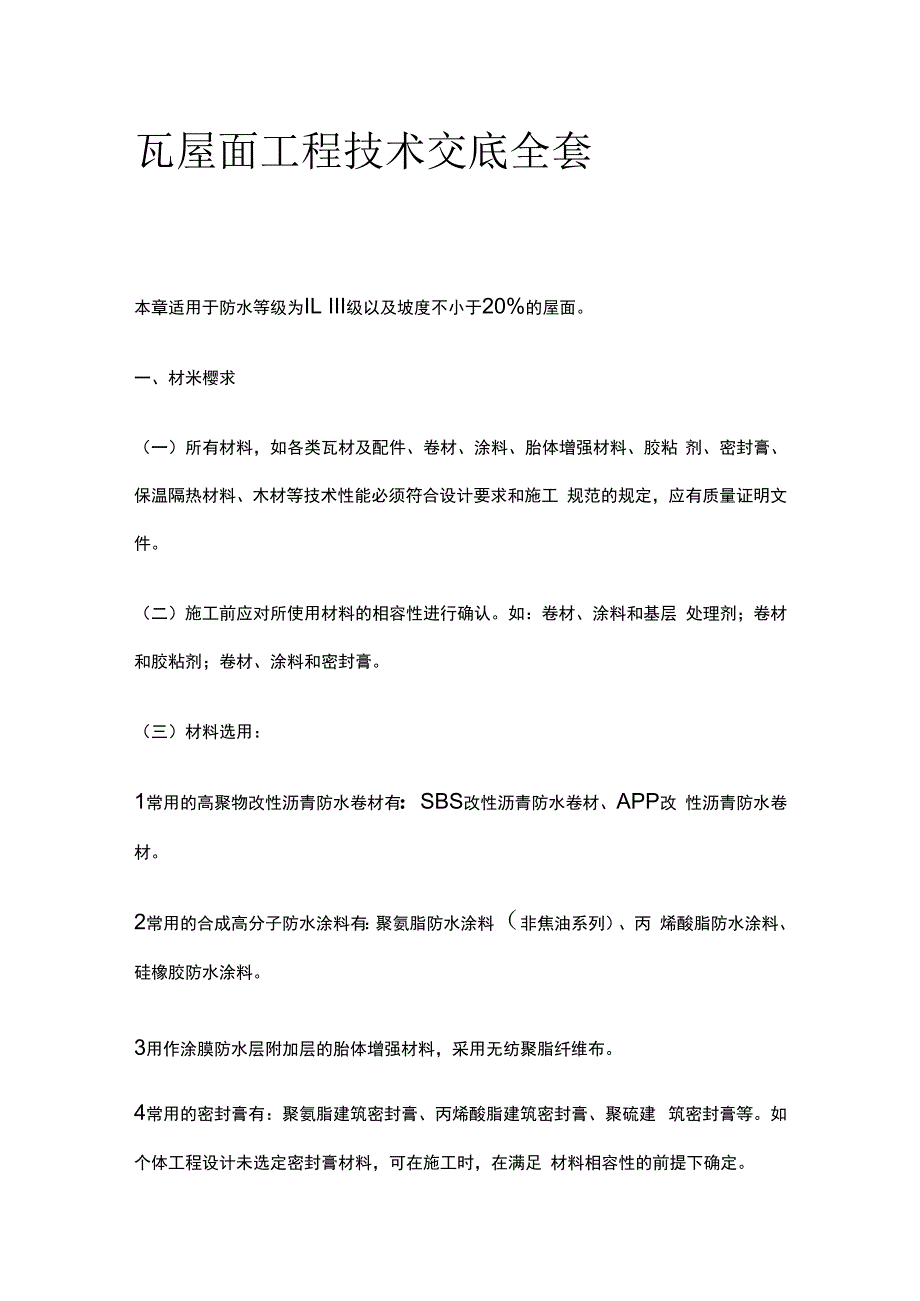

1、瓦屋面工程技术交底全套本章适用于防水等级为IL III级以及坡度不小于20%的屋面。一、材米樱求(一)所有材料,如各类瓦材及配件、卷材、涂料、胎体增强材料、胶粘 剂、密封膏、保温隔热材料、木材等技术性能必须符合设计要求和施工 规范的规定,应有质量证明文件。(二)施工前应对所使用材料的相容性进行确认。如:卷材、涂料和基层 处理剂;卷材和胶粘剂;卷材、涂料和密封膏。(三)材料选用:1常用的高聚物改性沥青防水卷材有:SBS改性沥青防水卷材、APP改 性沥青防水卷材。2常用的合成高分子防水涂料有:聚氨脂防水涂料(非焦油系列)、丙 烯酸脂防水涂料、硅橡胶防水涂料。3用作涂膜防水层附加层的胎体增强材料,采

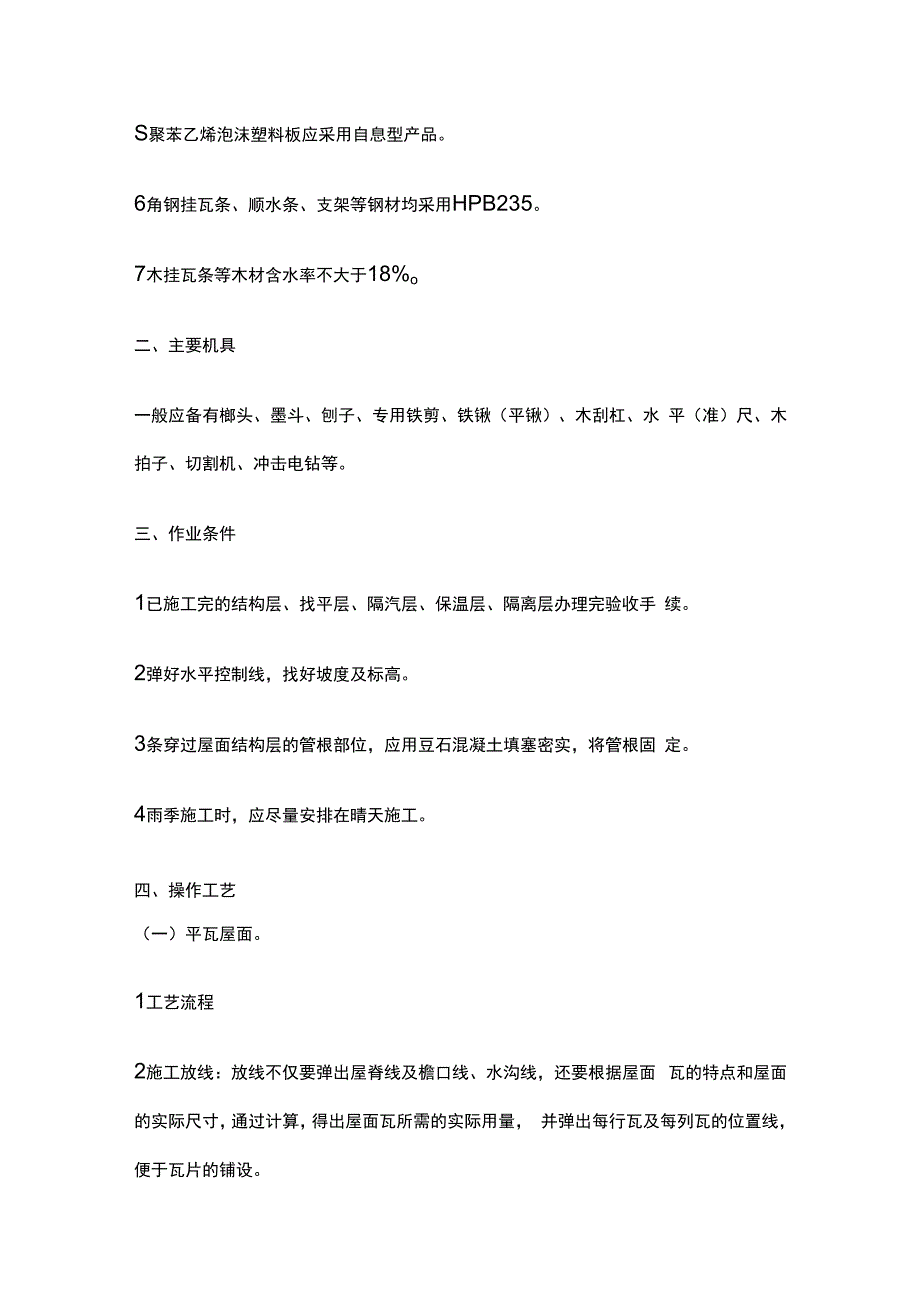

2、用无纺聚脂纤维布。4常用的密封膏有:聚氨脂建筑密封膏、丙烯酸脂建筑密封膏、聚硫建 筑密封膏等。如个体工程设计未选定密封膏材料,可在施工时,在满足 材料相容性的前提下确定。S聚苯乙烯泡沫塑料板应采用自息型产品。6角钢挂瓦条、顺水条、支架等钢材均采用HPB235。7木挂瓦条等木材含水率不大于18%o二、主要机具一般应备有榔头、墨斗、刨子、专用铁剪、铁锹(平锹)、木刮杠、水 平(准)尺、木拍子、切割机、冲击电钻等。三、作业条件1已施工完的结构层、找平层、隔汽层、保温层、隔离层办理完验收手 续。2弹好水平控制线,找好坡度及标高。3条穿过屋面结构层的管根部位,应用豆石混凝土填塞密实,将管根固 定。4雨季

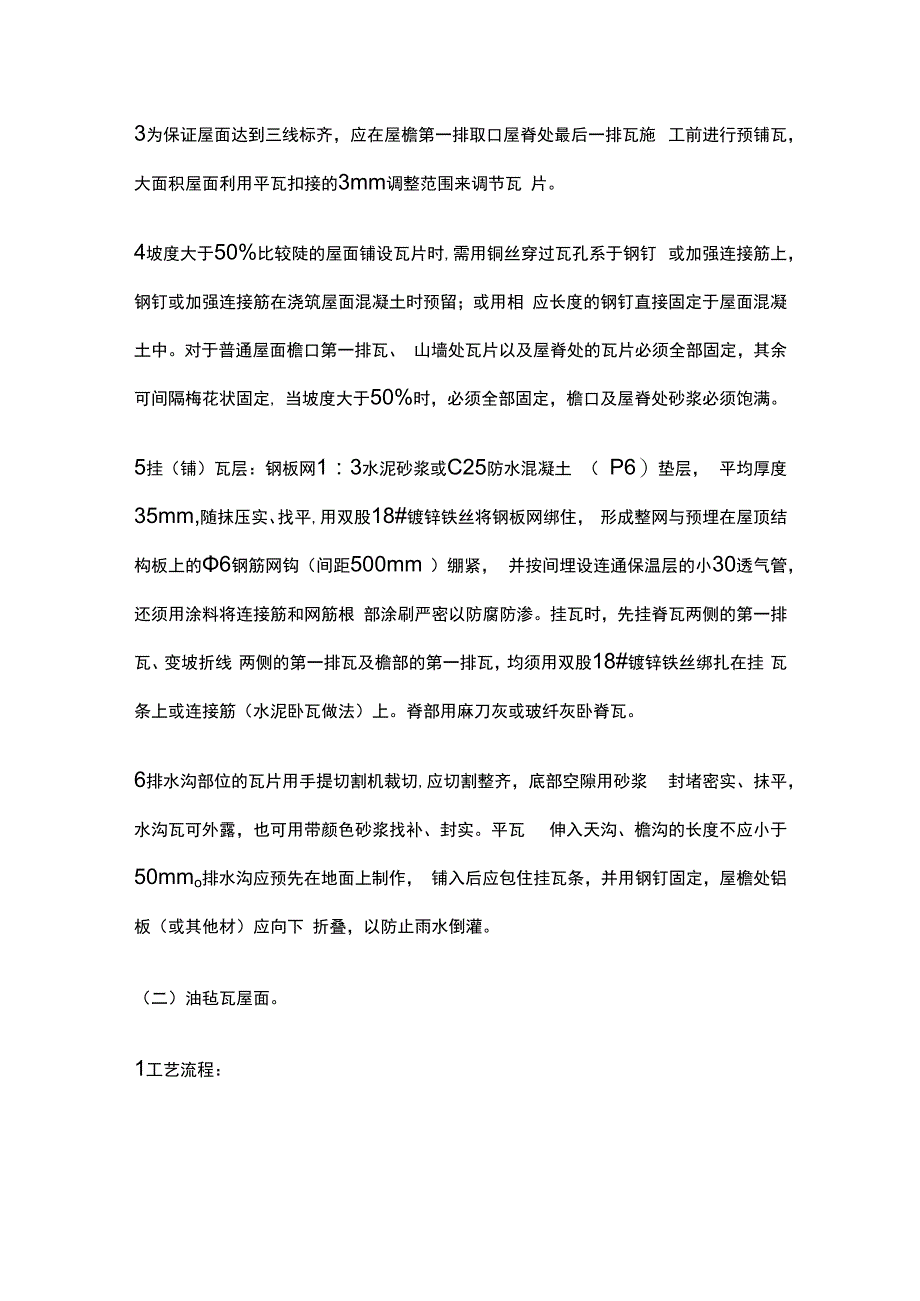

3、施工时,应尽量安排在晴天施工。四、操作工艺(一)平瓦屋面。1工艺流程2施工放线:放线不仅要弹出屋脊线及檐口线、水沟线,还要根据屋面 瓦的特点和屋面的实际尺寸,通过计算,得出屋面瓦所需的实际用量, 并弹出每行瓦及每列瓦的位置线,便于瓦片的铺设。3为保证屋面达到三线标齐,应在屋檐第一排取口屋脊处最后一排瓦施 工前进行预铺瓦,大面积屋面利用平瓦扣接的3mm调整范围来调节瓦 片。4坡度大于50%比较陡的屋面铺设瓦片时,需用铜丝穿过瓦孔系于钢钉 或加强连接筋上,钢钉或加强连接筋在浇筑屋面混凝土时预留;或用相 应长度的钢钉直接固定于屋面混凝土中。对于普通屋面檐口第一排瓦、 山墙处瓦片以及屋脊处的瓦片必须全

4、部固定,其余可间隔梅花状固定, 当坡度大于50%时,必须全部固定,檐口及屋脊处砂浆必须饱满。5挂(铺)瓦层:钢板网1 : 3水泥砂浆或C25防水混凝土 ( P6)垫层, 平均厚度35mm,随抹压实、找平,用双股18#镀锌铁丝将钢板网绑住, 形成整网与预埋在屋顶结构板上的6钢筋网钩(间距500mm )绷紧, 并按间埋设连通保温层的小30透气管,还须用涂料将连接筋和网筋根 部涂刷严密以防腐防渗。挂瓦时,先挂脊瓦两侧的第一排瓦、变坡折线 两侧的第一排瓦及檐部的第一排瓦,均须用双股18#镀锌铁丝绑扎在挂 瓦条上或连接筋(水泥卧瓦做法)上。脊部用麻刀灰或玻纤灰卧脊瓦。6排水沟部位的瓦片用手提切割机裁切,

5、应切割整齐,底部空隙用砂浆 封堵密实、抹平,水沟瓦可外露,也可用带颜色砂浆找补、封实。平瓦 伸入天沟、檐沟的长度不应小于50mmo排水沟应预先在地面上制作, 铺入后应包住挂瓦条,并用钢钉固定,屋檐处铝板(或其他材)应向下 折叠,以防止雨水倒灌。(二)油毡瓦屋面。1工艺流程:2油毡瓦的基层必须平整。铺设时在基层上应先铺一层沥青防水卷材垫 毡,从檐口往上用油毡钉铺钉,垫毡搭接宽度不应小于50mmo3油毡瓦铺设:油毡瓦应自檐口向上铺设,第一层瓦应与檐口平行,切 槽应向上指向屋脊,用油毡钉固定。第二层油毡瓦应与第一层叠合,但 切槽应向下指向檐口。第三层油毡瓦应压在第二层上,并露出切槽 IOOmmo油毡

6、瓦之间的对缝上下不应重合。4铺设脊瓦时,应将油毡瓦沿槽切开,分成四块作为脊瓦,并用两个油 毡钉固定。脊瓦应顺主导风向搭接,并应搭盖住两坡面的油毡瓦接缝的 1/3。脊瓦与脊瓦的压盖面不小于脊瓦面积的1/2 ,并不应少于100mm。5屋面与突出屋面结构的连接处,油毡瓦应铺设在立面上,其高度不应小于250mmo在屋面与突出屋面的烟囱、管道等连接处,应先做垫层, 待铺瓦后,再用高聚合物改性沥青防水卷材做单层防水。在女儿墙泛水 处,油毡瓦可沿基层与女儿墙的八字坡铺贴,并用镀锌薄钢板覆盖,钉 入墙内;泛水口与墙间的缝隙应用密封材料封严。(三)金属板材屋面。1压型钢板安装工艺流程:2屋面钢板的安装应从山墙起

7、安装第一块板。事先应在屋面的低端设一 条基准定位线,以确保安装位置的准确,然后依次安装。3压型钢板在长度方向(纵向)的搭接一般在支撑构件上,搭接长度应 不小于20Omm ,在短方向的搭接应不小于一个波。屋面板(包括屋脊 板、泛水、包角板等)长向搭接处应设置两道密封胶,距板端约15mm , 密封胶应连续不间断。4屋面板在屋脊处,相对的两块板间宜留出50mm间隙,并宜将钢板 端上弯75。-90。,形成挡水板;在天沟处钢板宜外挑15Omm,下弯10。 -15。,形成滴水线。5泛水板和包角板的.自身搭接长度应不小于IOOmm,并应有足够的宽 度和翻边,连接件间距不宜大于50mmo搭接部位应设密封胶。泛

8、水 板的安装应平直,每块泛水板的长度不宜大于2m ,与压型钢板的搭接 宽度不应小于200mmo压型钢板挑出墙面的长度不应小于200mm, 其伸入檐沟内的长度不小于150mm。天沟用镀锌薄钢板制作时,应伸 入压型钢板的下面,其长度不应少于15Omm ;当设有檐沟时,压型钢 板应伸入檐沟内,其长度不少于50mmo檐口用异型镀锌钢板的堵头 封檐板,山墙应用异型镀锌钢板的包角板和固定支架封严。屋脊板及高 低跨相交处的泛水板与屋面压型钢板间采用搭接连接,搭接长度不宜少 于20Omm ,并应在搭接部位设置防水堵头。五、质量标准(一)主控项目:1平瓦及其脊瓦、油毡瓦、金属板材及辅助材料的质量必须符合设计要

9、求和施工规范的规定。2平瓦必须铺制牢固,地震设防地区或坡度大于50%的屋面应采取固定 加强措施。3油毡瓦所用固定钉必须钉平、钉牢,严禁钉帽外露油毡瓦表面。4金属板材的连接和密封处理必须符合设计要求,不得有渗漏现象。(二)一般项目:1挂瓦条应分档均匀,铺钉平整牢固,瓦面平整,行列整齐,搭接紧密, 檐口平直。2脊瓦应搭盖正确,间距均匀,封固严密,屋脊和斜脊应顺直,无起伏 现象。3泛水做法应符合设计要求,顺直整齐,结合严密,无渗漏。4油毡瓦的铺设方法应正确,油毡瓦之间的对缝上下层不得重合。5油毡瓦应与基层紧粘,瓦面平整,檐口顺直。6金属板财屋面应安装平整,固定方法正确,密封完整;排水坡度应符 合设计

10、要求。7金属板材屋面的檐口线、泛水段应顺直,无起伏现象。六、成品保护1各种瓦运输堆放应避免多次倒运,运输时应轻拿轻放,不得抛扔、碰 撞,进入施工现场后应堆放整齐。2油毡瓦应在环境温度不高于45。C的条件下保管,应避免雨淋、日晒、 受潮,并应注意通风和避免接近火源。3在施工过程中各专业工种应紧密配合,合理安排工序,尤其是安装屋 面瓦的施工队伍应与做避雷和出屋面管道的施工队伍及时沟通。4应禁止无关人员随意上施工完的瓦屋面。5严禁将油漆、涂料或水泥砂浆等洒落在水泥屋面上,并防止重物撞击 屋面。七、应注意的问题1瓦片的安装必须达到水平、垂直、对角线三方面对齐。2瓦片的安装必须牢固,挂瓦条与基层的连接必须牢固。3屋面不得有渗漏现象,对天构、檐构、泛水及与出屋面的构造物交接 处,必须采取可靠的构造措施,确保结合严密,无渗漏。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
