《砌石工程施工.docx》由会员分享,可在线阅读,更多相关《砌石工程施工.docx(5页珍藏版)》请在第壹文秘上搜索。

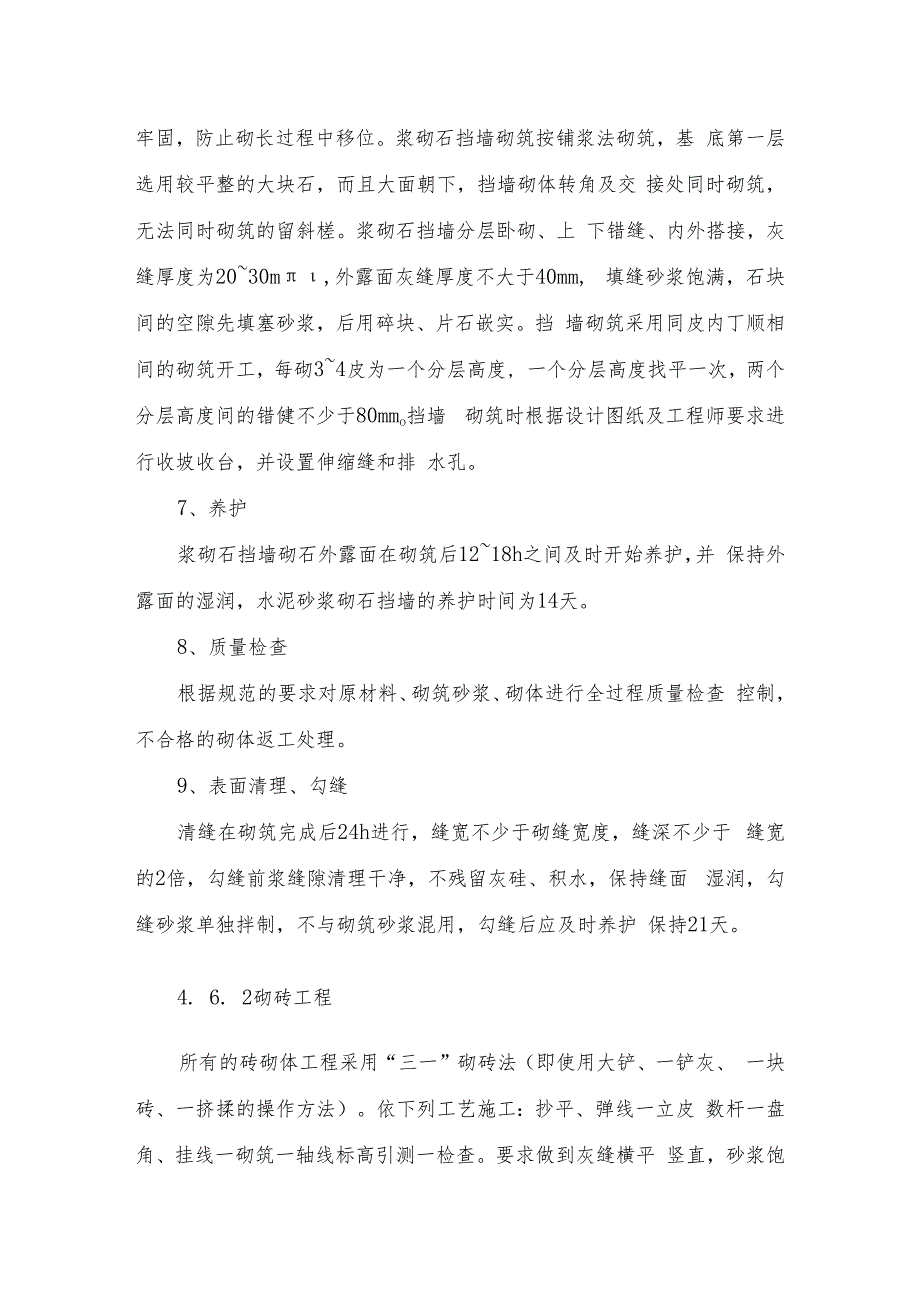

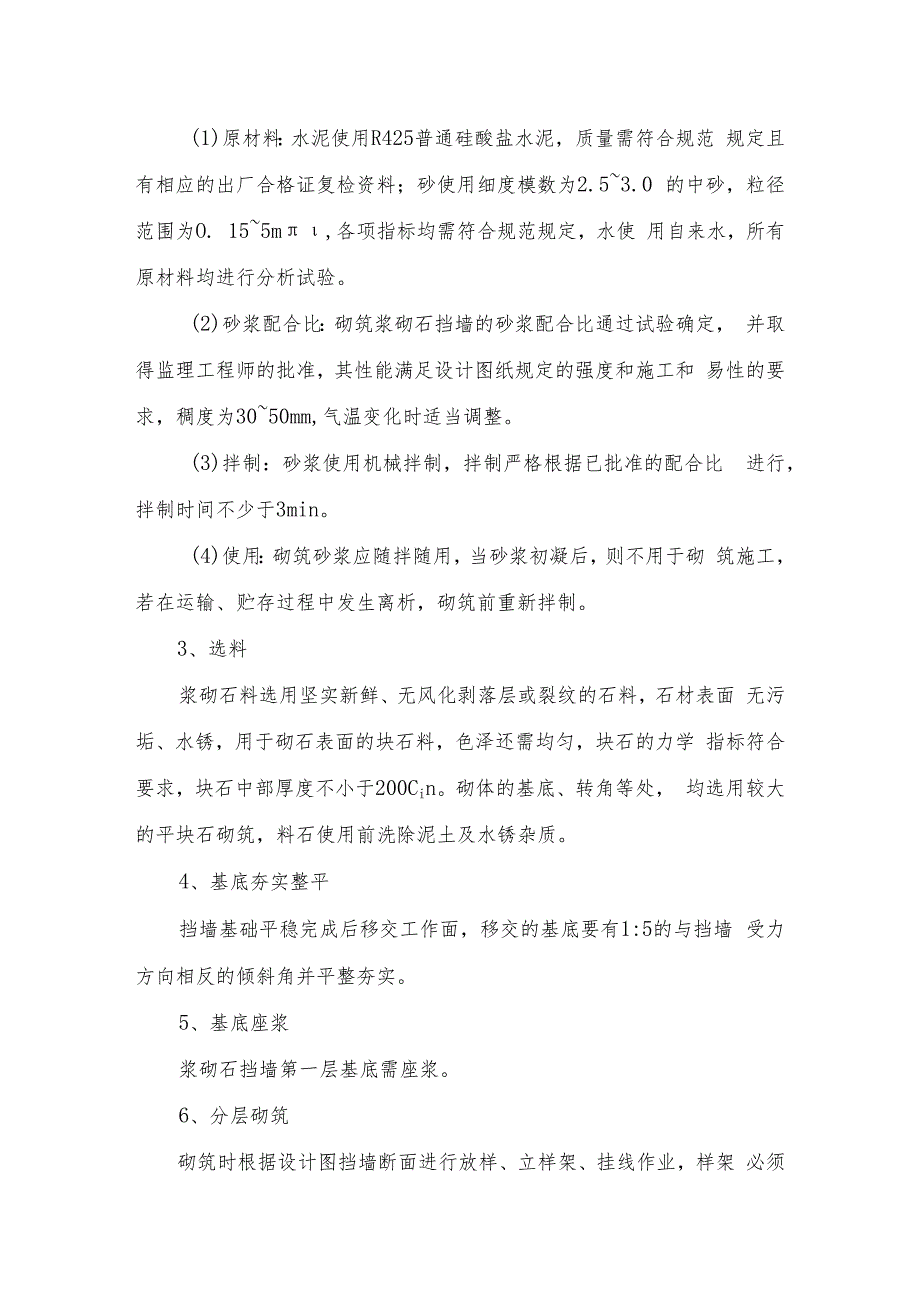

1、砌石工程本合同段砌体工程施工内容包括堤防工程浆砌石挡墙、C15舲预 制块护坡和电排站工程浆砌石挡墙、浆砌石底板及砖砌体工程。其 中浆砌石挡墙2145?(堤防1821 m3,电排站324 m3), C15建预制块 护坡3881 m3,浆砌石底板185m砖砌体200r4. 6. 1浆砌石挡墙施工1、浆砌石挡墙施工工艺流程浆砌石挡墙施工工艺流程框图见图4-4浆砌石挡墙施工工艺流程图(图44)2、砌筑砂浆(1)原材料:水泥使用R425普通硅酸盐水泥,质量需符合规范 规定且有相应的出厂合格证复检资料;砂使用细度模数为2.53.0 的中砂,粒径范围为O. 155m,各项指标均需符合规范规定,水使 用自来水
2、,所有原材料均进行分析试验。(2)砂浆配合比:砌筑浆砌石挡墙的砂浆配合比通过试验确定, 并取得监理工程师的批准,其性能满足设计图纸规定的强度和施工和 易性的要求,稠度为3050mm,气温变化时适当调整。(3)拌制:砂浆使用机械拌制,拌制严格根据已批准的配合比 进行,拌制时间不少于3min。(4)使用:砌筑砂浆应随拌随用,当砂浆初凝后,则不用于砌 筑施工,若在运输、贮存过程中发生离析,砌筑前重新拌制。3、选料浆砌石料选用坚实新鲜、无风化剥落层或裂纹的石料,石材表面 无污垢、水锈,用于砌石表面的块石料,色泽还需均匀,块石的力学 指标符合要求,块石中部厚度不小于200Cin。砌体的基底、转角等处,

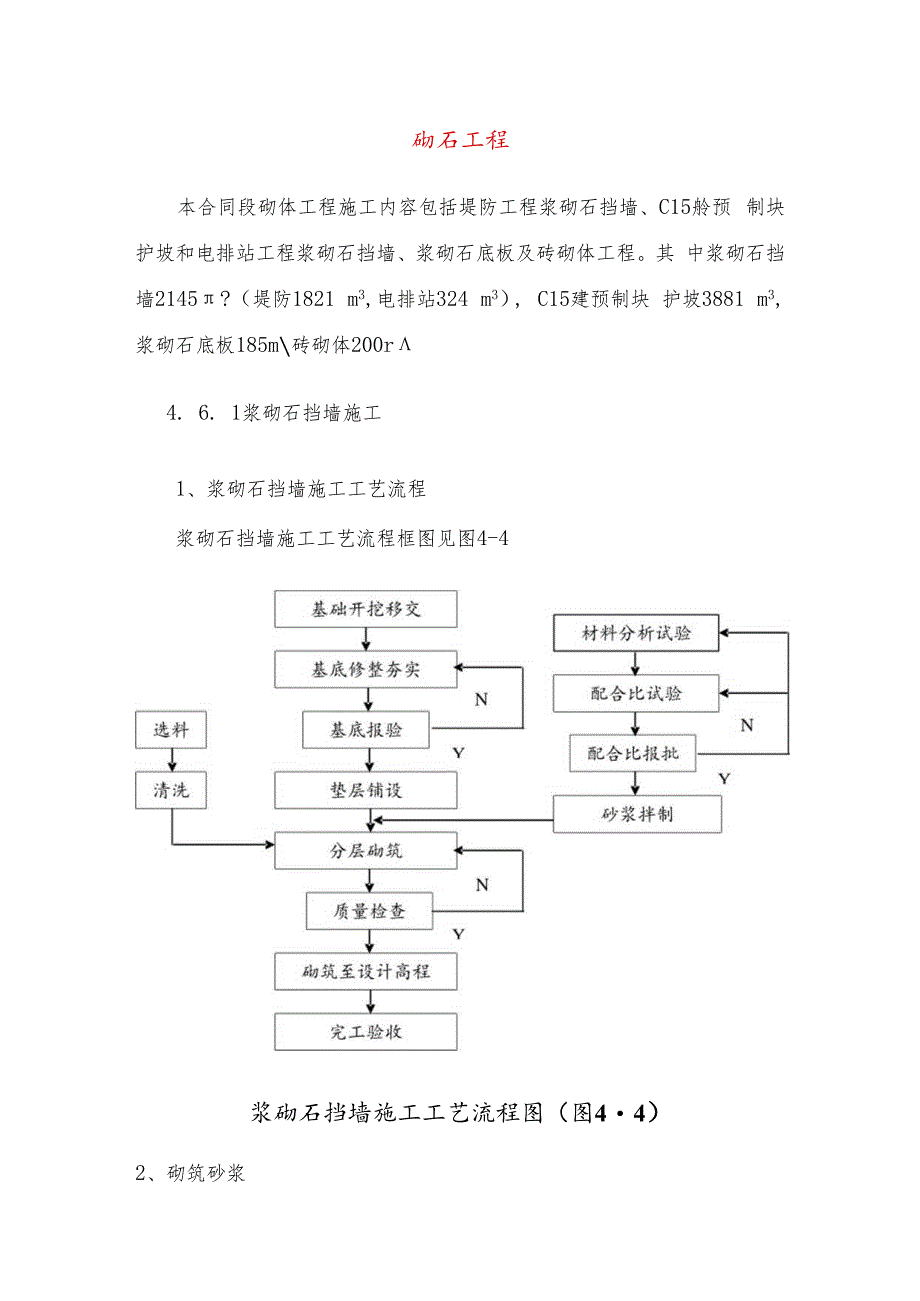

3、均选用较大的平块石砌筑,料石使用前洗除泥土及水锈杂质。4、基底夯实整平挡墙基础平稳完成后移交工作面,移交的基底要有1:5的与挡墙 受力方向相反的倾斜角并平整夯实。5、基底座浆浆砌石挡墙第一层基底需座浆。6、分层砌筑砌筑时根据设计图挡墙断面进行放样、立样架、挂线作业,样架 必须牢固,防止砌长过程中移位。浆砌石挡墙砌筑按铺浆法砌筑,基 底第一层选用较平整的大块石,而且大面朝下,挡墙砌体转角及交 接处同时砌筑,无法同时砌筑的留斜槎。浆砌石挡墙分层卧砌、上 下错缝、内外搭接,灰缝厚度为2030m,外露面灰缝厚度不大于40mm, 填缝砂浆饱满,石块间的空隙先填塞砂浆,后用碎块、片石嵌实。挡 墙砌筑采用同
4、皮内丁顺相间的砌筑开工,每砌34皮为一个分层高度, 一个分层高度找平一次,两个分层高度间的错健不少于80mmo挡墙 砌筑时根据设计图纸及工程师要求进行收坡收台,并设置伸缩缝和排 水孔。7、养护浆砌石挡墙砌石外露面在砌筑后1218h之间及时开始养护,并 保持外露面的湿润,水泥砂浆砌石挡墙的养护时间为14天。8、质量检查根据规范的要求对原材料、砌筑砂浆、砌体进行全过程质量检查 控制,不合格的砌体返工处理。9、表面清理、勾缝清缝在砌筑完成后24h进行,缝宽不少于砌缝宽度,缝深不少于 缝宽的2倍,勾缝前浆缝隙清理干净,不残留灰硅、积水,保持缝面 湿润,勾缝砂浆单独拌制,不与砌筑砂浆混用,勾缝后应及时养
5、护 保持21天。4. 6. 2砌砖工程所有的砖砌体工程采用“三一”砌砖法(即使用大铲、一铲灰、 一块砖、一挤揉的操作方法)。依下列工艺施工:抄平、弹线一立皮 数杆一盘角、挂线一砌筑一轴线标高引测一检查。要求做到灰缝横平 竖直,砂浆饱满,厚薄均匀,砖块上下错缝,内外砌,接搓牢固,墙 面垂直。砂浆饱满度达80%以上,第一皮开始砌筑采用水泥砂浆,最 下一皮和最上一皮采用丁砖砌筑。并按要求预埋木砖,拉结筋。防腐 木豉不应顺纹安装,埋设位置在门窗洞口最上、最底四皮砖处,中间 间距80cmo所有进场机石专应有出厂合格证,并按要求抽样试验,合 格后方可使用。砂浆应提前送检试配,砌筑前砖应浇水湿润,以保持 墙
6、体强度。构造柱边墙体应留马牙搓,为三进三退直搓,进出要标准整齐, 高度小于300mm,从楼层处开始先退后进。高墙高方向每500应设二 根中6钢筋,伸入墙内长度不小于1米。每日砌筑高度不大于L8, 雨天不大于1.2m。转角或交接处严禁留直搓。门窗洞口需在砌筑时预埋防腐木豉及铁件,同步设置,木门窗后 塞口在走头处预留,如在舲柱处由技术人员协调埋设,不得事后在结 构上敲打(包括管线预埋协调)。为不破坏模板,接结筋在绑扎柱筋时 同步绑扎,弯折长度向下,拉结筋外皮抵至模板,折模后砌筑时调直。砌砖使用平架子,建筑物外设双排脚手架,随砌筑升高并挂安全 网,作为外装修以及支、拆各外角构造柱之用。4. 6. 3
7、混凝土预制块砌筑施工1、本合同段工程所有的於预制块集中在硅预制厂内预制,根据 各施工工区工作面需要统一调运。2、混凝土预制块的制作和运输应符合技术规范的规定。3、混凝土预制块砌筑(1)混凝土预制块砌筑前,坡面先按设计图示修整好,按设计 要求铺设垫层,经工程师验收合格后方可砌筑。(2)预制混凝土块砌筑施工应按照设计图纸和规范堤防工程 施工规范SL260-98.砌体工程施工及验收规范GB50203-98的规 定执行。(3)铺砌应从坡脚开始,依次向上铺砌,不得坡中起砌,并按 设计图纸规定进行分段分缝。(4)砌筑时,应根据设计图纸要求布排丁、顺砌块。砌缝应樱 花平竖直,上下层竖缝错开距离不应小于IOcm, 丁石的上下方不得 有竖缝。(5)采用M7. 5水泥砂浆砌筑,表面采用砂浆勾平缝。砌缝内砌 浆应填充饱满,水平缝宽应不大于1.5cm,竖缝宽不得大于2cm。(6)预制块砌筑时,表面平整度采用2m尺检验,不应超过 10mm。 表面溅染的砂浆应抹除干净。铺砌完工后,表面应整洁、砂浆平缝清 晰,无砂浆、沥青等污染。(7)预制混凝土块在砌筑之后1218h内开始养护,经常保持外露面的湿润,持续养护14天。
