《监理总结---污水泵站工程.docx》由会员分享,可在线阅读,更多相关《监理总结---污水泵站工程.docx(9页珍藏版)》请在第壹文秘上搜索。

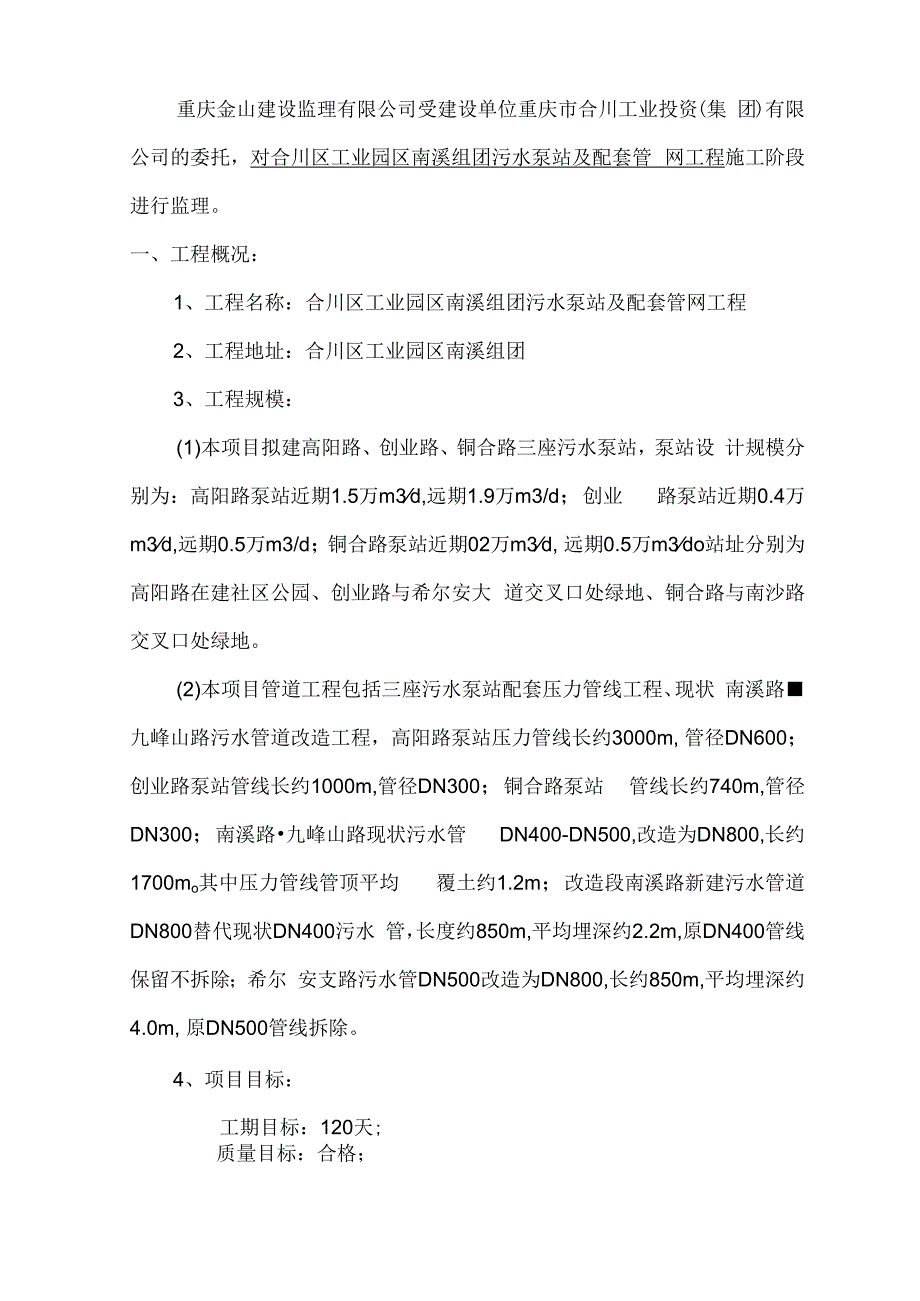

1、合川区工业园区南溪组团污水泵站及配套管网工程监 理 总 结总监理工程师:蒋顺明重庆金山建设监理有限公司一、工程概况-3二、参建单位4三、监理组织及监理制度4四、监理工作开展情况5五、工程质量评价7六、结束语8重庆金山建设监理有限公司受建设单位重庆市合川工业投资(集 团)有限公司的委托,对合川区工业园区南溪组团污水泵站及配套管 网工程施工阶段进行监理。一、工程概况:1、工程名称:合川区工业园区南溪组团污水泵站及配套管网工程2、工程地址:合川区工业园区南溪组团3、工程规模:(1)本项目拟建高阳路、创业路、铜合路三座污水泵站,泵站设 计规模分别为:高阳路泵站近期1.5万m3d,远期1.9万m3/d;
2、创业 路泵站近期0.4万m3d,远期0.5万m3/d;铜合路泵站近期02万m3d, 远期0.5万m3do站址分别为高阳路在建社区公园、创业路与希尔安大 道交叉口处绿地、铜合路与南沙路交叉口处绿地。(2)本项目管道工程包括三座污水泵站配套压力管线工程、现状 南溪路九峰山路污水管道改造工程,高阳路泵站压力管线长约3000m, 管径DN600;创业路泵站管线长约1000m,管径DN300;铜合路泵站 管线长约740m,管径DN300;南溪路九峰山路现状污水管 DN400-DN500,改造为DN800,长约1700mo其中压力管线管顶平均 覆土约1.2m;改造段南溪路新建污水管道DN800替代现状DN
3、400污水 管,长度约850m,平均埋深约2.2m,原DN400管线保留不拆除;希尔 安支路污水管DN500改造为DN800,长约850m,平均埋深约4.0m, 原DN500管线拆除。4、项目目标:工期目标:120天;质量目标:合格;投资目标:1500万元二、参建单位:建设单位:重庆市合川工业投资(集团)有限公司中控单位:重庆市开源工程项目管理有限公司地勘单位:重庆北方地质工程勘察有限公司设计单位:中国市政工程华北设计研究总院有限公司监理单位:重庆金山建设监理有限公司施工单位:重庆诚信建造工程(集团)有限公司;三、监理组织及监理制度重庆金山建设监理有限公司受建设单位委托,按照像关法律、法规 的
4、规定,根据建设施工承包合同、设计施工图及相关设计文件、相关技 术规范的要求,对本工程的施工质量、进度、投资进行控制,对合同与 信息进行管理,作施工阶段监理。1、监理组织:由重庆金山建设监理有限公司委派蒋顺明同志为工程项目总监理 工程师,蒋源同志为总监代表及专业监理工程师,杨成、唐东同志为现 场监理员组成工程项目监理部。负责履行委托监理合同中约定的监理单 位的义务,行使监理合同中赋予监理单位的职责和权利。2、监理制度:按照建设工程监理规范(GB50319-2022)及相关文件的要求, 在本项目建立了设计交底及施工图会审制度、工程质量验收报验制度、 施工组织设计(方案)报审制度、开(复)工报审制度
5、、施工技术交底 制度、进场原材料、成品及半成品、构配件检验及见证取样送检制度、 隐蔽工程验收制度、工程质量检验制度、工程阶段性验收和竣工验收制 度、保证资料核查制度、工程变更审批制度、重要部位旁站监理制度、 监理月报及例会制度等。四、监理工作开展情况(一)、监理工作准备阶段监理人员于施工准备阶段全部进入施工现场,对本工程项目监理进 行了规划和准备;对施工承包单位开工前的施工准备工作进行了检查, 主要进行了如下工作:1、审查了施工单位项目经理、项目技术负责人及主要管理人员的 资质和资格;2、检查了施工单位质量保证体系和质量管理体系的建立情况,现 场管理制度和责任制度的建立和落实情况;3、审查了施
6、工单位报送的施工组织设计及施工进度计划;4、检查了施工单位施工技术、施工机具、设备、材料、暂时设施 的准备情况;5、参加了设计技术交底会议,并提出了建设性的意见和建议;6、编制了施工监理规划及关键分部份项工程的监理细则;7、组织监理人员认真熟悉图纸,找出施工质量控制的重点和难点, 制定应对措施;8、建立了工程施工现场监理例会会议制度,并进行了监理工作交 底。(二)、施工阶段1、核查了施工现场质量管理体系、施工质量检验制度的实施情况 和现场施工技术管理人员的到岗到位情况;检查施工单位编制的施工技 术方案和施工技术交底。2、催促施工单位对进入施工现场的主要材料(如钢材、水泥、烧 结砖、混凝土砌块、
7、商品混凝土等)、半成品(如PE管材、管件、钢管、 各阀门等)、成品、建造构配件等进行现场验收或者抽样检验,并将抽 样检验的材料按规定进行见证签认。3、对可能影响结构安全和使用功能的工序或者部位的质量关键控 制点,如:基础定位放线、地基验槽、钢筋工程隐蔽验收、混凝土的浇 灌、管道连接及试验、管沟回填、设备吊装工程施工等采取了旁站、 巡视和见证取样等监理方式。4、对隐蔽工程进行核查验收签认。对违反建设工程规范、标准及 安全规定的行为及时发监理通知进行了纠正处理。5、对影响工程结构安全的钢筋的成型、绑扎、安装、混凝土试件、 管道连接安装及试验、设备安装等重点进行了监控,钢筋工程未经监理 检查验收,不
8、允许浇灌混凝土;对混凝土和砂浆试件监理员进行了现场 见证抽样送检,并在送样委托单上签字确认。6、对施工过程中浮现的质量缺陷,监理人员针对浮现的问题及时 催促施工单位进行纠正,确保了工程整体质量合格。7、施工过程中,监理人员及时催促、指导施工单位作好施工技术 资料(施工记录、检验批、隐检记录及各种技术资料)的编制、采集和 整理,保证了工程技术资料与工程进度同步进行;同时,对形成的技术 资料进行了核查签认,保证了工程技术资料的真实性和完整性。8、组织召开了施工现场监理例会、质量安全专题会议等。(三)、施工质量验收1、催促施工单位在工程质量验收前作好自检、互检工作,在自行 检查评定合格的基础上,再提
9、出报验申请,监理工程师检查合格方对施 工方的报验申请进行签认。2、参加检验批及分项的验收,现场监理工程师对验收合格的工程 项目进行签认。3、参加分部工程的验收,对分部工程作出工程质量评价报告,总 监理工程师对验收合格的分部工程进行签认。4、在验收过程中,对不合格的工程项目或者质量缺陷及时发出了 整改通知,并催促施工单位及时整改,整改完毕自行检查合格后,监 理工程师对整改项目重新进行了验收,验收合格后在整改回执上进行 签认。5、复查竣工验收准备会上提出的各项问题整改情况。6、对施工单位的竣工报验申请进行审签,签署单位工程质量评估 报告。7、参加建设单位组织召开的工程竣工验收会,对工程监理工作进
10、行总结。五、工程质量评价本单位工程各分部、分项及检验批均符合施工规范及验收统一标 准,并已通过验收,质量评定合格。外观质量:泵站及配套管网工程的外观质量评定为普通。安全和使用功能:本工程规划、环保、档案等专项验收已通过,符合专项验收规范要求及工程建设标准强制性条文的要求。六、结束语至此,我项目监理部对合川区工业园区南溪组团污水泵站及配套管网工 邕的监理工作已全面完成。本工程项目的监理工作能够取得较好的效 果,是我们始终贯彻了 “严格监理、热情服务”的宗旨。我们深刻体味 到监理人员的综合素质和协调能力的是搞好监理工作的基础;良好的协 调能力使参建各方能团结一致,相互理解、相互配合、相互支持,为了 一个共同的目标一一搞好工程项目建设而尽到自己的责任。而公正、诚 信、科学则是监理人员在工作中必须坚持的工作原则,惟独这样,才干 够取信于业主、施工等参建各方,顺利的完成监理工作。重庆金山建设监理有限公司第五十三监理部
