脚手架工程施工方案.docx

上传人:p** 文档编号:493343 上传时间:2023-09-19 格式:DOCX 页数:5 大小:20.55KB
下载 相关 举报
脚手架工程施工方案.docx_第1页
第1页 / 共5页
脚手架工程施工方案.docx_第2页
第2页 / 共5页
脚手架工程施工方案.docx_第3页
第3页 / 共5页
脚手架工程施工方案.docx_第4页
第4页 / 共5页
脚手架工程施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《脚手架工程施工方案.docx》由会员分享,可在线阅读,更多相关《脚手架工程施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

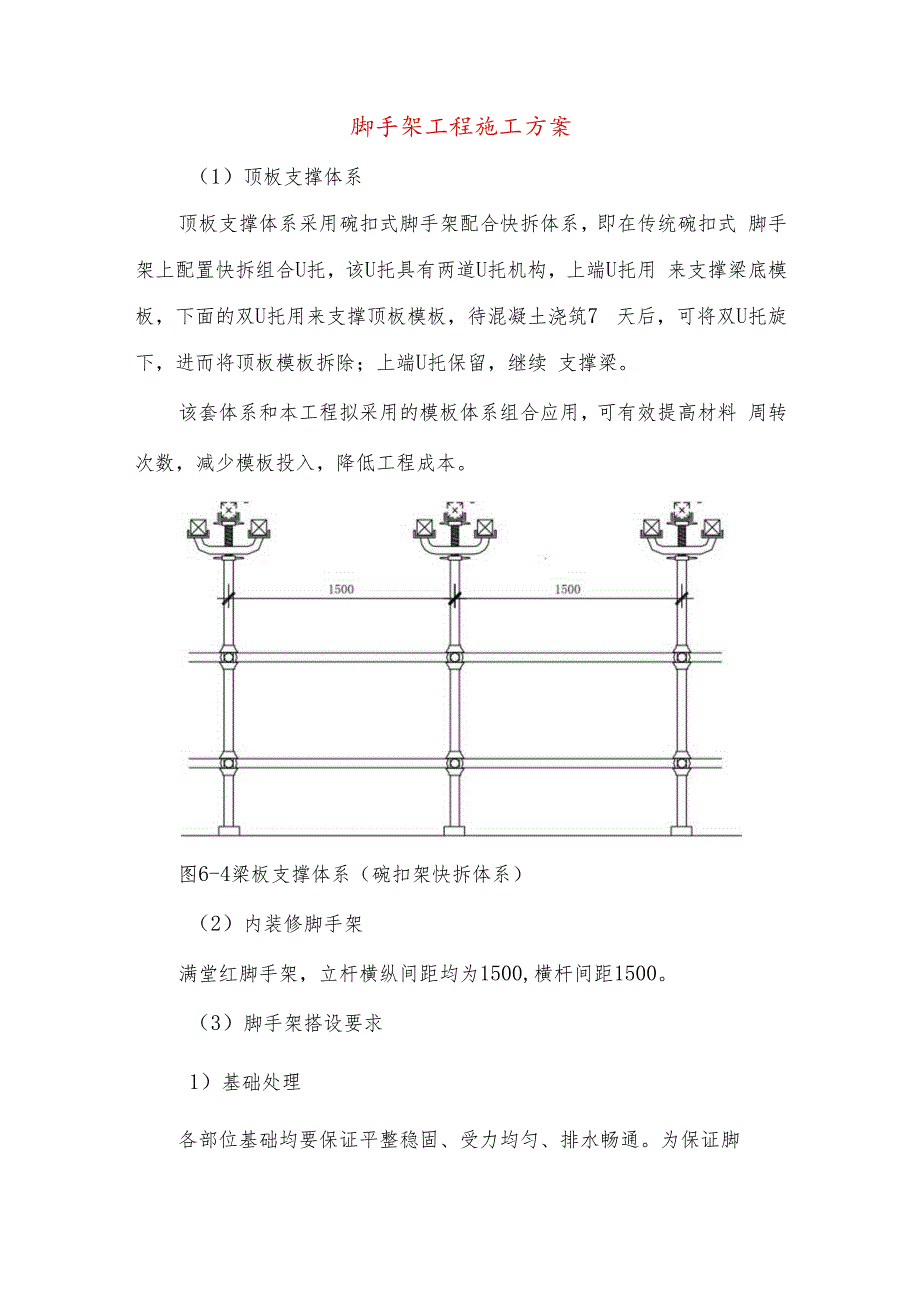

1、脚手架工程施工方案(1)顶板支撑体系顶板支撑体系采用碗扣式脚手架配合快拆体系,即在传统碗扣式 脚手架上配置快拆组合U托,该U托具有两道U托机构,上端U托用 来支撑梁底模板,下面的双U托用来支撑顶板模板,待混凝土浇筑7 天后,可将双U托旋下,进而将顶板模板拆除;上端U托保留,继续 支撑梁。该套体系和本工程拟采用的模板体系组合应用,可有效提高材料 周转次数,减少模板投入,降低工程成本。图6-4梁板支撑体系(碗扣架快拆体系)(2)内装修脚手架满堂红脚手架,立杆横纵间距均为1500,横杆间距1500。(3)脚手架搭设要求1)基础处理各部位基础均要保证平整稳固、受力均匀、排水畅通。为保证脚手架立杆受力均

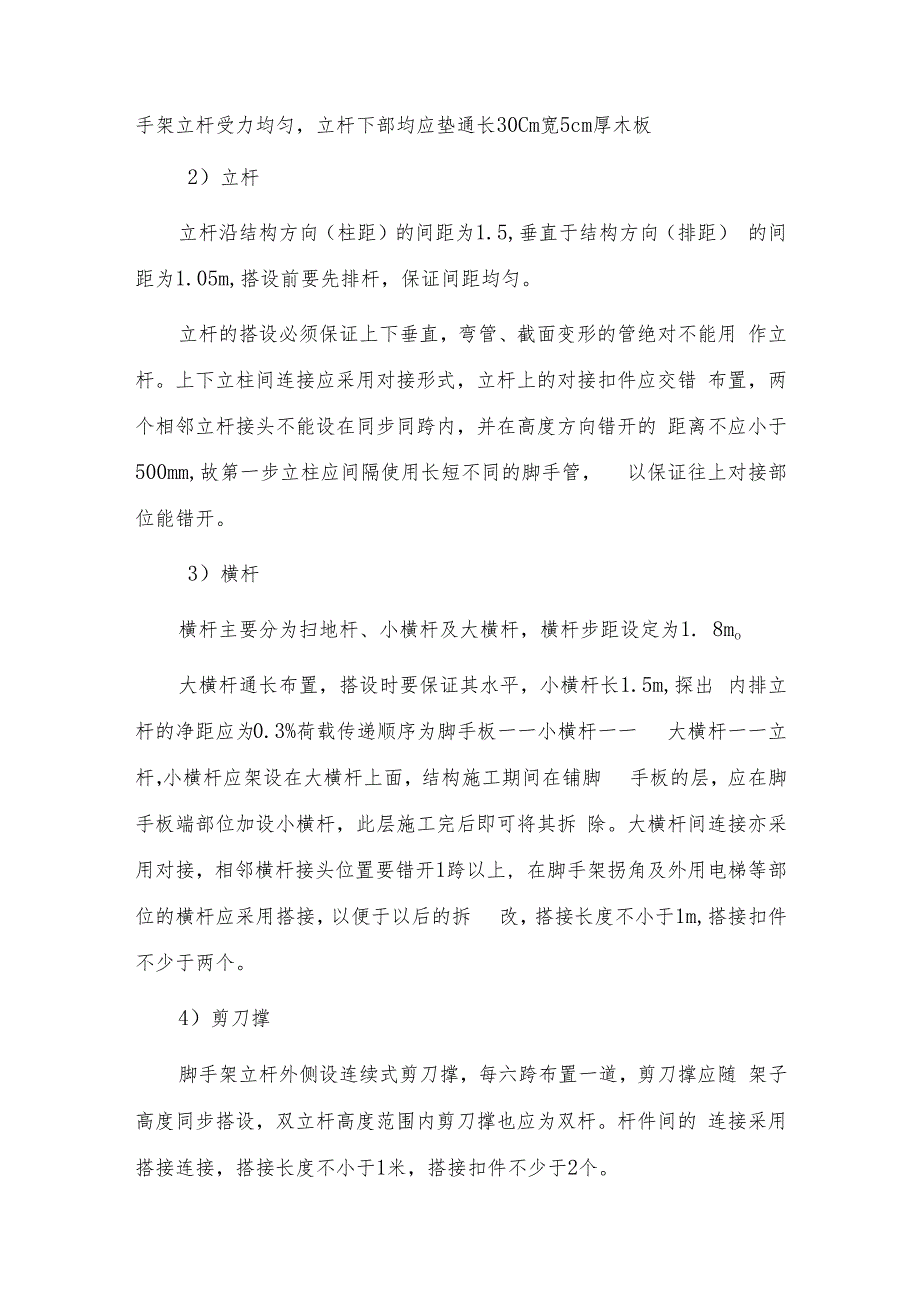

2、匀,立杆下部均应垫通长30Cm宽5cm厚木板2)立杆立杆沿结构方向(柱距)的间距为1.5,垂直于结构方向(排距) 的间距为1.05m,搭设前要先排杆,保证间距均匀。立杆的搭设必须保证上下垂直,弯管、截面变形的管绝对不能用 作立杆。上下立柱间连接应采用对接形式,立杆上的对接扣件应交错 布置,两个相邻立杆接头不能设在同步同跨内,并在高度方向错开的 距离不应小于500mm,故第一步立柱应间隔使用长短不同的脚手管, 以保证往上对接部位能错开。3)横杆横杆主要分为扫地杆、小横杆及大横杆,横杆步距设定为1. 8mo大横杆通长布置,搭设时要保证其水平,小横杆长1.5m,探出 内排立杆的净距应为0.3%荷载传

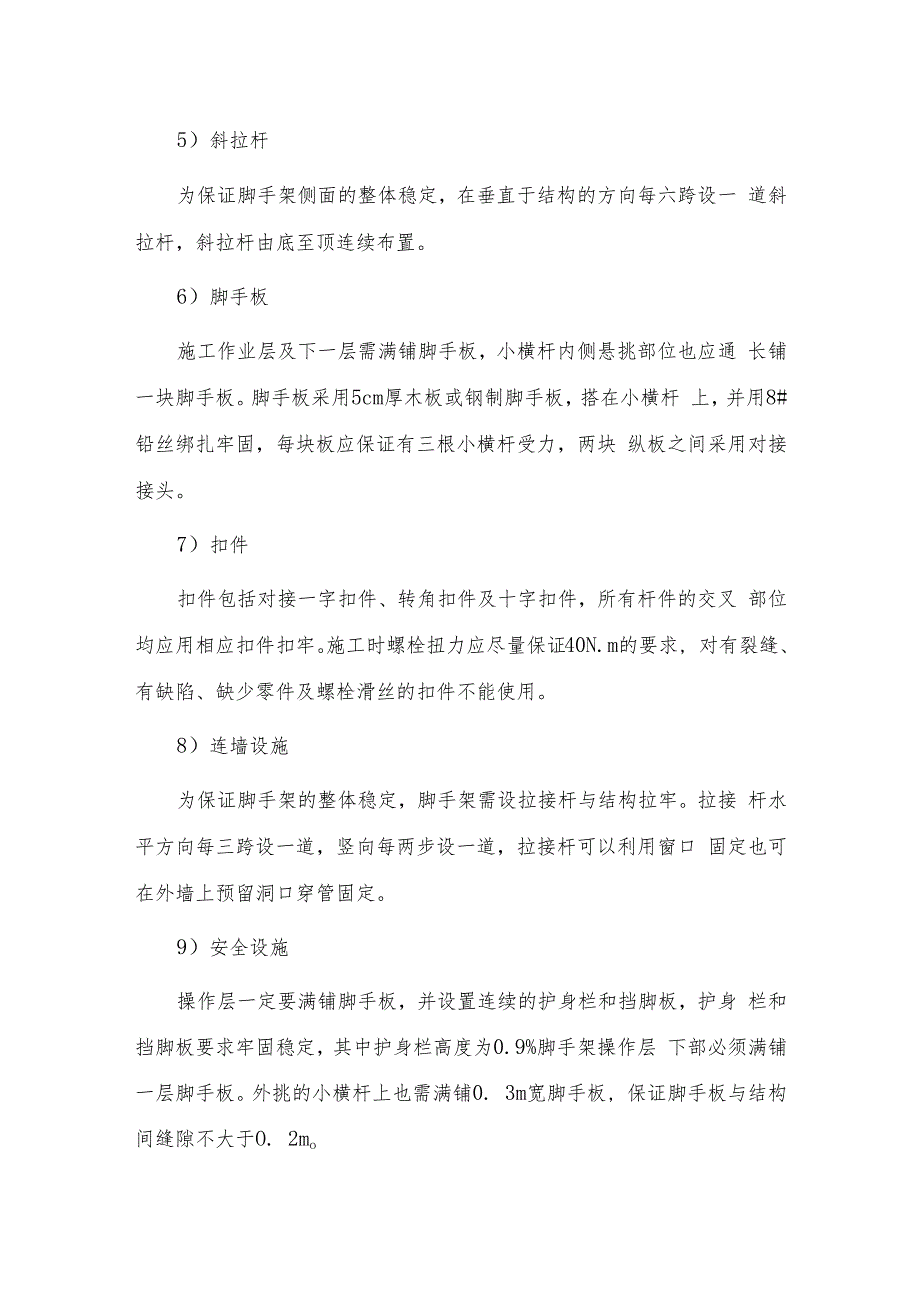

3、递顺序为脚手板一一小横杆一一 大横杆一一立杆,小横杆应架设在大横杆上面,结构施工期间在铺脚 手板的层,应在脚手板端部位加设小横杆,此层施工完后即可将其拆 除。大横杆间连接亦采用对接,相邻横杆接头位置要错开1跨以上, 在脚手架拐角及外用电梯等部位的横杆应采用搭接,以便于以后的拆 改,搭接长度不小于1m,搭接扣件不少于两个。4)剪刀撑脚手架立杆外侧设连续式剪刀撑,每六跨布置一道,剪刀撑应随 架子高度同步搭设,双立杆高度范围内剪刀撑也应为双杆。杆件间的 连接采用搭接连接,搭接长度不小于1米,搭接扣件不少于2个。5)斜拉杆为保证脚手架侧面的整体稳定,在垂直于结构的方向每六跨设一 道斜拉杆,斜拉杆由底至

4、顶连续布置。6)脚手板施工作业层及下一层需满铺脚手板,小横杆内侧悬挑部位也应通 长铺一块脚手板。脚手板采用5cm厚木板或钢制脚手板,搭在小横杆 上,并用8#铅丝绑扎牢固,每块板应保证有三根小横杆受力,两块 纵板之间采用对接接头。7)扣件扣件包括对接一字扣件、转角扣件及十字扣件,所有杆件的交叉 部位均应用相应扣件扣牢。施工时螺栓扭力应尽量保证40N.m的要求, 对有裂缝、有缺陷、缺少零件及螺栓滑丝的扣件不能使用。8)连墙设施为保证脚手架的整体稳定,脚手架需设拉接杆与结构拉牢。拉接 杆水平方向每三跨设一道,竖向每两步设一道,拉接杆可以利用窗口 固定也可在外墙上预留洞口穿管固定。9)安全设施操作层一

5、定要满铺脚手板,并设置连续的护身栏和挡脚板,护身 栏和挡脚板要求牢固稳定,其中护身栏高度为0.9%脚手架操作层 下部必须满铺一层脚手板。外挑的小横杆上也需满铺0. 3m宽脚手板, 保证脚手板与结构间缝隙不大于O. 2mo脚手架每隔4步设置一道水平大眼安全网,在脚手架外立杆内侧 竖向满挂一层密眼网,安全网要求平整,并同杆件连接牢固。10)修整及拆除脚手架使用过程中如因各种原因造成脚手架杆件变形、整体变形、 扣件松动、缺少杆件等现象,发现人员应立即报技术部处理,情况严 重时立即暂停使用脚手架,由技术部根据实际情况制定修整方案。拆除脚手架时从上至下逐步拆除,要保证四周同时下落,不得出 现错搓。同一层

6、内的卸荷、连墙杆、斜支撑、等主要受力杆件应最后 拆除。a.脚手架的搭设与拆除必须严格按工序进行施工。b.脚手板应铺满、铺稳,特别是在拐角处,脚手板必须要与横 杆连接牢固,脚手板间距不得大于20cm。c.安全网、护身栏、踢脚板等安全设施必须随施工及时安装好。d.架子工必须持证上岗,搭设前进行安全交底,并要写下保证 书。搭设时必须戴安全帽、系好安全带、穿防滑鞋。e.架子搭设过程随时验收,合格后方可上人。f.架子使用时如遇恶劣天气,不得上人进行操作。g.设专人维护架子,要经常检查脚手管及扣件的稳固性,并要及时清理脚架上挂的各种杂物。h.架子搭好验收后未经技术部门书面许可,任何人不得拆除、 更改、增加构配件。i.施工过程中严禁在架子上堆载超重,除施工人员及小型工具 可上架子外,架子上决对不允许堆放材料。j.外脚手架不得做为结构模板的支撑端,混凝土泵管、出料平 台等承受动荷载的设施均不得与脚手架直接接触。k.脚手架的架搭设及拆除过程中下部应设禁区,派专人看守, 无关人员禁止进入。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
