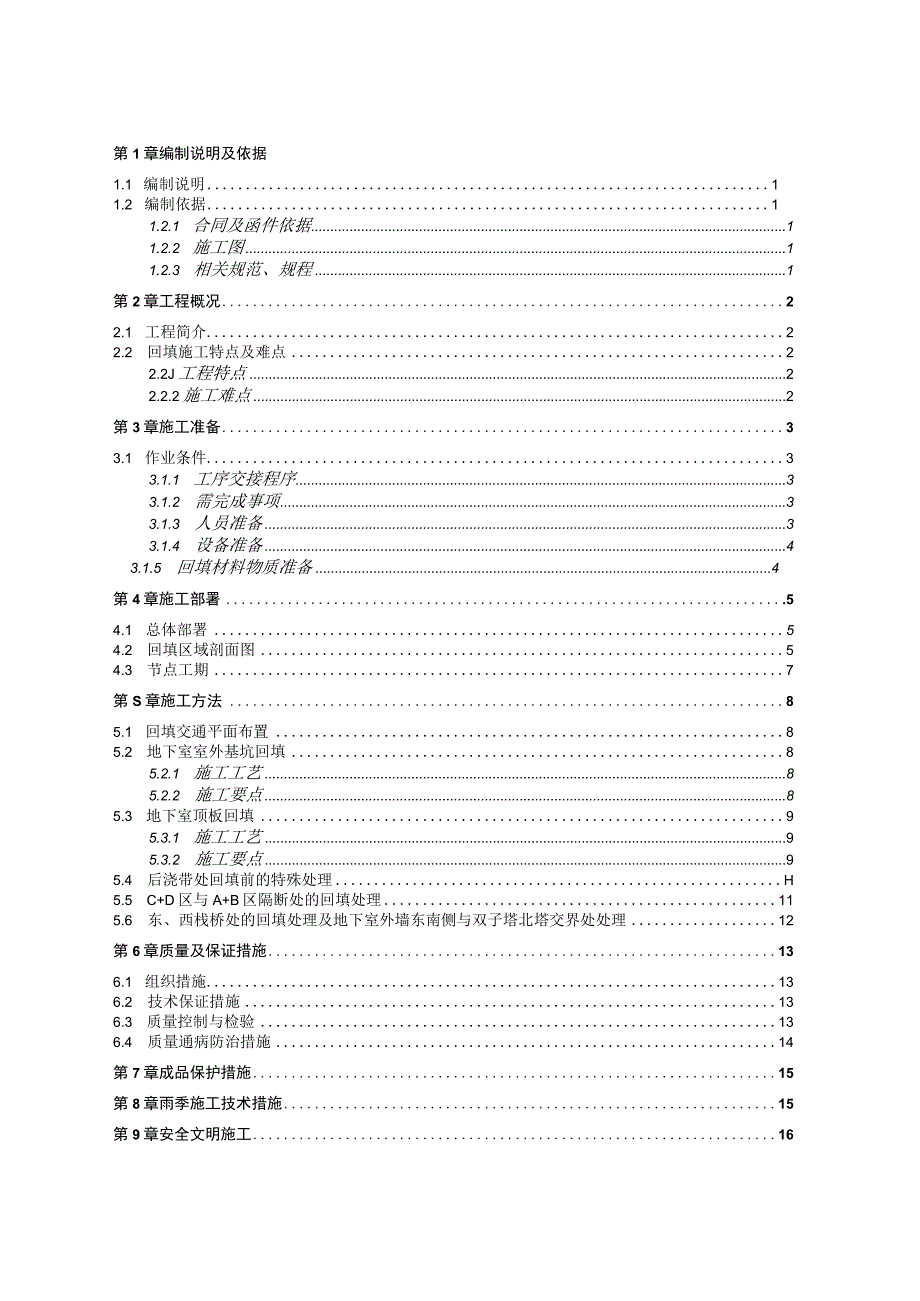

资源描述

《土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《土方回填施工方案.docx(20页珍藏版)》请在第壹文秘上搜索。

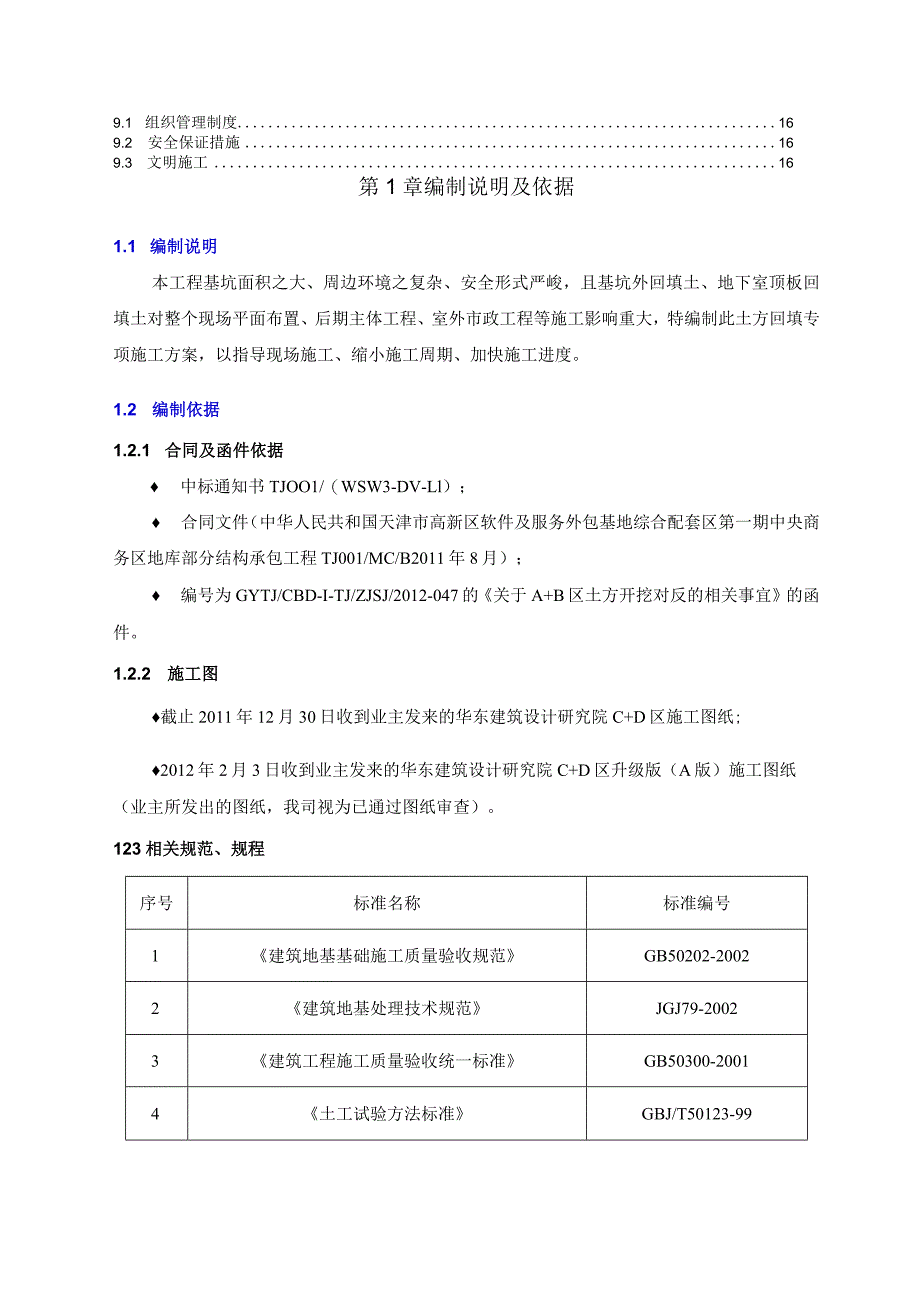

1、第1章编制说明及依据1.1 编制说明11.2 编制依据11.2.1 合同及函件依据11.2.2 施工图11.2.3 相关规范、规程1第2章工程概况22.1 工程简介22.2 回填施工特点及难点22.2J工程特点22.2.2施工难点2第3章施工准备33.1 作业条件33.1.1 工序交接程序33.1.2 需完成事项33.1.3 人员准备33.1.4 设备准备43.1.5 回填材料物质准备4第4章施工部署.54.1 总体部署54.2 回填区域剖面图54.3 节点工期7第S章施工方法85.1 回填交通平面布置85.2 地下室室外基坑回填85.2.1 施工工艺85.2.2 施工要点85.3 地下室顶板

2、回填95.3.1 施工工艺95.3.2 施工要点95.4 后浇带处回填前的特殊处理H5.5 C+D区与A+B区隔断处的回填处理115.6 东、西栈桥处的回填处理及地下室外墙东南侧与双子塔北塔交界处处理12第6章质量及保证措施136.1 组织措施136.2 技术保证措施136.3 质量控制与检验136.4 质量通病防治措施14第7章成品保护措施15第8章雨季施工技术措施15第9章安全文明施工169.1 组织管理制度169.2 安全保证措施169.3 文明施工16第1章编制说明及依据1.1 编制说明本工程基坑面积之大、周边环境之复杂、安全形式严峻,且基坑外回填土、地下室顶板回填土对整个现场平面布置

3、、后期主体工程、室外市政工程等施工影响重大,特编制此土方回填专项施工方案,以指导现场施工、缩小施工周期、加快施工进度。1.2 编制依据1.2.1 合同及函件依据 中标通知书TJOO1/(WSW3-DV-Ll); 合同文件(中华人民共和国天津市高新区软件及服务外包基地综合配套区第一期中央商务区地库部分结构承包工程TJ001/MC/B2011年8月); 编号为GYTJ/CBD-I-TJ/ZJSJ/2012-047的关于A+B区土方开挖对反的相关事宜的函件。1.2.2 施工图截止2011年12月30日收到业主发来的华东建筑设计研究院C+D区施工图纸;2012年2月3日收到业主发来的华东建筑设计研究院

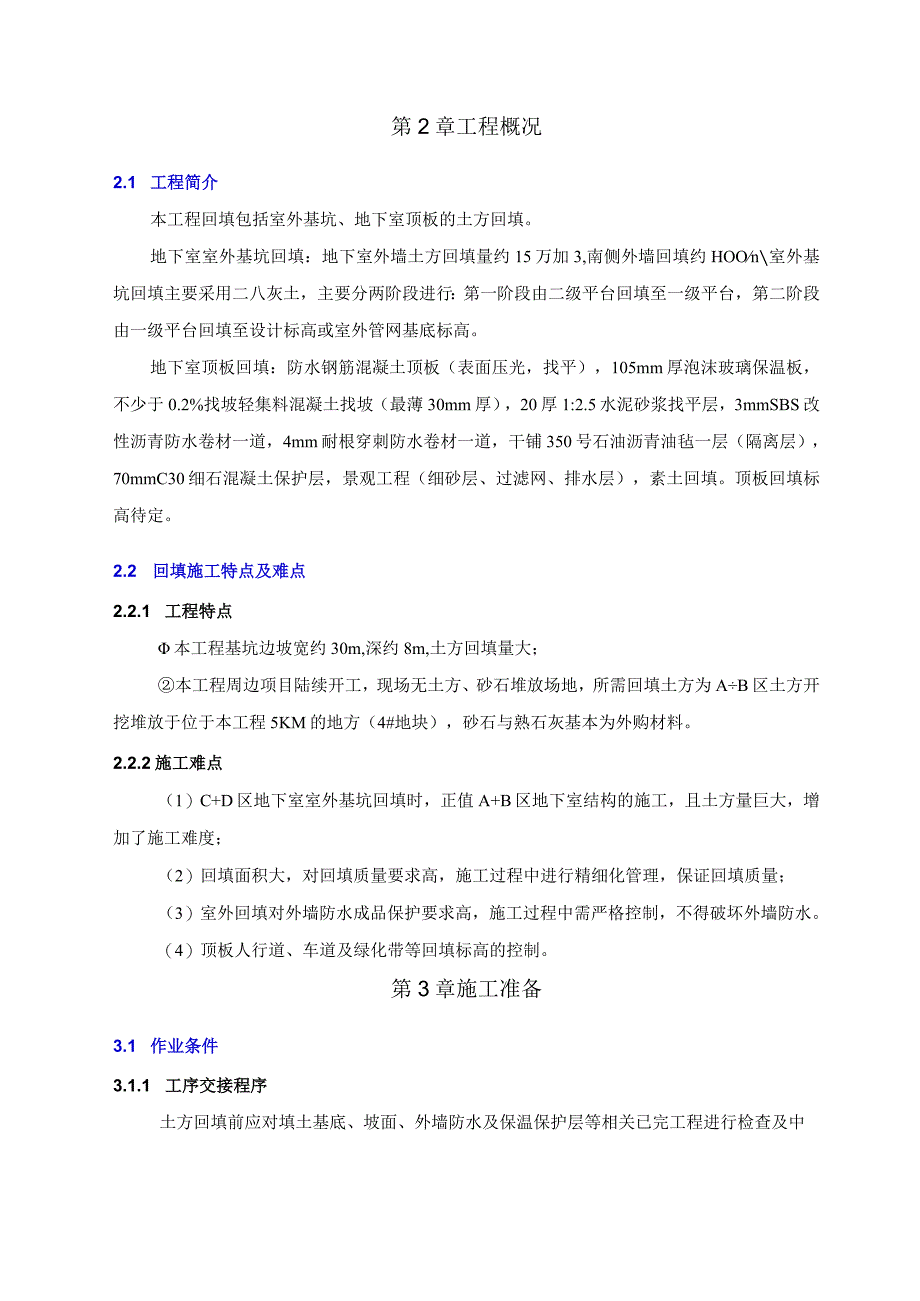

4、C+D区升级版(A版)施工图纸(业主所发出的图纸,我司视为已通过图纸审查)。123相关规范、规程序号标准名称标准编号1建筑地基基础施工质量验收规范GB50202-20022建筑地基处理技术规范JGJ79-20023建筑工程施工质量验收统一标准GB50300-20014土工试验方法标准GBJ/T50123-99第2章工程概况2.1 工程简介本工程回填包括室外基坑、地下室顶板的土方回填。地下室室外基坑回填:地下室外墙土方回填量约15万加3,南侧外墙回填约HOOn室外基坑回填主要采用二八灰土,主要分两阶段进行:第一阶段由二级平台回填至一级平台,第二阶段由一级平台回填至设计标高或室外管网基底标高。地下

5、室顶板回填:防水钢筋混凝土顶板(表面压光,找平),105mm厚泡沫玻璃保温板,不少于0.2%找坡轻集料混凝土找坡(最薄30mm厚),20厚1:2.5水泥砂浆找平层,3mmSBS改性沥青防水卷材一道,4mm耐根穿刺防水卷材一道,干铺350号石油沥青油毡一层(隔离层),70mmC30细石混凝土保护层,景观工程(细砂层、过滤网、排水层),素土回填。顶板回填标高待定。2.2 回填施工特点及难点2.2.1 工程特点本工程基坑边坡宽约30m,深约8m,土方回填量大;本工程周边项目陆续开工,现场无土方、砂石堆放场地,所需回填土方为AB区土方开挖堆放于位于本工程5KM的地方(4#地块),砂石与熟石灰基本为外购

6、材料。2.2.2施工难点(1)C+D区地下室室外基坑回填时,正值A+B区地下室结构的施工,且土方量巨大,增加了施工难度;(2)回填面积大,对回填质量要求高,施工过程中进行精细化管理,保证回填质量;(3)室外回填对外墙防水成品保护要求高,施工过程中需严格控制,不得破坏外墙防水。(4)顶板人行道、车道及绿化带等回填标高的控制。第3章施工准备3.1 作业条件3.1.1 工序交接程序土方回填前应对填土基底、坡面、外墙防水及保温保护层等相关已完工程进行检查及中间验收,合格后作好隐蔽检查和验收手续。3.1.2 需完成事项各结构均应施工至0.000以上,且外墙后浇带预封闭结束(按后浇带技术交底施工);9落地

7、式外架拆除及基坑内钢管、模板、木材等清理干净,并将坑中积水抽干,清楚坑底淤泥;B地下室外墙防水层及保温保护层施工完(需割除对拉螺杆,并涂堵聚氨酯,后用防水砂浆抹平);4管沟、电缆沟及渗水沟的挡土墙施工完毕;温度后浇带提前封闭结束(栈桥区域除外);6地下室顶板防水层施工完。3.1.3人员准备序号工种人数备注1土工100转运回填土2土工50铺设回填土3十工20填土夯实4杂工10清理路面卫生、交通指挥5试验工8回填土密实度检验3.1.4设备准备序号机械设备名称数量用途1大反铲6台碾压回填土方2小反铲10台土方二次转运及回填3后八轮20台回填土方进场运输4小型农用车10台回填土方场内二次转运5推土机4

8、台基坑回填平整6平板式夯机20台回填土夯实7冲击式夯机10台回填土夯实8压路机2台3.1.5回填材料物质准备序号材料名称数量用途1砂质粘性土15万,碾压回填土方2C20碎1500m3临时施工道路及堆场硬化3彩条布10000/7?2二次结构结合处覆盖、防雨覆盖4水若干回填土夯实用5防爆灯30盏地下室照明6铜灯20盏地下室照明7碘鹤灯20盏室外回填照明注:以上表格中的数据仅供施工备料用,不作为结算依据。第4章施工部署4.1 总体部署本工程土方回填根据质量目标及施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力

9、求多、快、好、省地完成工程施工任务。C+D区地下室室外基坑回填前,必须保证CD区地下室结构施工完、临时通往地下室顶板施工道路已施工。东西两侧二级放坡坡底标高为7.950m,南侧碎压顶梁顶标高4200m,优先回填东、西两侧,两侧同时对称回填。土方回填施工流程图4.2 回填区域剖面图(1)地下室外墙回填主要分为两种回填剖面:东、西侧回填剖面图卜格4.3 节点工期标识号任务名称工期开始时间完成时间第四8-198-269-29-99-169-239-301C+D区土方回填24工作日2012年9月1日2012年9月24日2地下室外墙回填15工作日2012年9月1日2012年9月15日3东、西两侧I-A轴

10、至1-M轴6工作日2012年9月1日2012年9月6日9-1C9-64南侧IT轴至1-29轴3工作日2012年9月7日2012年9月9日97-95东、西两侧1-N轴至1-AA轴6工作日2012年9月10日2012年9月15日9-10口9-156地下室顶板回填9工作日2012年9月16日2012年9月24日IW71-A轴至1-E轴2工作日2012年9月16日2012年9月17日9-1Q9-1781-F轴至1-K轴2工作日2012年9月18日2012年9月19日9-18Q9-1991-L轴至1-T轴2工作日2012年9月20日2012年9月21日)-202110LU轴至LAA轴3工作日2012年9

11、月22日2012年9月24日9-22“2,111A+B区土方回填(待定)20工作日?2013年3月1日2013年3月20日第7页/共18页第5章施工方法5.1 回填交通平面布置回填材料采用后八轮外运进入施工现场,局部采用小型农用车和手推车转运,反铲、推土机平整,机械往返碾压结合人工夯实。场外进士主要从东二门、西门进入本工程东西两侧的临时施工硬化道路,回填交通平面布置及回填方向向详见附图1:【回填交通平面布置图】5.2 地下室室外基坑回填5.2.1 施工工艺地下室外墙试水一基层(主要指基坑坡面、一二级平台面)清理一报验一分层回填土、铺平一夯打密实一检验密实度一表面清理一部分施工道路硬化。5.2.

12、2 施工要点地下室室外基坑的积水必须抽排干净,回填前,不得存在钢管、木彷、模板、扣件、杂渣、淤泥或者其它建筑垃圾,经监理、业主、施工单位三方验收通过后方可进行回填。回填土中应不含植物残体、垃圾等杂质。回填时应由下向上分层铺填,每层虚铺厚度不应大于300mmo严禁居高临下,不分层次,一次堆填,在回填时,可以适量洒水后采用大反铲或者人工夯实机夯实。每层回填完毕后应及时进行粘土的密实度试验(采用环刀法试验),合格后方可进行下一层的回填。检验密实度:本工程按场地平整每300肝至少检取样一点。取样的垂直部位应在每层表面下2/3厚度处,各层取样点应错开,取样时将检验点部位刨平,原位画一个直径15Omm的圆

13、或边长为20Omm的正方形,用环刀将圆内或正方形内土样小心地挖出(挖深约150mm),放至一干容器中,将一不漏水塑料袋放入已挖出土样部位,小心地注满水,使平检验点刨平面,用砂锅将容器中的土方炒干,测出土样的干土质量。用量筒或量杯测出塑料袋中的水的体积。算出干土的质量密度。序号受检位置备注序号受检位置备注16273849510建设单位意见及签名:监理单位意见及签名:施工单位意见及签名:(4)地下室室外基坑内回填土时,在基坑南侧由于受到空间影响,主要采用人工夯实方法,每次分层回填厚度为200mm;在基坑东、西两侧空间开阔,主要采用履带式推土机和压路机碾压夯实,每次分层回填厚度为300mmO分段填筑时每层接缝处应做成1:1.5的斜坡,碾迹重叠0.5-LOm0填土全部完成后,应进行表面拉线找平,凡是超过标准高程的地方,应及时依线铲平,凡是低于标准高程的地方,应补土夯实。冬期土方回填时,应预留比常温时增加的沉陷量,一般为填方高度的3%左右。5.3 地下室顶板回填5.3.1 施工工艺基层(主要指CD区地下室顶板、地下室车库通道

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
