《2024一级建造师《公路》案例考点全套.docx》由会员分享,可在线阅读,更多相关《2024一级建造师《公路》案例考点全套.docx(51页珍藏版)》请在第壹文秘上搜索。

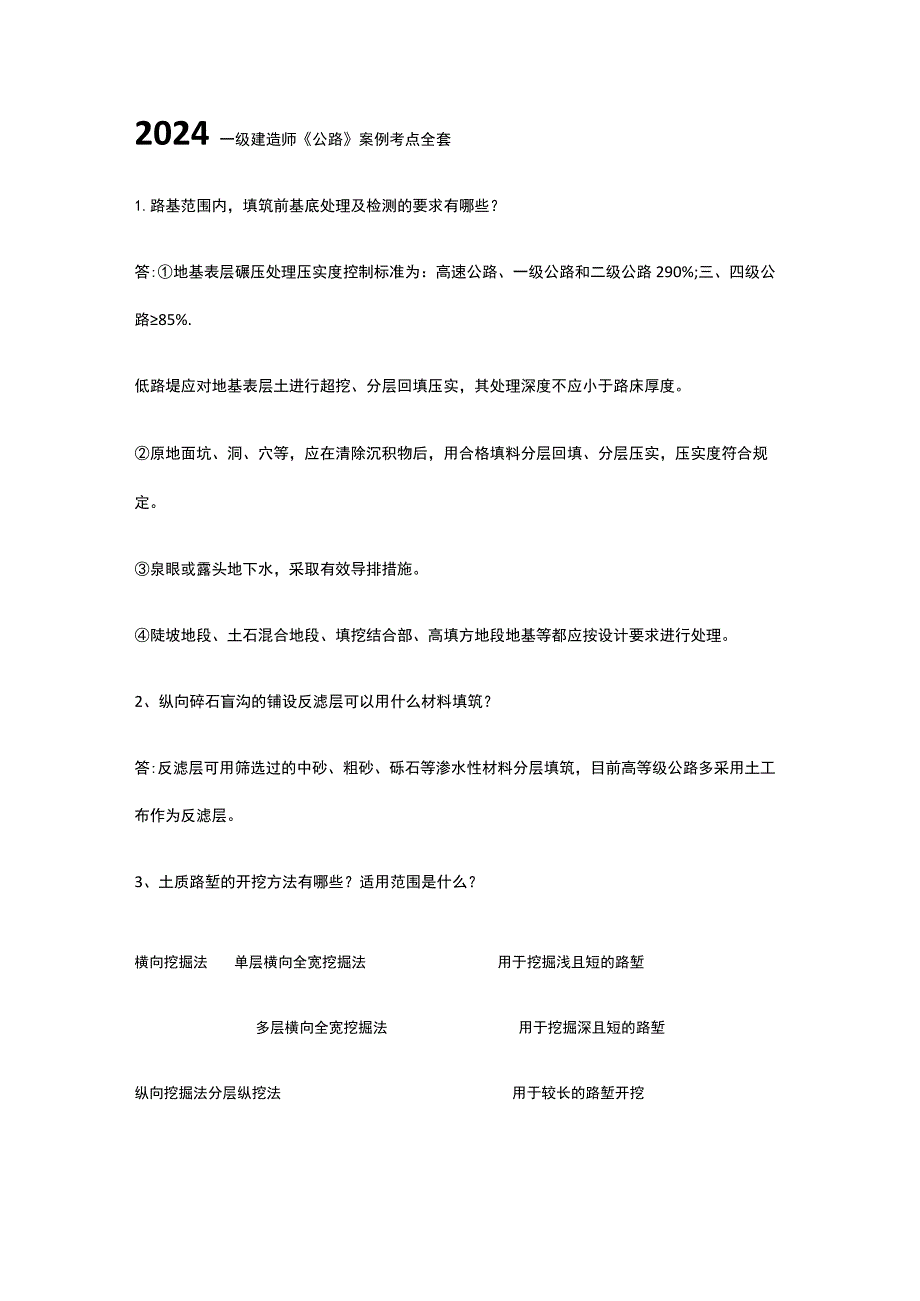

1、2024一级建造师公路案例考点全套1.路基范围内,填筑前基底处理及检测的要求有哪些?答:地基表层碾压处理压实度控制标准为:高速公路、一级公路和二级公路290%;三、四级公路85%.低路堤应对地基表层土进行超挖、分层回填压实,其处理深度不应小于路床厚度。原地面坑、洞、穴等,应在清除沉积物后,用合格填料分层回填、分层压实,压实度符合规定。泉眼或露头地下水,采取有效导排措施。陡坡地段、土石混合地段、填挖结合部、高填方地段地基等都应按设计要求进行处理。2、纵向碎石盲沟的铺设反滤层可以用什么材料填筑?答:反滤层可用筛选过的中砂、粗砂、砾石等渗水性材料分层填筑,目前高等级公路多采用土工布作为反滤层。3、土

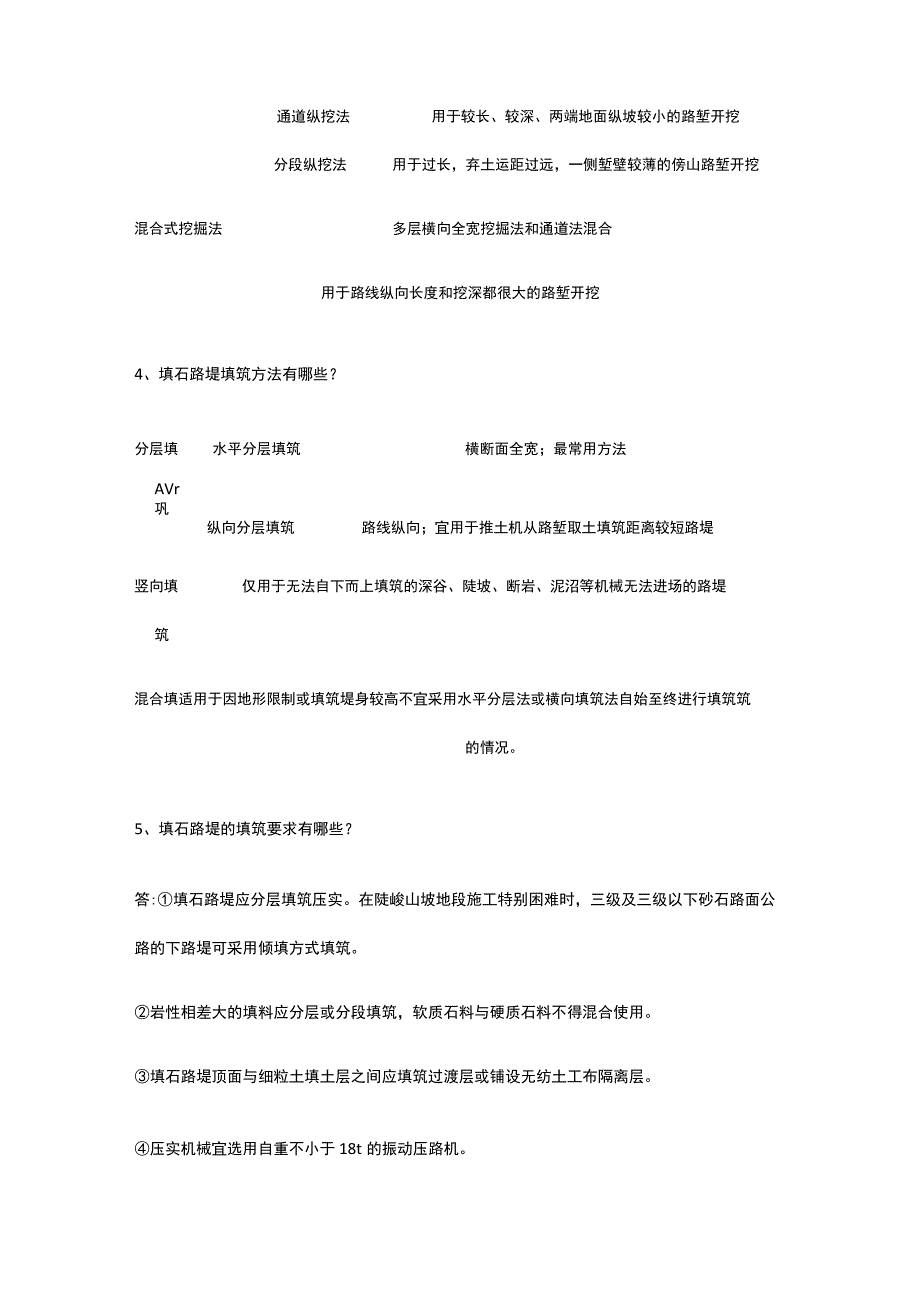

2、质路堑的开挖方法有哪些?适用范围是什么?横向挖掘法单层横向全宽挖掘法用于挖掘浅且短的路堑多层横向全宽挖掘法用于挖掘深且短的路堑纵向挖掘法分层纵挖法用于较长的路堑开挖通道纵挖法用于较长、较深、两端地面纵坡较小的路堑开挖分段纵挖法用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖混合式挖掘法多层横向全宽挖掘法和通道法混合用于路线纵向长度和挖深都很大的路堑开挖4、填石路堤填筑方法有哪些?分层填水平分层填筑横断面全宽;最常用方法AVr巩纵向分层填筑路线纵向;宜用于推土机从路堑取土填筑距离较短路堤竖向填仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤筑混合填适用于因地形限制或填筑堤身较

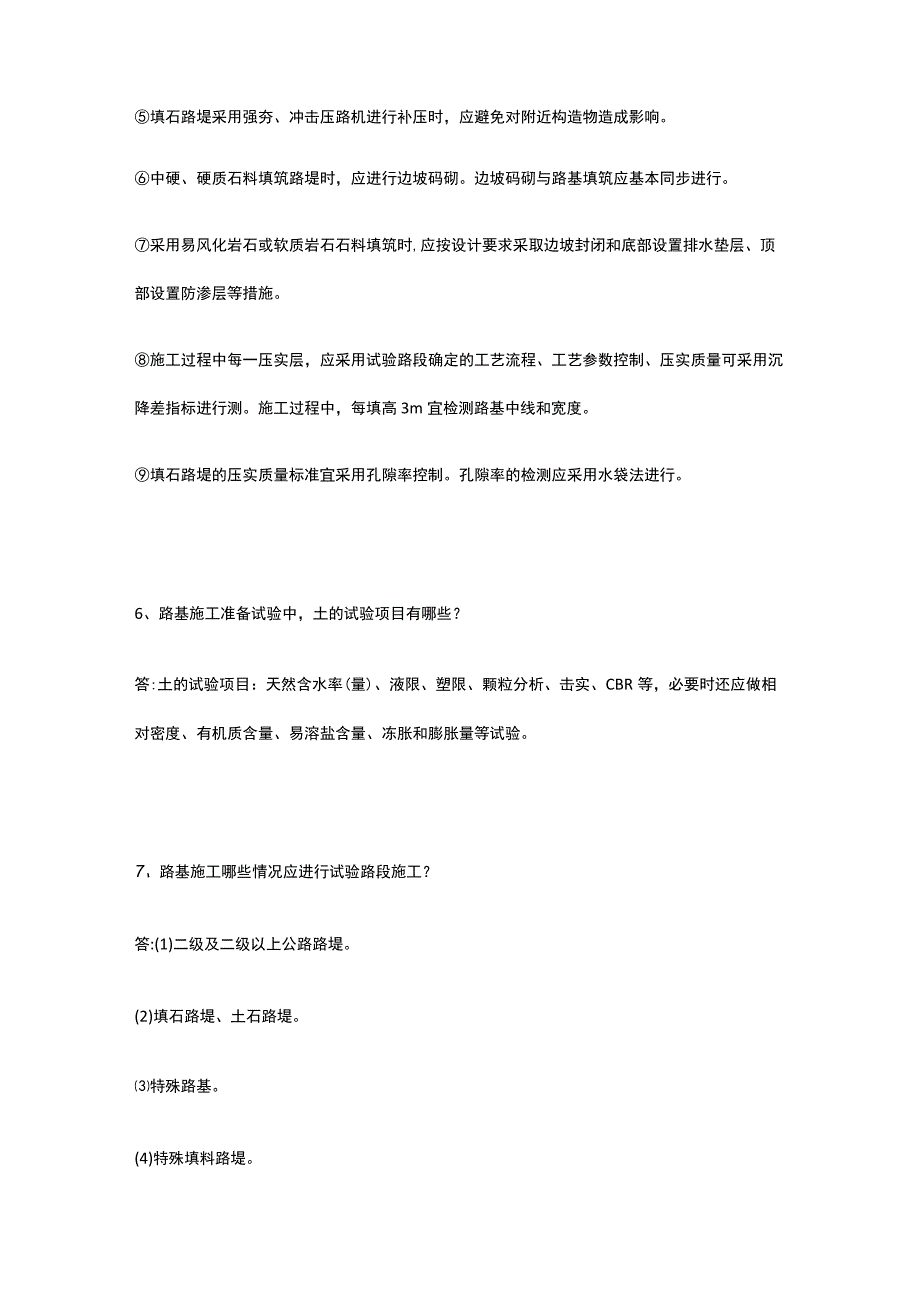

3、高不宜采用水平分层法或横向填筑法自始至终进行填筑筑的情况。5、填石路堤的填筑要求有哪些?答:填石路堤应分层填筑压实。在陡峻山坡地段施工特别困难时,三级及三级以下砂石路面公路的下路堤可采用倾填方式填筑。岩性相差大的填料应分层或分段填筑,软质石料与硬质石料不得混合使用。填石路堤顶面与细粒土填土层之间应填筑过渡层或铺设无纺土工布隔离层。压实机械宜选用自重不小于18t的振动压路机。填石路堤采用强夯、冲击压路机进行补压时,应避免对附近构造物造成影响。中硬、硬质石料填筑路堤时,应进行边坡码砌。边坡码砌与路基填筑应基本同步进行。采用易风化岩石或软质岩石石料填筑时,应按设计要求采取边坡封闭和底部设置排水垫层、
4、顶部设置防渗层等措施。施工过程中每一压实层,应采用试验路段确定的工艺流程、工艺参数控制、压实质量可采用沉降差指标进行测。施工过程中,每填高3m宜检测路基中线和宽度。填石路堤的压实质量标准宜采用孔隙率控制。孔隙率的检测应采用水袋法进行。6、路基施工准备试验中,土的试验项目有哪些?答:土的试验项目:天然含水率(量)、液限、塑限、颗粒分析、击实、CBR等,必要时还应做相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。7、路基施工哪些情况应进行试验路段施工?答:(1)二级及二级以上公路路堤。(2)填石路堤、土石路堤。特殊路基。(4)特殊填料路堤。(5)拟采用新技术、新工艺、新材料、新设备的路基。8
5、、路堤试验路段施工应包括哪些内容?答:(1)填料试验、检测报告等。(2)压实工艺主要参数:机械组合、压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等。送水去三亚(3)过程工艺控制方法。质量控制标准。(5)施工组织方案及工艺优化。(6)原始记录、过程记录。(7)对施工图的修改建议等。(8)安全保证措施。(9)环境保护措施。9、填石路堤对路堤填料有哪些选择?答:(1)硬质岩石、中硬岩石可用作路床、路堤填料;软质岩石可用作路堤填料,不得用于路床填料;膨胀性岩石、易溶性岩石和盐化岩石等不得用于路堤填筑。(2)填石路堤填料的粒径应不大于500mm,并不宜超过层厚的23路床底面以
6、下40Omm范围内填料的最大粒径150mm其中5mm的细料含量应30%路床填料粒径应小于100mm。10、石方路基工程质量检验的实测项目包括哪些?答:实测项目有:压实(八)、弯沉()、纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。Ils土质路堤填料的一般要求是什么?答:(1)路堤宜选用级配较好的砾类土、砂类土等粗粒土作为填料。(2)含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。(3)泥炭土、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,不得直接用于填筑路基。(4)粉质土不宜直接填筑二级及二级以上公路的路床;不得直接填筑冰冻地区路床、浸水路堤。路床填料最大粒径应小于100
7、mm,路堤填料最大粒径应小于15Omm;最小承载应符合相关规定。12、高填方路基监测包含哪些内容?答:(1)稳定性监测:对路基原地表沉降、边桩位移测量。(2)沉降量监测:对中桩、路肩、平台、坡脚等沉降量观测。(3)地表水平位移量监测。(4)挡墙位移监测:观测点埋设在挡墙顶面。13、粉煤灰路堤施工技术答:粉煤灰的使用可减轻土体结构自重,减少软土路堤沉降,提高土体抗剪强度。粉煤灰路堤一般由路堤主体部分、护坡和封顶层以及隔离层、排水系统等组成。Q)粉煤灰可用于各级公路路堤填筑,不得用于二级及以上公路的上路床。(2)粉煤灰填料宜从厂家或渣场直接运输至施工作业面使用。(3)粉煤灰路堤填筑应符合下列规定:
8、1)大风或气温彳氐于0时不宜施工。2)有显著差别的灰源应分别堆放,分段填筑。3)路堤高度超过4m时,可在路堤中部设置土质夹层。(4)粉煤灰路堤应进行包边防护,包边土应与粉煤灰同步施工,宽度宜不小于2m。(5)施工间歇期,作业面应洒水润湿,并应封闭交通;间隙期长时,应在粉煤灰压层顶面覆盖封闭土层。14、路面混合料平均运距计算答:第一种情况:料场位于路线起点或者终点,则平均运距为路线全长(L)的一半。如果线外还有一段距离,加上即可。平均运距二L/2第二种情况:料场在路线边上的任意位置,平均运距为料场距起点的距离的一半乘以距起点的距离(八)加上料场距终点的距离的一半乘以距终点的距离(B)之和除以路线
9、全长。平均运距=A2+B22L如果料场位置恰好在路线的中点上,则平均运距为L/4O第三种情况:料场距离路线有一段距离(C),上线位置在路线中间任意位置。平均运距=(A2+B22L)+C第四种情况:路线外有两个料场,则平均运距的计算,主要有以下三步:(1)确定公路沿线同一材料多料场供应条件下相邻料场间经济供应分界点;(2)计算每个料场在供应范围内材料平均运距;(3)计算全线多料场供应的加权平均运距。15、台背与墙背填筑的施工要求是什么?答:1)填料宜采用透水性材料、轻质材料、无机结合料稳定材料等,崩解性岩石、膨胀土不得用于台背与墙背填筑。2)施工应符合下列规定:二级及以上公路应按设计做好过渡段,
10、过渡段路堤压实度应96%;二级以下公路路堤与回填的联结部,应预留台阶。台背与锥坡的回填宜同步进行。台背与墙背填LOm范围内回填宜采用小型夯实机具压实。分层压实厚度宜15Omm,填料粒径宜涵洞两侧回填料粒径直50mm,压实度应96%o部位狭窄时,可采用低强度等级混凝土、浆砌片石等材料回填。涵洞两侧必寸称分层回填压实。回填部分的路床宜与路堤路床同步填筑。台背与墙背回填,应在结构物强度达到设计强度的75%以上时进行。16、路基雨期施工地段如何选择?答:(1)适宜施工:丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。不宜施工路段:重黏土地段;膨胀土地段;盐渍土地段;平原地区排水困难地段。17
11、、雨期路基排水的施工规定是什么?答:(1)路堤填筑的每一层表面应设2%4%的排水横坡。(2)在已填路堤肩处,应采取设置纵向临时挡水土填、每隔一定距离出水口和排水槽等措施,引排雨水至排水系统。(3)雨期路堑施工宜分层开挖,每挖一层均应设置纵横排水坡及临时排水沟,使水排放畅通。18、路基工程不宜冬期施工的项目有哪些?答:(1)高速公路、一级公路的土路基和地质不良地区的公路路堤;土质路堤路床以下Im范围内,不得进行冬期施工。半填半挖地段、填挖交界处不得在冬期施工。(2)铲除原地面的草皮、挖掘填方地段的台阶;(3)整修路基边坡;(4)在河滩低洼地带将被水淹的填土路堤。19、冬期填筑路堤有哪些要求?答:
12、(1)冬期施工的路堤填料,应选用未冻结的砂类土,碎、卵石土,开挖石方的石块石石查等透水性良好的土。(2)横断面全宽平填,每层松厚应按正常施工减少20%s30%,且最大松铺厚度不得超过30cmo当天填的土必须当天完成碾压。(3)当路堤高距路床底面Im时,应碾压密实后停止填筑。(4)挖填方交界处,填土低于Im的路堤都不应在冬期填筑。20、路基加宽施工技术要点有哪些?答:(1)不中断交通路基拓宽施工时,应采取交通管制和安全防护措施。(2)施工前应截断流向拓宽作业区的水源,开挖临时排水沟。施工期间应在水流汇集的路肩外侧设置拦水带,根据水流情况在拓宽路基中合理设置临时急流槽与泄水口。(3)拓宽路堤填料宜
13、与老路基相同,宜选用水稳性好在砂砾、碎石填料,路床应采用水稳性好的粗粒土或无机结合料稳定材料填筑。(4)一般路堤拓宽施工应符合下列规定:堤填筑前,应拆除原排水沟、隔离栅等设施。拓宽部分的基底清除原地表应不小于0.3m,清理后的场地应进行平整压实度。老路堤坡面,清除的法向厚度应不小于0.3m。边坡的既有防护工程宜与路基开挖同步拆除,下边坡的防护工程拆除时应采取措施保证既有路堤的稳定。有路堤的护脚挡土墙及抗滑桩可不拆除。路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至路床底面以下。有路基有包边土时,宜去除包边土再进行拼接。老路堤坡脚向上开挖台阶时,应随挖随填,台阶高度应不大于Lom,宽度应
14、不小于1.0m。接宽度0.75m时,可采取超宽填筑再削坡或翻挖既有路堤等措施。在新老路基结合部铺设土工合成材料。(5)高路堤与陡坡路堤拓宽时,原坡脚支挡结构不宜拆除,结构物邻近处可用小型机具薄层夯实。(6)挖方路基拓宽施工,边通车边施工时,宜采用机械开挖或静力爆破方式进行开挖。(7)拓宽路基施工应进行沉降观测,观测点应按设计要求设置。高路堤和陡坡路堤段沿应进行稳定性监测。21、新旧路基衔接的技术处理措施有哪些?答:地基处治(1)低路堤处治在路基填筑时如有必要可铺设土工布或土工格栅,以加强路基的整体强度及板体作用,防止路基不均匀沉降而产生反射裂缝。(2)高路堤处治施工中为了确保路基稳定、减少路基
15、工后沉降,对高路堤拓宽可采取粉喷桩、砂桩、塑料排水体、碎石桩等处理措施,并配合填筑轻型材料。(二)新填路基新路基填土提高和改善填料性质的措施有:(1)轻质填料路堤:采用粉煤灰、石灰的轻质填料填筑的路堤。作用:降低新路堤的自重,减小路堤的压缩变形,提高新路堤的强度和刚度,减小路基在行车荷载作用下的塑性累积变形(2)砂砾石填料作用:大大减小路堤的压缩变形,提高承载力。冲击补强作用:可以有效地提高压实度,降低工后沉降量。22、竖向排水体的施工工序有哪些?答:整平原地面一摊铺下层砂垫层一机具就位一塑料排水板穿靴一插入套管一拔出套管一割断塑料排水板一机具移位一摊铺上层砂垫层。23、袋装砂井施工中,当发生砂袋带出或损坏时如何处理?答:套管起拔时应垂直起吊,防止带出或损坏砂袋;发生砂袋带出或损坏时,应在原孔位边缘重打。24、粒料桩的施工技术要求有哪些?答:粒料桩可采用振冲置换法或振动沉管法成桩。振冲置换法适用于处理十字板抗剪强度不小于15kPa的软土地基;
