临时道路施工组织设计.docx

上传人:p** 文档编号:502206 上传时间:2023-10-02 格式:DOCX 页数:15 大小:70.26KB
下载 相关 举报
临时道路施工组织设计.docx_第1页
第1页 / 共15页
临时道路施工组织设计.docx_第2页
第2页 / 共15页
临时道路施工组织设计.docx_第3页
第3页 / 共15页
临时道路施工组织设计.docx_第4页
第4页 / 共15页
临时道路施工组织设计.docx_第5页
第5页 / 共15页
临时道路施工组织设计.docx_第6页
第6页 / 共15页
临时道路施工组织设计.docx_第7页
第7页 / 共15页
临时道路施工组织设计.docx_第8页
第8页 / 共15页
临时道路施工组织设计.docx_第9页
第9页 / 共15页
临时道路施工组织设计.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《临时道路施工组织设计.docx》由会员分享,可在线阅读,更多相关《临时道路施工组织设计.docx(15页珍藏版)》请在第壹文秘上搜索。

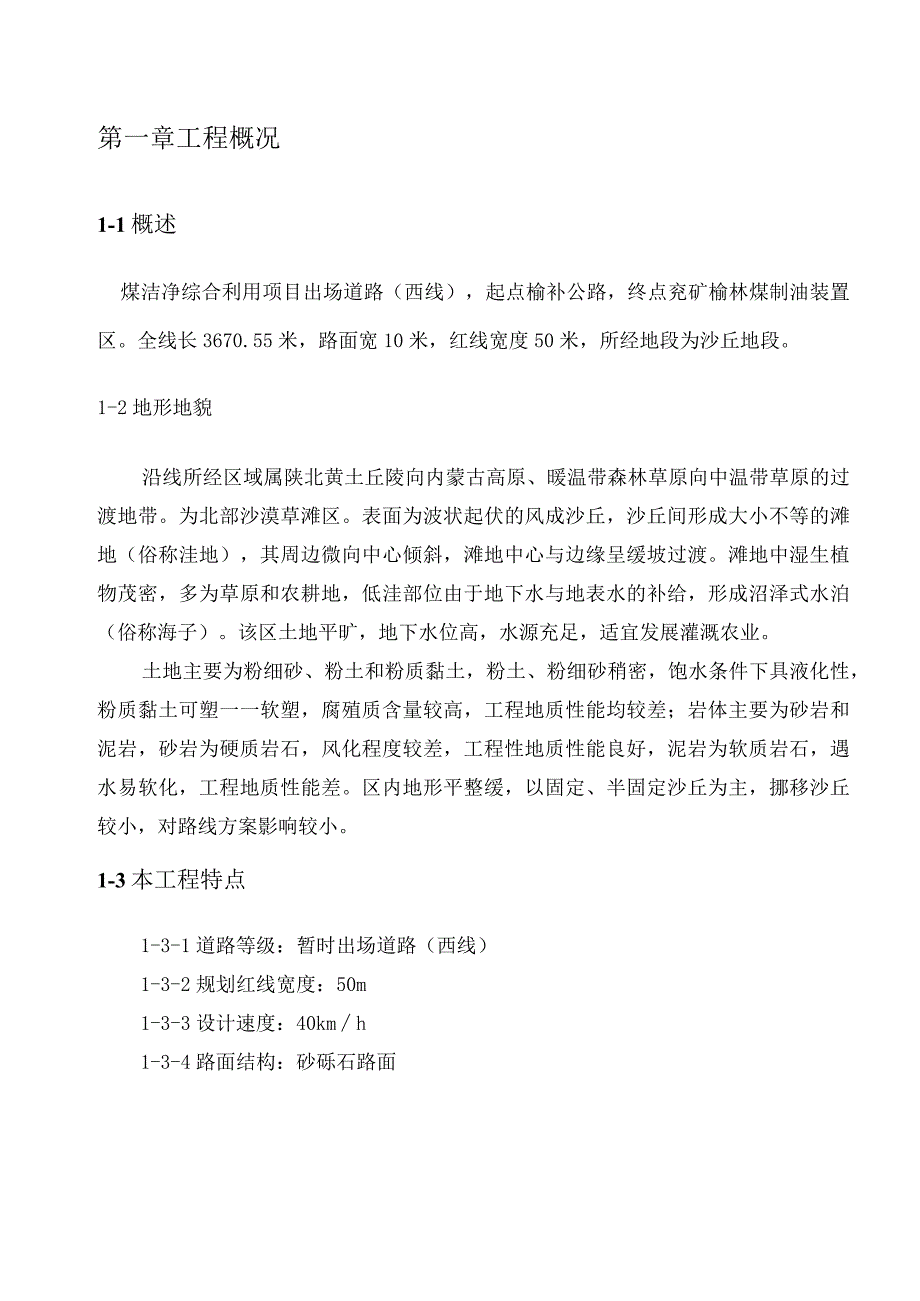

1、第一章工程概况1-1概述煤洁净综合利用项目出场道路(西线),起点榆补公路,终点兖矿榆林煤制油装置区。全线长3670.55米,路面宽10米,红线宽度50米,所经地段为沙丘地段。1-2地形地貌沿线所经区域属陕北黄土丘陵向内蒙古高原、暖温带森林草原向中温带草原的过渡地带。为北部沙漠草滩区。表面为波状起伏的风成沙丘,沙丘间形成大小不等的滩地(俗称洼地),其周边微向中心倾斜,滩地中心与边缘呈缓坡过渡。滩地中湿生植物茂密,多为草原和农耕地,低洼部位由于地下水与地表水的补给,形成沼泽式水泊(俗称海子)。该区土地平旷,地下水位高,水源充足,适宜发展灌溉农业。土地主要为粉细砂、粉土和粉质黏土,粉土、粉细砂稍密,

2、饱水条件下具液化性,粉质黏土可塑一一软塑,腐殖质含量较高,工程地质性能均较差;岩体主要为砂岩和泥岩,砂岩为硬质岩石,风化程度较差,工程性地质性能良好,泥岩为软质岩石,遇水易软化,工程地质性能差。区内地形平整缓,以固定、半固定沙丘为主,挪移沙丘较小,对路线方案影响较小。1-3本工程特点1-3-1道路等级:暂时出场道路(西线)1-3-2规划红线宽度:50m1-3-3设计速度:40kmh1-3-4路面结构:砂砾石路面1-4道路路面结构组成1-4T面层:20Omm砂砾石1-4-2基层:300mm红土第二章施工总体安排并根本路线较短,路基土石方数量较少,以路面工程为主,无构造物。据工程的实际情况及气候、

3、水文等因素进行总体施工安排。2-1施工组织机构根据工程实际,本合同段设计项目经理部。详见下图。项目经理部组织机构图主施工机械表序号称机械或者设备名型号规格进场方式数量国别产地T-160板车运送2台广西1推JL机T-140板车运送2台长沙推土机CKL20自行到场10台陕西3自卸汽车QR19自行到场15台陕西4自卸汽车一18A板车运送2台日本5振动;国躇机TiZJjLXnGD655A-3板车运送2台湖北6FZL-50板车运送8台广西2-3进场材料材料名称产地砂砾石榆林、绥德县黏土芹河、红墩村第三章主要施工工艺及方法3-1主要施工工艺流程路基开挖f摊平压实一30Cm黏土摊平压实一20Cm砂砾摊平压实

4、3-2道路工程的施工方法3-2-1路基土方开挖摊平压实。3-2-230cm黏土摊平压实。3-2-320cm砂砾摊平压实3-3道路碾压本工程为新建暂时道路,为尽量减少路基不均匀沉降,保证路面结构稳定,路基压实到位,路基的压实采用18吨振动压路机进行。在最佳含水量土2%时,进行碾压,碾压机具组合是:先轻后重。碾压顺序是:直线段先压路基边缘,后压路中,曲线段先压内侧,后压外侧,达到无漏压,无死角。碾压速度是:先慢后快。碾压流程图稳压振动碾压封面碾压采用振动压路采用自重15采用自重20吨机以3-5公里/小20吨振动压路机以24公里/小日寸振动压路机以4-5公里/小时小振11-2p+4FT*JA壬/JJ

5、zJjK时速度排压速度振动碾压幅振动碾压3-4基底平整将基底表层的松、软土挖除,平整场地,检查放线定位,并用压路机碾压。3-5红土施工一、提高压实标准为保证该路段路基强度,通过控制最佳含水量和有效土层厚度,提高压实标准,将压实度提高为93%。压实设备采用18吨位压路机。二、施工工艺1、雨天施工。雨天施工时应做到下雨之前一次性压实填筑完毕,同时每层表面做成2-4%的横坡以利排水,做好边坡防护及取土场的排水。2 .晴天施工。连续晴天施工时,下层施工完后及时覆盖上层土方,避免因曝晒造成路基表面水分蒸发而开裂,已开裂的重新翻松碾压。3 .阻隔水层的设置。设置阻隔水层主要是防止毛细水对高液限土的浸润作用

6、,从而导致路基强度下降,对阻隔水层的设置根据现场的地质,水文条件,地表积水情况而定。6 .土的翻拌及破碎。土的翻拌和破碎采用拌和机。先干拌一遍,然后视含水情况,碾压时按最佳含水量进行。7 .碾压成型。在直线段,用平地机由两侧向路中进行刮平;在平曲线超高段,平地机由内侧向外侧刮平。初步整型的红土用轮胎压路机稳压12遍,再用平地机进行整型,并用上述压路机械再碾压一遍。最后检测含水量、压实度,测量标高、路基中桩坐标、路基宽度,合格后报验。3-6砂砾石施工工艺3-6-1垫层法施工工艺见“垫层法施工工艺流程图”。垫层法施工工艺流程图3-6-2工艺耍点基底平整:将基底表层的松、软土挖除,平整场地,检查放线

7、定位,并用压路机碾压。垫层填筑:检验合格的垫层材料,按填筑施工工艺参数,分层填筑,推土机推平。铺设范围检查:现场抽样,测量检查铺设范围。分层压实:使用振动压路机压实填筑层。压实指标检验:根据设计的压实指标要求,抽样检验。垫层顶面修整:顶层按设计修筑横向排水坡,碾压完成后,测量检查标高和横坡。3-6-3施工工艺质量控制要求沙砾石垫层施工的允许偏差、检验数量及检验方法见下表:序号检验项目允许偏差施工单位检验数量检验方1铺设范围不小于设计值沿路线纵向每100m抽检5处法尺量2厚度不小于设计值沿路线纵向每100m抽检5处尺量3顶面高程+20mm沿路线纵向每100m抽检5处水准测量4横坡0.5%沿路线纵

8、向每100m抽检5个断面第四章质量目标及保证措施4-1质量目标优良4-2、保证工程质量的措施1、建立工程质量保证体系措施,做到组织落实。建立项目质量管理机构,项目经理直接抓,技术负责人靠上抓,质检负责人专门抓,强化组织领导,同时健全质量管理专项规章制度,落实岗位责任制,形成一个既有各自任务、权限而又互相协调,互相促进的有机整体。2、抓好全员质量教育,增强职工质量意识,引进全面质量管理理念,增强职工质量责任感和危机感。3、搞好职工技术培训,进一步熟悉施工操作规范及质量标准,保证正确操作及检测。4、严格履行交底制度,各工程开工前,均进行书面技术交底,详细交待施工方法、步骤、质量要求,认真学习施工图

9、、有关技术操作规范和质量标准,做到心中有底。经交底人,接受人双方签字后实施。使操作人员明确施工程序、施工方法和质量标准。5、精心测量放样,安排专职测量人员及时复测验收。6、加强原材料管理,把好材料进场关。7、完善质量检查验收制度,在施工过程中,质量检查人员要进行跟踪管理,发现问题,及时修改。各分部、分项工程施工阶段完成后应及时自检,请甲方质检人员及监理工程师检验合格签字后,方可进行下道工序的施工。8、做好施工中各项技术档案资料的整理和积累工作,及时填报工程验收报表,特殊是隐蔽工程的验收签证,施工日记,建立技术档案,保存原始资料。9、各项已完成的工程,要做好成品保护工作。10、搞好施工机具、仪器

10、的检修工作,时常保持机具设备的完好和精度。第五章安全生产目标及保证措施5-1施工安全保证措施1、建立现场安全网络,由项目经理直接负责,安全技术负责人落实安全施工方案,制定各项制度,落实安全规定的执行,做到职责清晰,任务明确,做到施工不忘安全,安全为了施工,使安全工作贯彻到工程施工的全过程。2、成立安全小组,对参预道路施工的人员进行安全技术教育。3、施工现场加强管理。4、路基施工压实安全措施:(1)开动前,机械周围应无障碍和人员。(2)在运行中,不得进行修理或者加油(特殊情况除外)。(3)变换压路机先后方向,应待滚轮住手后进行,严禁利用换向离合器作制动用。(4)新开道路碾压,先两边,后中间,上坡

11、变速应在制运后进行,下坡时应挂低速挡不得脱挡滑行。(5)多台压路机联合作业时,此间距应大于3M,以免发生碰撞或者造成转向艰难。(6)振动式压力机起振必须在压路机行走后进行,停振必须在压路机停车之前进行。(7)压实松软路基,应先经过12次静压,然后再进行振动碾压。(8)不在硬质路面上起振,以免损坏路面和压路机机件。(9)碾压前,先调整好振动频率后再作业。(10)压路机在高速行驶时不结合振动。(11)不在急转弯时用快速挡。(12)换向离合器、起振离合器和制动离合器的调整,在离合器脱离开后进行。6、道路结构层施工时,各种材料摊铺尽量落低,减少飞扬。7、对碾压成活的路段,限制车辆行驶用木马拦挡或者用旗

12、语指挥,不跑到车前去挡车。8、现场设安全轻便的护栏和“禁止通行”、“危(Wei)险慢行”的安全标志牌,在不断交通的施工情况下,施工人员要随时注意避让来往车辆和行人。9、对施工用电路线和机电设备勤于检查。第六章进度计划保证措施6-1工程进度保证措施1、本工程计划工期20天,要充分做好开工前与施工各阶段的准备工作,强化项目管理,实行项目经理负责制,做到全面计划统一组织,统一指挥,统一调度。2、编制切实可行的进度计划,在施工过程中上下协调,长短计划衔接,确保工期的实现。3、精心组织各类管理人员和技术人员,投入本工程,合理安排施工工序、施工方法,组织分段流水或者交叉分项施工,充分利用作业面。4、采用机

13、械化施工,人工配合,提高劳动效率。5、组织好充分的人力、材料、机械、后勤供应,保证工程所需。6、对天气的影响早准备、早预防,防止雨天影响。同时雨后做好排水工作,尽快恢复施工。7、对工程实行目标管理,充分调动职工的积极性,层层落实责任制O第七章施工安排及施工技术措施7-1施工措施1、注意每天听好天气预报,做到早准备、早组织,合理安排施工,尽量避免雨水作业以确保质量。2、施工现场做到雨后不积水,不影响施工进度。3、雨季施工边坡稳定,必要时加支撑。4、工地有防雨设施,有相应的排水措施,沟边排水站稳,防滑入沟内。第八章驻地建设、文明施工及环境保护8-1现场文明施工管理措施1、严格按程序施工,确保工程紧张有序的顺利进行。2、坚持文明施工,车辆进出有专人指挥,安全宣传牌明显醒目。3、按照施工现场平面设置各项暂时设施,并随施工不同阶段进行调整,合理布置。4、工地道路要平整、畅通、整洁、不乱堆乱放。5、处理好周边关系,减少干扰。8-2环境保护技术措施1、施工垃圾及时清运,适量洒水,减少扬尘。2、制定洒水降尘制度,专人负责。8-3地下设施保护1、在道路开挖前施工负责人向操作人员详细交底如:(1)地下设施情况。(2)危(wei)险性。第九章计划开、竣工日期和施工进度网络图9-1工程开、竣工日期开工日期:2022年11月1日竣工日期:2022年11月20日工期总日历天数20天9-2工程进度横道图2/2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
