《卫生洁具的安装施工工艺.docx》由会员分享,可在线阅读,更多相关《卫生洁具的安装施工工艺.docx(2页珍藏版)》请在第壹文秘上搜索。

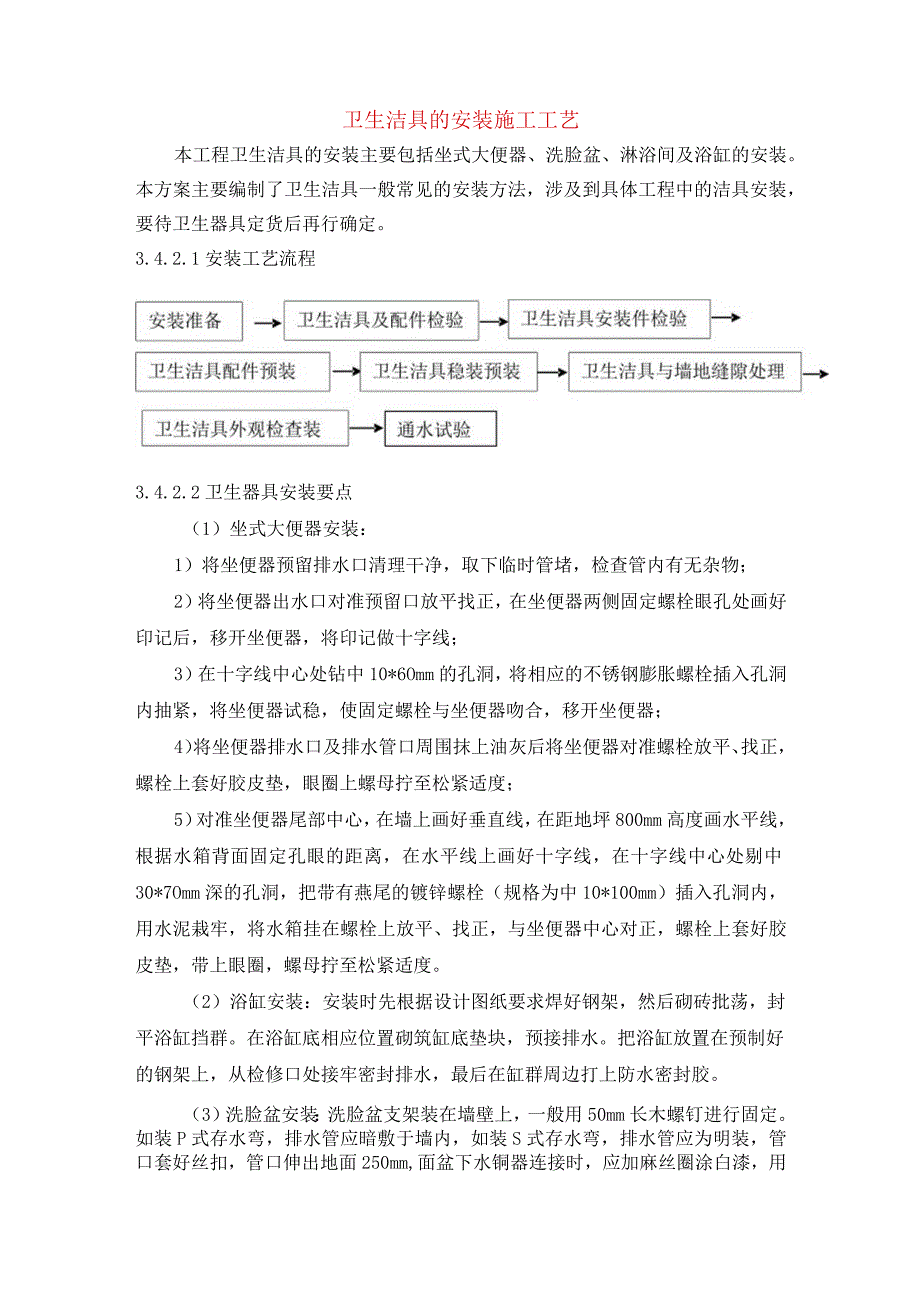

1、卫生洁具的安装施工工艺本工程卫生洁具的安装主要包括坐式大便器、洗脸盆、淋浴间及浴缸的安装。本方案主要编制了卫生洁具一般常见的安装方法,涉及到具体工程中的洁具安装,要待卫生器具定货后再行确定。3.4.2.1安装工艺流程3.4.2.2卫生器具安装要点(1)坐式大便器安装:1)将坐便器预留排水口清理干净,取下临时管堵,检查管内有无杂物;2)将坐便器出水口对准预留口放平找正,在坐便器两侧固定螺栓眼孔处画好印记后,移开坐便器,将印记做十字线;3)在十字线中心处钻中10*6Omm的孔洞,将相应的不锈钢膨胀螺栓插入孔洞内抽紧,将坐便器试稳,使固定螺栓与坐便器吻合,移开坐便器;4)将坐便器排水口及排水管口周围

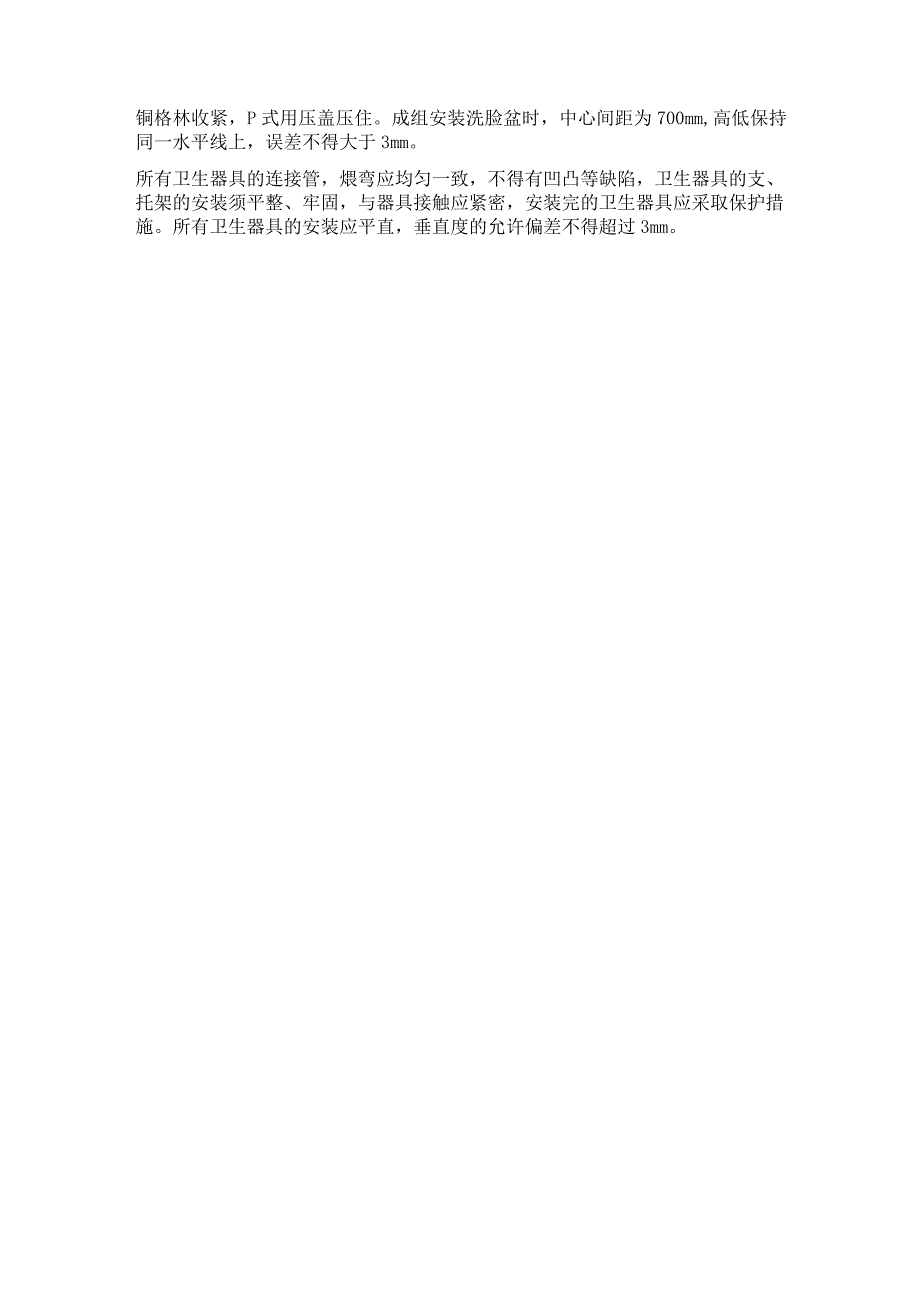

2、抹上油灰后将坐便器对准螺栓放平、找正,螺栓上套好胶皮垫,眼圈上螺母拧至松紧适度;5)对准坐便器尾部中心,在墙上画好垂直线,在距地坪800mm高度画水平线,根据水箱背面固定孔眼的距离,在水平线上画好十字线,在十字线中心处剔中30*7Omm深的孔洞,把带有燕尾的镀锌螺栓(规格为中10*100mm)插入孔洞内,用水泥栽牢,将水箱挂在螺栓上放平、找正,与坐便器中心对正,螺栓上套好胶皮垫,带上眼圈,螺母拧至松紧适度。(2)浴缸安装:安装时先根据设计图纸要求焊好钢架,然后砌砖批荡,封平浴缸挡群。在浴缸底相应位置砌筑缸底垫块,预接排水。把浴缸放置在预制好的钢架上,从检修口处接牢密封排水,最后在缸群周边打上防水密封胶。(3)洗脸盆安装:洗脸盆支架装在墙壁上,一般用50mm长木螺钉进行固定。如装P式存水弯,排水管应暗敷于墙内,如装S式存水弯,排水管应为明装,管口套好丝扣,管口伸出地面250mm,面盆下水铜器连接时,应加麻丝圈涂白漆,用铜格林收紧,P式用压盖压住。成组安装洗脸盆时,中心间距为700mm,高低保持同一水平线上,误差不得大于3mm。所有卫生器具的连接管,煨弯应均匀一致,不得有凹凸等缺陷,卫生器具的支、托架的安装须平整、牢固,与器具接触应紧密,安装完的卫生器具应采取保护措施。所有卫生器具的安装应平直,垂直度的允许偏差不得超过3mm。
