资源描述

《地面石材施工工艺.docx》由会员分享,可在线阅读,更多相关《地面石材施工工艺.docx(1页珍藏版)》请在第壹文秘上搜索。

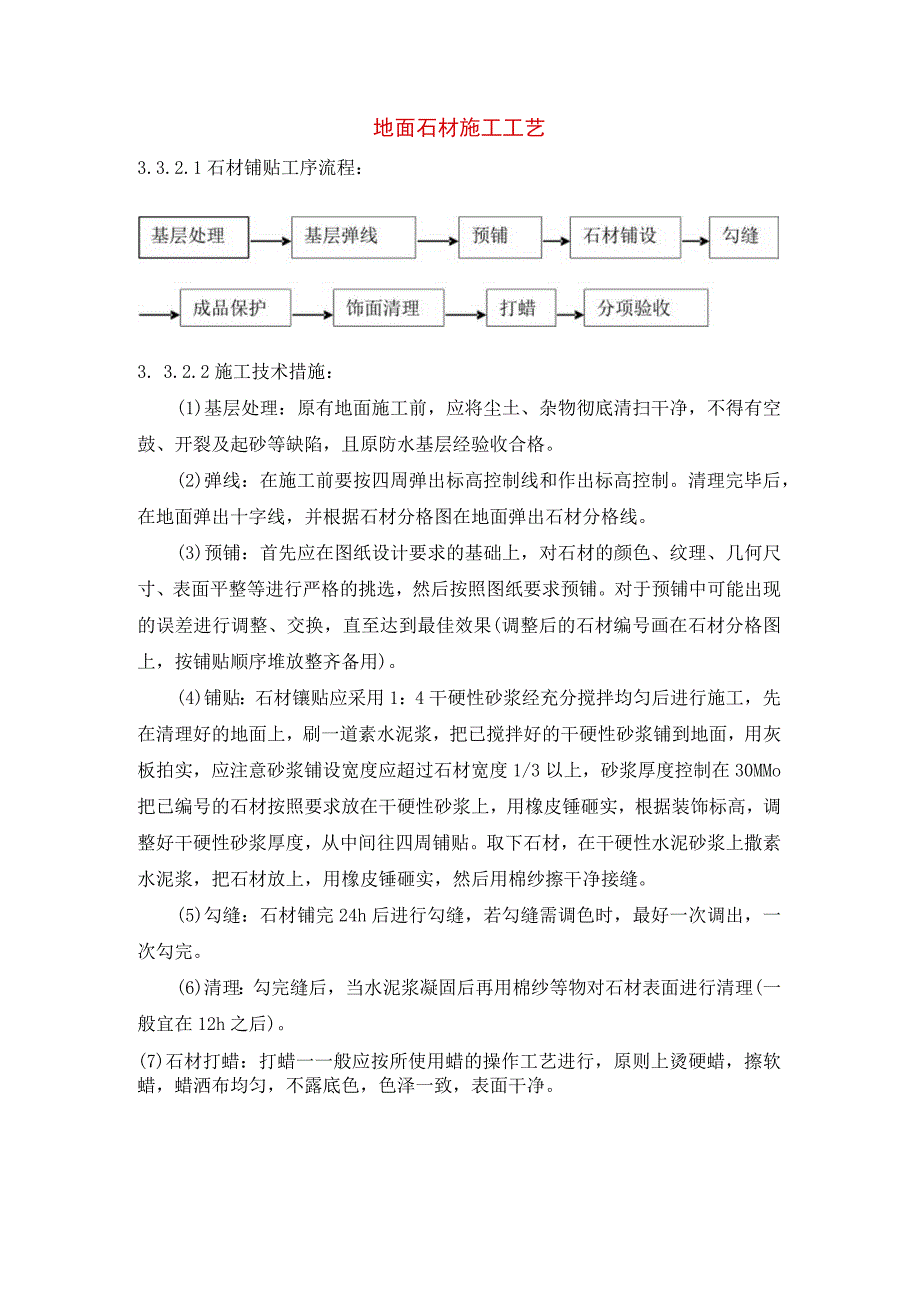

1、地面石材施工工艺3.3.2.1石材铺贴工序流程:3. 3.2.2施工技术措施:(1)基层处理:原有地面施工前,应将尘土、杂物彻底清扫干净,不得有空鼓、开裂及起砂等缺陷,且原防水基层经验收合格。(2)弹线:在施工前要按四周弹出标高控制线和作出标高控制。清理完毕后,在地面弹出十字线,并根据石材分格图在地面弹出石材分格线。(3)预铺:首先应在图纸设计要求的基础上,对石材的颜色、纹理、几何尺寸、表面平整等进行严格的挑选,然后按照图纸要求预铺。对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果(调整后的石材编号画在石材分格图上,按铺贴顺序堆放整齐备用)。(4)铺贴:石材镶贴应采用1:4干硬性砂浆经

2、充分搅拌均匀后进行施工,先在清理好的地面上,刷一道素水泥浆,把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设宽度应超过石材宽度1/3以上,砂浆厚度控制在30MMo把已编号的石材按照要求放在干硬性砂浆上,用橡皮锤砸实,根据装饰标高,调整好干硬性砂浆厚度,从中间往四周铺贴。取下石材,在干硬性水泥砂浆上撒素水泥浆,把石材放上,用橡皮锤砸实,然后用棉纱擦干净接缝。(5)勾缝:石材铺完24h后进行勾缝,若勾缝需调色时,最好一次调出,一次勾完。(6)清理:勾完缝后,当水泥浆凝固后再用棉纱等物对石材表面进行清理(一般宜在12h之后)。(7)石材打蜡:打蜡一一般应按所使用蜡的操作工艺进行,原则上烫硬蜡,擦软蜡,蜡洒布均匀,不露底色,色泽一致,表面干净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
