《基坑、边坡支护作业安全操作规程.docx》由会员分享,可在线阅读,更多相关《基坑、边坡支护作业安全操作规程.docx(10页珍藏版)》请在第壹文秘上搜索。

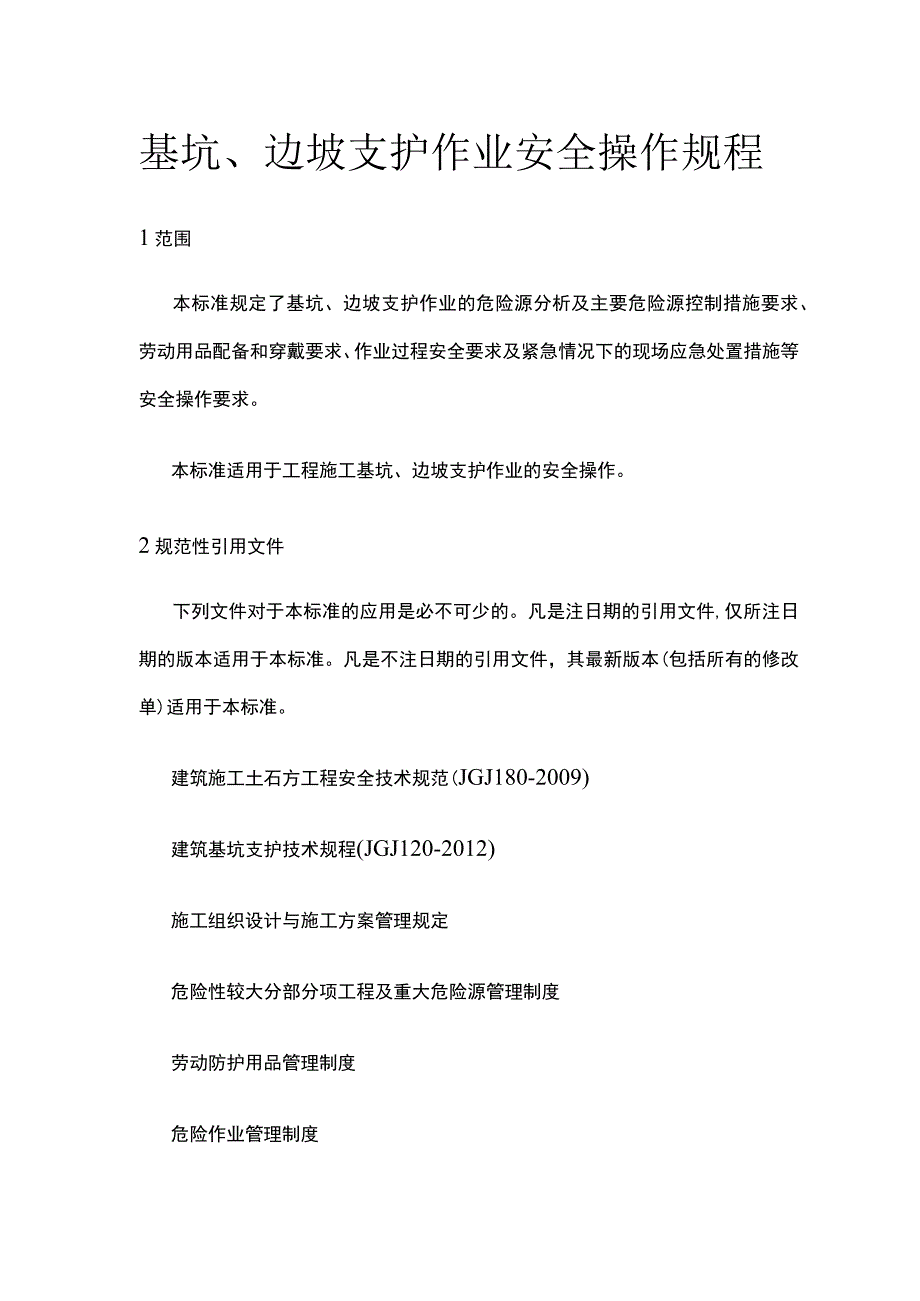

1、基坑、边坡支护作业安全操作规程1范围本标准规定了基坑、边坡支护作业的危险源分析及主要危险源控制措施要求、劳动用品配备和穿戴要求、作业过程安全要求及紧急情况下的现场应急处置措施等安全操作要求。本标准适用于工程施工基坑、边坡支护作业的安全操作。2规范性引用文件下列文件对于本标准的应用是必不可少的。凡是注日期的引用文件,仅所注日期的版本适用于本标准。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本标准。建筑施工土石方工程安全技术规范(JGJ180-2009)建筑基坑支护技术规程(JGJ120-2012)施工组织设计与施工方案管理规定危险性较大分部分项工程及重大危险源管理制度劳动防护用品

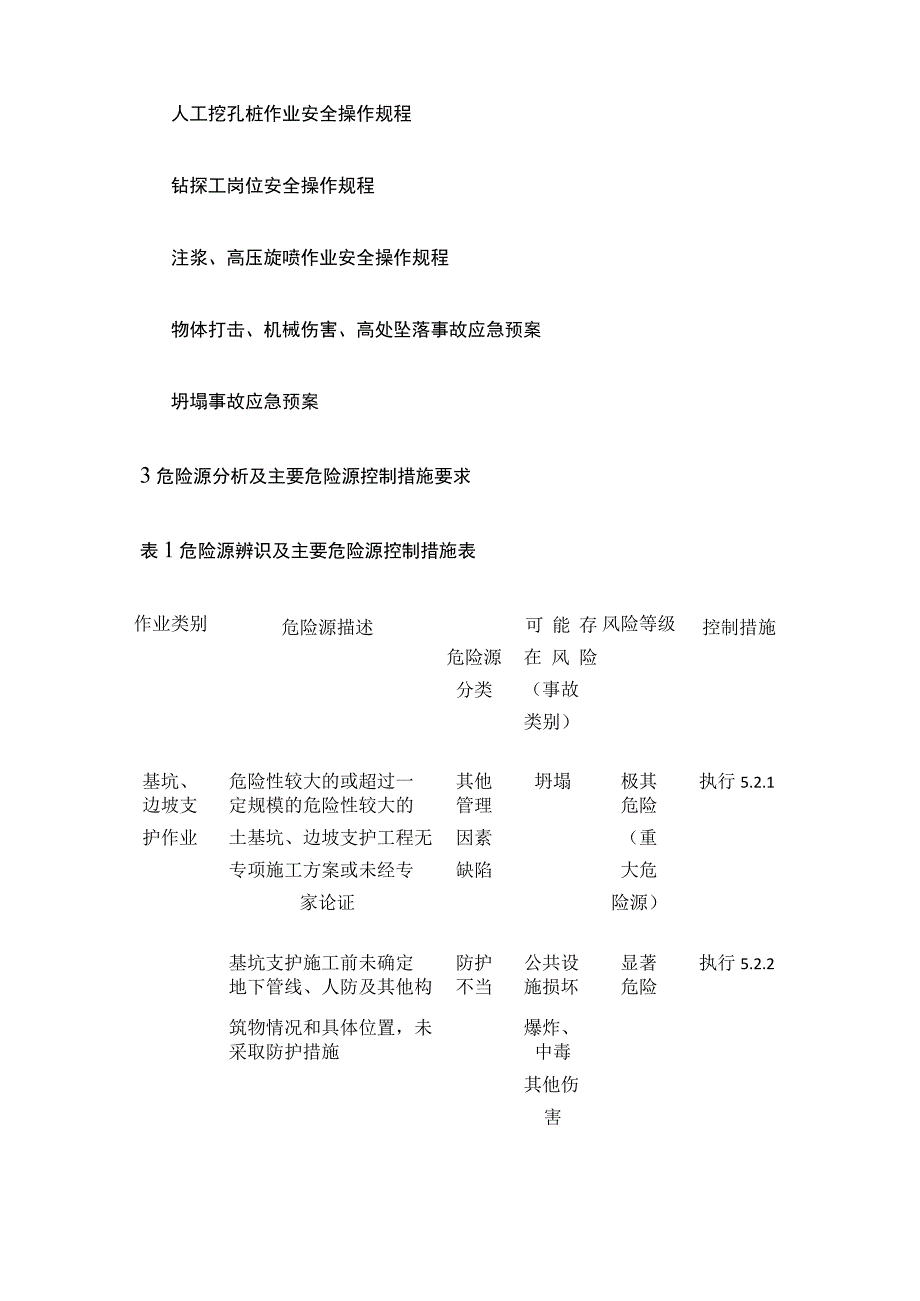

2、管理制度危险作业管理制度人工挖孔桩作业安全操作规程钻探工岗位安全操作规程注浆、高压旋喷作业安全操作规程物体打击、机械伤害、高处坠落事故应急预案坍塌事故应急预案3危险源分析及主要危险源控制措施要求表1危险源辨识及主要危险源控制措施表作业类别危险源描述危险源分类可能存在风险(事故类别)风险等级控制措施基坑、危险性较大的或超过一其他坍塌极其执行5.2.1边坡支定规模的危险性较大的管理危险护作业土基坑、边坡支护工程无因素(重专项施工方案或未经专缺陷大危家论证险源)基坑支护施工前未确定防护公共设显著执行5.2.2地下管线、人防及其他构不当施损坏危险筑物情况和具体位置,未爆炸、采取防护措施中毒其他伤害基坑

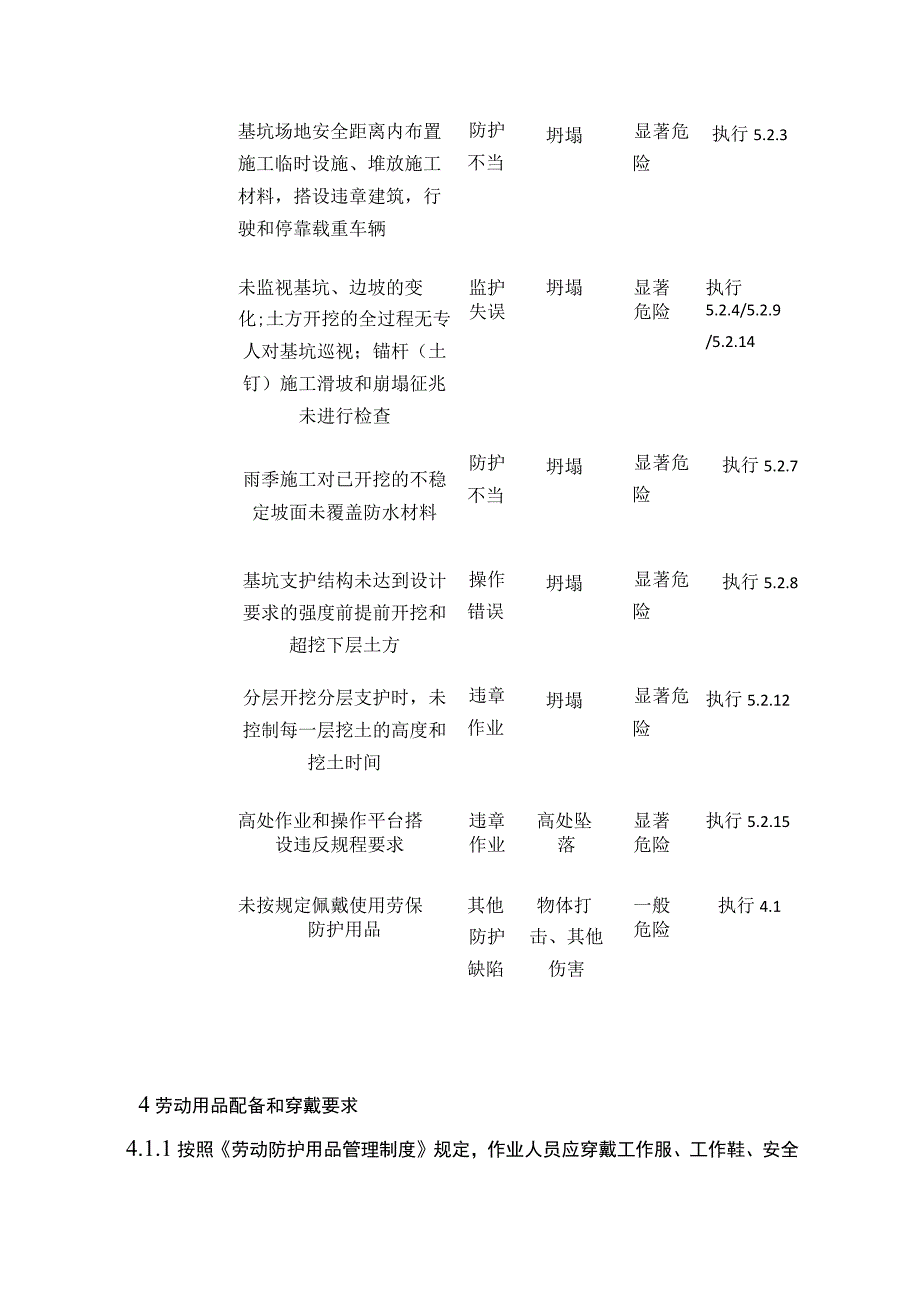

3、场地安全距离内布置施工临时设施、堆放施工材料,搭设违章建筑,行驶和停靠载重车辆防护不当坍塌显著危险执行5.2.3未监视基坑、边坡的变监护坍塌显著执行化;土方开挖的全过程无专人对基坑巡视;锚杆(土钉)施工滑坡和崩塌征兆未进行检查失误危险5.2.4/5.2.9/5.2.14雨季施工对已开挖的不稳定坡面未覆盖防水材料防护不当坍塌显著危险执行5.2.7基坑支护结构未达到设计要求的强度前提前开挖和超挖下层土方操作错误坍塌显著危险执行5.2.8分层开挖分层支护时,未控制每一层挖土的高度和挖土时间违章作业坍塌显著危险执行5.2.12高处作业和操作平台搭违章高处坠显著执行5.2.15设违反规程要求作业落危险未
4、按规定佩戴使用劳保其他物体打一般执行4.1防护用品防护缺陷击、其他伤害危险4劳动用品配备和穿戴要求4.1.1按照劳动防护用品管理制度规定,作业人员应穿戴工作服、工作鞋、安全帽、工作手套等劳动防护用品,不得赤脚或穿拖鞋,高空作业系安全带。5作业过程安全要求5.1 作业前准备5.1.1 施工前应针对安全风险对施工人员进行一次全面的安全教育及施工技术及安全交底,明确现场作业技术、安全、环保等注意事项,并签字确认。5.1.2 特种作业人员必须持证上岗。机械操作人员应经过专业技术培训,考核合格后,持证上岗。5.1.3 在进场施工前应与建设方办理场地交接手续。当需与其他单位交叉作业时,应协调明确施工场地各
5、自安全管理责任,并制定相应的安全防范措施。5.1.4 准备机械设备、材料,组织各工种所需人员,按要求及时组织施工机械、各种配套设施及人员进场,合理组织施工。5.1.5 根据测量放出的边坡开挖线,用石灰粉放出挖机开挖位置线。根据要求进行槽坡线的控制工作,确保边坡系数符合要求。5.2 作业过程及安全注意事项5.2.1 基坑、边坡支护施工作业,各种情况复杂、危险性较大,应严格遵守国家现行施工设计规范、强制性条文要求和施工组织设计与施工方案管理规定和危险性较大分部分项工程及重大危险源管理制度相关规定,并应按建筑施工土石方工程安全技术规范和建筑基坑支护技术规程执行。5.2.2 基坑支护施工前,应查明场地
6、内地质情况、地下水位、各种管线(如水管、燃气、供热、电力、电缆、光缆等)、地下构筑物状况和周边建(构)筑物的情况,针对影响施工的各种情况需制定专门的技术措施,经规定的审核、论证、审批程序后,方可开工。土方开挖作业应遵守土方开挖作业安全操作规程的相关规定。5.2.3 在基坑场地内距基坑顶边线T音坡高以内不得布置施工临时设施、堆放施工材料,在该范围内不得搭建工棚作现场办工、住人和食堂等的场所,禁止载重车辆行驶和停靠。5.2.4 建立基坑、边坡变形监测体系,在基坑开挖和支护施工的过程中监视基坑、边坡的变化。当基坑、边坡周边的情况允许坡体有一定变形时,可只建立目视观测体系,每天定期或不定期地巡视和检查
7、;当周边有重要的建(构)筑物、基坑深度大时,应建立完整的变形观测体系和目视观测体系。变形观测应按有关规定使用合格仪器进行开工前、后跟踪观测记录,同时每天进行定期的目视巡查。5.2.5 基坑支护采用锚杆(土钉)、锚索施工的工序是:支护桩、桩顶冠梁、基坑土方分层开挖、锚杆(土钉)施工、面层钢筋网和面层已施工、肋梁施工、排水设施施工,各施工工序不得随意变动。当现场条件因素需要变动工序时,应对施工安全性进行确认并采取相应的安全措施,应按规定程序审批后,方可实施。5.2.6 基坑、边坡的顶部和开挖过程中应设排水措施。基坑底四周宜设排水沟和集水井,并及时排除积水,以防坑内积水浸泡坡脚影响边坡稳定。基坑挖至
8、坑底时应及时清理基底并浇筑垫层。5.2.7 雨季施工应配备尼龙防水布(或帆布),对已开挖的不稳定坡面进行覆盖,以防雨水冲刷侵蚀造成坍塌、滑坡。5.2.8 基坑支护结构必须在达到设计要求的强度后方可开挖下层土方,严禁提前开挖和超挖。施工过程中,严禁设备或重物碰撞支撑、腰梁、锚杆等基坑支护结构,亦不得在支护结构上放置或悬挂重物。5.2.9 土方开挖的全过程均应有专人对基坑进行巡视及时发现开挖过程中出现的安全隐患,保证开挖深度、标高等按设计要求执行,当出现影响坡体稳定的情况时,应及时停止开挖并采取临时支护处理措施。5.2.10 当基坑支护前需进行隔水帷幕施工时,应遵守其相关施工技术规范和安全规定。5
9、.2.11 采用人工挖孔灌注桩作为支护桩时,应遵守人工挖孔桩作业安全操作规程的规定。当支护桩采分层开挖分层支护时,应按技术规范严格控制每一层挖土的高度和挖土时间。当一层支护的所有支护工作量均完成后,支护体的混凝土达到一定强度后才能进行下一层土方开挖,确保支护体系在开挖的过程中起到支护作用。5.2.12 对尚未进行支护就开挖到底成形的基坑和边坡,在进行支护前需评估其在支护施工过程中出现失稳的可能性,评估时应按不利条件来考虑其稳定性,并制定相应的安全技术措施。5.2.13 锚杆(土钉)施工:一锚杆成孔作业应遵守钻探工岗位安全操作规程的规定;当在锚杆施工成孔过程中遇到障碍物时,需停止钻进,等查明障碍
10、物性质、分布情况和确定相关处理措施后才能恢复施工;一锚杆施工前需对坡面进行修整,清除(或加固)坡面上的不稳定岩土体。当在硬塑或坚硬状粘性土组成的坡体内施工锚杆时,需随时检查坡体内是否有与坡面平行的裂隙出现,防止出现大块土体崩塌;在岩石边坡施工时,需检查岩石层面和大的岩石裂隙是否与坡面一致,防止出现顺层滑坡和崩塌;一锚杆成孔过程中出现严重的崩塌现象时,需先对坡面进行临时加固处理排除隐患后方可继续施工;锚杆注浆作业应遵守注浆、高压旋喷作业安全操作规程的规定;一在锚杆注浆体强度达到一定强度后,才能对预应力(预紧力)锚杆施加预应力(预紧力);在对锚杆施加预应力(预紧力)时,注意观察锚杆的变形情况;5.
11、2.14 高处作业和操作平台搭设,应符合危险作业管理制度有关高处和登高作业和脚手架搭建和拆除的规定;5.2.15 基坑支撑结构的拆除应符合以下规定:一基坑支撑结构的拆除方式、拆除顺序应符合专项施工方案的要求;一采用机械拆除时,施工荷载应小于支撑结构承载能力;人工拆除时,应按规定设置防护措施;当采用爆破拆除、静力破碎拆除方式时,必须符合国家现行相关规范和要求。5.2.16 施工机具操作,应遵守相关机具安全操作规程的规定。5.3 作业结束5.3.1 作业完毕后,各操作开关放置在空挡位置,切断电源,盖好防护罩。5.3.2 收工前,应应积极清理场地,收拾好作业工具并放在指定的安全位置,人员离开时应切断
12、配电箱电源并落锁。5.3.3 班后要认真做好本岗位工作记录;需要交接班的,做好交接班工作。6紧急情况下的现场应急处置措施6.1 报告和启动应急预案现场发生物体打击、机械伤害、触电、高处坠落、火灾等紧急情况时,必须立即停止作业,采取安全可行的办法救护作业人员脱离危险作业环境并向周围人员呼救,同时通知现场急救中心,以及拨打120医疗急救、119火灾报警等社会急救电话。报警时,应注意说明需救护人员的受伤部位、伤势情况及发生事件的区域或场所等,以便让救护人员事先做好急救的准备。现场领导应及时启动项目部相应专项应急预案,开展现场应急响应工作。6.2 物体打击、机械伤害、高处坠落应急处置措施6.2.1 首
13、先观察伤者的受伤情况、部位、伤害性质,对症处理。如伤员发生休克呼吸停止,应就地平卧解松衣扣,通畅气道,在确认胸部无骨折等伤害的情况下,立即采取按压胸部并口对口进行人工呼吸进行心肺复苏(CPR)紧急措施。6.2.2 创伤性出血:如伤者外部出血时应立即采取止血措施,伤口渗血用较伤口稍大的消毒纱布数层覆盖伤口,然后进行包扎。伤口出血呈喷射状或鲜红血液涌出时,立即用清洁手指压迫出血点上方(近心端),使血流中断,并将出血肢体抬高或举高,尽快送至就近医疗机构处理。6.2.3 骨折:有骨折者应先固定伤肢,伤员不应轻易翻转挪动,由医务人员处理。6.2.4 颅脑外伤必须维持呼吸道通畅。昏迷者应平卧面部转向一侧,
14、以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。偶有凹陷骨折、严重卢页底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。6.2.5 发生脊椎受伤:创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程中,严禁只抬伤者的两肩与两腿或单肩背运。6.3 坍塌现场应急处置措施6.3.1 当发现基坑土方、边坡有裂纹或发出异常声音时,应立即停止作业,并通知、组织人员快速撤离到安全地点。6.3.2 当基坑土方、边坡发生坍塌后,造成人员被埋、被压的情况下,立即拨打报警和急救电话。在确认不会再次发生同类事故的前提下,立即进行抢救受伤人员。6.3.3 当少部分基坑土方、边坡坍塌时,抢救或救护人员可使用铁锹及徒手相结合的方式进行撮土挖掘,并注意不要伤及被埋人员。6.3.4 用其他桩型时,应遵守相关施工技术规范和安全规
