《基坑围护质量监理评估报告.docx》由会员分享,可在线阅读,更多相关《基坑围护质量监理评估报告.docx(2页珍藏版)》请在第壹文秘上搜索。

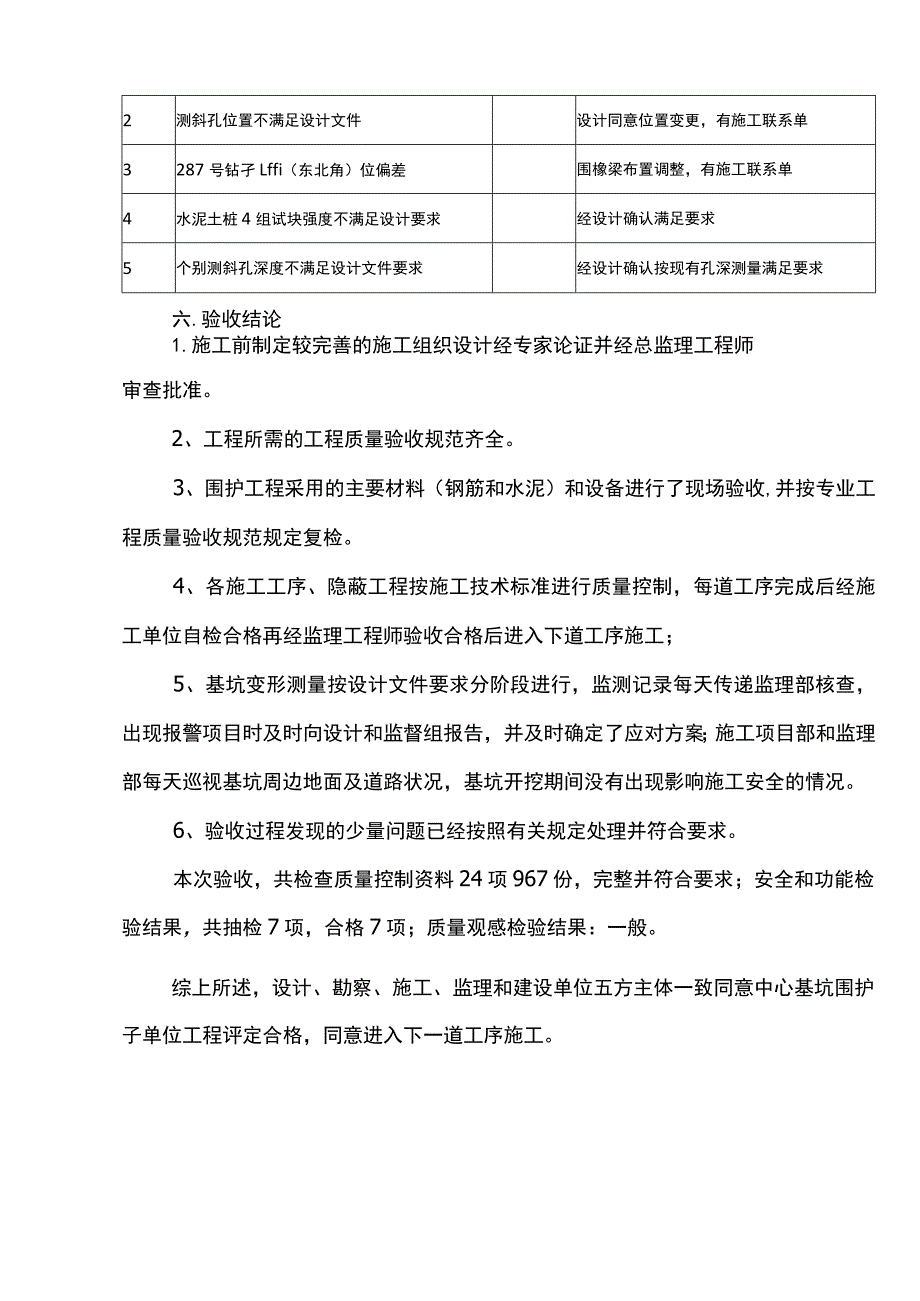

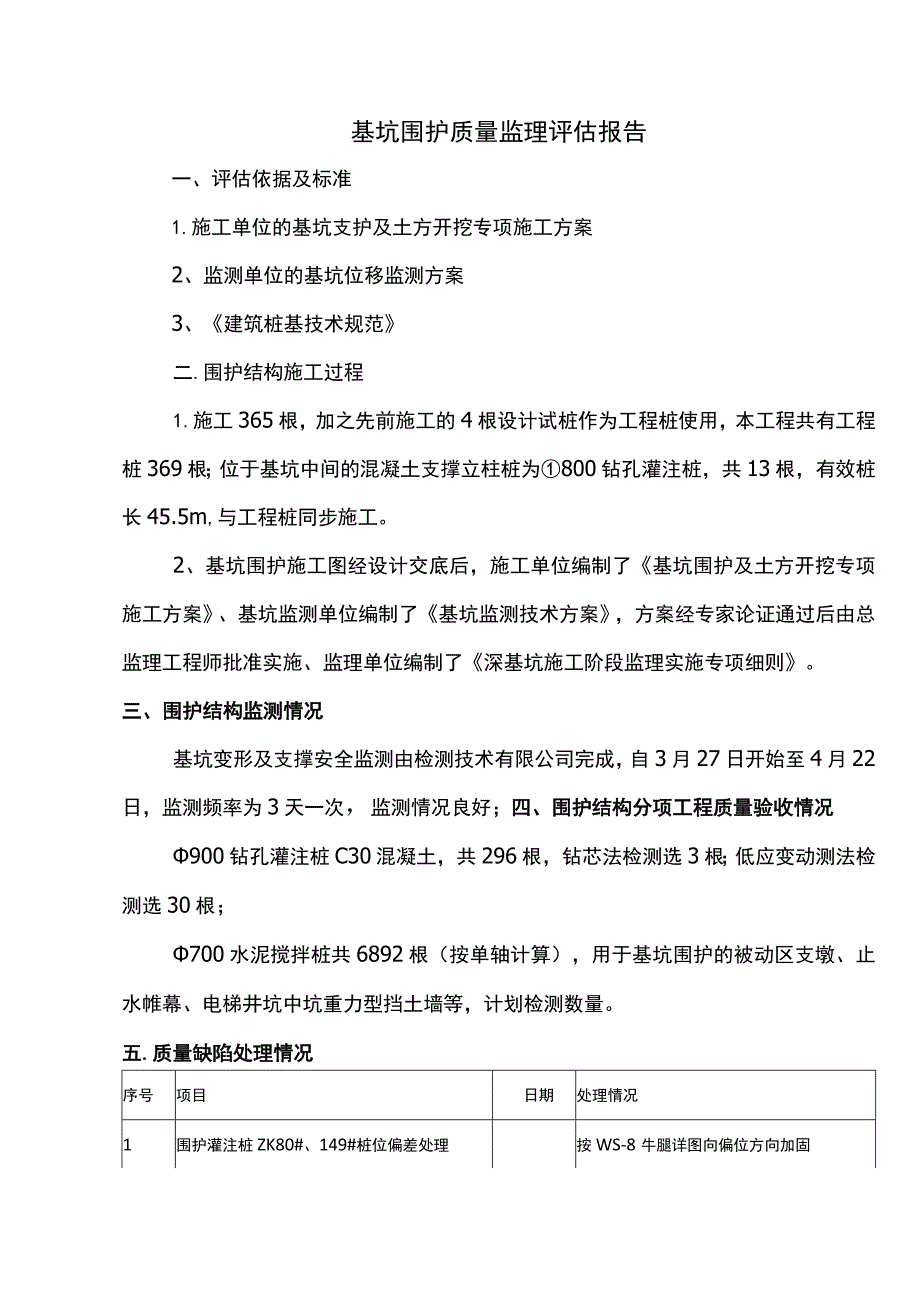

1、基坑围护质量监理评估报告一、评估依据及标准1.施工单位的基坑支护及土方开挖专项施工方案2、监测单位的基坑位移监测方案3、建筑桩基技术规范二.围护结构施工过程1.施工365根,加之先前施工的4根设计试桩作为工程桩使用,本工程共有工程桩369根;位于基坑中间的混凝土支撑立柱桩为800钻孔灌注桩,共13根,有效桩长45.5m,与工程桩同步施工。2、基坑围护施工图经设计交底后,施工单位编制了基坑围护及土方开挖专项施工方案、基坑监测单位编制了基坑监测技术方案,方案经专家论证通过后由总监理工程师批准实施、监理单位编制了深基坑施工阶段监理实施专项细则。三、围护结构监测情况基坑变形及支撑安全监测由检测技术有限
2、公司完成,自3月27日开始至4月22日,监测频率为3天一次,监测情况良好;四、围护结构分项工程质量验收情况900钻孔灌注桩C30混凝土,共296根,钻芯法检测选3根;低应变动测法检测选30根;700水泥搅拌桩共6892根(按单轴计算),用于基坑围护的被动区支墩、止水帷幕、电梯井坑中坑重力型挡土墙等,计划检测数量。五.质量缺陷处理情况序号项目日期处理情况1围护灌注桩ZK80#、149#桩位偏差处理按WS-8牛腿详图向偏位方向加固2测斜孔位置不满足设计文件设计同意位置变更,有施工联系单3287号钻孑Lffi(东北角)位偏差围橡梁布置调整,有施工联系单4水泥土桩4组试块强度不满足设计要求经设计确认满
3、足要求5个别测斜孔深度不满足设计文件要求经设计确认按现有孔深测量满足要求六.验收结论1.施工前制定较完善的施工组织设计经专家论证并经总监理工程师审查批准。2、工程所需的工程质量验收规范齐全。3、围护工程采用的主要材料(钢筋和水泥)和设备进行了现场验收,并按专业工程质量验收规范规定复检。4、各施工工序、隐蔽工程按施工技术标准进行质量控制,每道工序完成后经施工单位自检合格再经监理工程师验收合格后进入下道工序施工;5、基坑变形测量按设计文件要求分阶段进行,监测记录每天传递监理部核查,出现报警项目时及时向设计和监督组报告,并及时确定了应对方案;施工项目部和监理部每天巡视基坑周边地面及道路状况,基坑开挖期间没有出现影响施工安全的情况。6、验收过程发现的少量问题已经按照有关规定处理并符合要求。本次验收,共检查质量控制资料24项967份,完整并符合要求;安全和功能检验结果,共抽检7项,合格7项;质量观感检验结果:一般。综上所述,设计、勘察、施工、监理和建设单位五方主体一致同意中心基坑围护子单位工程评定合格,同意进入下一道工序施工。
