《某国际商贸城环氧树脂薄涂地板施工方案.docx》由会员分享,可在线阅读,更多相关《某国际商贸城环氧树脂薄涂地板施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

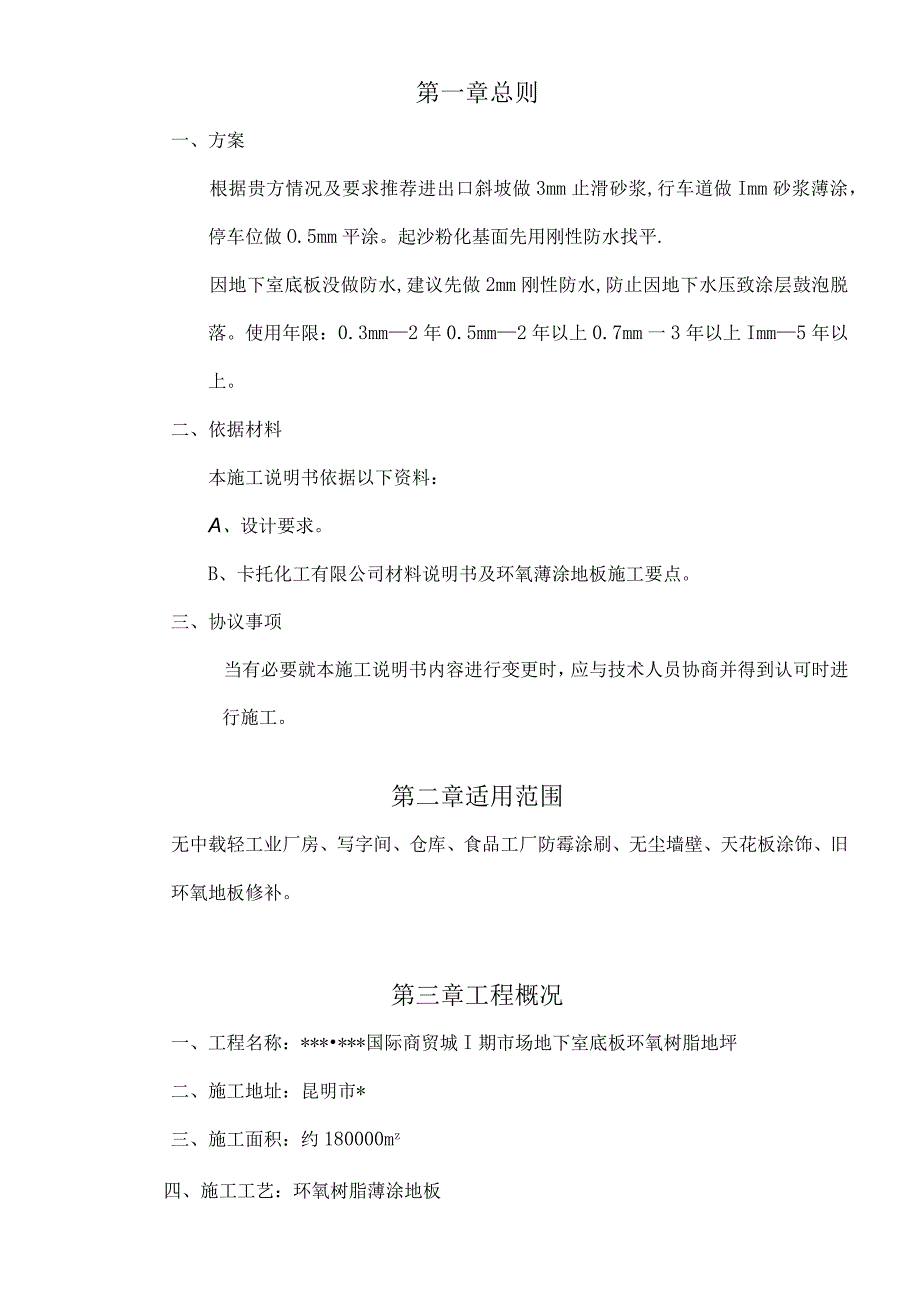

1、某国际商贸城环氧树脂薄涂地板施工方案编制:审核:审批:20xx年XX月目录第一章总则3一、方案3二、依据材料3三、协议事项3第二章适用范围3第三章工程概况3第四章产品特性4第八章材料用量6第九章施工组织71、施工流程82、施工前准备83、施工工序(1)进行底涂层施工:94、施工后品质要求:105、安全防护措施:10第九章质量服务承诺11第一章总则一、方案根据贵方情况及要求推荐进出口斜坡做3mm止滑砂浆,行车道做Imm砂浆薄涂,停车位做O.5mm平涂。起沙粉化基面先用刚性防水找平.因地下室底板没做防水,建议先做2mm刚性防水,防止因地下水压致涂层鼓泡脱落。使用年限:0.3mm2年0.5mm2年以
2、上0.7mm一3年以上Imm5年以上。二、依据材料本施工说明书依据以下资料:A、设计要求。B、卡托化工有限公司材料说明书及环氧薄涂地板施工要点。三、协议事项当有必要就本施工说明书内容进行变更时,应与技术人员协商并得到认可时进行施工。第二章适用范围无中载轻工业厂房、写字间、仓库、食品工厂防霉涂刷、无尘墙壁、天花板涂饰、旧环氧地板修补。第三章工程概况一、工程名称:*国际商贸城I期市场地下室底板环氧树脂地坪二、施工地址:昆明市*三、施工面积:约180000mz四、施工工艺:环氧树脂薄涂地板五、颜色:待定第四章产品特性一、无缝防尘、防潮,易清洁二、耐弱酸、弱碱,防霉性佳。三、附着力强,柔韧性好,耐冲击
3、。四、色彩任选,美观亮丽。五、施工快速,维护方便、成本经济。第五章技术参数实验项目单位指标铅笔硬度111耐磨性(750g500r)g0.02附着强度级1干燥时间表干h4实干h24抗压强度Mpa270抗弯强度Mpa26拉伸硬度Mpa27耐30%盐水13天无变化耐10%硫酸56天无变化耐10%氢氧化钠56天无变化第六章施工时基础和环境要求项目单位指标基层强度MPa230基层含水率6%空气中湿度80%施工温度25。C第七章施工工艺基层处理:用专用金刚石磨机打磨平整去除表面的灰浆和油污,然后清除所有的灰尘和杂物,并吸尘。对有水或有油渍地方用喷灯将地面烧烤直至完全干燥,再用专用机械进行打磨。刚性防水:用
4、“卡托”刚性防水液料以自来水按1-2:1开稀,涂刷一道,在底涂还没有干的情况下即施工刚性防水层,为防止防水材料中的水份不被基面吸收,保持水泥水化所需水份.基面需润湿,但不要有积水.水性环氧底涂层:用“卡托”水性环氧底涂封闭和补强刚性防水层.批刮砂浆层:用“卡托”环氧地板漆中涂加石英砂,钱刮地面致厚度要求。(每遍之间必需等油漆干透后铲平或打磨平整方可做下一道工序)吸尘机吸干表面灰尘。批刮腻子:用“卡托”环氧地板漆中涂加腻子粉,侵刮地面致平整度符合要求。(每遍之间必需等油漆干透后铲平或打磨平整方可做下一道工序)吸尘机吸干表面灰尘。面涂:用“卡托”环氧地板漆面涂,滚涂于腻子层上(一般二遍),使色泽一
5、致。需要划线的,用分色纸贴好后,滚涂2遍所指定颜色面涂,干后撕去分色纸。第八章材料用量1 .坡道材料名称单位面积用量/公斤/平方米工程总用量刚性防水材料3水性环氧底涂0.15环氧薄涂面涂0.3530-60目石英砂2无溶剂环氧中涂0.62 .车道材料名称单位面积用量/公斤/平方米工程总用量刚性防水材料3水性环氧底涂0.15环氧腻子1环氧薄涂面涂0.2570-100目石英砂0.4腻子粉0.13.停车位材料名称单位面积用量/公斤/平方米工程总用量刚性防水材料3水性环氧底涂0.15环氧腻子0.3环氧薄涂面涂0.25腻子粉0.14.粉化基面先用刚性防水材料找平,刚性防水材料用量视基面平整度而定,要求多道
6、施工,一次施工厚度不超过Inm1。第九章施工组织工程施工人员组成: 环氧树脂工业地坪项目经理1名,主要责任:负责整体地坪项目的技术监督、管理、调配施工人员安排、接洽甲方和其他工种的关系。 安全员1名,主要责任:负责工程项目安全管理工作。 施工工长1-2名,主要责任:带领施工人员完成项目经理所安排的生产任务。施工人员若干名,主要责任:在队长的带领下,保质保量的完成生产计划。1、施工流程中毛滚筒施工底漆2、施工前准备(1)勘察施工现场,测量施工面积。根据施工面积准备所需地坪材料。(2)清理施工现场,清除废土、杂物。(3)检查施工设备安全完好率,并接通电源,设置禁止通过标志牌。(4)使用打磨机对水泥
7、地面进行打磨处理,去除地面的松动部位和油脂、杂质、及修补旧地机裂缝,以使水泥地面毛细孔打开,使“卡托”环氧底涂能充分渗透到水泥基面中去,提高环氧底涂对地面的粘接力,使两者有效的结合一起。(5)在施工场地周边死角,机器基础周边,用手动打磨机进行周边打磨处理。用美纹胶带纸粘在地脚线或其他接壤处,避免污染其他产品。(6)厂房地面预留结构伸缩缝处理如下图所示:修补和加固后的工程缝处理3、施工工序(1)进行底涂层施工:先确认混凝土刨平,无残渣、污迹,再检查:基面含水率低于8%、PH值小于9;空气相对湿度低于85%; 地面再检出不结实部分应去除,然后修补平整; 地面空鼓的地方应先切割,再用环氧砂浆补平。使
8、地面洁净。(2)中涂及环氧石英砂浆层的施工:施工前计算材料的使用量,依照施工方向及区域,配合施工路径选定搅拌区;依照比例将主剂及固化剂充分搅拌均匀;材料混合后,依正确比例将石英砂缓慢放入,并搅拌均匀;拌均匀的材料需尽快送到施工区域内,依照施工程序施工;涂材料时,采用刮刀等工具,将材料均匀涂布;施工涂布时应尽量减少施工结合缝;混合后的材料应在规定使用时间内涂布完毕,并注意前后组材料的衔接;施工中发现杂质应立即清除;施工期间及养护时间内管制人员进出,如施工时温度在10T5度时,养护时间为24时-48小时。(3)环氧面涂层的施工:施工前计算材料的使用量,依照施工方向及区域,配合施工路径选定搅拌区;依
9、照比例将主剂及固化剂充分搅拌均匀;搅拌均匀的材料需尽快送到施工区域内,依照施工程序施工;T涂布面涂材料时,采用专用镶刀等工具,将材料均匀涂布;施工涂布时应尽量减少施工结合缝;混合后材料应在规定使用时间内涂布完毕,并注意前后组材料的衔接;施工中发现杂质应立即清除;施工期间及养护时间内管制人员进出,如施工时温度在10-15度时,养护时间为24小时-48小时;4、施工后品质要求: 面涂施工完成后表面固化期间,禁止人员进入以免造成破坏,留下痕迹。 完工后表面平整,无杂质及交接痕迹。 施工后表面不得起大量泡,硬化不良,色差等异常。 完工后保养3天方可正式使用。5、安全防护措施: 电动设备设专人操作,主要
10、电源四线五项制至二级配电箱并安装漏电保护器。夜间施工时所有照明设施设专人管理,必须采用封闭的照明器具,所有临时用电的电缆都必须架空,距地2M。 在洁净车间施工时,一定采用带有警示的胶带围护以及提醒其他施工人员不得入内,以最大限度来保护成品。 全体施工人员必须服从建设单位的进厂安全须知,不通过培训和安全教育不能进厂施工。遵守安全操作规程,现场施工日洁日清,真正做到文明科学管理,吸烟及大小便到现场指定地点,保护环境卫生的清洁。第九章质量服务承诺 工程施工完毕交付使用后,本公司提供一年免费维修、终身维护; 接到质量投诉后,保证72小时内安排维修人员到达现场; 因漆油特性所至,被维修地坪会与原地坪有轻微色差。20xx-02-20
