某安置房工程地砖地面施工.docx

上传人:p** 文档编号:504552 上传时间:2023-10-02 格式:DOCX 页数:3 大小:17.04KB
下载 相关 举报
某安置房工程地砖地面施工.docx_第1页
第1页 / 共3页
某安置房工程地砖地面施工.docx_第2页
第2页 / 共3页
某安置房工程地砖地面施工.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《某安置房工程地砖地面施工.docx》由会员分享,可在线阅读,更多相关《某安置房工程地砖地面施工.docx(3页珍藏版)》请在第壹文秘上搜索。

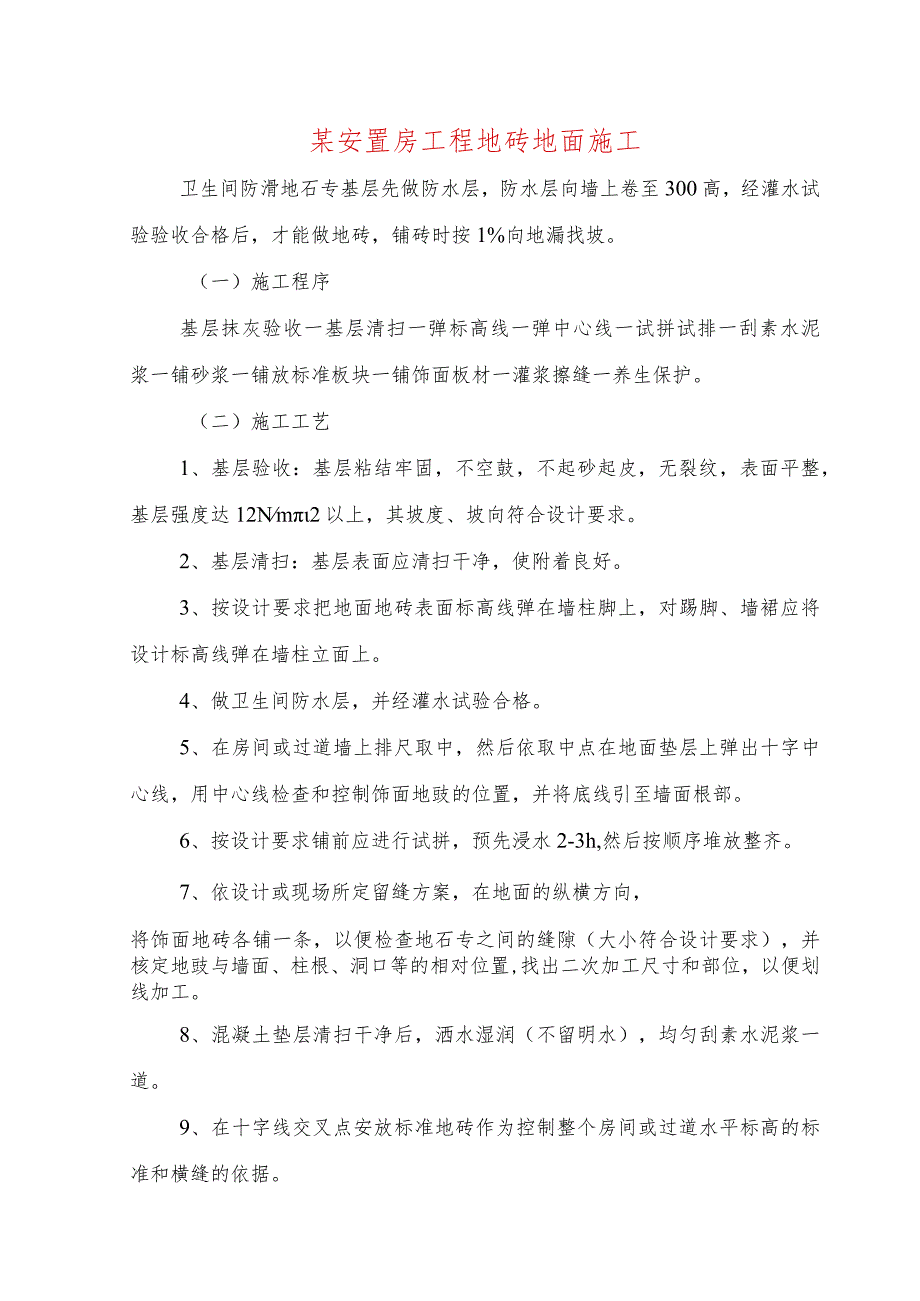

1、某安置房工程地砖地面施工卫生间防滑地石专基层先做防水层,防水层向墙上卷至300高,经灌水试验验收合格后,才能做地砖,铺砖时按1%向地漏找坡。(一)施工程序基层抹灰验收一基层清扫一弹标高线一弹中心线一试拼试排一刮素水泥浆一铺砂浆一铺放标准板块一铺饰面板材一灌浆擦缝一养生保护。(二)施工工艺1、基层验收:基层粘结牢固,不空鼓,不起砂起皮,无裂纹,表面平整,基层强度达12Nm2以上,其坡度、坡向符合设计要求。2、基层清扫:基层表面应清扫干净,使附着良好。3、按设计要求把地面地砖表面标高线弹在墙柱脚上,对踢脚、墙裙应将设计标高线弹在墙柱立面上。4、做卫生间防水层,并经灌水试验合格。5、在房间或过道墙上

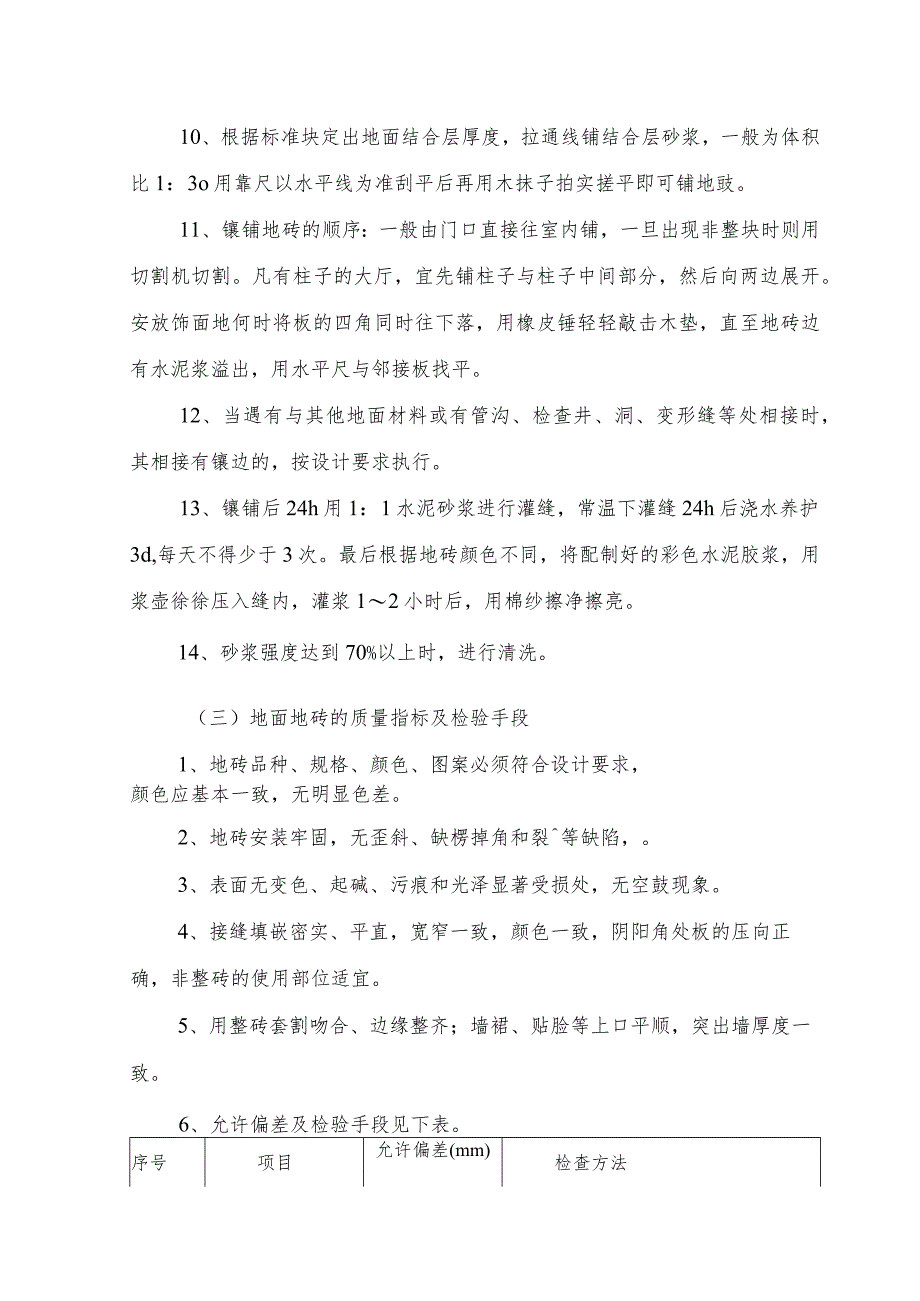

2、排尺取中,然后依取中点在地面垫层上弹出十字中心线,用中心线检查和控制饰面地豉的位置,并将底线引至墙面根部。6、按设计要求铺前应进行试拼,预先浸水2-3h,然后按顺序堆放整齐。7、依设计或现场所定留缝方案,在地面的纵横方向,将饰面地砖各铺一条,以便检查地石专之间的缝隙(大小符合设计要求),并核定地豉与墙面、柱根、洞口等的相对位置,找出二次加工尺寸和部位,以便划线加工。8、混凝土垫层清扫干净后,洒水湿润(不留明水),均匀刮素水泥浆一道。9、在十字线交叉点安放标准地砖作为控制整个房间或过道水平标高的标准和横缝的依据。10、根据标准块定出地面结合层厚度,拉通线铺结合层砂浆,一般为体积比1:3o用靠尺以

3、水平线为准刮平后再用木抹子拍实搓平即可铺地豉。11、镶铺地砖的顺序:一般由门口直接往室内铺,一旦出现非整块时则用切割机切割。凡有柱子的大厅,宜先铺柱子与柱子中间部分,然后向两边展开。安放饰面地何时将板的四角同时往下落,用橡皮锤轻轻敲击木垫,直至地砖边有水泥浆溢出,用水平尺与邻接板找平。12、当遇有与其他地面材料或有管沟、检查井、洞、变形缝等处相接时,其相接有镶边的,按设计要求执行。13、镶铺后24h用1:1水泥砂浆进行灌缝,常温下灌缝24h后浇水养护3d,每天不得少于3次。最后根据地砖颜色不同,将配制好的彩色水泥胶浆,用浆壶徐徐压入缝内,灌浆12小时后,用棉纱擦净擦亮。14、砂浆强度达到70%

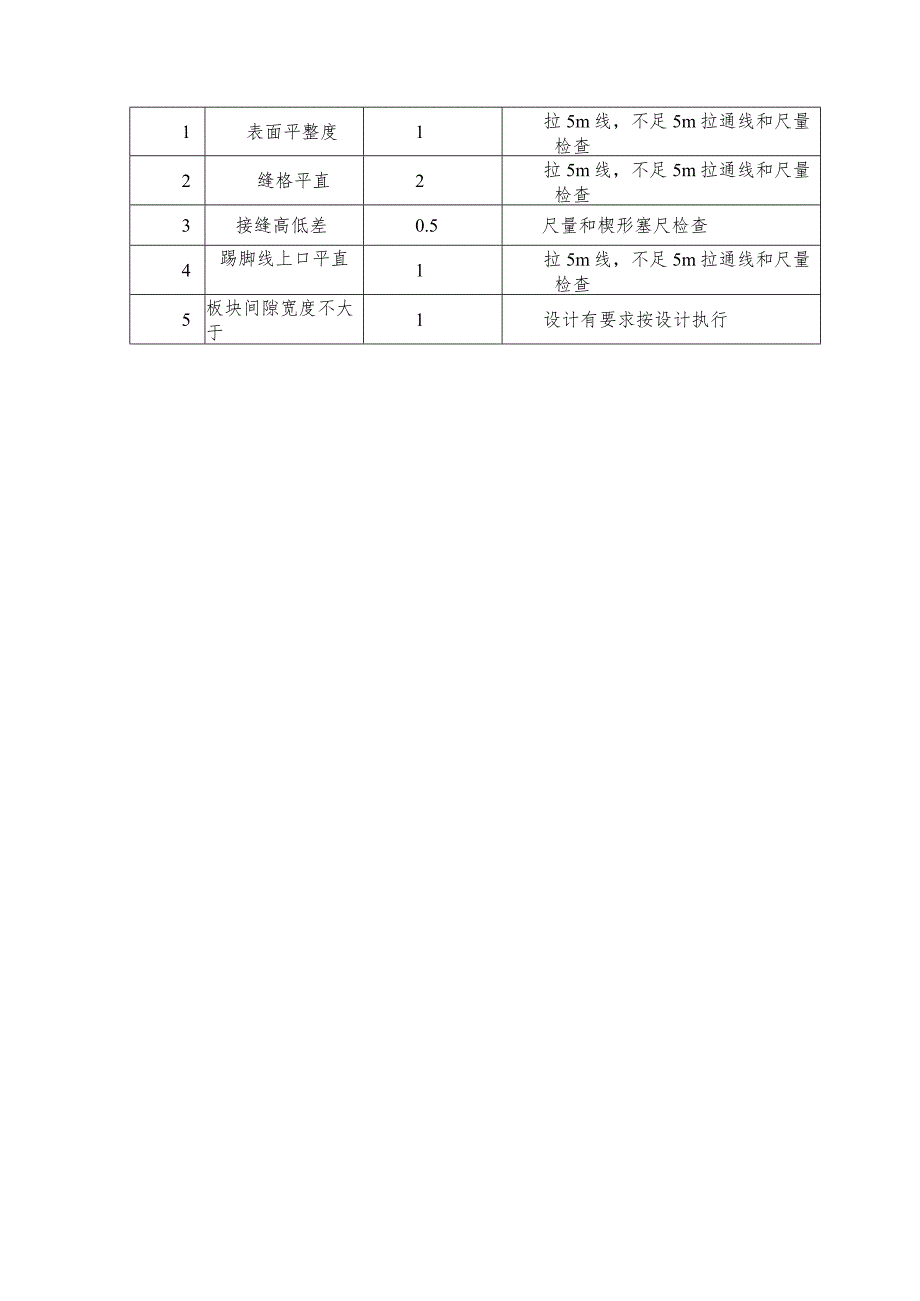

4、以上时,进行清洗。(三)地面地砖的质量指标及检验手段1、地砖品种、规格、颜色、图案必须符合设计要求,颜色应基本一致,无明显色差。2、地砖安装牢固,无歪斜、缺楞掉角和裂等缺陷,。3、表面无变色、起碱、污痕和光泽显著受损处,无空鼓现象。4、接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处板的压向正确,非整砖的使用部位适宜。5、用整砖套割吻合、边缘整齐;墙裙、贴脸等上口平顺,突出墙厚度一致。6、允许偏差及检验手段见下表。序号项目允许偏差(mm)检查方法1表面平整度1拉5m线,不足5m拉通线和尺量检查2缝格平直2拉5m线,不足5m拉通线和尺量检查3接缝高低差0.5尺量和楔形塞尺检查4踢脚线上口平直1拉5m线,不足5m拉通线和尺量检查5板块间隙宽度不大于1设计有要求按设计执行

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 招标投标

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
