《某工业园区项目雨季施工方案.docx》由会员分享,可在线阅读,更多相关《某工业园区项目雨季施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

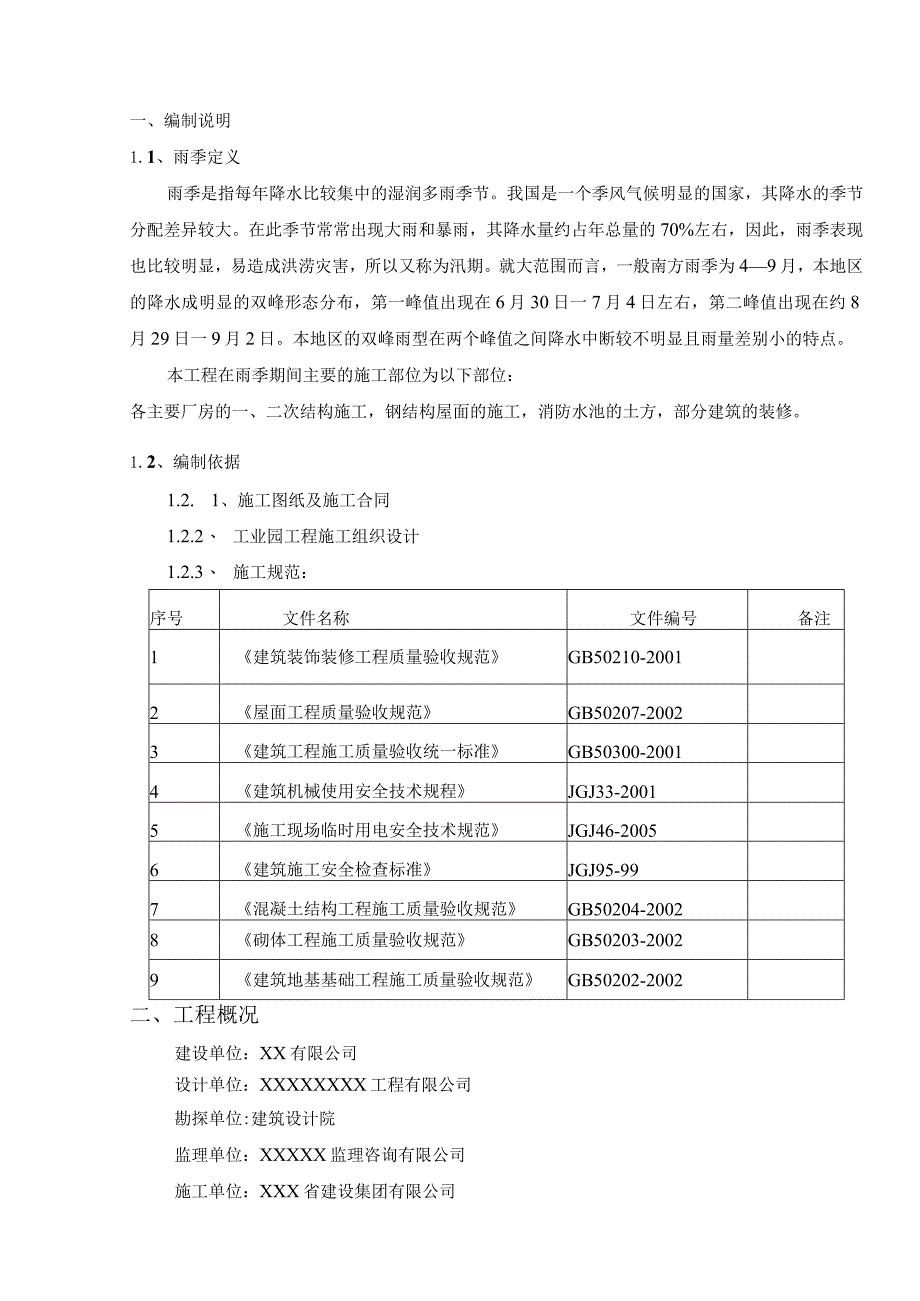

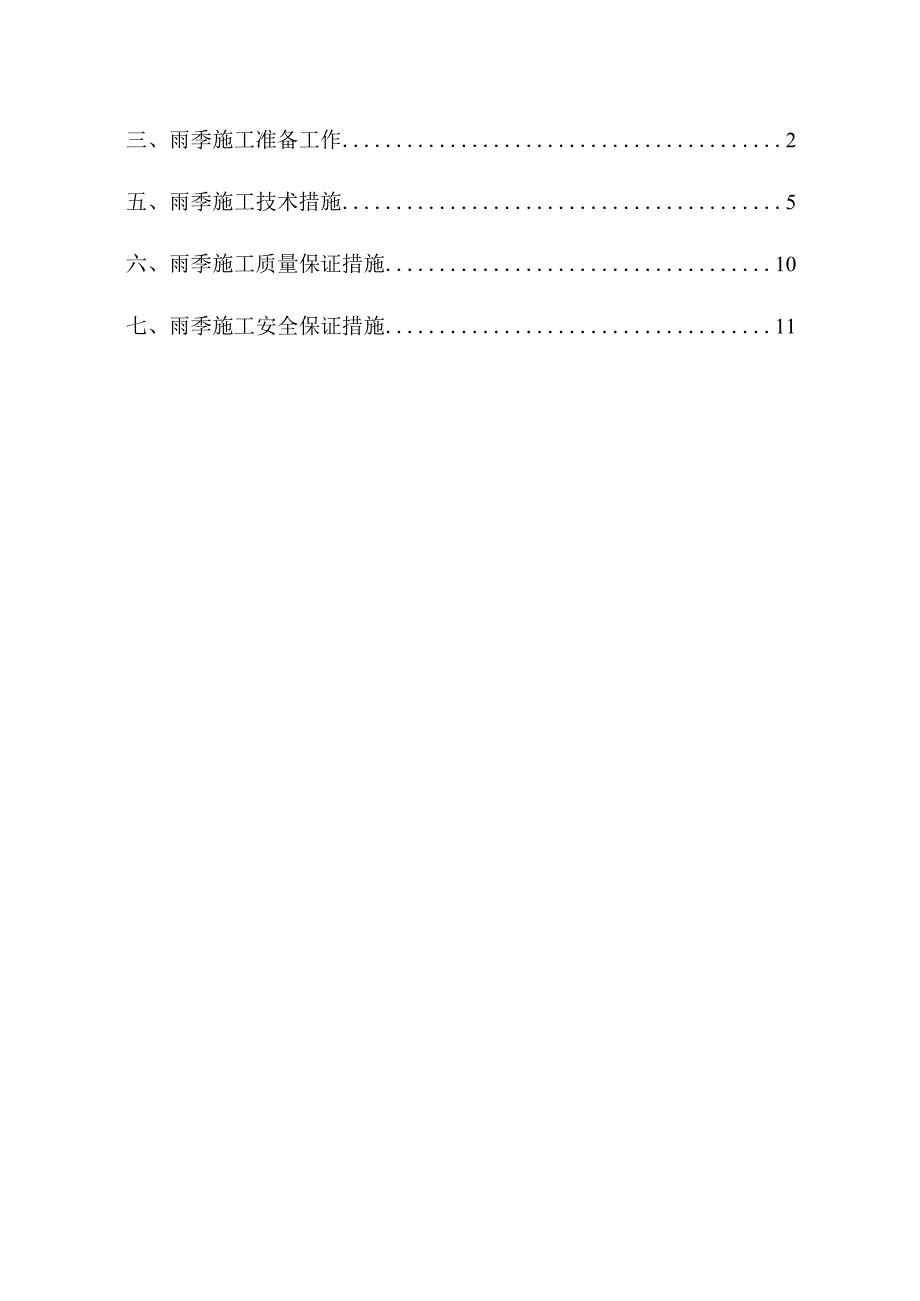

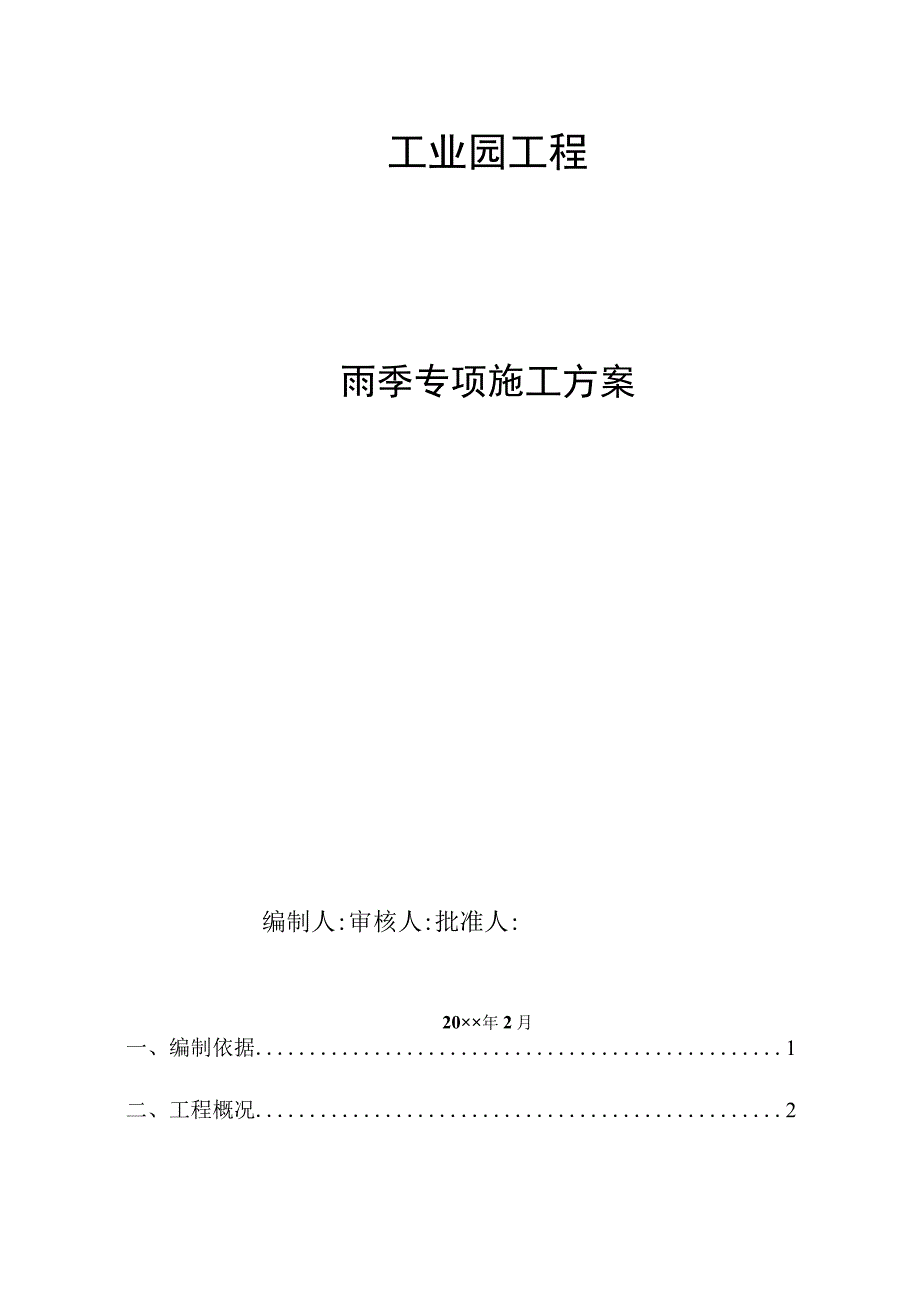

1、工业园工程雨季专项施工方案编制人:审核人:批准人:20年2月一、编制依据1二、工程概况2三、雨季施工准备工作2五、雨季施工技术措施5六、雨季施工质量保证措施10七、雨季施工安全保证措施11一、编制说明1.1、雨季定义雨季是指每年降水比较集中的湿润多雨季节。我国是一个季风气候明显的国家,其降水的季节分配差异较大。在此季节常常出现大雨和暴雨,其降水量约占年总量的70%左右,因此,雨季表现也比较明显,易造成洪涝灾害,所以又称为汛期。就大范围而言,一般南方雨季为49月,本地区的降水成明显的双峰形态分布,第一峰值出现在6月30日一7月4日左右,第二峰值出现在约8月29日一9月2日。本地区的双峰雨型在两个
2、峰值之间降水中断较不明显且雨量差别小的特点。本工程在雨季期间主要的施工部位为以下部位:各主要厂房的一、二次结构施工,钢结构屋面的施工,消防水池的土方,部分建筑的装修。1.2、编制依据1.2. 1、施工图纸及施工合同1.2.2、 工业园工程施工组织设计1.2.3、 施工规范:序号文件名称文件编号备注1建筑装饰装修工程质量验收规范GB50210-20012屋面工程质量验收规范GB50207-20023建筑工程施工质量验收统一标准GB50300-20014建筑机械使用安全技术规程JGJ33-20015施工现场临时用电安全技术规范JGJ46-20056建筑施工安全检查标准JGJ95-997混凝土结构工
3、程施工质量验收规范GB50204-20028砌体工程施工质量验收规范GB50203-20029建筑地基基础工程施工质量验收规范GB50202-2002二、工程概况建设单位:XX有限公司设计单位:XXXXXXXX工程有限公司勘探单位:建筑设计院监理单位:XXXXX监理咨询有限公司施工单位:XXX省建设集团有限公司工业园工程位于市经济开发区XX科技园区XX路和XX路交叉口,东临XX路、南临XX路、西临XX居民区、北临XX路,工地主要出入口在XX路。本工程主要由以下拟建建筑物:拟建工程一览表名称0.000标高(绝对标高)室内外高差(mm)占地面积(nV)建筑面积(m1)层数总高(m)注塑、模塑厂房1
4、0.500300120020137.141643.16318.3联合匚取、7.000300120027785.3181912.073层(局部4层)21.8物流中心6.000300-12009092.6537074.85416.5电机、锁金厂房10.5030025008002.0321342.58316.5食堂8.0004501058.13174.3314水泵房7.200300174.8174.814.2门卫110.50030087.8387.8314.7门卫25.80030030.8230.8213.3门卫35.40030015.8915.8913.3三、雨期施工准备工作3.1、组织准备为了保
5、证雨季施工期间,在发生大雨、暴雨天气险情时,能够及时组织人员进行抢险救灾,项目部成立雨季施工领导小组,由项目经理任组长,项目副经理XXX、技术负责人、生产经理任副组长,施工技术部,质安部、财务部、办公室、生产部的负责人、施工队队长为成员。指导协调本工程在雨季期间的施工安全、施工进度安排以及一些突发事件的应急处理。领导小组组成及联系电话:领导小组组成及联系电话:组长:副组长:成员:组织机构图如下:3.2技术准备3.2.1 制定雨季施工计划,雨季施工前,认真组织有关人员分析雨季施工生产计划,对雨季施工的。在工期安排时应对雨天充分考虑,根据雨期施工项目编制下列雨季施工措施3.2.2 夜间设专职的值班
6、人员,保证昼夜有人值班,同时要设置天气预报员,负责收听和发布天气情况,中大雨期间停止混凝土的浇筑、钢筋焊接、防水等施Io3.2.3 组织相关人员全面检查雨期前施工现场的准备工作,包括临时设施、临电、机械设备、道路等,检查施工现场及生产生活区的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨水排水通畅。3.2.4 定期组织现场施工人员进行雨期安全生产教育培训,提高施工人员安全生产意识。3.3材料准备序号材料名称单位数量备注1雨衣雨裤套200雨施使用2雨鞋双100雨天使用3污水泵台84塑料布M250005铁锹只1006水带M10003.4现场准备3.4.1 雨期施工前认真组织有关人员分析雨期施工
7、生产计划,根据雨期施工项目编制雨期施工措施,所需材料要在雨期施工前准备好。材料部门提前组织有关机具、防汛材料进场。3.4.2 根据各分包队伍现场材料的堆放场地,划分现场文明施工责任区。组织相关人员对雨期施工期间,施工现场防雨防洪措施进行一次全面检查,包括施工材料、临时设施、临电、机械设备、外架防护等项工作,发现问题,督促整改。3.4.3 现场及生产生活区的道路两旁设排水沟,疏通各种排水渠道,清理排水口,保证雨天排水通畅,现场及生产生活区不滑、不陷、不积水。清理现场障碍物,保持现场道路畅通,道路两旁一定范围内不堆放物品,堆放区材料高度不过1.5m,保证视野开阔,道路畅通。3.4.4 塔基四周设置
8、排水沟,要求在大雨过后,及时对塔吊的垂直和沉降进行观测。脚手架立杆底脚必须设置垫木或混凝土垫块,并加设扫地杆,同时保证排水良好,避免积水浸泡。所有马道、斜梯均应钉防滑条。3.4.5 雨期到来前,作好各高耸塔吊、外爬架防雷装置,安全检查部门在雨期施工前要对避雷装置作一次全面检查,确保防雷。3.4.6 全面检查施工现场临电设施,保证用电设备及保护设施、防雨设施安全有效。现场配电箱、闸箱、电缆临时支架需加固的及时加固,对缺盖少罩、无门的及时补齐,确保用电安全,机械正常运转。3.4.7 生活区的工棚、仓库、食堂、临时住房等应在雨期施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水。3.4
9、.8 施工楼层上的管道预留洞部位,在混凝土施工完毕后,及时用竹胶板封闭,并用水泥砂浆将四周封严,防止养护水及雨水进入楼内,便于装修及安装施工。地下一层顶板后浇带在雨季来临前,用竹胶板进行封闭,并用水泥砂浆将四周封堵严密,防止雨水不从后浇带流入地下室。3.4.9 室外露天的中、小型机械需按规定搭设防雨棚,电闸箱防漏电保护装置要灵敏有效,同时设专人定期检测并做好记录。3.4.10 材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前准备,水泵等设备应提前检修。认真做好雨期来临前的职工劳保工作,对职工所需雨鞋、雨衣等劳保用品准备充足。四、雨季施工技术措施施工原则:小雨不停工,大
10、雨大风停工。对大体积结构税和不允许留施工缝的重要结构磴(如后张法预应力梁),大雨大风不停工,但要采取有效的防雨措施,确保税的施工质量。如遇暴风雨需经监理同意在适当位置留置施工缝,方可停工;对于一般性的碎(如垫层砂),大风大雨允许停工,但必须对已完成的工作面做好遮雨措施。4.1 材料及设备4.1.1 水泥:雨季施工时要对水泥仓库进行全面检查,发现渗漏等要及时修复,防止水泥受潮。如用散装水泥,则应对散装水泥筒进行检查。4.1.2 砂石:砂石料场为混凝土地面,并设排水沟。开盘前和雨后试验员要检查砂石的含水率,及时调整混凝土施工配合比。4.1.3 外加齐I:为防止淋雨和受潮,外加剂存放在搅拌棚内,用方
11、料垫成20cm高,上面搁置竹胶板,在铺上塑料薄膜,将外加剂整齐堆放在竹胶板上。4.1.4 筋:钢筋堆放地不得有积水,钢筋原料下采用红砖砌筑240X240X300地城墙,钢筋原材料及半成品的钢筋在下雨时要覆盖,不得淋雨。下雨天避免钢筋焊接的施工,以免影响焊接质量。4.1.5 木材:现场堆放的木方、木板、竹胶板下雨时要覆盖。4.2 土方工程4.2.1 雨期施工的工作面不宜过大,应逐段、逐片的分期完成。4.2.2 雨期施工时,应保证现场道路畅通。道路路面应根据需要加铺防滑材料,必要时应加高加固路基。道路两侧应修好排水沟,在低洼积水处应设置涵管,以利泄水。4.2.3 填方施工中,取土、运土、铺填、压实
12、等各道工序应连续进行。雨前应及时压完已填土层或将表面压光,并作成一定坡势,以利排除雨水。4.2.4 雨期应注意边坡稳定。雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡喷碎保护。地基验槽时节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打碎垫层,基坑周围设排水沟和集水井,随时保护排水畅通。基坑开挖至底部时,需预留15Omm厚土层,开挖完后应立即进行钎探、验槽,再浇筑垫层前随打随清,防止雨水泡槽。4.2.5 雨期施工基坑时,应在坑(槽)外侧围以土提或开挖水沟,防止地面水流入坑槽。4.3 钢筋工程钢筋堆
13、放场地应夯实,并高于现场地面,用垫木将钢筋架起250mm,避免因雨水浸泡而锈,加工好的成品、半成品雨天应覆盖,防止锈蚀,大风雷雨天气,施工楼层上钢筋工程应停止作业,防止雷电伤人。4.4 模板工程各施工现场模板堆放处要下设垫木,上部采取防雨措施,周围不得有积水。模板支撑处地基应坚实或加好垫板,雨后及时检查支撑是否牢固。拆模后,模板要及时修理并涂刷隔离剂。4.5 现浇混凝土工程4.5.1 本工程主体结构全部采用商品混凝土,应注意收听天气预报,避免大雨天气浇筑混凝土。碎浇筑前不得在中雨以上进行,遇雨停工时应采取防雨措施。待继续浇灌前应清除表面松散的石子,施工缝应按规定要求进行处理。碎初凝前,应采取防
14、雨措施,用塑料薄膜保护。浇灌混凝土时,如突然遇雨,要做好临时施工缝,方可收工。雨后继续施工时,先对接合部位进行技术处理后,再进行浇注。如发生雨天浇筑混凝土的情况,要保证现场有足够的覆盖材料,及时覆盖。并预先设置施工缝,以便雨天能够及时停止浇注。同时加强坍落度检测,保证混凝土强度。4.5.2 雨后应将模内的积水排出后再进行混凝土浇筑,同时由于潮湿原因,模内杂物用气泵难于吹出,应由人工进行清理,墙柱模板应留清扫口。4.6 二次结构工程4.6.1 要防止砌块(砖)被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砌块(砖)覆盖,含水量较多的砌块(砖)应待适当晾干后再用。4.6.2 砌筑时如出现浆水顺墙面流淌现象,说明砌块(砖)的含水量达到饱和,则应选择干砖与湿砖搭配砌筑,或用稠度较小的砂浆。4.6.3 下雨前对新砌筑的墙应及时覆盖,以防止砌体砂浆被雨水冲刷。如雨后发现砌体砂浆被雨水冲刷严重时,应拆除重砌。4.6.4 雨季砌墙时,容易出现砂浆流淌的现象,如不注意纠正,不仅影响墙面整洁,还容易出现墙身倾斜,灰缝厚薄不均,水平灰缝不平直等质量问题,必须及时纠正。雨季砌墙灰缝不宜过大,采用分段循环法砌筑,以免一次砌筑高度过高而发生凸肚或波浪现象而影响质量。4.7 门窗工程木门窗进场后应及时上糙油,入库存放,避免受潮变形。防火门、铝合金窗及五金件等进场后,及时入库,防止锈蚀,影响其使用功能。4
