《某酒店装修工程施工质量保证体系及质量保证措施.docx》由会员分享,可在线阅读,更多相关《某酒店装修工程施工质量保证体系及质量保证措施.docx(9页珍藏版)》请在第壹文秘上搜索。

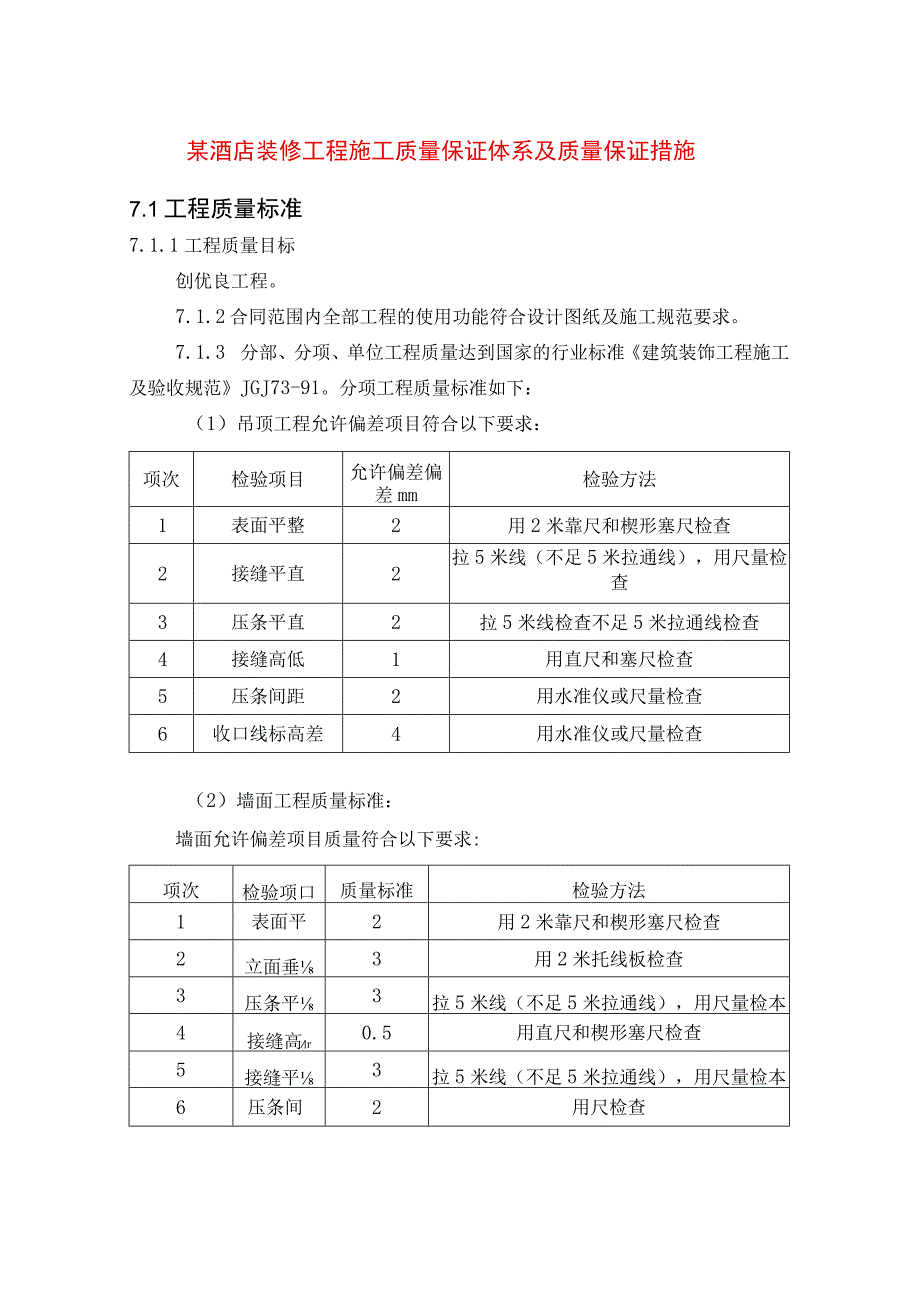

1、某酒店装修工程施工质量保证体系及质量保证措施7.1工程质量标准7.1.1工程质量目标创优良工程。7.1.2 合同范围内全部工程的使用功能符合设计图纸及施工规范要求。7.1.3 分部、分项、单位工程质量达到国家的行业标准建筑装饰工程施工及验收规范JGJ73-91。分项工程质量标准如下:(1)吊顶工程允许偏差项目符合以下要求:项次检验项目允许偏差偏差mm检验方法1表面平整2用2米靠尺和楔形塞尺检查2接缝平直2拉5米线(不足5米拉通线),用尺量检查3压条平直2拉5米线检查不足5米拉通线检查4接缝高低1用直尺和塞尺检查5压条间距2用水准仪或尺量检查6收口线标高差4用水准仪或尺量检查(2)墙面工程质量标
2、准:墙面允许偏差项目质量符合以下要求:项次检验项口质量标准检验方法1表面平2用2米靠尺和楔形塞尺检查2立面垂3用2米托线板检查3压条平3拉5米线(不足5米拉通线),用尺量检本4接缝高r0.5用直尺和楔形塞尺检查5接缝平3拉5米线(不足5米拉通线),用尺量检本6压条间2用尺检查(3)涂饰工程质量标准:1)涂料:项次检验项目质量标准检验方法1掉粉、起皮不允许观察、手摸检查2返碱、咬色不允许观察检查3漏刷、透底不允许观察检查4流坠、疙瘩不允许观察、手摸检查5颜色、刷纹颜色一致、无沙眼、刷纹观察检查6装饰线分色线平直偏差不大于Imm拉5米线(不足5米拉通线),用尺量检查7门窗、玻璃、灯具等洁净观察检查
3、2)油漆:项次检验项目质量标准检验方法1脱皮、漏刷、返锈不允许观察检查2分色、裹楞不允许观察检查3透底、流坠、皱皮不允许观察检查4颜色、刷纹颜色一致、无刷纹观察检查5光亮、光滑光亮足、光滑无挡手感观察检查6装饰线分色线平直平直拉5米线(不足5米拉通线),用尺量检查7门窗、玻璃、灯具4*全部洁净观察检查注:如刷无光油漆不检查光亮。(4)地面工程质量标准:1)石材表面、镶贴、上蜡的质量符合以下要求:任何一处独立空间的石材颜色一致,花纹通顺基本一致,石材板痕与石板颜色一致,擦缝饱满与板齐平,洁净美观;板块挤靠严密,无缝隙,缝痕通直无错缝,表面平整,洁净,图案清晰,无磨划痕,周边顺直方正;石材地面烫硬
4、蜡、擦软蜡,蜡洒布均匀不露底,色泽一致,厚薄均匀,图纹清晰,表面洁净。检验方法:观察,用脚着力趟扫无挡脚感。2)允许偏差项目质量符合以下要求:一项次.检验项目允许偏差(MM)检验方法1表面平整1用2米靠尺和楔形塞尺检查2缝格平直1拉5米线(不足5米拉通线),用尺量检查3接缝高低0.5用靠尺和塞尺检查(5)门安装质量标准:1)木门扇及五金安装的质量符合以下要求:所用门窗的品种、规格、开启方向及安装位置应符合设计要求;裁口顺直刨口平整、光滑、无锤印,开关灵活、严密,无回弹、翘曲和变形,缝隙符合有关规定;安装牢固,位置适宜,槽深浅一致,边缘整齐。小五金齐全,规格符合要求,木螺丝拧紧卧平、螺丝槽口方向
5、一致,合页、闭门器的安装符合有关要求。检验方法:观察、开闭、尺量,用螺丝刀拧试。2)允许偏差项目质量符合以下要求:项次检验项目质量标准-4-Pr检验方法1对角线长度差2钢卷尺和尺量里角检查2正侧面垂直度3用1米托线板检查3门扇对口、扇与框间留缝宽2用楔形塞尺检查4框与扇上缝留缝宽度1.5用楔形塞尺检查5门与地面间留缝宽度8用楔形塞尺检查6门与下槛间留缝宽度5用楔形塞尺检查(6)裱糊工程质量应符合以下规定:壁纸必须粘贴牢固,表面色泽一致,不得有气泡、空鼓、翘边、皱折和斑污,斜视无胶痕;表面平整,无波纹起伏,壁纸折痕;表面平整,无波纹起伏,壁纸与挂镜线、贴脸板和踢脚板紧接,不得有缝隙;各幅拼接横平
6、竖直,拼接处花纹、图案吻合,不离缝,不搭接,距墙面1.5M处正视,不显拼缝;阴阳角转角垂直,棱角分明,阴角处搭接顺光,阳角处无接缝;壁纸边缘平直整齐,不得有纸毛、飞刺;不得有露贴、补贴和脱层等缺陷。7. 2质量保证体系7.1.1 工程质量过程保证体系7.1.2 工程质量组织保证体系装修材料报验装修材料材质7装修材料保管*材料搬运指导书*技术作业指导书序检接隐检录 工自交检预记项程验定录分工检力分项工程报验*材料成品保护工序成品保护(1)本公司将根据本工程的特点,组织有丰富装修经验和较高管理水平的项目经理部负责该工程的施工。(2)本工程的项目经理部成员都具备丰富的施工现场管理经验和专业知识,且均
7、有“上岗证书”,现场各工种操作人员具备熟练的操作技能。(3)组织保证体系图7.1.3 工程质量保证程序人员基本要素质量执行岗位责任制人员素质保证材料原材、半成品检验技术资料保证原材质量保证操作按工艺标准要求熟悉图纸操作过程保证机具检测合格方可使用周检维修保养机具保证方案经审批方可实施实施中优化总结方案保证基本要素质量工作质量7. 3工程质量保证措施现场实测标准参考依据如下:中华人民共和国行业标准建筑装饰工程施工及验收规范JGJ73-917.1.1 工程项目创精品7.1.2 创优措施(1)成立以项目经理牵头,总工程师具体负责的创优工作领导小组。(2)分项工程大面积施工前,按照合同的要求及本企业的
8、“样板”先行的制度,对每一代表性区域的的分项工程进行样板作业,经业主、总包、监理书面认可后方可大面积施工。(3)分项工程开工前制定各分项工程施工方案,并严格执行分层交底制度,即技术人员做好书面各分项工程的专项施工方案,并向责任工程师进行交底,责任工程师根据各专项方案的要求,向操作层人员下发书面的各分项工程技术交底。(4)施工过程中每道工序完毕后,操作人员必须进行自检并做好自检记录,不合格处由原操作人员进行整改,直至合格为止,责任工程师、班组长要在自检记录上鉴字认可。(5)施工过程中不同的工种、工序、班组之间进行交接检,由责任工程师组织双方人员参加并做好交接检记录,不合格的项目由原操作人员进行整
9、改直至合格为止。各专业分包间交叉施工时,应合理安排,并办理好交接工作和有关的成品保护工作。(6)每一分项工程完成后,责任工程师对分项工程进行检查验收,验收后按照部位或区域进行标识,即粘贴标识牌和质量记录标识。合格的在标识牌上盖蓝章,不合格的在标识牌上盖红章,不合格的要下发书面的整改通知单,整改合格后重新进行标识。(7)分项工程完成后,按照合同及有关规范要求,责任工程师对分项工程进行质量评定,由专职质量检查员核定等级。(8)项目组织对各分项工程检查验收后,由责任工程师填写书面的工程报验资料,报总包(或监理)做最终的分项工程检查验收。(9)除项目设专职的质量检查员在施工现场进行监督、检查、管理外,
10、公司总部的质量检查人员定期对该工程进行监督、检查,发现问题及时下发书面的整改通知单,并跟踪复查,直至整改合格。(IO)每一分部工程完成后,项目经理组织有关人员对分部工程进行检查验收,并核定等级。(11)按照合同及本市文件的要求,随时做好技术资料的报验、整理归档工作,并设专人负责。并在工程接近尾声时,组织专人编制竣工资料及竣工图,工程完工后交付业主。7.1.3 采购物资质量保证项目经理部物资部负责物资统一采购、供应与管理,并根据ISO-9001质量标准和公司物资采购手册,对本工程所需采购和分供方供应的物资进行严格的质量检验和控制,主要采取的措施如下:(1)采购物资时,须在确定合格的分供方厂家或有
11、信誉的商店中采购,采购的各种材料、半成品按照合同及国家地方的有关规范要求,具有生产厂家提供的产品合格证、检测报告和使用说明书,对材料、设备有疑问的禁止进货。(2)本工程所选用的材料、半成品,严格按照技术规范和现行建筑材料规范大全有关规定进行执行,且合同中有特殊要求的装饰材料,按合同条款执行。选定的材料,必须经甲方书面认可后,方可进行采购。(3)加强计量检测。采购物资,根据国家、地方政府主管部门规定、标准、规范或合同规定要求及按经批准的质量计划要求抽样检验和试验,并做好标记。当对其质量有怀疑时,则加倍抽样或全数检验。并把鉴定合格的书面资料上报业主、总包、监理,并保证需复试的材料、材料半成品的各种
12、技术指标符合要求。(4)材料、材料半成品进入施工现场后,严格按照合同上的规定及有关规范的要求由材料员、责任工程师、专职质量检查员共同进行检查验收,不合格的材料半成品绝不使用在工程上,即按照IS09001标准的程序文件要求进行处置。材料、材料半成品由项目经理部相关人员共同检查验收合格,并报监理检查验收合格后,方可使用在工程上。(5)运至施工现场的各种材料、材料半成品要根据其特点及合同规定的要求进行码放,并安排专人看管。施工过程中,贵重材料、半成品的搬运,下发书面的搬运作业指导书进行交底,“一般”材料及半成品的搬运在“分项工程的技术交底”中写明并进行交底。(6)有特殊要求的装饰材料由项目经理部、总
13、包、监理、甲方代表共同验收,验收合格后,方可使用在工程上,保证验收的一次通过合格率达到100%。7.1.4 加强成品保护装修施工期间,由于工期较紧,装修等级较高,各工种交叉频繁,对于成品和半成品,通常容易出现二次污染、损坏和丢失,工程装修材料一旦出现污染、损坏或丢失,势必影响工程进展,增加额外费用,因此装修施工阶段成品(半成品)保护的主要措施:(1)设立成品保护领导小组,设专人负责成品保护工作。(2)制定正确的施工顺序制定重要房间(或部位)的施工工序流程,将各专业工序相互协调,排出一个房间(或部位)的工序流程表,各专业工序均按此流程进行施工,严禁违反施工程序的作法。(3)作好工序标识工作:在施
14、工过程中对易受污染、破坏的成品、半成品标识“正在施工,注意保护”的标牌。(4)采取护、包、盖、封防护:采取“护、包、盖、封”的保护措施,对成品和半成品进行防护和并由专门负责人经常巡视检查,发现现有保护措施损坏的,要及时恢复。(5)工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。(6)施工过程中使用的材料、半成品按照材料保管要求进行入库、码放、保管。(7)石材包装完好,立放、散放的石材光面相对码放。(8)石膏板等饰面材料入库保管,放置在干燥的地方,平放在垫木上,保证材料上部不受挤压。为防止受潮,应用塑料布盖好。(9)木制层板、木门及门框等木制品放置在干燥的地方,下部用木方垫起,上部用塑料布覆盖,以防止木材受潮变形,影响施工质量。(IO)贵重的五金放置在安全的地方(入箱或分类保管)以免硬物划伤。(11)从正式施工开始至竣工为止,每一楼层安排佩带明显标志的成品保护人员进行看护。(12)不锈钢制品应用塑料布包捆,不得磨损。(13)吊顶施工待吊顶内管线、设备施工安装完毕后,办理好交接
