石材地面施工工艺.docx

上传人:p** 文档编号:505276 上传时间:2023-10-02 格式:DOCX 页数:2 大小:22.32KB
下载 相关 举报
石材地面施工工艺.docx_第1页
第1页 / 共2页
石材地面施工工艺.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《石材地面施工工艺.docx》由会员分享,可在线阅读,更多相关《石材地面施工工艺.docx(2页珍藏版)》请在第壹文秘上搜索。

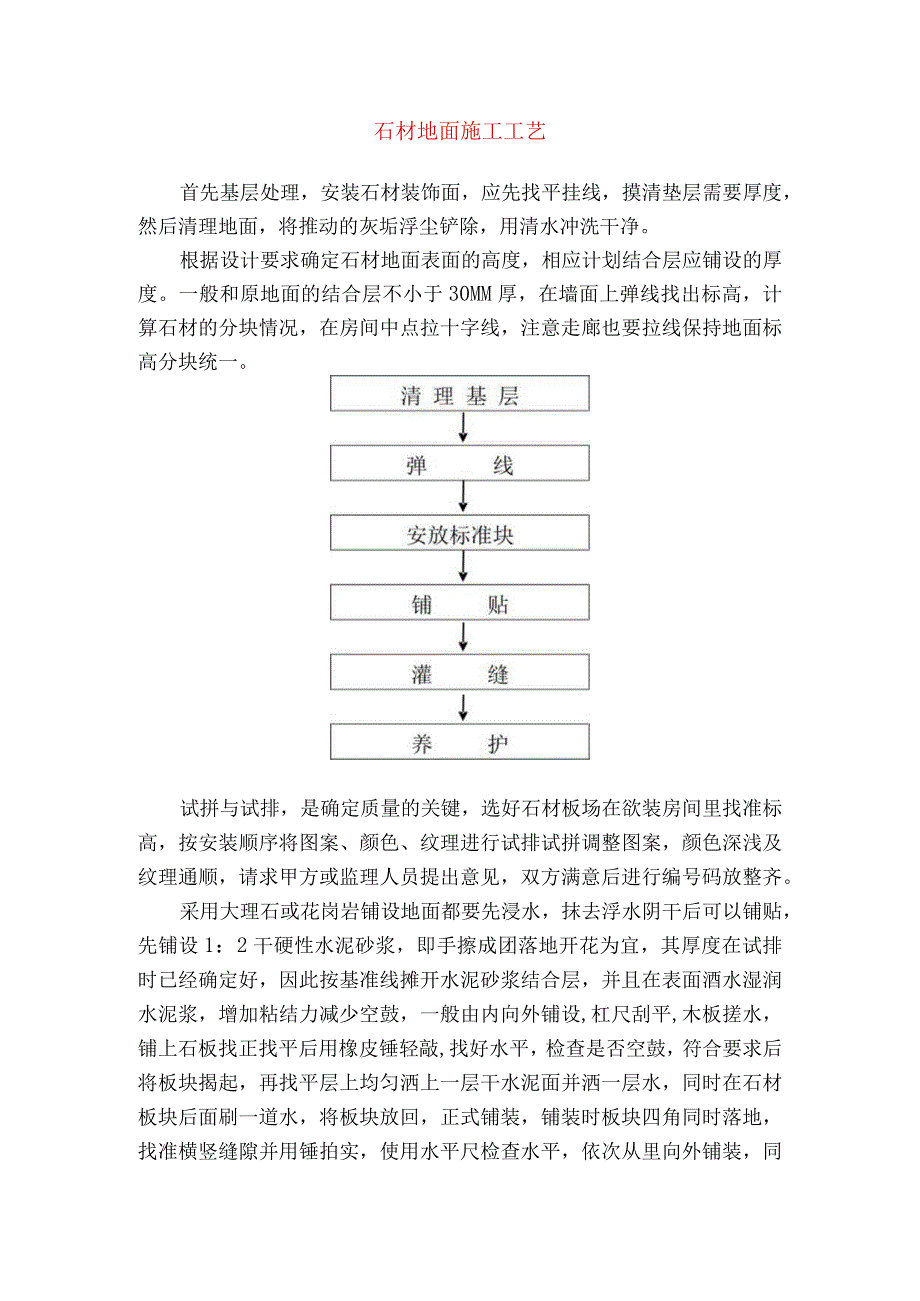

1、石材地面施工工艺首先基层处理,安装石材装饰面,应先找平挂线,摸清垫层需要厚度,然后清理地面,将推动的灰垢浮尘铲除,用清水冲洗干净。根据设计要求确定石材地面表面的高度,相应计划结合层应铺设的厚度。一般和原地面的结合层不小于30MM厚,在墙面上弹线找出标高,计算石材的分块情况,在房间中点拉十字线,注意走廊也要拉线保持地面标高分块统一。试拼与试排,是确定质量的关键,选好石材板场在欲装房间里找准标高,按安装顺序将图案、颜色、纹理进行试排试拼调整图案,颜色深浅及纹理通顺,请求甲方或监理人员提出意见,双方满意后进行编号码放整齐。采用大理石或花岗岩铺设地面都要先浸水,抹去浮水阴干后可以铺贴,先铺设1:2干硬

2、性水泥砂浆,即手擦成团落地开花为宜,其厚度在试排时已经确定好,因此按基准线摊开水泥砂浆结合层,并且在表面酒水湿润水泥浆,增加粘结力减少空鼓,一般由内向外铺设,杠尺刮平,木板搓水,铺上石板找正找平后用橡皮锤轻敲,找好水平,检查是否空鼓,符合要求后将板块揭起,再找平层上均匀洒上一层干水泥面并洒一层水,同时在石材板块后面刷一道水,将板块放回,正式铺装,铺装时板块四角同时落地,找准横竖缝隙并用锤拍实,使用水平尺检查水平,依次从里向外铺装,同时用2M靠尺检查地面整体符合规范要求,铺装24小时后酒水养护,根据气侯条件养护2-3天后,检查是否有空鼓现象。经过验收基本合乎标准,可以灌浆隙缝,禁止上人走动以防松动,保护成品,经过养护估计强度达到60%左右时进行打蜡上光。石材地面施工质量检验要求缝格平直不大于2MM,接缝高低差不大于0.5MM,板块间隙宽度不大于IMMo

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
