《电梯进度通知单.docx》由会员分享,可在线阅读,更多相关《电梯进度通知单.docx(1页珍藏版)》请在第壹文秘上搜索。

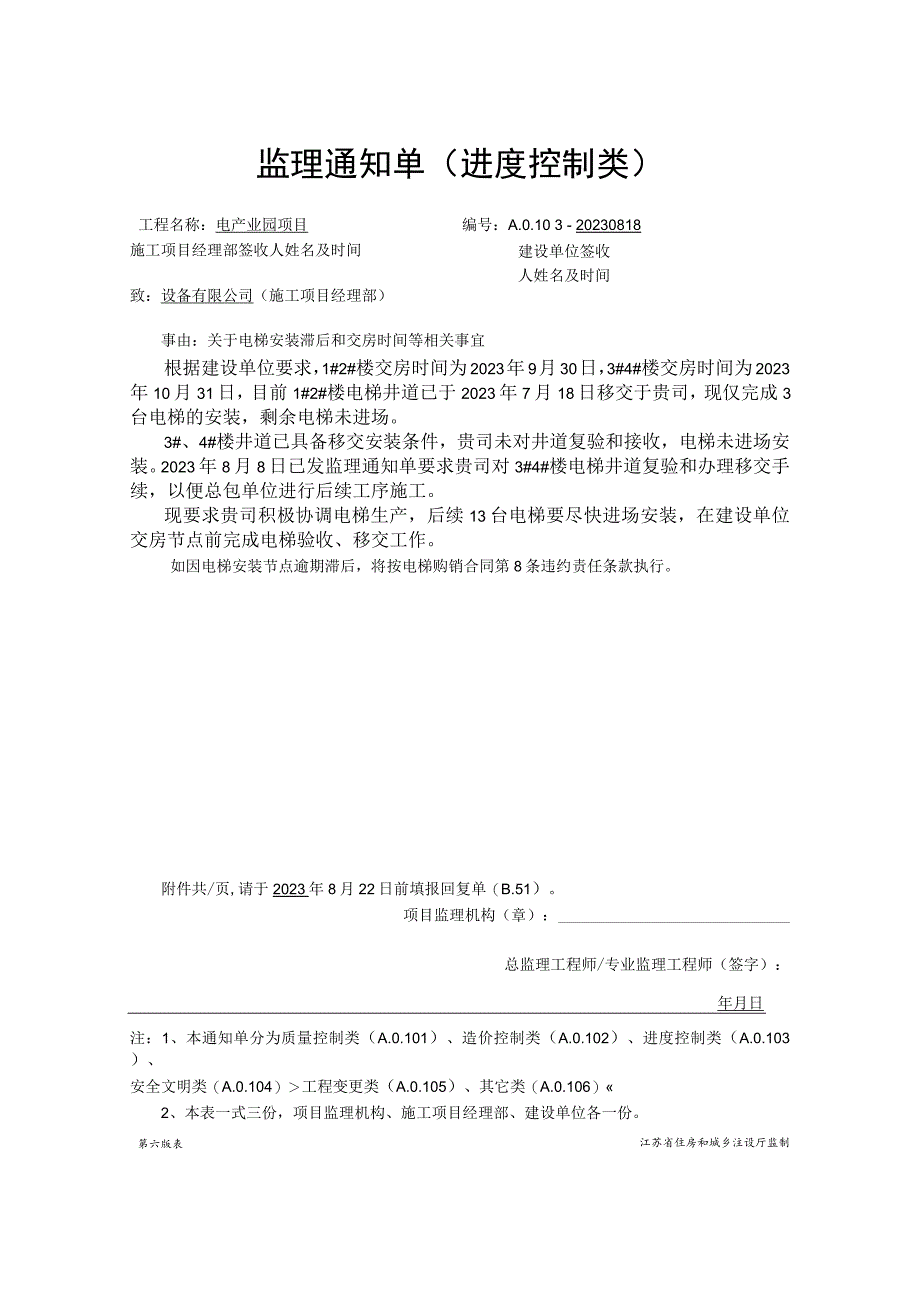

监理通知单(进度控制类)工程名称:电产业园项目编号:A.0.10 3 - 20230818建设单位签收 人姓名及时间施工项目经理部签收人姓名及时间致:设备有限公司(施工项目经理部)事由:关于电梯安装滞后和交房时间等相关事宜根据建设单位要求,1#2#楼交房时间为2023年9月30日,3#4#楼交房时间为2023年10月31日,目前1#2#楼电梯井道已于2023年7月18日移交于贵司,现仅完成3台电梯的安装,剩余电梯未进场。3#、4#楼井道已具备移交安装条件,贵司未对井道复验和接收,电梯未进场安装。2023年8月8日已发监理通知单要求贵司对3#4#楼电梯井道复验和办理移交手续,以便总包单位进行后续工序施工。现要求贵司积极协调电梯生产,后续13台电梯要尽快进场安装,在建设单位交房节点前完成电梯验收、移交工作。如因电梯安装节点逾期滞后,将按电梯购销合同第8条违约责任条款执行。附件共/页,请于2023年8月22日前填报回复单(B.51)。项目监理机构(章):总监理工程师/专业监理工程师(签字):年月日注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A.0.104)工程变更类(A.0.105)、其它类(A.0.106)2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。第六版表江苏省住房和城乡注设厅监制
