电线管敷设施工方案.docx

上传人:p** 文档编号:505349 上传时间:2023-10-02 格式:DOCX 页数:7 大小:20.29KB
下载 相关 举报
电线管敷设施工方案.docx_第1页
第1页 / 共7页
电线管敷设施工方案.docx_第2页
第2页 / 共7页
电线管敷设施工方案.docx_第3页
第3页 / 共7页
电线管敷设施工方案.docx_第4页
第4页 / 共7页
电线管敷设施工方案.docx_第5页
第5页 / 共7页
电线管敷设施工方案.docx_第6页
第6页 / 共7页
电线管敷设施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《电线管敷设施工方案.docx》由会员分享,可在线阅读,更多相关《电线管敷设施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

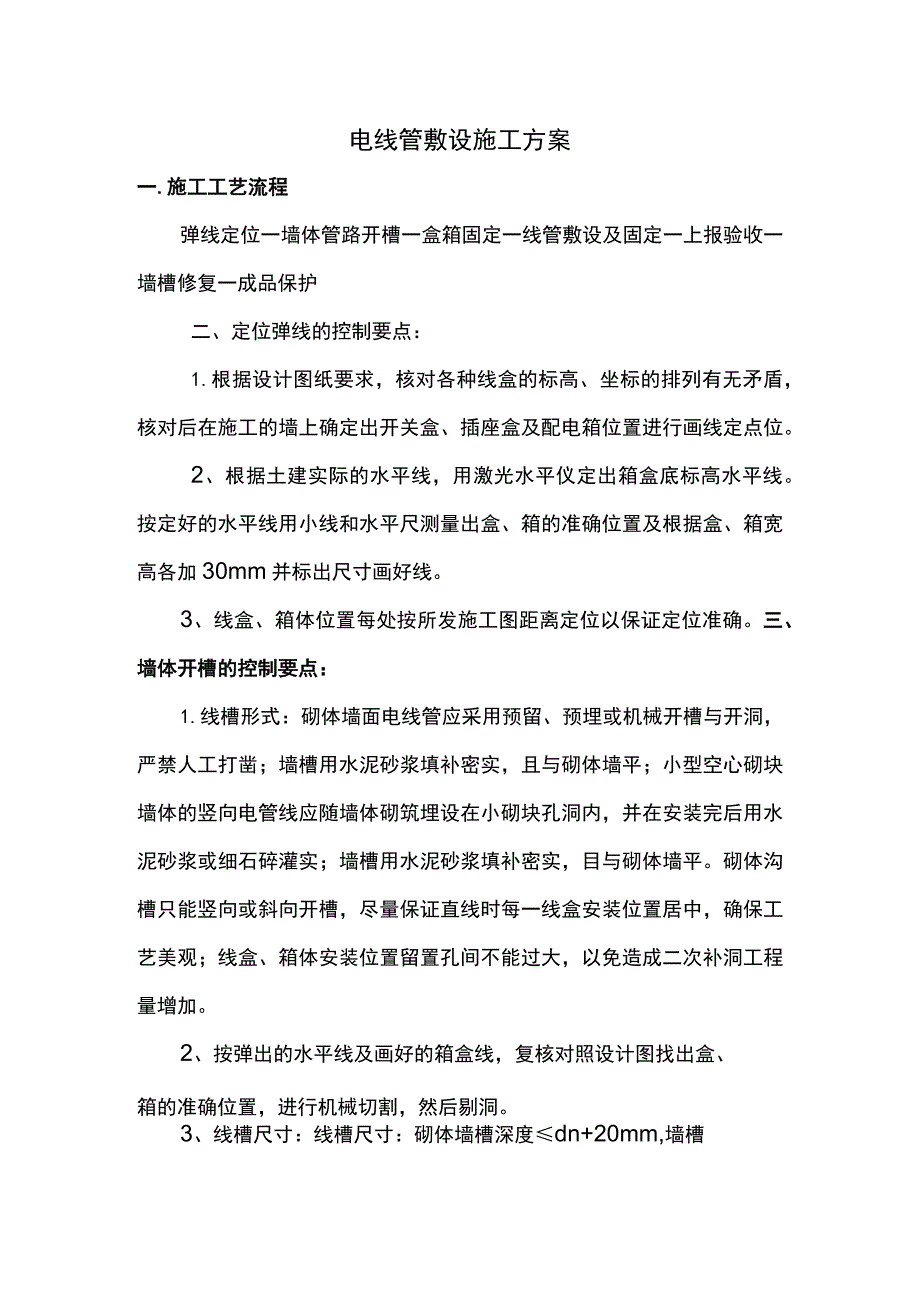

1、电线管敷设施工方案一.施工工艺流程弹线定位一墙体管路开槽一盒箱固定一线管敷设及固定一上报验收一墙槽修复一成品保护二、定位弹线的控制要点:1.根据设计图纸要求,核对各种线盒的标高、坐标的排列有无矛盾,核对后在施工的墙上确定出开关盒、插座盒及配电箱位置进行画线定点位。2、根据土建实际的水平线,用激光水平仪定出箱盒底标高水平线。按定好的水平线用小线和水平尺测量出盒、箱的准确位置及根据盒、箱宽高各加30mm并标出尺寸画好线。3、线盒、箱体位置每处按所发施工图距离定位以保证定位准确。三、墙体开槽的控制要点:1.线槽形式:砌体墙面电线管应采用预留、预埋或机械开槽与开洞,严禁人工打凿;墙槽用水泥砂浆填补密实

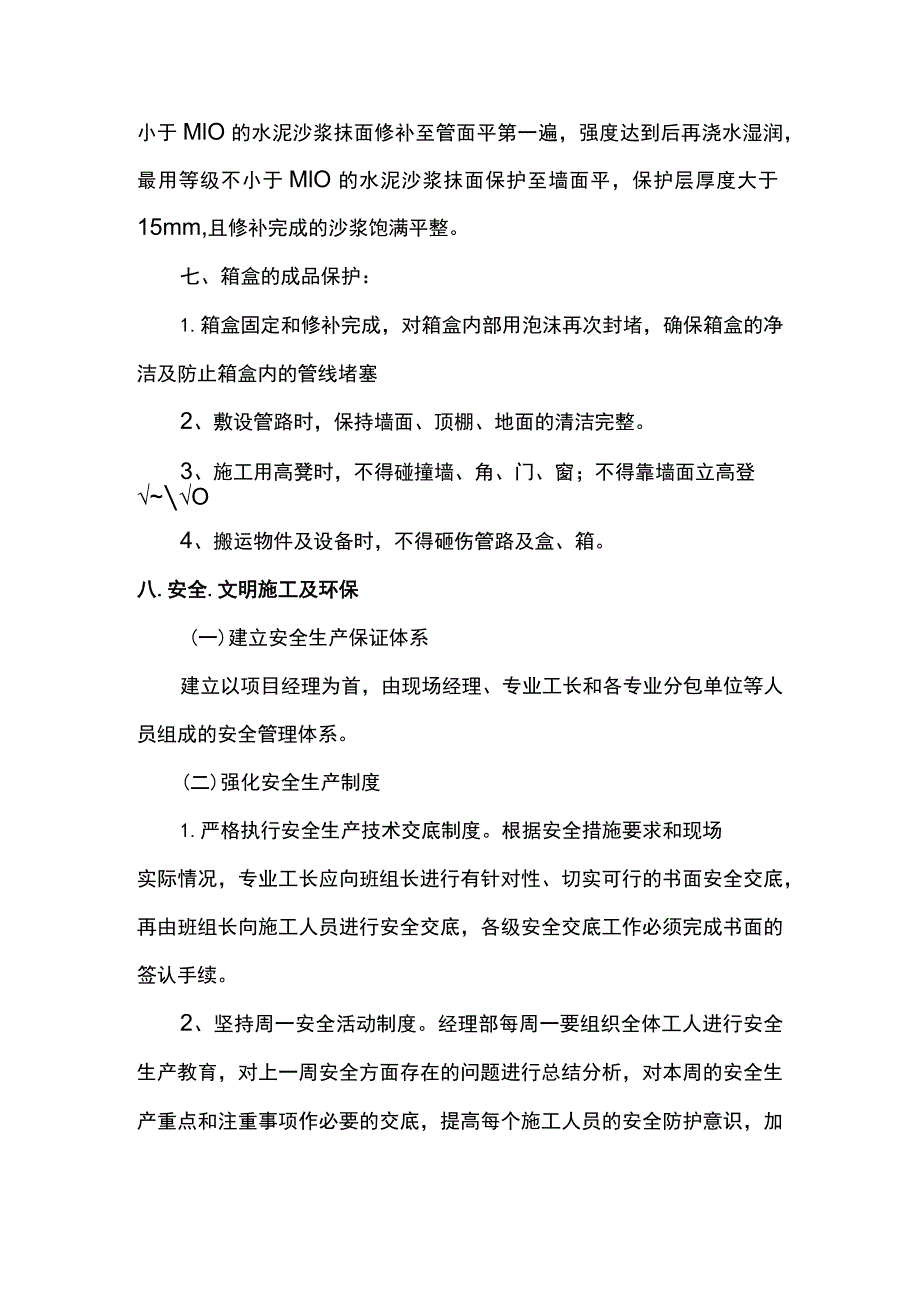

2、,且与砌体墙平;小型空心砌块墙体的竖向电管线应随墙体砌筑埋设在小砌块孔洞内,并在安装完后用水泥砂浆或细石碎灌实;墙槽用水泥砂浆填补密实,目与砌体墙平。砌体沟槽只能竖向或斜向开槽,尽量保证直线时每一线盒安装位置居中,确保工艺美观;线盒、箱体安装位置留置孔间不能过大,以免造成二次补洞工程量增加。2、按弹出的水平线及画好的箱盒线,复核对照设计图找出盒、箱的准确位置,进行机械切割,然后剔洞。3、线槽尺寸:线槽尺寸:砌体墙槽深度dn+20mm,墙槽宽度dn+60mmo(例一根PVC管20的电线管开槽的宽度为60mm,双管开槽为90mmo多根并排敷设管与管之间间距为IOmm)f实心砌块水平沟槽长度小于50

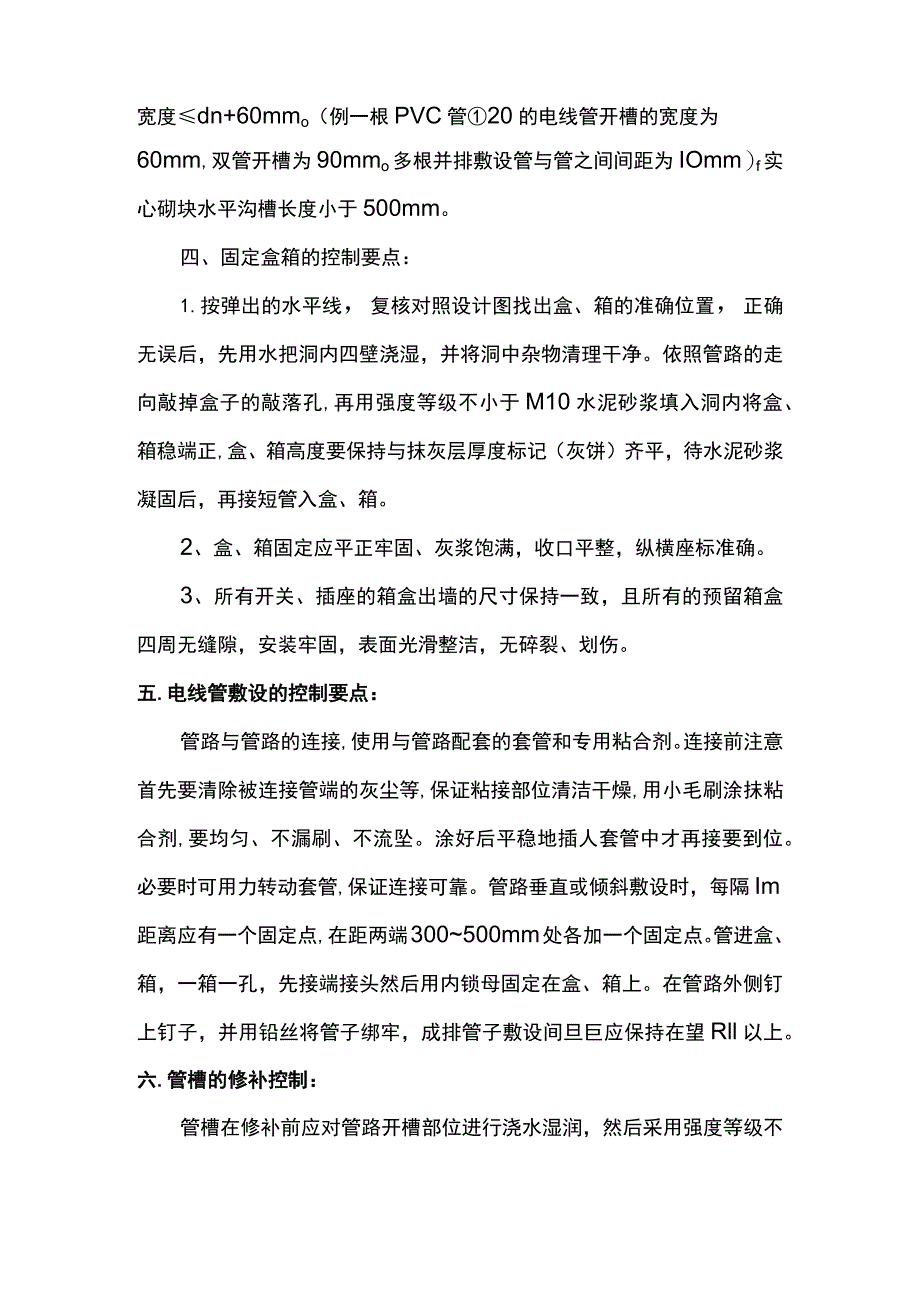

3、0mm。四、固定盒箱的控制要点:1.按弹出的水平线,复核对照设计图找出盒、箱的准确位置,正确无误后,先用水把洞内四壁浇湿,并将洞中杂物清理干净。依照管路的走向敲掉盒子的敲落孔,再用强度等级不小于M10水泥砂浆填入洞内将盒、箱稳端正,盒、箱高度要保持与抹灰层厚度标记(灰饼)齐平,待水泥砂浆凝固后,再接短管入盒、箱。2、盒、箱固定应平正牢固、灰浆饱满,收口平整,纵横座标准确。3、所有开关、插座的箱盒出墙的尺寸保持一致,且所有的预留箱盒四周无缝隙,安装牢固,表面光滑整洁,无碎裂、划伤。五.电线管敷设的控制要点:管路与管路的连接,使用与管路配套的套管和专用粘合剂。连接前注意首先要清除被连接管端的灰尘等

4、,保证粘接部位清洁干燥,用小毛刷涂抹粘合剂,要均匀、不漏刷、不流坠。涂好后平稳地插人套管中才再接要到位。必要时可用力转动套管,保证连接可靠。管路垂直或倾斜敷设时,每隔Im距离应有一个固定点,在距两端300500mm处各加一个固定点。管进盒、箱,一箱一孔,先接端接头然后用内锁母固定在盒、箱上。在管路外侧钉上钉子,并用铅丝将管子绑牢,成排管子敷设间旦巨应保持在望Rll以上。六.管槽的修补控制:管槽在修补前应对管路开槽部位进行浇水湿润,然后采用强度等级不小于MlO的水泥沙浆抹面修补至管面平第一遍,强度达到后再浇水湿润,最用等级不小于MlO的水泥沙浆抹面保护至墙面平,保护层厚度大于15mm,且修补完成

5、的沙浆饱满平整。七、箱盒的成品保护:1.箱盒固定和修补完成,对箱盒内部用泡沫再次封堵,确保箱盒的净洁及防止箱盒内的管线堵塞2、敷设管路时,保持墙面、顶棚、地面的清洁完整。3、施工用高凳时,不得碰撞墙、角、门、窗;不得靠墙面立高登O4、搬运物件及设备时,不得砸伤管路及盒、箱。八.安全.文明施工及环保(一)建立安全生产保证体系建立以项目经理为首,由现场经理、专业工长和各专业分包单位等人员组成的安全管理体系。(二)强化安全生产制度1.严格执行安全生产技术交底制度。根据安全措施要求和现场实际情况,专业工长应向班组长进行有针对性、切实可行的书面安全交底,再由班组长向施工人员进行安全交底,各级安全交底工作

6、必须完成书面的签认手续。2、坚持周一安全活动制度。经理部每周一要组织全体工人进行安全生产教育,对上一周安全方面存在的问题进行总结分析,对本周的安全生产重点和注重事项作必要的交底,提高每个施工人员的安全防护意识,加强自身的安全防护。3、对高处吊篮和大中小型机械设备的安装实行验收制度,凡不经验收的一律不得投入使用。4、坚持班前检查制度。专业工长必须督促和检查分承包方施工作业面和施工时的各项防护措施是否满足要求,对其检查并督促其按时完善。5、坚持定期安全检查和安全隐患整改制度。经理部应每周组织一次安全检查,对查出的隐患定时间、定措施、定人员进行整改,并做好记录。6、实行安全生产否决制度。任何操作人员

7、对存在安全隐患和不安全因素的施工作业有权拒绝施工,专职安全管理人员对存在的不安全因素或隐患不及时整改者,可令其停工整顿。7、持证上岗和事故报告制度。特殊工种操作人员必须持证上岗,严禁无证操作。现场一旦发现危及职工生命财产安全的险情,要立即停工,及时向上级汇报,以利及时采取措施排除险情。(三)安全生产保证措施1.对安全生产设施进行必要的、合理的投入,重要的劳动保护用品(如安全帽、安全带、安全网)等必须购买定点厂家的认定合格产品。2、在施工中,对薄弱的部位和环节,要确定安全管理的难点,分析其施工条件、特点、方法,预测安全防护的难点和事故隐患,确立管理点,制订预控措施。3、对大中型机械设备从设备进场

8、、检验、安装到日常操作要严加控制和管理,并定期复查,凡性能不符合安全生产要求的均不准使用,维修合格后方可继续使用。4、制订完善的安全防护措施和标准,保证施工人员的安全。在各种特殊机械设备上要设明确的安全警示牌,提醒施工人员注意,加强警惕性。(四)安全生产措施标准1.高温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高温中署、中毒现象。2、四周必须设两道护身栏杆,并不低于1.2m,洞口支挂水平安全网。3、对于电梯井水平洞口,必须加设不低于1.2m、的防护门,井道等施工后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和休息板平台处必须设置两道牢固的安全护栏(在

9、楼梯栏杆装设前施工力5、各工种进行上、下交叉作业时,不得在同一垂直方向上操作,下层操作者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防护措施。6、施工中使用的氧气、乙块瓶等要远离明火,两者间距不得小于IOm,并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材料混放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保险、限位等安全装置的灵敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他任何人员不得拆改。配电箱、电焊机等用电设备必须经专职人员检查核实合格后方可使用,并有安全可靠的接零或接地保护。(五)施工现场的材料管理1.因本项目现场场地狭窄,要求组织施工材料的进

10、场工作必须精心细致,科学安排,减少材料在现场的堆放时间。2、材料进场后,根据施工平面布置图的不同分布区,分类码放整齐,不得乱堆乱放。3、施工现场作业面的料具和剩余材料应及时清理回收,做到工完场清,提高材料的周转使用效率,减少损耗。(六)现场文明施工、环境保护1.建立环境保护保证体系:建立以执行经理为首,由办公室、现场经理、专业工长和各专业分包单位等人员组成的环境保护管理体系。2、为减小施工时对附近居民生活的影响)等施工噪音降至最低,现场砂浆搅拌机、木工机械等设施工棚应降低噪音。3、装修施工阶段,施工设置垃圾集中堆放区,以利于统一外运和及时外运。4、施工现场及场外临街道路,设专人每天洒水。进出现场的车辆禁止鸣笛,出场前进行清扫、冲洗。5、施工现场的宿舍和食堂进行统一管理,设饮水器、洗碗池等,由专人进行管理,剩饭菜不得随意乱倒,减少对环境的污染,提高卫生水平。(七)现场消防管理1.施工现场内严格按施工组织设计的要求设置消火栓,在各楼层、材料仓库、宿舍、食堂等处留设足够的灭火器。2、各种施工材料必须按规定位置码放,不得占用道路。同时在消火栓周围3m、内不得堆放任何物料。3、施工现场坚持用火审批制度,从事电、气焊作业者必须先申请用火证,并证实用火点周围无易燃、易爆物品,准备专门灭火措施后方可批准使用。4、易燃、易爆材料必须有专库存放,不得堆放在建筑物内,并指定专人管理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
