1、脚手架工程施工方案15. 7.1整体部署本工程脚手架采用落地式,在基础与边坡之间预留足够的空间搭设落地式脚手架;在浇筑地下室外墙硅时预埋好预埋件,所用材料采用48X3.5钢管,连墙件按设计做法提前作好预埋件。16. 7.2搭设方法脚手架材质:钢管采用外径不小于48mm,壁厚不小于3.5mm,严重锈蚀、弯曲、压扁或有裂缝的钢管严禁使用;扣件要有出厂合格证,有脆裂、变形、滑丝的扣件禁止使用,扣件表面应进行防锈处理,扣件活动部位应能灵活转动,当扣件夹紧钢管时,开口处的最小距离应不小于5mmo立杆的纵距、横距、步距:根据本工特点,脚手架的纵向间距为1.5m;立杆间距:LOm;脚手架步距:一般为1.8m

2、,底步不大于2.0m。杆件搭接:立杆的接头,除顶层可采用搭接接头外,其他采用对接扣件对接接头;搭接时的搭接长度不小于LOnb用不少于两个旋转扣件来扣牢,扣件的外边缘到杆端的距离不小于100mnb相邻两立杆的接头不设在同步同跨内,相互错开,高度差大于500mm;大横杆宜采用对接扣件连接,如采用搭接连接时,搭接长度不应小于1.0m,并用三个旋转扣件扣牢;小横杆搭于大横杆上,用直角扣件扣紧,对贴近立杆的小横杆亦可固定在立杆上,在任何情况下不得拆除贴近立杆的小横杆;斜杆的接长宜采用对接扣件连接,当采用搭接时,搭接长度不小于400mm,并用两只旋转扣件扣牢。荷载:承重脚手架负荷量每平米不超过270kg;

3、不在脚手架上附装机械设备、摇臂把杆、拉缆风绳及搭(挂)卸料槽(斗)等;设置悬挑卸料平台,由项目工程师审批,并在建筑物上进行卸荷。斜道搭设脚手架之字型斜道作为人员上下的通道,每层两跑,宽度不小于1m,坡度为1:3(高:长);之字型斜道的拐弯处设休息平台,宽度不小于1.2m;斜道两侧、端部及平台外围,设置剪刀撑;宽度大于2m的斜道,在脚手板下的小横杆下,设置之字型横向支撑;斜道两侧及平台外围设两道护身栏杆(L2m和1.6m)及高度不小于18Omm的挡脚板。斜道脚手板设防滑条,防滑条间距不大于300mm;采用搭接法铺脚手板时,接头在小横杆上,搭接长度不小于20Onlnb板头凸处用三角木填顺;脚手板采

4、用对接时,接头处下面设两根小横杆。架体与建筑物的拉结:架体与建筑物进行刚性联结;在楼层上沿外边四周预埋短钢管与架体进行拉接(间距见示图),短钢管与架体用扣件联结,用以防止架体的倾斜。操作层的隔离与外防护:架体须超过操作层1.8m高,超高部分在中间还应加一道防护栏;用经国家建设部安全认证的密目式安全立网紧随架体的搭设高度满挂;操作层外侧设置两道扶手栏杆,高度分别为0.6m和1.2m;在底部设置一高度为18Omm踢脚板。为便于脚手架上下步距间墙体粉刷接头,架体与主体间距不得小于200mm时,每隔四步架须满铺脚手板,以防止物体坠落。脚手板铺设:首层隔离层和施工操作层须满铺脚手板,做到严密、牢固、铺平

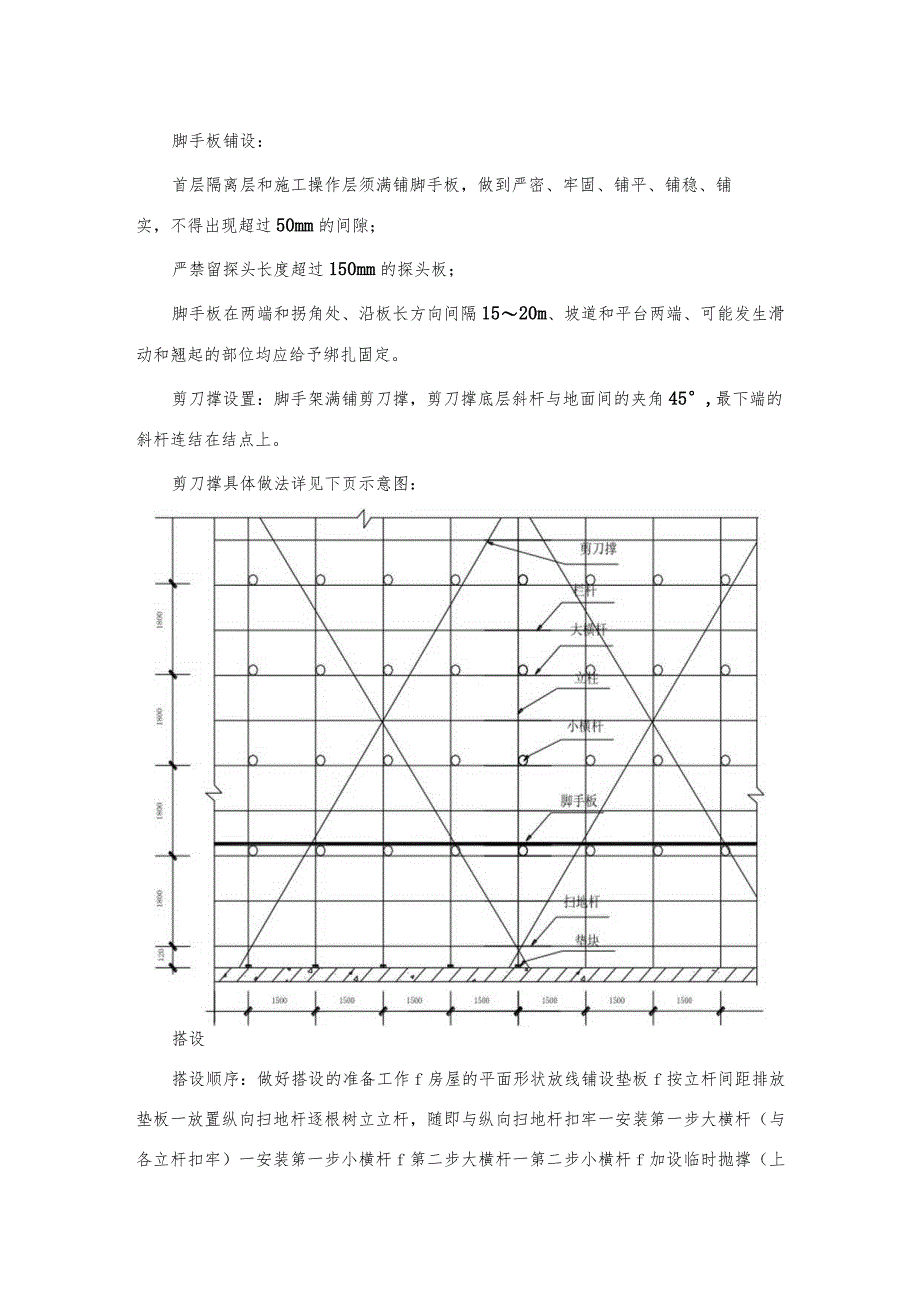

5、、铺稳、铺实,不得出现超过50mm的间隙;严禁留探头长度超过150mm的探头板;脚手板在两端和拐角处、沿板长方向间隔1520m、坡道和平台两端、可能发生滑动和翘起的部位均应给予绑扎固定。剪刀撑设置:脚手架满铺剪刀撑,剪刀撑底层斜杆与地面间的夹角45,最下端的斜杆连结在结点上。剪刀撑具体做法详见下页示意图:搭设搭设顺序:做好搭设的准备工作f房屋的平面形状放线铺设垫板f按立杆间距排放垫板一放置纵向扫地杆逐根树立立杆,随即与纵向扫地杆扣牢一安装第一步大横杆(与各立杆扣牢)一安装第一步小横杆f第二步大横杆一第二步小横杆f加设临时抛撑(上端与第二步大横杆扣牢,在装设两道联墙杆后可拆除)f第三、四步大横杆

6、和小横杆设置联墙杆f接立杆f加设剪刀撑f铺脚手板一绑护身栏杆和挡脚板一挂安全网。15.7.3脚手架验收脚手架的搭设要严格按规程规范要求进行,搭设前要对搭设人员进行技术和安全交底;搭设人员需持证上岗。脚手架主要受力杆件材质要一致,严禁采用竹木搭设脚手架;脚手架应分段按施工进度由专职安全员组织验收。脚手架的拆除:先搭的后拆,后搭的先拆,先从钢管脚手架顶端拆起。脚手架的安全管理:建筑施工用脚手架在搭设、使用和拆除时,其自身安全和周围环境的安全都应十分注意,建筑施工的外脚手架是高处坠落的多发地点,因此,对建筑施工脚手架的安全管理要十分重视。脚手架的验收管理:由项目部的专职安全员按脚手架的验收标准组织有

7、关人员进行检查,全部合格并办妥验收手续后方可启用,在验收中如发现部分不符合标准,必须限期改正,改正完毕后再检查,完全符合要求并办妥验收手续后方可启用。分段搭设的脚手架应分段进行验收,严禁边搭边投入使用,对于分段搭设的脚手架,不允许下部在使用的同时在上部进行搭设,使用与搭设应交叉进行。脚手架的例行保养和检查:每天在使用脚手之前和下班之后,都应对脚手架进行例行保养和检查,隔一定时期和恶劣天气前后都要作全面检查;除使用者要进行规定的例行保养和检查外,还应设专职人员进行保养和检查,检查重点是脚手架的垂直度、脚手架的基础、脚手架与建筑物结构的连接、脚手架的连接件、脚手架上的堆荷的数量和位置、脚手架的安全

8、设施等。发现隐患应立即消除,绝对不能有临时观念,即使在最后一次使用前发现隐患也应消除后方能使用;在拆除前发现存在拆除过程的安全隐患,也应消除后方能拆除,隐患消除完毕均应认真检查并办妥手续。所有例行保养和检查,自检和专业检查,都要有记录。脚手架的防雷、防电和防火。防雷接地一般可采用以下几种方法,接地电阻应小于10单独埋设接地极;利用建筑物的防雷接地;利用高耸建筑机械设备的防雷接地。脚手架的防电:建筑施工用脚手架材料大多为金属的,因此电线不能直接绑在脚手架上,如必须扎于脚手架上时,应有可靠的绝缘保护。脚手架的防火:脚手架上使用的竹木脚手板、安全网和堆放的易燃建材,都易发生火灾,因此要注意防火;防火

9、以预防为主,首先尽可能不用易燃品作脚手架,及时清理脚手架上的易燃建材,在脚手架一定部位设置灭火器材,此外要限制在脚手架上动用明火,动用明火要经审批,并有专人监护,禁止在脚手架上吸咽,杜绝火种来源。脚手架上堆荷的管理:建筑施工用脚手架上堆荷严禁超载,即使一时的超载也是不允许的;支模、外挑堆货平台、向室内卸货的溜槽等均不允许支承在脚手架上或与之联系;绝对禁止振动设备与脚手架联系;禁止将其他设备的缆风绳固定于脚手架上,禁止将垂直运输设备架于脚手架上。特殊气候条件下的脚手架管理:在特殊气候条件下进行搭设和拆除脚手架,必须要有切实可靠的安全保证措施;下雨及有六级风以上的天气不得进行外脚手架的搭设与拆除作业,雨后使用脚手架堆荷要适当减少;雨后使用脚手架要有防滑措施。对脚手架施工人员的管理:参加搭设和拆除脚手架的施工人员事先要进行体检,对不适合高处作业的人员不安排从事搭设和拆除脚手架,对从事脚手架作业的人员经常进行安全教育,在工程脚手架施工前对他们进行技术和安全交底,要经常对脚手架操作人员进行业务教育,提高他们的业务水平,防止任何安全事故的发生。具体方案详见脚手架专项施工方案。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
