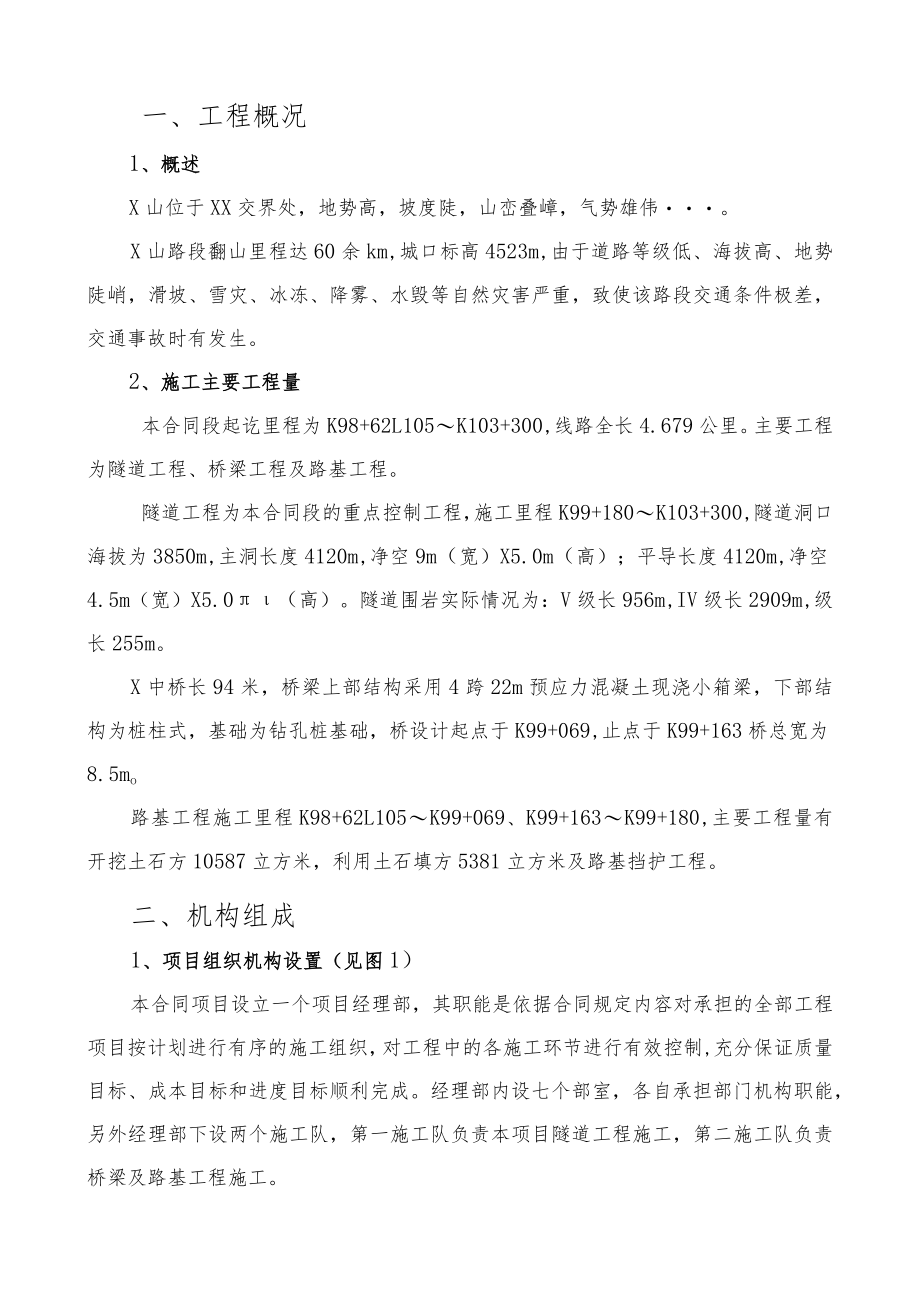

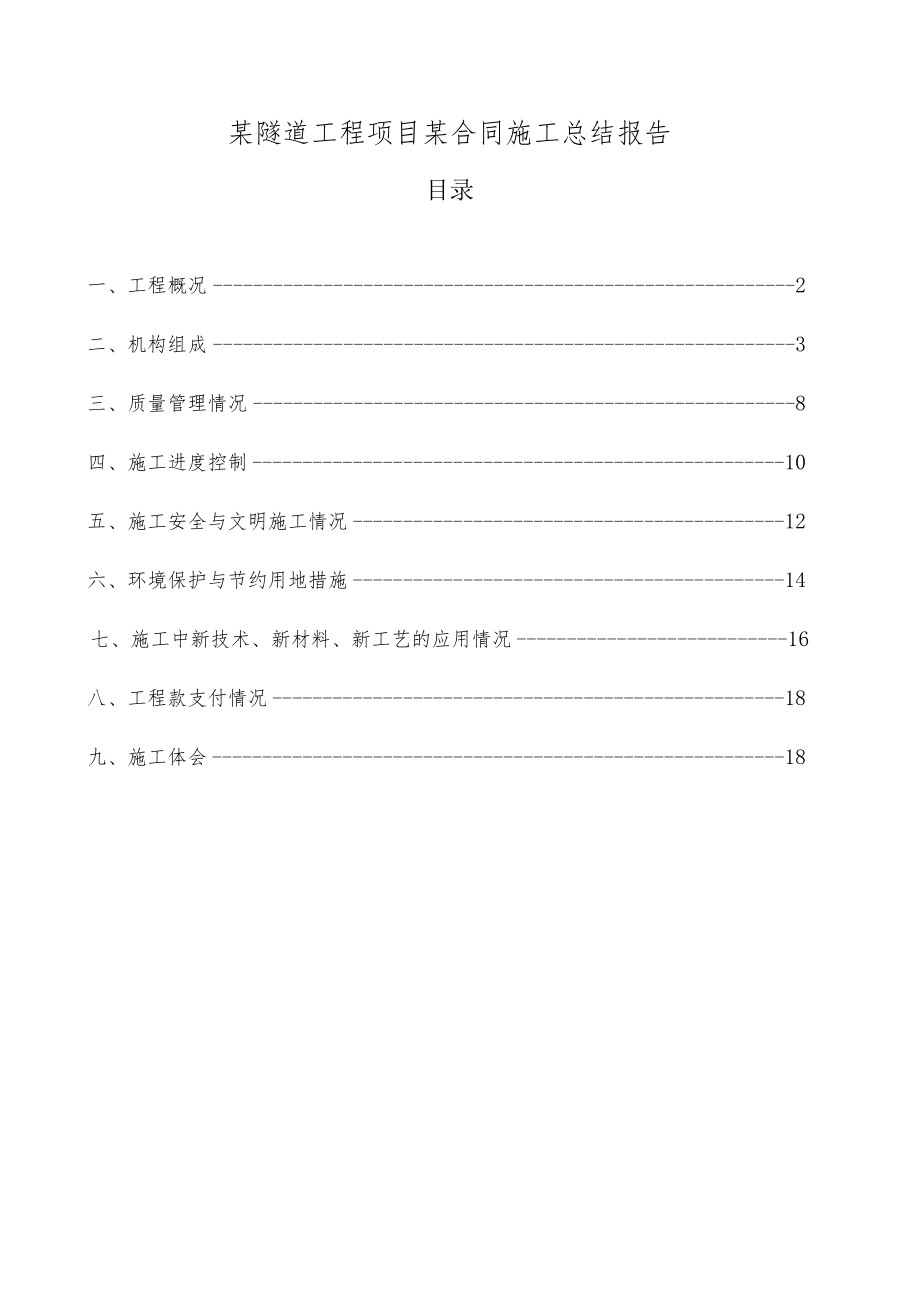

1、某隧道工程项目某合同施工总结报告目录一、工程概况2二、机构组成3三、质量管理情况8四、施工进度控制10五、施工安全与文明施工情况12六、环境保护与节约用地措施14七、施工中新技术、新材料、新工艺的应用情况16八、工程款支付情况18九、施工体会18一、工程概况1、概述X山位于XX交界处,地势高,坡度陡,山峦叠嶂,气势雄伟。X山路段翻山里程达60余km,城口标高4523m,由于道路等级低、海拔高、地势陡峭,滑坡、雪灾、冰冻、降雾、水毁等自然灾害严重,致使该路段交通条件极差,交通事故时有发生。2、施工主要工程量本合同段起讫里程为K98+62L105K103+300,线路全长4.679公里。主要工程为
2、隧道工程、桥梁工程及路基工程。隧道工程为本合同段的重点控制工程,施工里程K99+180K103+300,隧道洞口海拔为3850m,主洞长度4120m,净空9m(宽)X5.0m(高);平导长度4120m,净空4.5m(宽)X5.0(高)。隧道围岩实际情况为:V级长956m,IV级长2909m,级长255m。X中桥长94米,桥梁上部结构采用4跨22m预应力混凝土现浇小箱梁,下部结构为桩柱式,基础为钻孔桩基础,桥设计起点于K99+069,止点于K99+163桥总宽为8.5mo路基工程施工里程K98+62L105K99+069、K99+163K99+180,主要工程量有开挖土石方10587立方米,利用

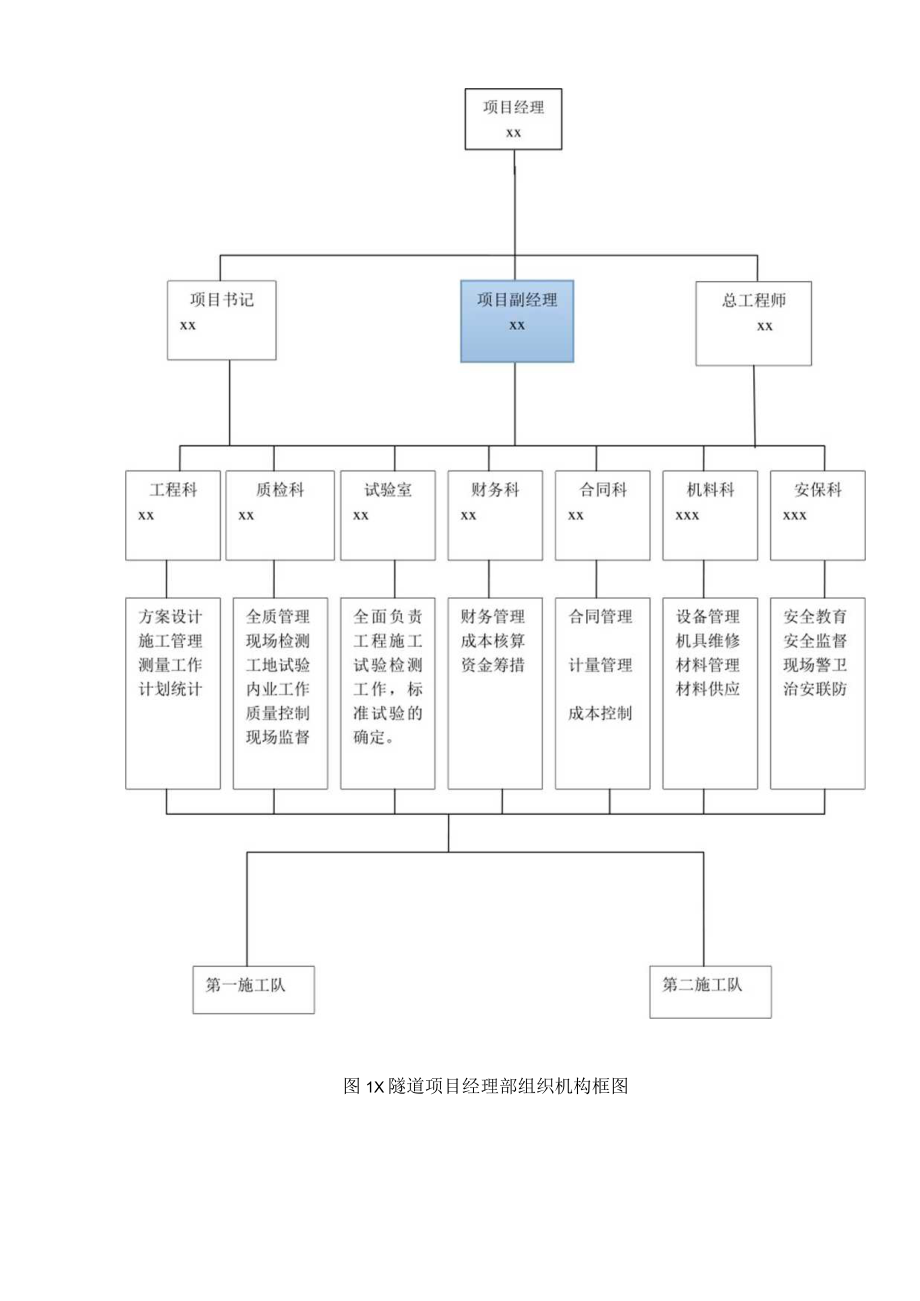

3、土石填方5381立方米及路基挡护工程。二、机构组成1、项目组织机构设置(见图1)本合同项目设立一个项目经理部,其职能是依据合同规定内容对承担的全部工程项目按计划进行有序的施工组织,对工程中的各施工环节进行有效控制,充分保证质量目标、成本目标和进度目标顺利完成。经理部内设七个部室,各自承担部门机构职能,另外经理部下设两个施工队,第一施工队负责本项目隧道工程施工,第二施工队负责桥梁及路基工程施工。图1X隧道项目经理部组织机构框图2、劳动组织2.1劳动力情况(见表1)本工程的施工将从曾经施工过类似工程、施工经验丰富的人员到现场进行管理,同时招聘部分劳工人员,经过严格培训合格后补充施工力量。开挖支护班
4、:主要负责洞身开挖、超前支护、系统锚杆、初喷混凝土等工作。运输班:主要负责洞身出渣、混凝土、钢构件和其他现场材料运输。木工班:主要负责台车模板的调试安装、仰拱及填充、中心水沟和电缆槽等部位的模板制作和安装、混凝土浇筑。钢筋班:主要负责钢筋和钢构件的加工与安装,包括挂钢筋网、型钢拱架(格栅钢拱架)、纵向连接筋、锁脚锚管、二衬钢筋、预埋件、沟(槽)钢筋、防水材料安装等。混凝土施工班:主要负责隧道仰拱、填充、二衬硅浇筑等工作。混凝土拌和站:主要负责隧道所有混凝土拌合、搅拌设备的日常维护、站内清理等工作。2.2施工机械情况(见表2)从本承包商的设备管理部抽调部分已经过检修合格、新购或者租赁的施工机械设
5、备投入到本工程,并进行统一调配使用,保证施工机械、设备的正常运行。表1项目部主要管理人员序号姓名职务所属部门学历职称备注1项目经理项目领导本科高级工程师2生产副经理项目领导大专/3项目总工项目领导本科高级工程师4项目书记项目领导中专/5安全质量部长安全质量部大专工程师6物资部长物设部大专/7财务部长财务部大专/8测量队长工程技术部大专工程师9主任试验室大专工程师10副主任试验室大专/13隧道工程师工程技术部专科工程师18测量员工程技术部大专/19测量员工程技术部本科工程师20试验员试验室专科/21内业员工程技术部中专表2主要施工机械设备配置计划表序号机械名称规格型号功率(KW)、容量面)、或吨
6、位新旧程度(%)数量备注1挖掘机R9-2280KW9522挖掘机PC2201.09023振动压路机YZ-2020t9014水泥混凝土搅拌站JS75035m3h9525水泥混凝土输送泵HTB60132KW9026混凝土运输车JB66mi9847电动空压机22m7h9068装载机柳工50Cmi8549起重吊车QY32B32t85110气腿式凿岩机YTP-26耗风量3m3min1002211振捣器ZDN800.8KW902012变压器600KVA95113发电机电组IOOOkw85114风管式风机SDF(e,-Nol2.5100215地质钻机YGL-IOO100116平导台车9m/100117主洞台
7、车12m/100118潜孔钻机100219湿喷机TK50012m7h100520自卸汽车XX15m31005三、质量管理情况1、质量目标按公路工程竣(交)工验收办法相关规定,要求本合同段交工验收的质量评定达到合格标准,竣工验收的质量评定达到优良标准。2、质量保证体系在本工程施工中,项目经理部根据公司“质量管理手册”和“程序文件”结合本工程实际建立质量管理体系,编制质量计划和施工作业指导书,严格按质量管理体系运行。对工程质量进行全员、全过程和全方位的有效控制,确保了质量目标的全面实现。3、质量保证措施(1)组织保证措施a、建立健全质量管理规章制度,并通过质量监督检查工作贯彻落实。每月末由主管生产
8、的项目副经理组织相关领导和各业务部门参加进行质量大检查,并将检查结果汇总予以通报,表彰先进,指出不足,鞭策落后。b、坚持以“样板工程”引路带动本项目创优。分阶段确定本项目质量攻关项目,创优目标层层分解,层层落实质量责任。把创优目标同参建职工的利益挂钩。设立质量奖励基金,定期由项目经理进行质量工作考核评比,奖优罚劣,使创优管理工作走向制度化、标准化、程序化。c、各工点设专职、兼职质检员对施工质量情况进行全过程跟踪检查。(2)制度保证措施a、坚持技术交底制度,根据施工组织计划编写作业指导书,并向全体施工人员进行全面技术交底,使作业队明确该项工程的设计要求、技术标准、施工方法、与其它工程的关系和施工
9、注意事项。b、坚持自检、互检、工序交接检查的“三检”制度,做到上道工序不清,不准进入下道工序施工,工序交接时,必须有明确的质量交接意见,检查和交接都持有互相签认字据,为施工分析留下证据。c、坚持材料检验制度,材料进场前检验验收或取样送检,防止不合格材料进入现场。通过检验合格的方可使用。d、坚持施工过程质量检验制度,施工过程的质量控制通过“跟踪检测、复测、抽样检验”三级检测制度来实现,对工班作业检测由技术员、质检员跟踪检测,试验室进行复测和抽样检测。通过对施工过程的质量检验达到及时解决问题的目的,全过程控制质量。e、坚持质量事故申报制度,施工中发生质量事故,实事求是确定事故等级,并采取措施防止事
10、故扩大。重大质量事故及时报告监理工程师、业主、和上级部门,阐明事故发生地点、时间、工程项目、发生经过、损失情况、原因分析、应急措施、处理方案和处理完成时间。坚持“四不放过”原则即:事故原因未查清不放过、责任人或群众未受教育不放过、没有防范措施不放过,事故的责任人未受到处理不放过。(3)技术保证措施a、各专业工程施工都严格执行公路(桥涵、隧道等专业)工程施工技术指南、公路工程施工质量验收标准、公路混凝土工程施工质量验收补充标准等规范、标准,并满足设计文件要求。(4)思想教育保证措施a、广泛开展“质量、责任、市场“质量观教育,使广大员工深刻认识到:百年大计,质量第一;质量责任重于泰山;质量就是市场
11、,不断建造精品工程,施工企业才能赢得市场,才能生存发展,企业员工才有收入来源,才能不断改善和提高物质和文化生活水平。b、开工前进行施工质量宣传教育,阐明建设公路对公司的重大意义,把本段公路的特点、工期、质量、安全要求讲清楚,从而增加参战员工高质量建设该项工程的责任感。c、深入开展全面质量管理教育,使参战员工更深刻认识人、机、料、法、环五大因素对工程质量的重大影响,从而围绕五大因素研究对策并实施。4、施工中工程质量自检情况及工程质量问题的处理情况本合同项目经理部重视工程质量管理工作。坚持工程施工自检制度,做到上道工序施工不合格,必须返工处理,不准进入下道工序施工。在质检部领导下,由项目经理带头,
12、各相关部门成员组成质量检查组,定期每周组织一次质量检查,在检查过程中发现的质量问题形成问题库进行动态管理,落实质量整改措施、责任人、限期整改、跟踪督查。对各种钢筋、砂石料等原材料按规定频率自检,自检不合格的清理出场,杜绝质量隐患源头。通过项目部全体参建员工共同努力,本项目工程质量处于受控状态。5、缺陷责任期工程维修、维护方案在工程交工进入缺陷责任期后,我项目部计划安排相关人员驻守工地,同时与X代表处建立长期、畅通的联系渠道,负责缺陷责任期的跟踪服务工作。在缺陷责任期内,若因质量问题造成工程缺陷的,由我单位负责,并会同设计院做出修复方案,经报业主和监理工程师审批后立即实施。6、完工质量评价我项目
13、部按照公路工程质量检验评定标准(JTGF80/1-2004)对分项工程进行评定,并对分部及单位工程进行了评定汇总,路基工程得分为X分;桥梁工程得分为X分;隧道主洞得分X分;隧道平导得分X分;合同段得分为X分。交工验收合格率100%o四、施工进度控制1、缩短施工准备期,尽早形成正常施工能力(I)中标后我单位立即组织项目主要负责人员及其他有关人员进入现场,开展前期的准备工作。进行详细的施工调查、测量、复测、征地拆迁、四通一平等临时工程的规划和设计。(2)人员、材料、机具设备迅速进场,施工图纸、电力迅速到位。生产、生活设施齐头并进,尽早安排开工,尽量缩短施工准备期。(3)、组织好施工机械、设备和材料
14、的调配,以满足施工的需要。2、建立高效的管理体系(1)成立进度管理组织机构,落实各层次的进度控制人员、具体任务和工作责任。建立进度控制的组织系统,按照工程的结构、工作流程等进行工程的分解,确定其进度目标,建立控制目标体系。确定控制进度的工作制度,如检查时间、方法、协调会议时间、参加人员等。(2)抽调富有实践经验、年富力强的干部,有施工经验、战斗力强的专业施工队伍。根据施工现场的环境特点和施工特点,组建各施工队,配备足够、结构合理的专业施工人员和机械设备,承担本工程的施工。(3)加强现场施工组织指挥,作到指挥正确,指挥得力,效率高、应变能力强。以项目经理、总工程师为首的管理体系,决策重大施工问题,确定重大施工方案,切实确保
