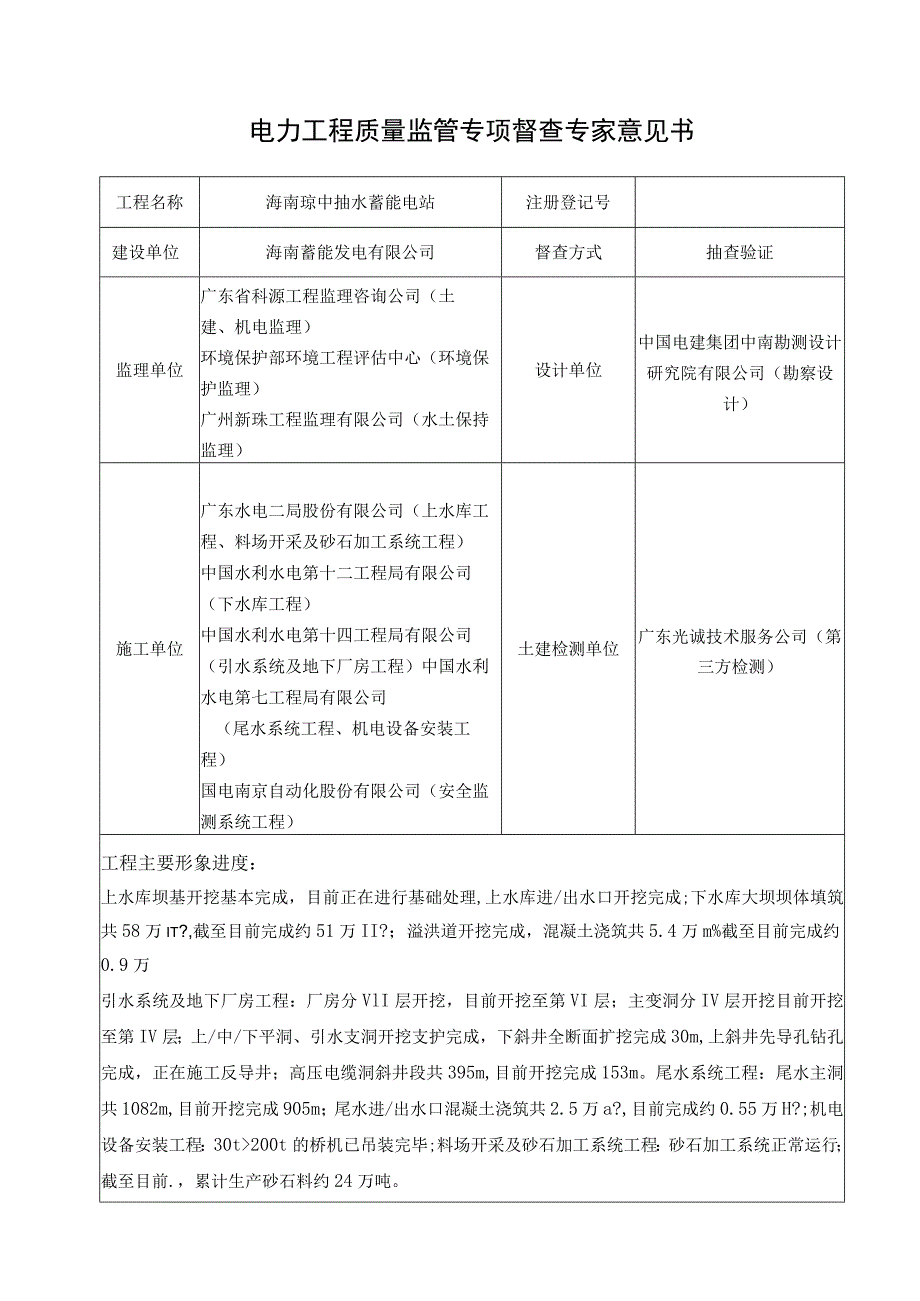

1、电力工程质量监管专项督查专家意见书工程名称海南琼中抽水蓄能电站注册登记号建设单位海南蓄能发电有限公司督查方式抽查验证监理单位广东省科源工程监理咨询公司(土建、机电监理)环境保护部环境工程评估中心(环境保护监理)广州新珠工程监理有限公司(水土保持监理)设计单位中国电建集团中南勘测设计研究院有限公司(勘察设计)施工单位广东水电二局股份有限公司(上水库工程、料场开采及砂石加工系统工程)中国水利水电第十二工程局有限公司(下水库工程)中国水利水电第十四工程局有限公司(引水系统及地下厂房工程)中国水利水电第七工程局有限公司(尾水系统工程、机电设备安装工程)国电南京自动化股份有限公司(安全监测系统工程)土建

2、检测单位广东光诚技术服务公司(第三方检测)工程主要形象进度:上水库坝基开挖基本完成,目前正在进行基础处理,上水库进/出水口开挖完成;下水库大坝坝体填筑共58万it?,截至目前完成约51万II?;溢洪道开挖完成,混凝土浇筑共5.4万m%截至目前完成约0.9万引水系统及地下厂房工程:厂房分VlI层开挖,目前开挖至第VI层;主变洞分IV层开挖目前开挖至第IV层;上/中/下平洞、引水支洞开挖支护完成,下斜井全断面扩挖完成30m,上斜井先导孔钻孔完成,正在施工反导井;高压电缆洞斜井段共395m,目前开挖完成153m。尾水系统工程:尾水主洞共1082m,目前开挖完成905m;尾水进/出水口混凝土浇筑共2.

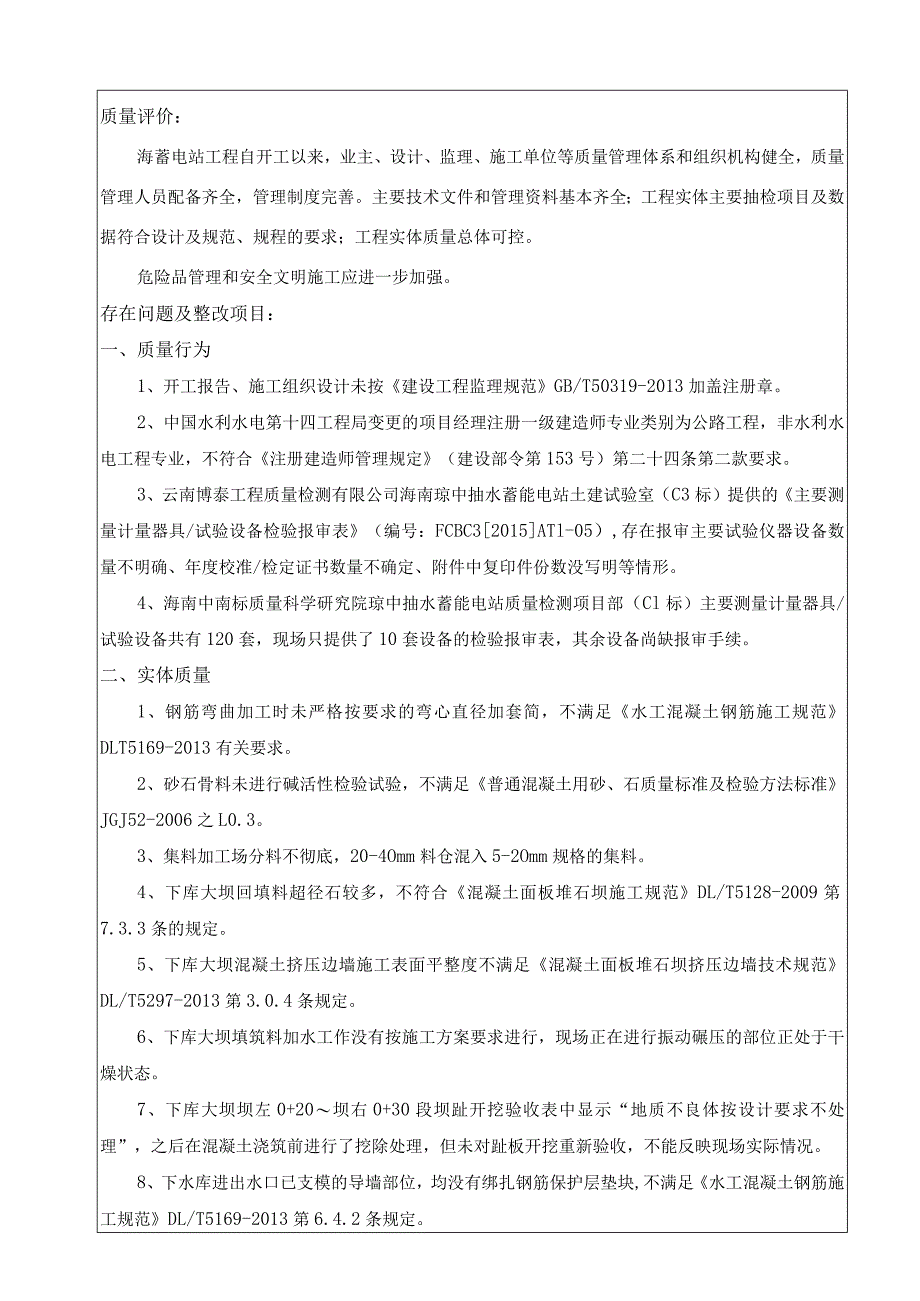

3、5万a?,目前完成约0.55万H?;机电设备安装工程:30t200t的桥机已吊装完毕;料场开采及砂石加工系统工程:砂石加工系统正常运行;截至目前.,累计生产砂石料约24万吨。质量评价:海蓄电站工程自开工以来,业主、设计、监理、施工单位等质量管理体系和组织机构健全,质量管理人员配备齐全,管理制度完善。主要技术文件和管理资料基本齐全;工程实体主要抽检项目及数据符合设计及规范、规程的要求;工程实体质量总体可控。危险品管理和安全文明施工应进一步加强。存在问题及整改项目:一、质量行为1、开工报告、施工组织设计未按建设工程监理规范GB/T50319-2013加盖注册章。2、中国水利水电第十四工程局变更的项

4、目经理注册一级建造师专业类别为公路工程,非水利水电工程专业,不符合注册建造师管理规定(建设部令第153号)第二十四条第二款要求。3、云南博泰工程质量检测有限公司海南琼中抽水蓄能电站土建试验室(C3标)提供的主要测量计量器具/试验设备检验报审表(编号:FCBC32015ATl-05),存在报审主要试验仪器设备数量不明确、年度校准/检定证书数量不确定、附件中复印件份数没写明等情形。4、海南中南标质量科学研究院琼中抽水蓄能电站质量检测项目部(Cl标)主要测量计量器具/试验设备共有120套,现场只提供了10套设备的检验报审表,其余设备尚缺报审手续。二、实体质量1、钢筋弯曲加工时未严格按要求的弯心直径加

5、套简,不满足水工混凝土钢筋施工规范DLT5169-2013有关要求。2、砂石骨料未进行碱活性检验试验,不满足普通混凝土用砂、石质量标准及检验方法标准JGJ52-2006之L0.3。3、集料加工场分料不彻底,20-4Omm料仓混入5-2Omm规格的集料。4、下库大坝回填料超径石较多,不符合混凝土面板堆石坝施工规范DL/T5128-2009第7.3.3条的规定。5、下库大坝混凝土挤压边墙施工表面平整度不满足混凝土面板堆石坝挤压边墙技术规范DL/T5297-2013第3.0.4条规定。6、下库大坝填筑料加水工作没有按施工方案要求进行,现场正在进行振动碾压的部位正处于干燥状态。7、下库大坝坝左0+20

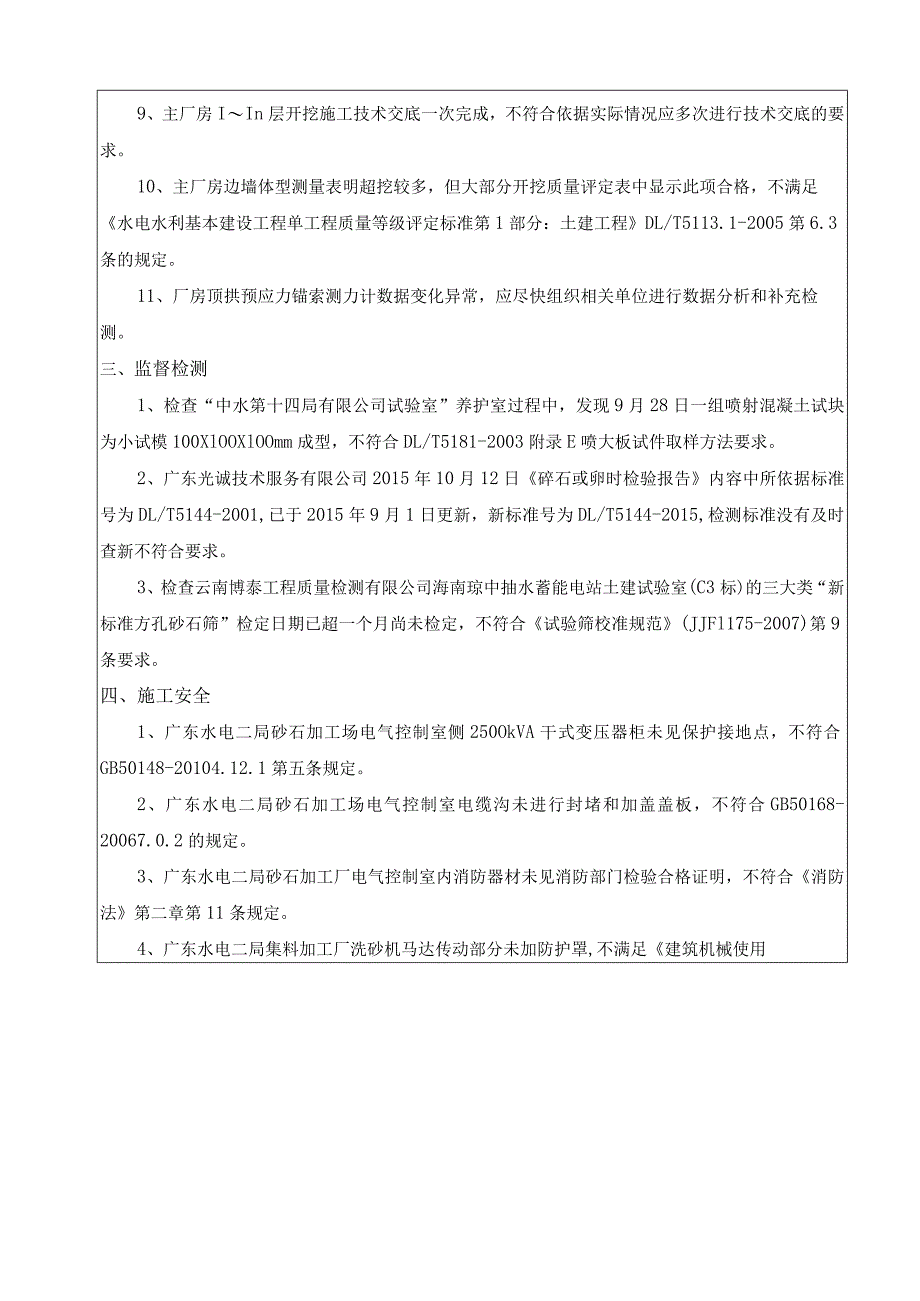

6、坝右0+30段坝趾开挖验收表中显示“地质不良体按设计要求不处理”,之后在混凝土浇筑前进行了挖除处理,但未对趾板开挖重新验收,不能反映现场实际情况。8、下水库进出水口已支模的导墙部位,均没有绑扎钢筋保护层垫块,不满足水工混凝土钢筋施工规范DL/T5169-2013第6.4.2条规定。9、主厂房IIn层开挖施工技术交底一次完成,不符合依据实际情况应多次进行技术交底的要求。10、主厂房边墙体型测量表明超挖较多,但大部分开挖质量评定表中显示此项合格,不满足水电水利基本建设工程单工程质量等级评定标准第1部分:土建工程DL/T5113.1-2005第6.3条的规定。11、厂房顶拱预应力锚索测力计数据变化异

7、常,应尽快组织相关单位进行数据分析和补充检测。三、监督检测1、检查“中水第十四局有限公司试验室”养护室过程中,发现9月28日一组喷射混凝土试块为小试模100XlOOXlOOmm成型,不符合DL/T5181-2003附录E喷大板试件取样方法要求。2、广东光诚技术服务有限公司2015年10月12日碎石或卵时检验报告内容中所依据标准号为DL/T5144-2001,已于2015年9月1日更新,新标准号为DL/T5144-2015,检测标准没有及时查新不符合要求。3、检查云南博泰工程质量检测有限公司海南琼中抽水蓄能电站土建试验室(C3标)的三大类“新标准方孔砂石筛”检定日期已超一个月尚未检定,不符合试验

8、筛校准规范(JJFl175-2007)第9条要求。四、施工安全1、广东水电二局砂石加工场电气控制室侧250OkVA干式变压器柜未见保护接地点,不符合GB50148-20104.12.1第五条规定。2、广东水电二局砂石加工场电气控制室电缆沟未进行封堵和加盖盖板,不符合GB50168-20067.0.2的规定。3、广东水电二局砂石加工厂电气控制室内消防器材未见消防部门检验合格证明,不符合消防法第二章第11条规定。4、广东水电二局集料加工厂洗砂机马达传动部分未加防护罩,不满足建筑机械使用安全技术规程JGJ33-2012有关要求。5、中电建水电第七工程局有限公司(C4标)尾水系统工程施工现场,电源电缆

9、随意连接、杂乱无章,不符合电缆线路施工及验收规范(GB50168-2006)第5.1.18条的要求。6、中电建水电第十二工程局有限公司C2标钢筋加工厂配电箱定期强制检测项目(如断路器漏电保护功能测试)记录不清。7、中电建水电第十二工程局有限公司下库进出水口脚手架走道板未固定,未加防护网,未加挡脚板,不满足JGJ130-2011有关要求。8、中电建水电第十四工程局有限公司主变洞脚手架搭设不规范,立杆有悬空现象。五、危险品管理海南合安爆破工程有限公司:1、爆炸物品储存库物资入库、出库、退库账簿记录不规范。2、爆炸物品储存库安防系统、电子围栏主要设备已损坏、拆除,未正常投入运行。3、雷管储存库和炸药储存库采用普通门、锁,未采用防盗门。4、爆炸物品储存库区发现烟蒂。意见和建议:1、应立即对爆炸物品储存库管理中存在的问题进行排查、整改,保障公民生命、财产安全和公共安全。2、应尽快组织相关单位对厂房顶拱预应力锚索测力计数据变化异常情况,进行数据分析,并采取相应措施。3、进一步加强规程规范的贯彻执行。4、建设单位负责以上项目的整改闭环,举一反三进行处理,并于7日内将整改结果报电力工程质量监督总站。专家组组长:建设单位项目负责人:2015年10月23日成员:2015年10月23日注:一式四份,国家能源局、质监总站、南方能源监管局、建设单位各执一份。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
