万年桥电站工作总结2016年.docx

上传人:p** 文档编号:517894 上传时间:2023-10-11 格式:DOCX 页数:8 大小:23.59KB
下载 相关 举报
万年桥电站工作总结2016年.docx_第1页
第1页 / 共8页
万年桥电站工作总结2016年.docx_第2页
第2页 / 共8页
万年桥电站工作总结2016年.docx_第3页
第3页 / 共8页
万年桥电站工作总结2016年.docx_第4页
第4页 / 共8页
万年桥电站工作总结2016年.docx_第5页
第5页 / 共8页
万年桥电站工作总结2016年.docx_第6页
第6页 / 共8页
万年桥电站工作总结2016年.docx_第7页
第7页 / 共8页
万年桥电站工作总结2016年.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《万年桥电站工作总结2016年.docx》由会员分享,可在线阅读,更多相关《万年桥电站工作总结2016年.docx(8页珍藏版)》请在第壹文秘上搜索。

1、万年桥电站项目部2016年工作总结及2017年工作计划2016年万年桥水电站建设在公司统一安排指导下,完成了既定的工作任务。在此对万年桥电站建设情况、年度内完成情况和2017年工作计划作简要总结汇报。一、电站建设工程面貌,(一)土建:枢纽区土建工程按照设计施工图纸全面完成。1、拦河闸坝3孔泄洪冲砂闸和6孔泄洪闸及左右坝肩和厂房进水口段共计全长223.4米,及消力池、护坦、海漫、防冲槽;2、主厂房及安装间、水机层和发电机层,副厂房中控室(装饰已完成80%);3、升压站、开关站土建工程;4、公路,进厂公路路面、枢纽区左侧国道水麻公路改建、右岸枢纽区乡村还建公路;5、枢纽区边坡,右岸上、下游护坡,左

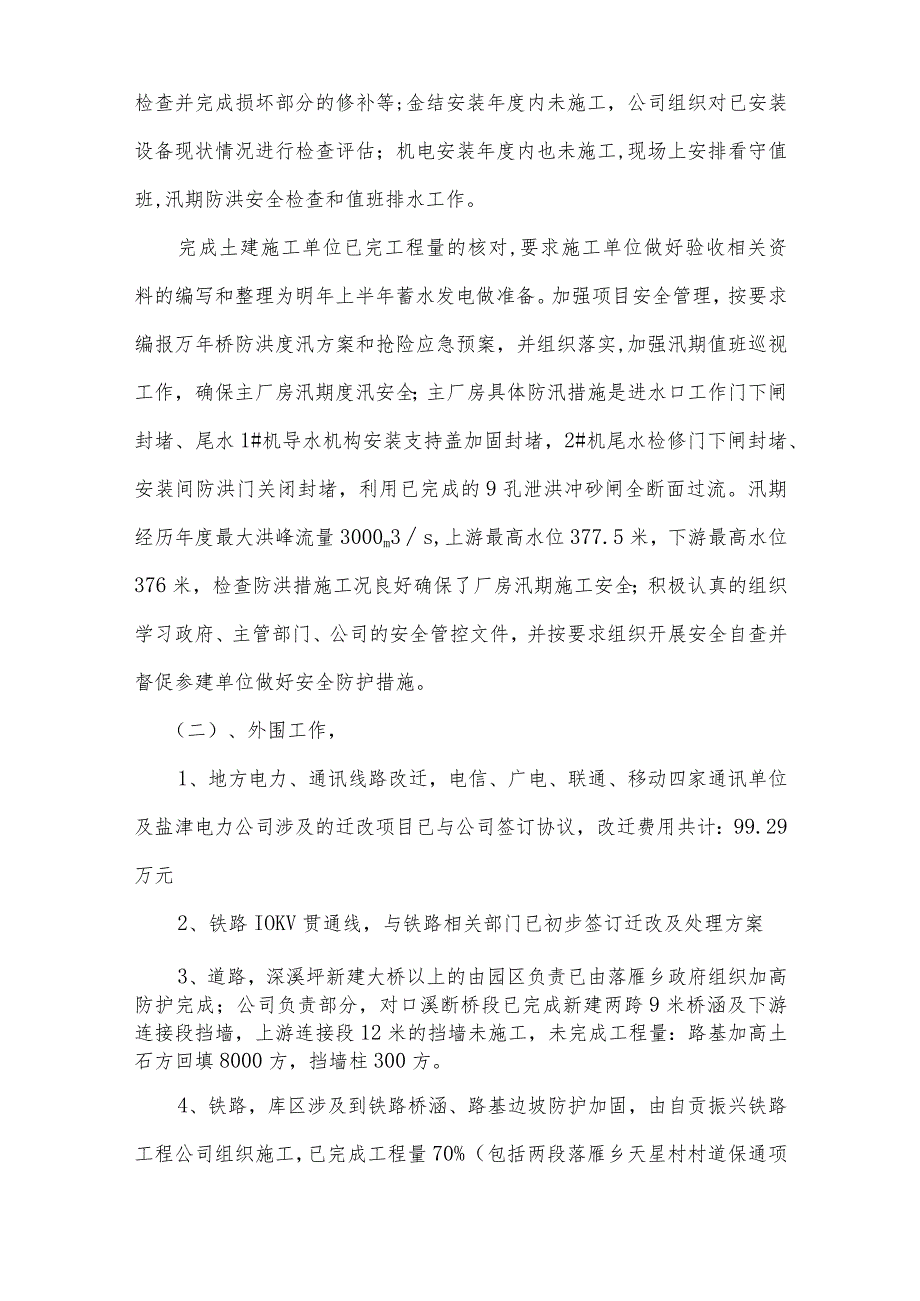

2、岸进厂公路护坡,尾水渠下游护坡;6、设计基础处理固结、帷幕灌浆;7、枢纽区围墙、值班房及上坝公路,枢纽观测网。(二)金结安装:全部安装完成,1、3孔冲沙闸预埋和10*24米3扇工作闸门,6孔泄洪闸预埋和10*24米6扇工作闸门;2、4孔进水口工作门槽、检修门槽和拦污栅槽预埋和4*10米4扇工作闸门及6*24米4道拦污栅,3、2孔尾水门槽预埋及6*10米2扇检修闸门,1孔防洪门槽预埋和1扇防洪门,启闭设备24台套,尾水启闭台车和大坝移动门机各一台。(三)机电设备安装:完成安装面貌,1、1#、2#机锥管、座环、转轮室、导水机构、基坑里衬安装完成,2#机发电机组定子、转子叠片完成(定子未嵌线、转子未

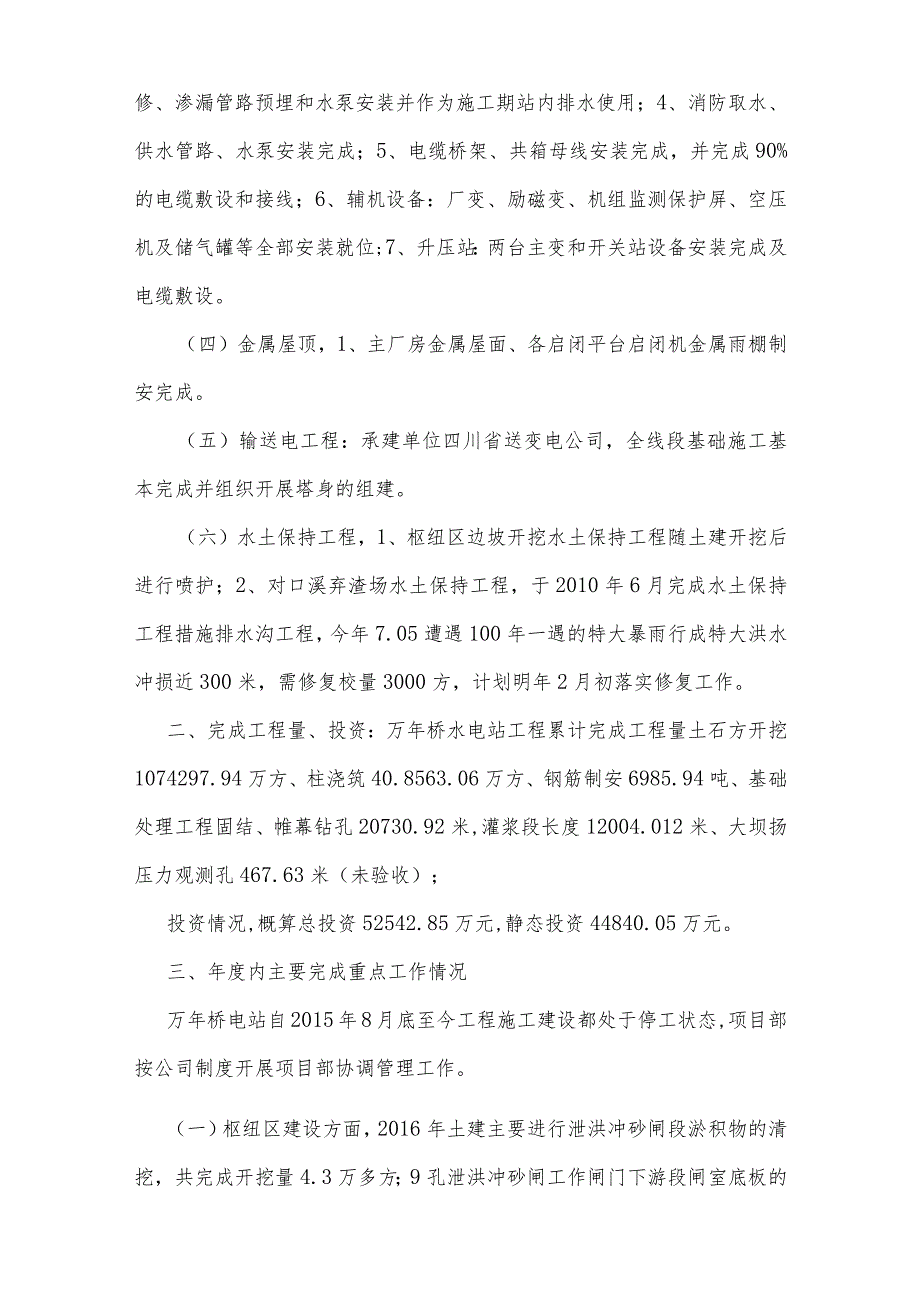

3、挂磁极);2、技术供排水系统管路、设备安装完成及机墩测压管路预埋;3、尾水排水放空阀、蜗壳放空阀、蜗壳进人门安装,检修、渗漏管路预埋和水泵安装并作为施工期站内排水使用;4、消防取水、供水管路、水泵安装完成;5、电缆桥架、共箱母线安装完成,并完成90%的电缆敷设和接线;6、辅机设备:厂变、励磁变、机组监测保护屏、空压机及储气罐等全部安装就位;7、升压站:两台主变和开关站设备安装完成及电缆敷设。(四)金属屋顶,1、主厂房金属屋面、各启闭平台启闭机金属雨棚制安完成。(五)输送电工程:承建单位四川省送变电公司,全线段基础施工基本完成并组织开展塔身的组建。(六)水土保持工程,1、枢纽区边坡开挖水土保持工

4、程随土建开挖后进行喷护;2、对口溪弃渣场水土保持工程,于2010年6月完成水土保持工程措施排水沟工程,今年7.05遭遇100年一遇的特大暴雨行成特大洪水冲损近300米,需修复校量3000方,计划明年2月初落实修复工作。二、完成工程量、投资:万年桥水电站工程累计完成工程量土石方开挖1074297.94万方、柱浇筑40.8563.06万方、钢筋制安6985.94吨、基础处理工程固结、帷幕钻孔20730.92米,灌浆段长度12004.012米、大坝扬压力观测孔467.63米(未验收);投资情况,概算总投资52542.85万元,静态投资44840.05万元。三、年度内主要完成重点工作情况万年桥电站自2

5、015年8月底至今工程施工建设都处于停工状态,项目部按公司制度开展项目部协调管理工作。(一)枢纽区建设方面,2016年土建主要进行泄洪冲砂闸段淤积物的清挖,共完成开挖量4.3万多方;9孔泄洪冲砂闸工作闸门下游段闸室底板的检查并完成损坏部分的修补等;金结安装年度内未施工,公司组织对已安装设备现状情况进行检查评估;机电安装年度内也未施工,现场上安排看守值班,汛期防洪安全检查和值班排水工作。完成土建施工单位已完工程量的核对,要求施工单位做好验收相关资料的编写和整理为明年上半年蓄水发电做准备。加强项目安全管理,按要求编报万年桥防洪度汛方案和抢险应急预案,并组织落实,加强汛期值班巡视工作,确保主厂房汛期

6、度汛安全;主厂房具体防汛措施是进水口工作门下闸封堵、尾水1#机导水机构安装支持盖加固封堵,2#机尾水检修门下闸封堵、安装间防洪门关闭封堵,利用已完成的9孔泄洪冲砂闸全断面过流。汛期经历年度最大洪峰流量3000m3s,上游最高水位377.5米,下游最高水位376米,检查防洪措施工况良好确保了厂房汛期施工安全;积极认真的组织学习政府、主管部门、公司的安全管控文件,并按要求组织开展安全自查并督促参建单位做好安全防护措施。(二)、外围工作,1、地方电力、通讯线路改迁,电信、广电、联通、移动四家通讯单位及盐津电力公司涉及的迁改项目已与公司签订协议,改迁费用共计:99.29万元2、铁路IOKV贯通线,与铁

7、路相关部门已初步签订迁改及处理方案3、道路,深溪坪新建大桥以上的由园区负责已由落雁乡政府组织加高防护完成;公司负责部分,对口溪断桥段已完成新建两跨9米桥涵及下游连接段挡墙,上游连接段12米的挡墙未施工,未完成工程量:路基加高土石方回填8000方,挡墙柱300方。4、铁路,库区涉及到铁路桥涵、路基边坡防护加固,由自贡振兴铁路工程公司组织施工,已完成工程量70%(包括两段落雁乡天星村村道保通项目)5、库区两段护岸工程,于2016年4月底按设计施工图施工完成。四、炮损问题,万年桥鉴定81户炮损房屋情况完成资料和入户核对,盐津县政府与公司商定处理办法。五、水土保工程,万年桥电站对口溪弃渣场,按照设计水

8、保2010年完成沟渠1200米於防护,每年汛前都安排巡视检查和局部修复,渣体基本稳定无明显沉降,但今年7.05的区域强降雨把排水渠道冲损了300米,需要在明年汛前进行修复。六、项目部管理工作,项目部全体职工为了实现公司万年桥电站发电目标任务,在各自的工作岗位上认真负责,严格执行公司的管理制度,积极认真完成公司下达的工作;加强在职员工的职业素养、技能的培训学习,树立主人翁意识和形象。项目部主要开展的工作,1、按公司要求完成项目部办公室档案及工程档案规整工作;2、敦促监理和施工单位搞好质量、安全控制;3、对施工单位,督促建立健全施工管理制度和质量保证体系,抽查施工质量,对隐蔽工程进行现场复验和签证

9、;4、计量,核实分部、分项工程计量和价款结算以及验收工作;5、处理项目工程建设中的日常技术问题。6、学习和执行公司的规章制度,明确职责,7、安全,在项目部安全管理日常工作中,建立健全生产安全管理制度,提高安全意识,在工作、生产、生活、行车、个人出行等方面加强安全教育和宣传努力提高全员安全意识。8、汛期,编制防洪方案及防洪应急预案,迎接了省市县和各主管部门的检查和指导工作,严格汛期值班管理制度;9、极积主动与县领导组及镇乡领导组联系、汇报和沟通,及时有效的协调外围相关工作。七、存在问题1、施工硅拌合站及堆料场迎水面防护方案,泄洪冲砂闸中隔墙下游段及前池、尾水渠淤积的近万方渣土未清挖,现在没有开挖

10、的施工道路。开挖弃渣将利用来填筑加高保通库区一段乡村便道,并结合库区铁路防护工程做处理。2、首台机组发电机电安装直线工期至少需要4个月,确保施工进度所需的资金和设备保障。3、库区落雁乡天星村便道保通填筑,移动通讯、地方电力、铁路IOkV贯通线需先进行改迁,电力、通讯线路改迁协议已签定1年多时间且按协议要求开具了税费发票,其主管单位已多次催促要求支付相关款项,若年内在不支付就要求把发票退还他们申请作废。4、对口溪弃渣场水保工程水损部分在明年汛前急需组织修复,以免损坏部分的扩大且场内还有几家住户。5、库区蓄水影响房屋确定拆迁方案,便于下步工作计划的开展。2017年工作计划根据万年桥电站建设完成情况

11、,计划在2017年上半年完成下闸蓄水和首台机组启动发电投运。以此目标,项目部就余下的工程项目和外围事项初拟工作计划,请公司审查安排。一、主体工作内容(一)、主体工程验收和结量;完善电器、机械设备的安装调试。(二)、外围工作,1、铁路桥、涵、路基防护工程;2、铁路电力贯通线;3、两段地方公路与铁路防护相并实施工程;4、地方电力、通讯;5、库区滑坡段工程防护;6、移民安置,1)库区房屋拆迁;2)不搬迁房屋加固;3)库区企事业单位;7、弃渣场水保验收。(三)、验收工作,1水保弃喳场验收工作;2、环保验收工作;3、大坝安全鉴定及蓄水前验收。二、施工计划一)机电安装,从2017年2月10日进场恢复施工安

12、装,至2017年6月20日首台机组发电(2#机组),1#机在2017年10月具备发电,机电项目部根据现场情况作好施工进度计划安排。二)金结,剩余检修门叶计划在2017年3月1前到场,4月10日前完成安装和各项验收,工期40天。三)土建,1、2#机二期杜在2017年3月20日根据机电设备到位及安装确定(量已结算,由燕子坡运到万年桥浇筑);2、剩余弃洪段硅量3500方清除,和新增3500方,和尾水淤沙和前池淤泥。根据铁路贯通线和地方电力线拆除时间,计划在2017年3月至4月10日完成清挖,运到对口溪对面回填;3、2017年5月30日前土建全部撤出。四)铁路防护,1、铁路路基和乡村公路段(蕉岩铁路桥

13、段2017年2月20日至3月底前完成回填,同时进行对口溪回填。五)铁路贯通线在2017年2月20日至4月20日前完成。六)地方电力,2月28前改线完成。七)地方通信,2月28日前完成。八)新桥以下工程,即落雁乡天星村村道复通结合铁路边坡防护工程,待电力,通信线搬迁完成后才能启动。力争2017年3月底完成。九)对口溪7.05号水毁工程修复。2017年2月20日至3月30日完成。十)电力输出110KV,按公司确定的接入方案执行。十一)移民工作第一批即,蓄水影响必须搬迁的和蓄水后基础加固水下部分工程施工的部分,计划在2017年2月15日至3月31日完成第一批赔偿拆迁。十二)移民工作第二批即,水上部分

14、加固工程施工的2017年2月15日至4月20日落实地勘进场和设计及完成防护工程。十三)炮损户,为确保工程顺利施工建议在2017年2月内处理完成。十四)环保验收,根据云南环保规定,电站试运行前三个月申请验收。即,2017年2月底递交申请。十五)水保验收,2017年1月20日至4月20日验收。十六)土建各项工程验收,2017年2月28日前完成。十七)大坝观测,初始观测资料,2017年2月完成。十八)大坝鉴定证书,2017年2月10日至2017年3月10日,完成鉴定证书。十九)库区运行调度报告,设计院2017年3月28日前完成报审。二十)库区滑坡防护工程,2017年3月组织验收二十一)库底清理201

15、7年4月内进行二十二)下闸蓄水验收会,2017年5月内完成。二十三)盐津县政府蓄水通告,盐津县政府下闸通知七天,即,2017年6月13日至20日,即可下闸蓄水。项目部2017年项目管理规划和建议严格执行公司现行的各项规章制度,以此为基础开展万年桥电站项目部各项工作,为发电目标做好一切准备。1、结合行业安全管理法律法规和公司规章制度建立项目部安全管理机制;主要建立安全管理组织机构,编制项目部安全管理制度、档案管理制度、后勤物质管理制度和工程设备物资管理制度等。2、加强员工主人翁意识的培养,在自己的岗位职责范围内多看、多想、多学、多做,每人每月拟定工作、学习计划,项目上进行适时考评。3、组织专题学习、培训工作(生产运行安规、消防、防洪等)4、切实做好与政府部门、参建单位、公司部门的沟通、协调5、为准确无误的执行移民安置政策和及时有效的实现地方政府和公司的意图,建议万年桥电站库区移民工作设定专职人员主导工作。6、由于万年桥电站后期工作比较繁杂,请公司尽快考虑项目部交通用车问题。7、由于万年桥电站办公、生活环境较差,为有更好的精神和身体状态投入到来年的工作中,建议公司组织项目员工进行体检。四川宜宾伊力集团横洪发电有限公司万年桥电站项目部2016年12月19日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
