外墙涂料施工方案.docx

上传人:p** 文档编号:518473 上传时间:2023-10-11 格式:DOCX 页数:9 大小:19.74KB
下载 相关 举报
外墙涂料施工方案.docx_第1页
第1页 / 共9页
外墙涂料施工方案.docx_第2页
第2页 / 共9页
外墙涂料施工方案.docx_第3页
第3页 / 共9页
外墙涂料施工方案.docx_第4页
第4页 / 共9页
外墙涂料施工方案.docx_第5页
第5页 / 共9页
外墙涂料施工方案.docx_第6页
第6页 / 共9页
外墙涂料施工方案.docx_第7页
第7页 / 共9页
外墙涂料施工方案.docx_第8页
第8页 / 共9页
外墙涂料施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙涂料施工方案.docx》由会员分享,可在线阅读,更多相关《外墙涂料施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

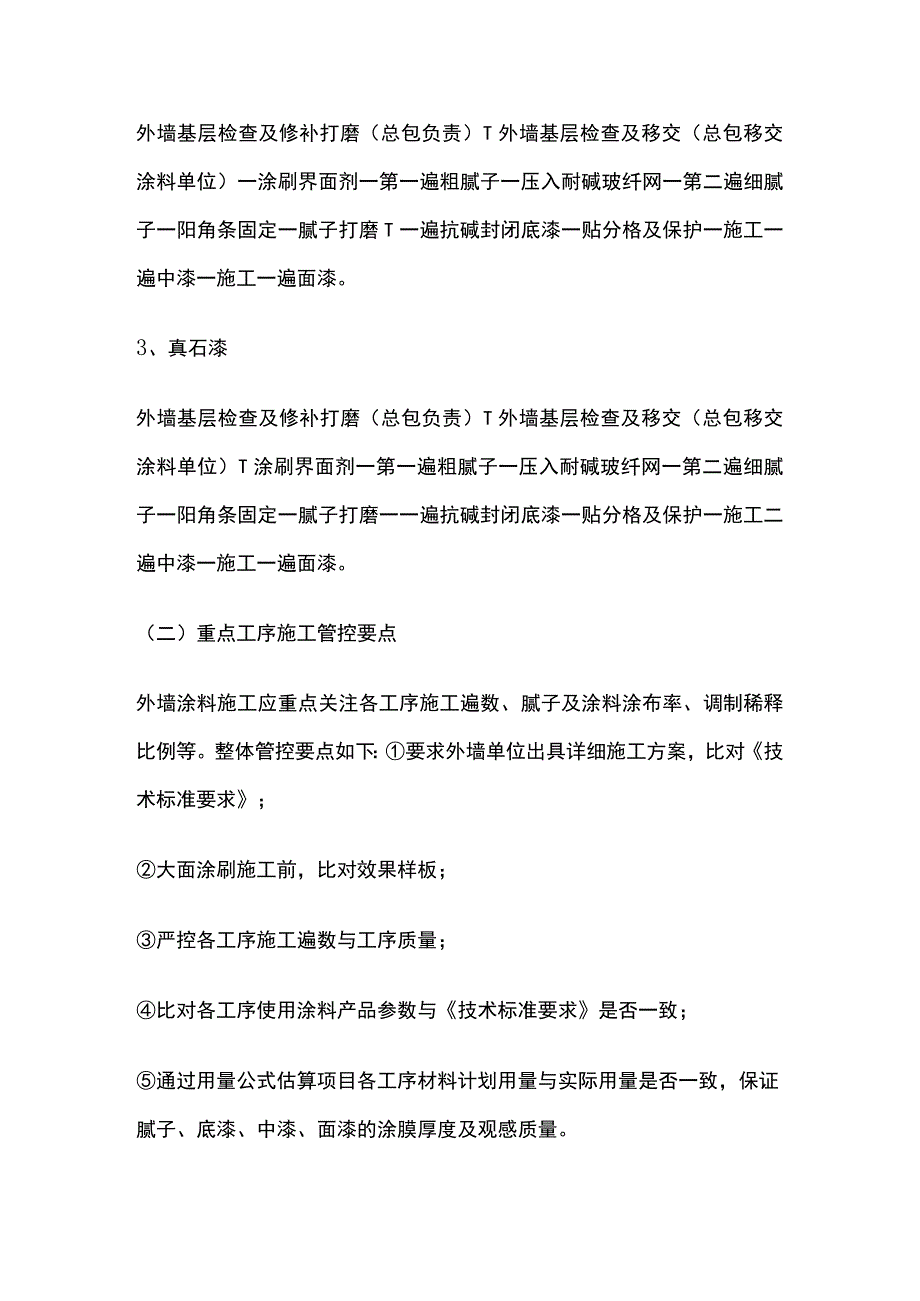

1、外墙涂料施工方案一、施工准备要求(一)基层移交要求1.全现浇外墙免抹灰垂平移交标准:垂直平整度不超过5mm。2、工作面移交前由土建单位负责,移交后由涂料单位负责做好成品保护。3、基层应表面平整、立面垂直、阴阳角方正和无缺棱掉角;基层应清洁:表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物、混凝土脱膜剂等。4、每层外墙面基层完成后,总包需立刻安排班组进行检查及修补处理,并及时移交涂料单位,输出场地验收移交单,严禁基层带病移交。(二)材料要求1.材料的品种、规格、技术性能应符合设计要求;2、材料和产品必须有出厂合格证、技术性能检测报告、使用说明书,技术性能必须符合国家有关产品质量标准。3、

2、涂料应选用同一批号的产品,尽量保证同一批次的材料用在同一山墙面,以防两次材料有色差。4、材料的运输、存放、管理,应按产品使用说明书要求分类存放管理。5、材料检验原材料进场后,应及时报甲方监理组织进场验收,需复试的材料必须进行相应的复试检测,经检测合格后方可投入使用。(三)作业条件要求1.门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周塞缝密实。2、爬架提升前应将栏杆、外窗、排水管等安装完毕。3、根据设计需要,提前做好样板,并经各方验收合格。4、钢筋混凝土墙基层打磨、修补,结构施工的对拉螺栓穿墙孔已按要求进行封堵,并经两次淋水无渗漏。5、涂刷水性涂料时基层含水率不大于10%环境湿

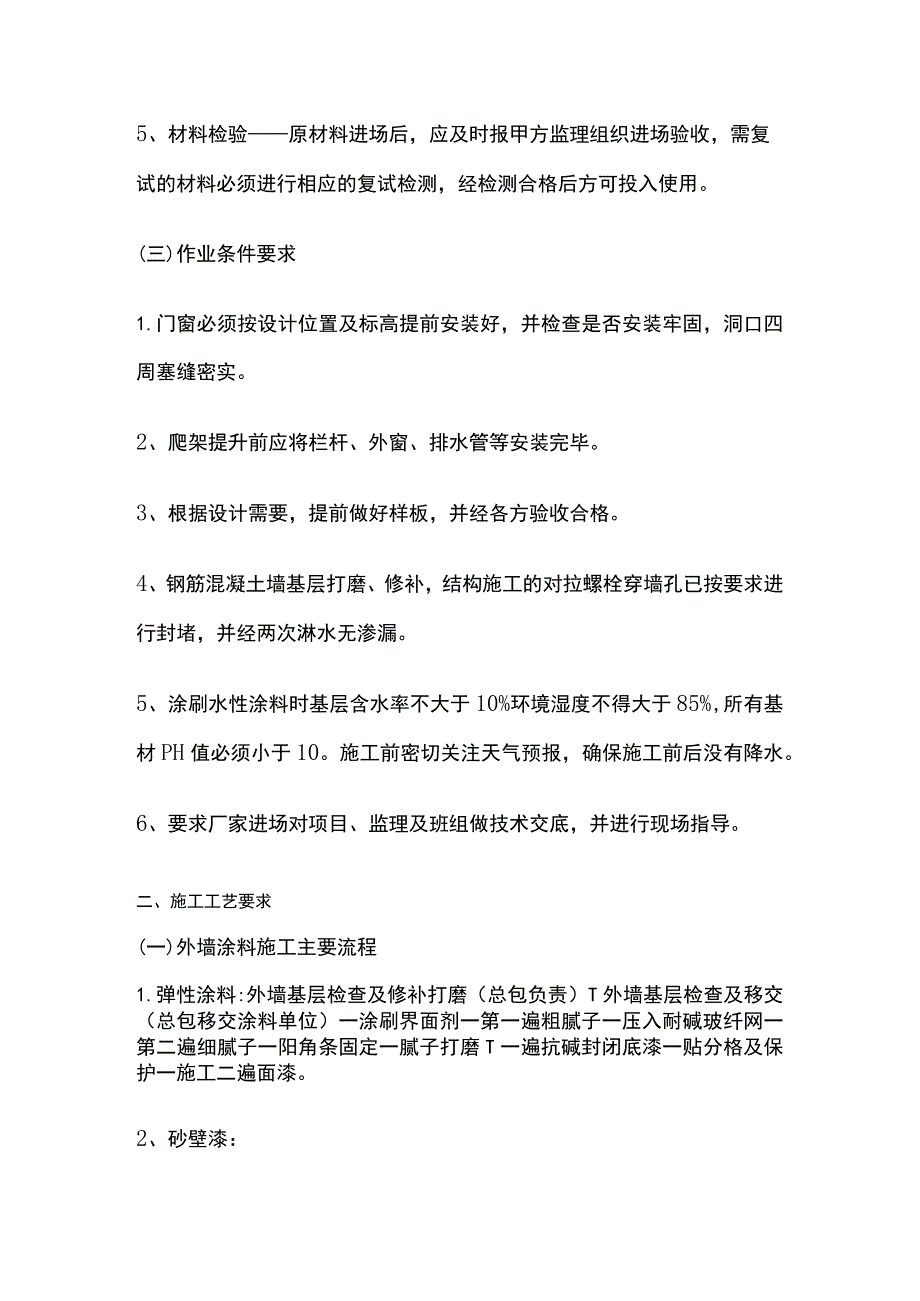

3、度不得大于85%,所有基材PH值必须小于10。施工前密切关注天气预报,确保施工前后没有降水。6、要求厂家进场对项目、监理及班组做技术交底,并进行现场指导。二、施工工艺要求(一)外墙涂料施工主要流程1.弹性涂料:外墙基层检查及修补打磨(总包负责)T外墙基层检查及移交(总包移交涂料单位)一涂刷界面剂一第一遍粗腻子一压入耐碱玻纤网一第二遍细腻子一阳角条固定一腻子打磨T一遍抗碱封闭底漆一贴分格及保护一施工二遍面漆。2、砂壁漆:外墙基层检查及修补打磨(总包负责)T外墙基层检查及移交(总包移交涂料单位)一涂刷界面剂一第一遍粗腻子一压入耐碱玻纤网一第二遍细腻子一阳角条固定一腻子打磨T一遍抗碱封闭底漆一贴分格

4、及保护一施工一遍中漆一施工一遍面漆。3、真石漆外墙基层检查及修补打磨(总包负责)T外墙基层检查及移交(总包移交涂料单位)T涂刷界面剂一第一遍粗腻子一压入耐碱玻纤网一第二遍细腻子一阳角条固定一腻子打磨一一遍抗碱封闭底漆一贴分格及保护一施工二遍中漆一施工一遍面漆。(二)重点工序施工管控要点外墙涂料施工应重点关注各工序施工遍数、腻子及涂料涂布率、调制稀释比例等。整体管控要点如下:要求外墙单位出具详细施工方案,比对技术标准要求;大面涂刷施工前,比对效果样板;严控各工序施工遍数与工序质量;比对各工序使用涂料产品参数与技术标准要求是否一致;通过用量公式估算项目各工序材料计划用量与实际用量是否一致,保证腻子

5、、底漆、中漆、面漆的涂膜厚度及观感质量。1、基层检查及处理要点:对拉螺栓孔及拉结点:封堵、防水;外门窗洞:干硬性防水砂浆塞缝及防水;出墙套管:安装完成、位置、坡向;空调板、窗台、水平线条:排水坡度;水平竖向线条:平顺;爬架提升前应将栏杆、外窗、排水管等安装完毕,第一道腻子完成(建议做到)。管控点内容应在爬架爬升前整改到位,严禁后期吊篮整改。2、腻子施工:腻子需批刮平整,批刮后尽快打磨腻子打磨以平整去掉刀痕为主注意避免腻子被污染使用的腻子应符合JG/T157-2016建筑外墙用腻子质量标准的腻子3、封闭底漆:底涂层应符合建筑内外墙用底漆(JG/T210-2007)技术要求的I型抗碱底漆,并说明配

6、套涂料产品系列的使用条件:包括基面、气候等。漆膜厚度要控制均匀,尤其是门窗边角、洞口四周,分格缝、滴水线等边沿部位要涂装到位,不得少涂或漏涂,避免因底漆少涂、漏涂产生中涂效果不一致,面漆表面发花等弊病。抗碱底漆属于过程施工隐蔽工程,需严控该道工序。底漆施工完成后进行验收,确认分格缝、门窗边角、洞口、滴水线等细部均涂刷到位,才可进行下道工序。4、贴分格缝:按照设计要求弹线分割墙面;弹线,先放大线,再分区域按分隔大小和式样放小线,确保平顺竖直,前后左右贯通。贴胶带时必须沿弹线统一横向左贴,竖向下贴,以确保勾缝线前后左右贯通对齐。大面分格缝应横平竖直、深浅一致、宽窄均匀、光滑顺直。5、涂料中层、面层

7、:施工必须以分隔缝为单位进行暂停施工或开始施工,外墙建筑涂料工程施工分段进行时,应以墙体的伸缩缝、阴角处或落水管等为分界线,同一墙面用同一批号的涂料,每天施工结束时,应将涂装施工结束到分界线处,便于消除搭接痕迹。同一面墙尽量安排同一个或几个工人施工,以保证手法一致。每个批次涂料,至少保留一桶,以作下次来货的比对。漆膜厚度要控制均匀,每一分格块要一次性完成,确保漆膜厚度与光泽均匀一致无发花。三、验收管理要求(一)验收管理流程验收管理流程:材料进场验收一工法样板验收一楼层施工样板验收T施工工序验收。1.材料进场验收要点:严格按照样板管理办法进行样板会签,样板需保管到位。所有材料按工序摆放整齐,保证

8、每一种材料种类、数量符合要求,从源头防止偷工减料。针对每一桶进场的涂料,都要核对产品厂家、生产批次、生产日期,确保满足要求。针对每一桶进场的涂料,核对产品名称及产品代码,确保与设计图纸中的要求一致。每一批次的材料到场后,产品信息验收比对完成后,随机抽选一桶进行开盖检查产品颜色。2、工法样板验收要点:工艺样板数量是否齐全,不得漏做工序是否符合技术要求,工序是否足够,无偷工减料分隔缝宽度是否符合要求,分隔缝边沿是否平顺分隔缝材料颜色、厚度是否与样板一致涂料每一道涂层的厚度是否与样板一致涂料成型的表面质感是否与样板一致3、楼层施工样板验收要点:涂料成型的观感、质感、厚度是否满足要求外立面所有涂料部位

9、的颜色、分隔是否按设计图纸要求施工涂料大面平整度是否满足要求,不能出现凹凸不平、鼓包等现象涂料分隔缝是否弹线施工,成型效果是否平直、边沿是否整齐涂料分隔缝宽度、颜色是否满足设计技术要求涂料施工在不同颜色交界处是否处理到位,严禁出现交叉污染外墙阳角位置是否放置阳角条,阳角线条是否笔挺现场施工是否有成品保护,严禁对铝合金及玻璃造成污染4、施工工序验收要点:可视化验收,前道工序经验收合格后才能进行下道工序的施工,要有隐蔽验收记录。(二)质量保证标准达到JGJT29-2015建筑涂饰工程施工及验收规程涂饰规范要求。四、成品保护要求(一)成品保护范围1.相邻工序成品保护:铝合金窗窗框、玻璃”日台栏杆玻璃、栏杆型材;阳台铝合金门框、玻璃;在外墙上的雨污水管道、燃气管道;阳台部位与装修相交接的部位;石材、内墙面、地坪。2、已施工完成的质感、真石漆等外墙涂料半成品、成品的保护。(二)成品保护方案1)组织:强化成品保护意识、专人专管、加强沟通、及时处理;2 )工序:合理安排工序,选择正确的介入时机、自上而下、先线条后大面;3 )措施:包裹、遮挡、封闭等;(彩条布、专用保护膜、薄膜、纸胶带)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
