沥青混凝土路面施工组织设计.docx

上传人:p** 文档编号:519554 上传时间:2023-10-11 格式:DOCX 页数:14 大小:28.54KB
下载 相关 举报
沥青混凝土路面施工组织设计.docx_第1页
第1页 / 共14页
沥青混凝土路面施工组织设计.docx_第2页
第2页 / 共14页
沥青混凝土路面施工组织设计.docx_第3页
第3页 / 共14页
沥青混凝土路面施工组织设计.docx_第4页
第4页 / 共14页
沥青混凝土路面施工组织设计.docx_第5页
第5页 / 共14页
沥青混凝土路面施工组织设计.docx_第6页
第6页 / 共14页
沥青混凝土路面施工组织设计.docx_第7页
第7页 / 共14页
沥青混凝土路面施工组织设计.docx_第8页
第8页 / 共14页
沥青混凝土路面施工组织设计.docx_第9页
第9页 / 共14页
沥青混凝土路面施工组织设计.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《沥青混凝土路面施工组织设计.docx》由会员分享,可在线阅读,更多相关《沥青混凝土路面施工组织设计.docx(14页珍藏版)》请在第壹文秘上搜索。

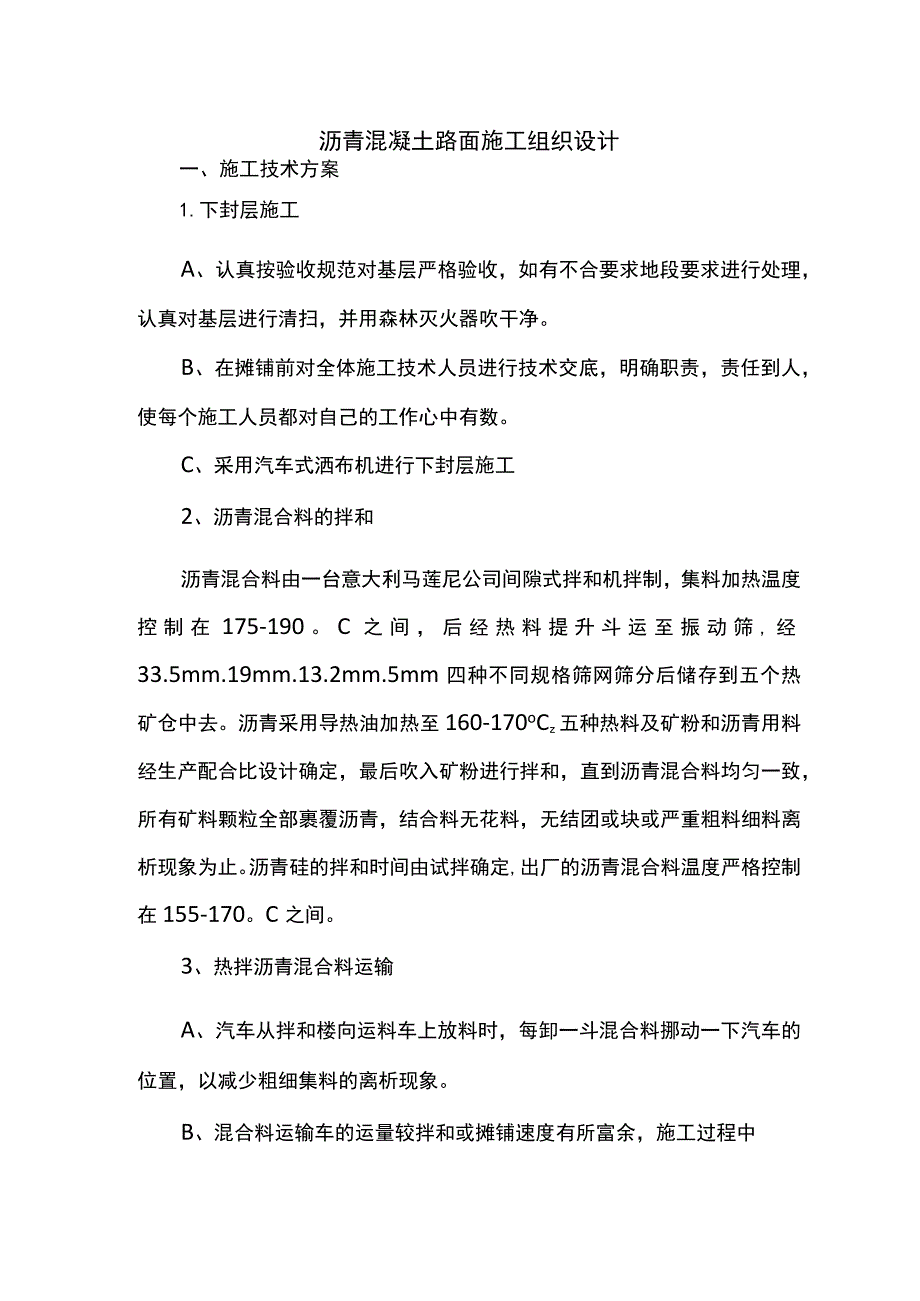

1、沥青混凝土路面施工组织设计一、施工技术方案1.下封层施工A、认真按验收规范对基层严格验收,如有不合要求地段要求进行处理,认真对基层进行清扫,并用森林灭火器吹干净。B、在摊铺前对全体施工技术人员进行技术交底,明确职责,责任到人,使每个施工人员都对自己的工作心中有数。C、采用汽车式洒布机进行下封层施工2、沥青混合料的拌和沥青混合料由一台意大利马莲尼公司间隙式拌和机拌制,集料加热温度控制在175-190。C之间,后经热料提升斗运至振动筛,经33.5mm.19mm.13.2mm.5mm四种不同规格筛网筛分后储存到五个热矿仓中去。沥青采用导热油加热至160-170oCz五种热料及矿粉和沥青用料经生产配合

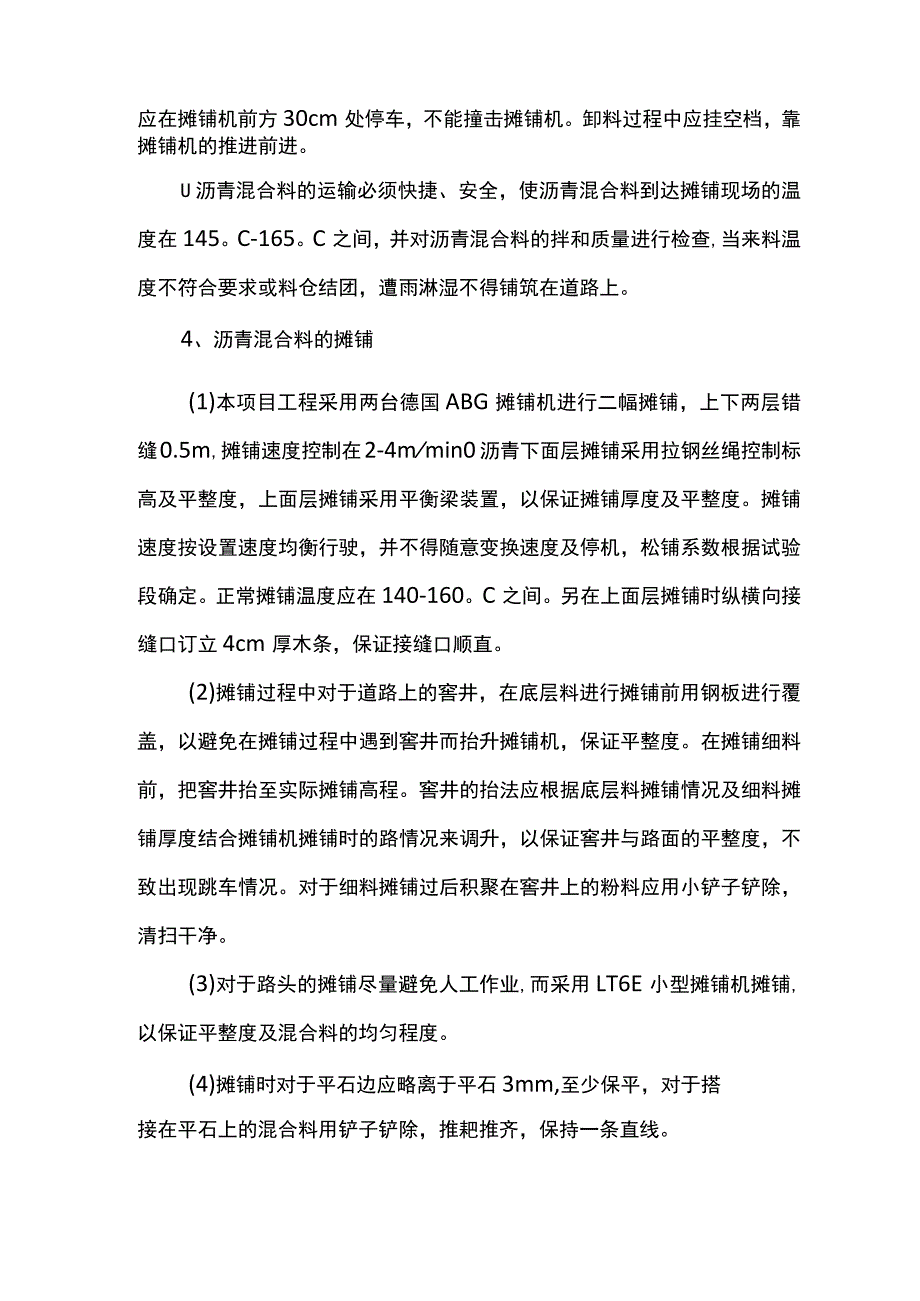

2、比设计确定,最后吹入矿粉进行拌和,直到沥青混合料均匀一致,所有矿料颗粒全部裹覆沥青,结合料无花料,无结团或块或严重粗料细料离析现象为止。沥青硅的拌和时间由试拌确定,出厂的沥青混合料温度严格控制在155-170。C之间。3、热拌沥青混合料运输A、汽车从拌和楼向运料车上放料时,每卸一斗混合料挪动一下汽车的位置,以减少粗细集料的离析现象。B、混合料运输车的运量较拌和或摊铺速度有所富余,施工过程中应在摊铺机前方30cm处停车,不能撞击摊铺机。卸料过程中应挂空档,靠摊铺机的推进前进。U沥青混合料的运输必须快捷、安全,使沥青混合料到达摊铺现场的温度在145。C-165。C之间,并对沥青混合料的拌和质量进行

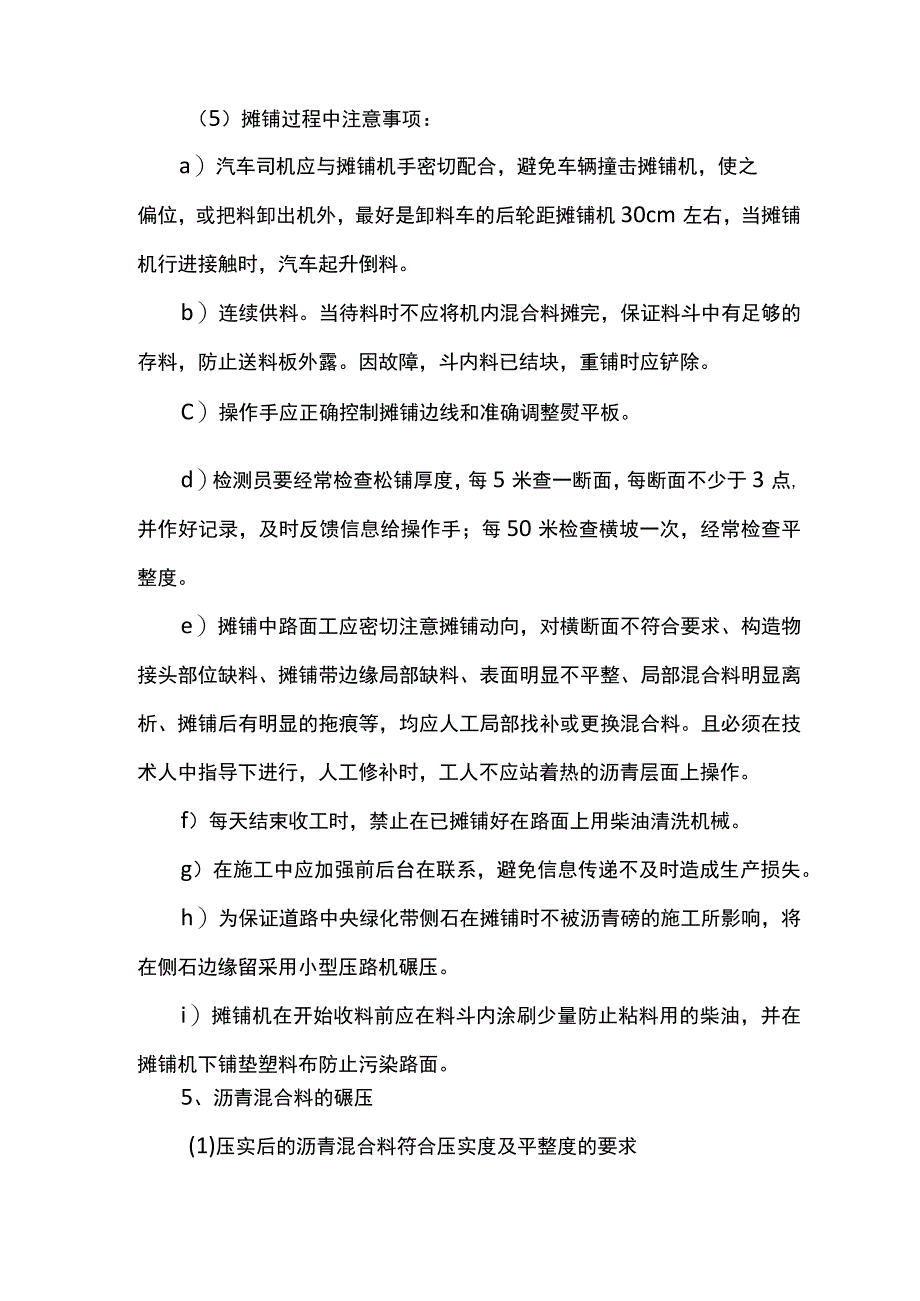

3、检查,当来料温度不符合要求或料仓结团,遭雨淋湿不得铺筑在道路上。4、沥青混合料的摊铺(1)本项目工程采用两台德国ABG摊铺机进行二幅摊铺,上下两层错缝0.5m,摊铺速度控制在2-4mmin0沥青下面层摊铺采用拉钢丝绳控制标高及平整度,上面层摊铺采用平衡梁装置,以保证摊铺厚度及平整度。摊铺速度按设置速度均衡行驶,并不得随意变换速度及停机,松铺系数根据试验段确定。正常摊铺温度应在140-160。C之间。另在上面层摊铺时纵横向接缝口订立4cm厚木条,保证接缝口顺直。(2)摊铺过程中对于道路上的窖井,在底层料进行摊铺前用钢板进行覆盖,以避免在摊铺过程中遇到窖井而抬升摊铺机,保证平整度。在摊铺细料前,把

4、窖井抬至实际摊铺高程。窖井的抬法应根据底层料摊铺情况及细料摊铺厚度结合摊铺机摊铺时的路情况来调升,以保证窖井与路面的平整度,不致出现跳车情况。对于细料摊铺过后积聚在窖井上的粉料应用小铲子铲除,清扫干净。(3)对于路头的摊铺尽量避免人工作业,而采用LT6E小型摊铺机摊铺,以保证平整度及混合料的均匀程度。(4)摊铺时对于平石边应略离于平石3mm,至少保平,对于搭接在平石上的混合料用铲子铲除,推耙推齐,保持一条直线。(5)摊铺过程中注意事项:a)汽车司机应与摊铺机手密切配合,避免车辆撞击摊铺机,使之偏位,或把料卸出机外,最好是卸料车的后轮距摊铺机30cm左右,当摊铺机行进接触时,汽车起升倒料。b)连

5、续供料。当待料时不应将机内混合料摊完,保证料斗中有足够的存料,防止送料板外露。因故障,斗内料已结块,重铺时应铲除。C)操作手应正确控制摊铺边线和准确调整熨平板。d)检测员要经常检查松铺厚度,每5米查一断面,每断面不少于3点,并作好记录,及时反馈信息给操作手;每50米检查横坡一次,经常检查平整度。e)摊铺中路面工应密切注意摊铺动向,对横断面不符合要求、构造物接头部位缺料、摊铺带边缘局部缺料、表面明显不平整、局部混合料明显离析、摊铺后有明显的拖痕等,均应人工局部找补或更换混合料。且必须在技术人中指导下进行,人工修补时,工人不应站着热的沥青层面上操作。f)每天结束收工时,禁止在已摊铺好在路面上用柴油

6、清洗机械。g)在施工中应加强前后台在联系,避免信息传递不及时造成生产损失。h)为保证道路中央绿化带侧石在摊铺时不被沥青磅的施工所影响,将在侧石边缘留采用小型压路机碾压。i)摊铺机在开始收料前应在料斗内涂刷少量防止粘料用的柴油,并在摊铺机下铺垫塑料布防止污染路面。5、沥青混合料的碾压(1)压实后的沥青混合料符合压实度及平整度的要求(2)选择合理的压路机组合方式及碾压步骤,以达到最佳结果。沥青混合料压实采用钢筒式静态压路机及轮胎压路机或振动压路机组合的方式。压路机的数量根据生产现场决定。(3)沥青混合料的压实按初压、复压、终压(包括成型)三个阶段进行。压路机以慢而均匀的速度碾压。(4)沥青混合料的

7、初压符合下列要求a.初压采用英格索莱DD-IlO压路机在混合料摊铺后较高温度下进行,并不得产生推移、发裂,压实温度根据沥青稠度、压路机类型、气温铺筑层厚度、混合料类型经试铺试压确定。b.压路机从夕恻向中心碾压。相邻碾压带应重叠1/31/2轮宽,最后碾压路中心部分,压完全幅为一遍。当边缘有挡板、路缘石、路肩等支档时,应紧靠支档碾压。当边缘无支档时,可用耙子将边缘的混合料稍稍耙高,然后将压路机的外侧轮伸出边缘IoCm以上碾压。c.碾压时将驱动轮面向摊铺机。碾压路线及碾压方向不能突然改变而导致混合料产生推移。压路机起动、停止必须减速缓慢进行。(5)复压紧接在初压后进行,并符合下列要求:复压采用轮胎式

8、压路机。碾压遍数应经试压确定,不少于4-6遍,以达到要求的压实度,并无显著轮迹。(6)终压紧接在复压后进行。终压选用双轮钢筒式压路机碾压,不宜少于两遍,并无轮迹。路面压实成型的终了温度符合要求。采用钢筒式压路机时,相邻碾压带应重叠后轮1/2宽度。(7)压路机碾压注意事项:a.压路机的碾压段长度以与摊铺速度平衡为原则选定,并保持大体稳定。压路机每次由两端折回的位置阶梯形的随摊铺机向前推进,使折回处不在同一横断面上。在摊铺机连续摊铺的过程中,压路机不随意停顿。b.压路机碾压过程中有沥青混合料沾轮现象时,可向碾压轮洒少量水或加洗衣粉水,严禁洒柴油。c.压路机不在未碾压成型并冷却的路段转向、调头或停车

9、等候。振动压路机在已成型的路面行驶时关闭振动。d.对压路机无法压实的桥梁、挡墙等构造物接头、拐弯死角、加宽部分及某些路边缘等局部地区,采用振动夯板压实。e在当天碾压成型的沥青混合料层面上,不停放任何机械备或车辆,严禁散落矿料、油料等杂物。6、接缝、修边纵向接缝部位的施工符合下列要求:a.摊铺时采用梯队作业的纵缝采用热接缝。施工时将已铺混合料部分留下1020cm宽暂不碾压,作为后摊铺部分的高程基准面,再最后作跨缝碾压以消除缝迹。b.半幅施工不能采用热接缝时,设档板或采用切刀切齐。铺另半幅前必须将缝边缘清扫干净,并涂洒少量粘层沥青。摊铺时应重叠在已铺层上5-10cm摊铺后用人工将摊铺在前半幅上面的

10、混合料铲走。碾压时先在已压实路面上行走,碾压新铺层1015cm,然后压实新铺部分,再伸过已压实路面10-15cm,充分将接缝压实紧密。上下层的纵缝错开05m,表层的纵缝应顺直,且留在车道的画线位置上。c.相邻两幅及上下层的横向接缝均错位5m以上。上下层的横向接缝可采用斜接缝,上面层应采用垂直的平接缝。铺筑接缝时,可在已压实部分上面铺设些热混合料使之预热软化,以加强新旧混合料的粘结。但在开始碾压前应将预热用的混合料铲除。d.平接缝做到紧密粘结,充分压实,连接平顺。施工可采用下列方法:在施工结束时,摊铺机在接近端部前约Im处将熨平板稍稍抬起驶离现场,用人工将端部混合料铲齐后再予碾压。然后用3m直尺

11、检查平整度,趁尚未冷透时垂直刨除端部平整度或层厚不符合要求的部分,使下次施工时成直角连接。e从接缝处继续摊铺混合料前应用3m立尺检查端部平整度,当不符合要求时,予以清除。摊铺时应控制好预留高度,接缝处摊铺层施工结束后再用3m直尺检查平整度,当有不符合要求者,应趁混合料尚未冷却时立即处理。f.横向接缝的碾压应先用双轮钢筒式压路机进行横向碾压。碾压带的外侧放置供压路机行驶的垫木,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽度为15cm,然后每压一遍向混合料移动1520cm,直至全部在新铺层上为止,再改为纵向碾压。当相邻摊铺层已经成型,同时又有纵缝时,可先用钢筒式压路机纵缝碾压一遍,其碾压宽度

12、为1520cm,然后再沿横缝作横向碾压,最后进行正常的纵向碾压。g.做完的摊铺层外露边缘应准确到要求的线位。修边切下的材料及彳土可其它的废弃沥青混合料从路上清除。7、试验路段a.在沥青混凝土摊铺层开工之前,在严密的监督下,在工程师选定的现场上按照本规范要求,用每一种沥青混合料摊铺出长度不少于200米的一段试验路。为此,将提供,并使用在正常生产工作中采用的全部的设备。b.这种试验的目的是证明混合料的稳定性,及消灭机械设备中的明显缺陷,而使工程师满意,并按照工程师根据试验路段结果可能提出的要求,免费对设备或操作进行合理的改进。c.每做一次试验,均应从摊铺了12小时以后的压实材料中钻取试件,并进行试

13、验。d.采样、试件尺寸和试件鉴定均符合GB50092-96第十一章的规定。e.试验路段如经认可即纳入整个工程,做竣工项目支付。如工程师不予验收,则把所有不合格路段清除,分析原因后重新摊铺,并承担由此造成的一切费用。8、气候条件a.沥青混合料的摊铺应避免在雨季进行,当路面滞水或潮湿时,暂停施工。b.施工气温低于10。C时,停止摊铺。C.未经压实即贮藏遭雨淋的沥青混合料全部清除,更换新料。二、施工进度计划1.施工进度计划本工程工期紧,需抓住关键线路的控制,分成阶段性计划实施。详见施工进度计划表。2、工序衔接措施首先进行下封层的施工,在下封层施工完2/5场面时,进行粗粒式沥青磅的施工,同时进行下封层

14、的施工直至完毕。所有粗料摊铺完毕后进行细粒式沥青硅的摊铺。三、资源供应计划本次沥青摊铺工程在备料和下封层施工中需3O人左右,在沥青摊铺期间需6O人左右。四、验收1.每层摊铺后,要进行测量报验,合格后再摊铺下一层沥青料。2、摊铺碾压全部完成后将原始资料整理完整,交技术科并报甲方和监理。3、及时做好评定资料,包括外观、实测、保证资料三方面。4、根据情况及时报请监理和有关部门验收。五、技术组织措施计划(一)进度保证措施由于本次工程工作量大,工期紧,为了确保沥青碎路面摊铺按期完工,特制定如下保障措施:1.在工程开工前对所有的拌和、摊铺、碾压机械设备进行检修,保证在摊铺期间机械设备的运行正常。2、在施工

15、期间每天由专人负责对机械设备的检查,确保机械设备的运行正常,如出现故障可立即修复。3、配有备用机械设备,在主要设备发生故障不能短期内修复时,可进行替换。4、配有足够的运输车辆,保证运输能力大于拌和能力和摊铺能力,在每天的工作中做到歇人不歇机。5、保证每天的工作量在1200吨以上,在遇雨天或特殊情况不能完成此工作量时,则在其余可正常施工期间增加工作量,以保证按时完成。6、施工进度计划调度措施a、编制周施工进度计划表,逐级落实施工任务书由班组实施。b、每周通过开会检查,根据施工进度实施情况进行调整。7、施工进度计划的检查与调整,施工过程中每天检查当天的工作量,与计划相比较,调整下一天的工作量,安排以后的进度。(二)质量保证措施影响施工项目质量的因素主要有五大方面:人、材料、机械、施工方法和环境。事前对五个方面的因素严加控制,是保证施工项目质量的关键。1.质量保障措施建立健全内部质保体系,实行项目经理负责制,整个工程的质量由项目经理对业主负责,内部则由工程师技术科、试验室对项目经理、项目总工程师负责,做到密切配合并严格按照监理工程师的指令进行工作。建立以项目经理为首的,由质量管理职能部门部门负责人、直接负责施工的各工程队队长参加的质量管理网络。各工程队配备专职质量控制人员,对工程的整个过程进行巡回质量检查,并配合各工序监理旁站人员,严格控制各工序的质量。在建立严格的工程内部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
