沥青瓦铺装工程施工作业指导书.docx

上传人:p** 文档编号:519582 上传时间:2023-10-11 格式:DOCX 页数:10 大小:41.21KB
下载 相关 举报
沥青瓦铺装工程施工作业指导书.docx_第1页
第1页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第2页
第2页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第3页
第3页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第4页
第4页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第5页
第5页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第6页
第6页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第7页
第7页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第8页
第8页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第9页
第9页 / 共10页
沥青瓦铺装工程施工作业指导书.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《沥青瓦铺装工程施工作业指导书.docx》由会员分享,可在线阅读,更多相关《沥青瓦铺装工程施工作业指导书.docx(10页珍藏版)》请在第壹文秘上搜索。

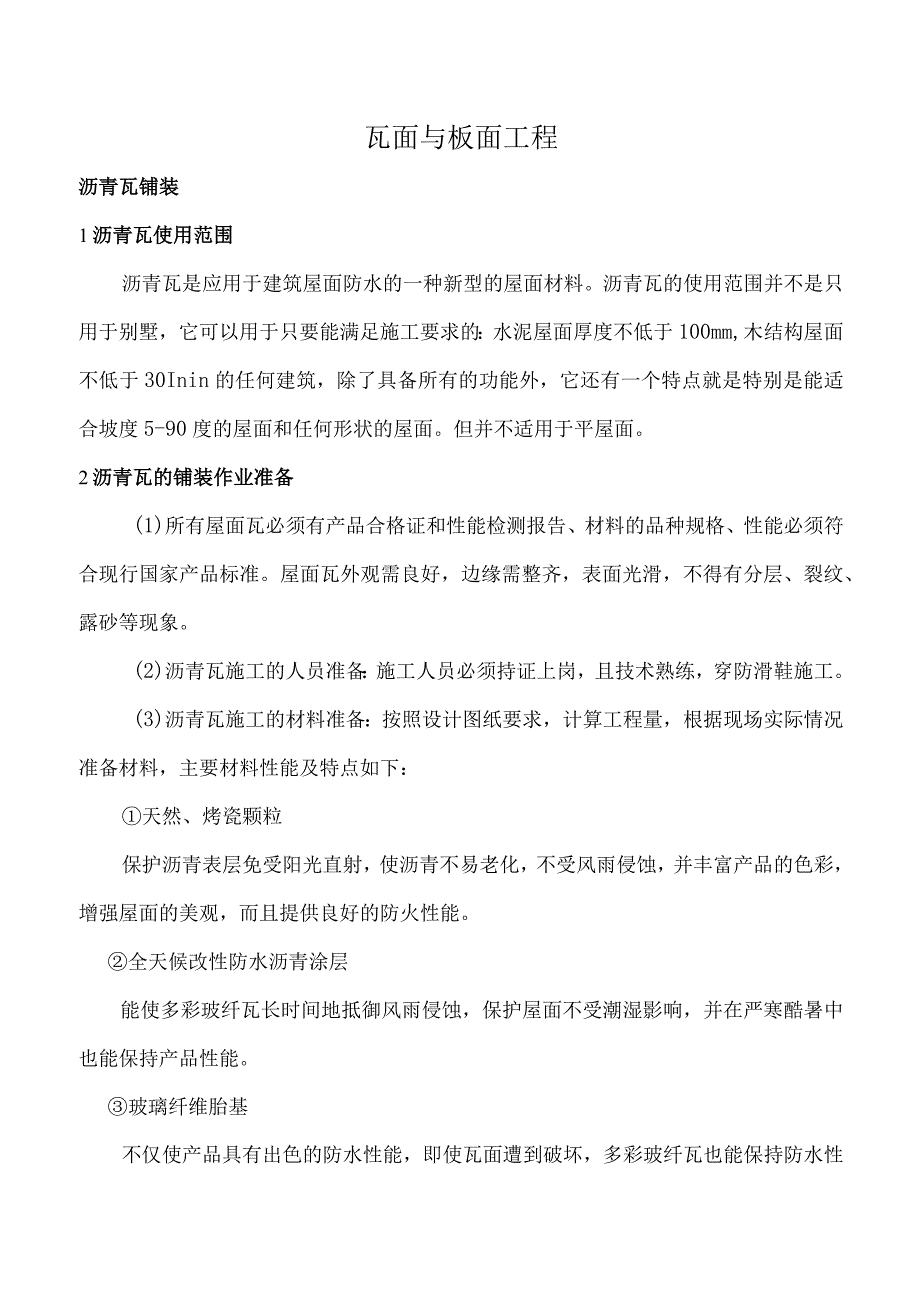

1、瓦面与板面工程沥青瓦铺装1沥青瓦使用范围沥青瓦是应用于建筑屋面防水的一种新型的屋面材料。沥青瓦的使用范围并不是只用于别墅,它可以用于只要能满足施工要求的:水泥屋面厚度不低于100mm,木结构屋面不低于30Inin的任何建筑,除了具备所有的功能外,它还有一个特点就是特别是能适合坡度5-90度的屋面和任何形状的屋面。但并不适用于平屋面。2沥青瓦的铺装作业准备(1)所有屋面瓦必须有产品合格证和性能检测报告、材料的品种规格、性能必须符合现行国家产品标准。屋面瓦外观需良好,边缘需整齐,表面光滑,不得有分层、裂纹、露砂等现象。(2)沥青瓦施工的人员准备:施工人员必须持证上岗,且技术熟练,穿防滑鞋施工。(3

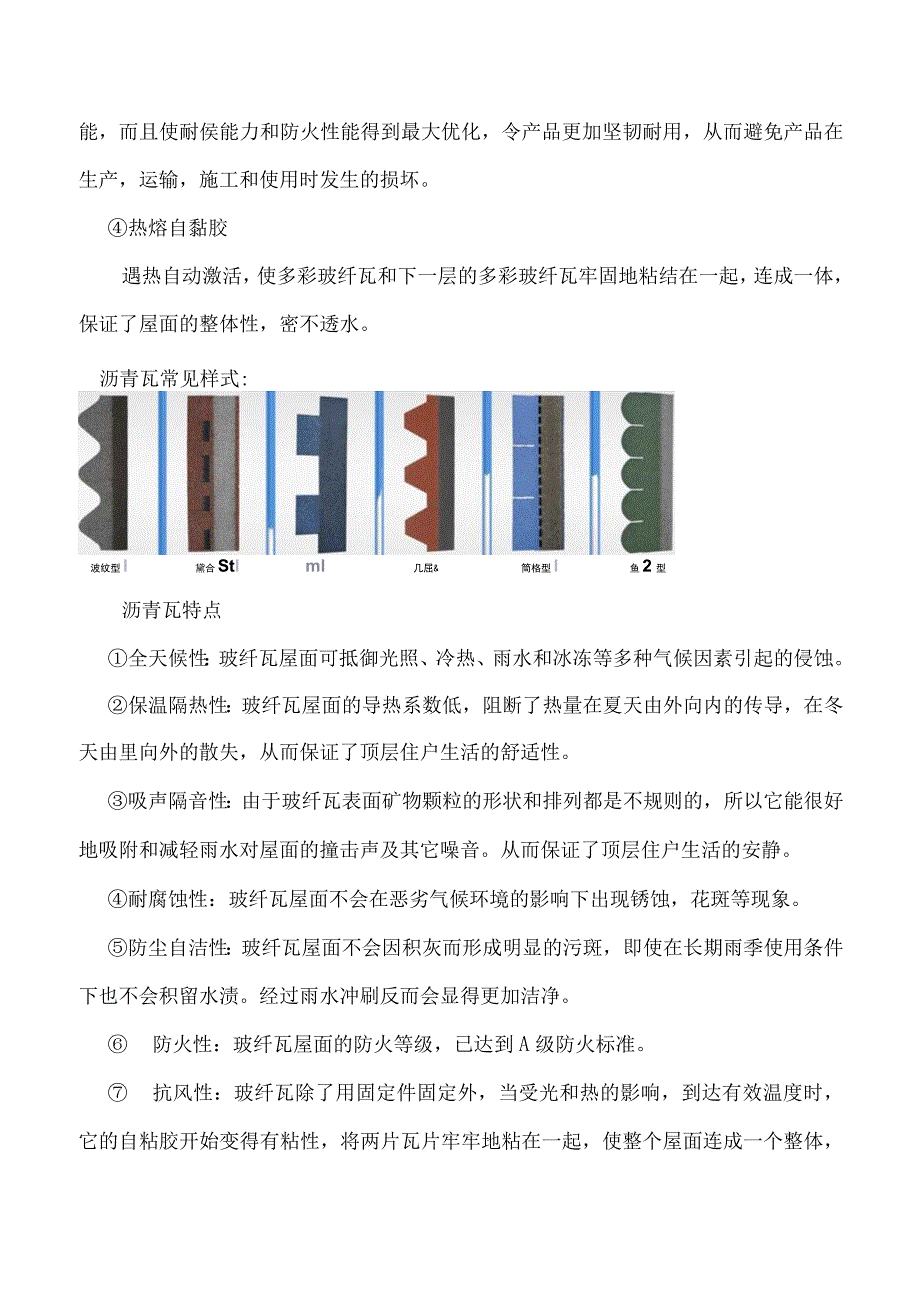

2、)沥青瓦施工的材料准备:按照设计图纸要求,计算工程量,根据现场实际情况准备材料,主要材料性能及特点如下:天然、烤瓷颗粒保护沥青表层免受阳光直射,使沥青不易老化,不受风雨侵蚀,并丰富产品的色彩,增强屋面的美观,而且提供良好的防火性能。全天候改性防水沥青涂层能使多彩玻纤瓦长时间地抵御风雨侵蚀,保护屋面不受潮湿影响,并在严寒酷暑中也能保持产品性能。玻璃纤维胎基不仅使产品具有出色的防水性能,即使瓦面遭到破坏,多彩玻纤瓦也能保持防水性能,而且使耐侯能力和防火性能得到最大优化,令产品更加坚韧耐用,从而避免产品在生产,运输,施工和使用时发生的损坏。热熔自黏胶遇热自动激活,使多彩玻纤瓦和下一层的多彩玻纤瓦牢固

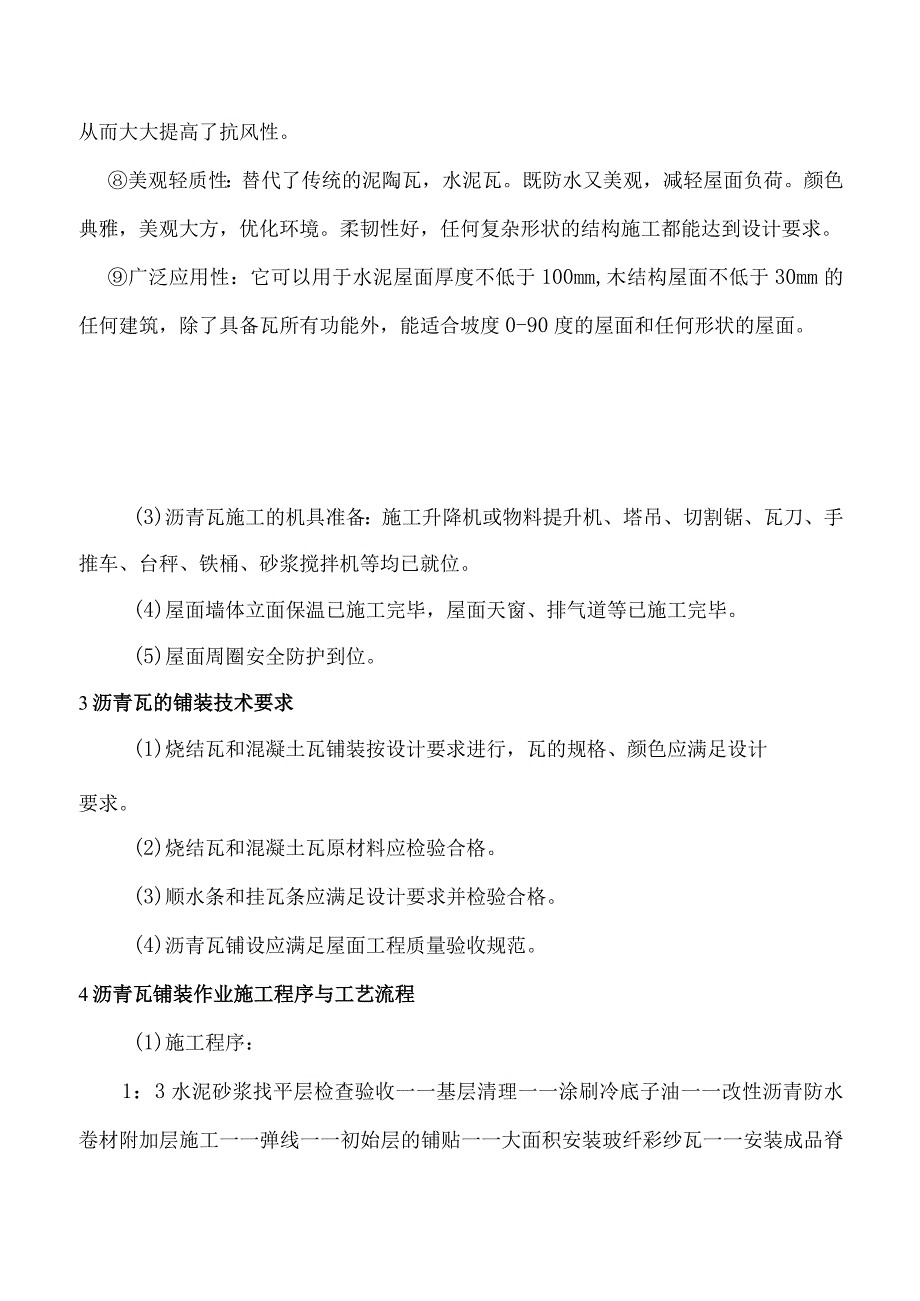

3、地粘结在一起,连成一体,保证了屋面的整体性,密不透水。沥青瓦常见样式:波纹型I黛合StIml几屈&筒格型I鱼2型沥青瓦特点全天候性:玻纤瓦屋面可抵御光照、冷热、雨水和冰冻等多种气候因素引起的侵蚀。保温隔热性:玻纤瓦屋面的导热系数低,阻断了热量在夏天由外向内的传导,在冬天由里向外的散失,从而保证了顶层住户生活的舒适性。吸声隔音性:由于玻纤瓦表面矿物颗粒的形状和排列都是不规则的,所以它能很好地吸附和减轻雨水对屋面的撞击声及其它噪音。从而保证了顶层住户生活的安静。耐腐蚀性:玻纤瓦屋面不会在恶劣气候环境的影响下出现锈蚀,花斑等现象。防尘自洁性:玻纤瓦屋面不会因积灰而形成明显的污斑,即使在长期雨季使用条

4、件下也不会积留水渍。经过雨水冲刷反而会显得更加洁净。 防火性:玻纤瓦屋面的防火等级,已达到A级防火标准。 抗风性:玻纤瓦除了用固定件固定外,当受光和热的影响,到达有效温度时,它的自粘胶开始变得有粘性,将两片瓦片牢牢地粘在一起,使整个屋面连成一个整体,从而大大提高了抗风性。美观轻质性:替代了传统的泥陶瓦,水泥瓦。既防水又美观,减轻屋面负荷。颜色典雅,美观大方,优化环境。柔韧性好,任何复杂形状的结构施工都能达到设计要求。广泛应用性:它可以用于水泥屋面厚度不低于100mm,木结构屋面不低于30mm的任何建筑,除了具备瓦所有功能外,能适合坡度0-90度的屋面和任何形状的屋面。(3)沥青瓦施工的机具准备

5、:施工升降机或物料提升机、塔吊、切割锯、瓦刀、手推车、台秤、铁桶、砂浆搅拌机等均已就位。(4)屋面墙体立面保温已施工完毕,屋面天窗、排气道等已施工完毕。(5)屋面周圈安全防护到位。3沥青瓦的铺装技术要求(1)烧结瓦和混凝土瓦铺装按设计要求进行,瓦的规格、颜色应满足设计要求。(2)烧结瓦和混凝土瓦原材料应检验合格。(3)顺水条和挂瓦条应满足设计要求并检验合格。(4)沥青瓦铺设应满足屋面工程质量验收规范。4沥青瓦铺装作业施工程序与工艺流程(1)施工程序:1:3水泥砂浆找平层检查验收一一基层清理一一涂刷冷底子油一一改性沥青防水卷材附加层施工一一弹线一一初始层的铺贴一一大面积安装玻纤彩纱瓦一一安装成品

6、脊瓦一一检查验收5沥青瓦的铺装工艺要求和施工方法(1)对钢筋混凝土屋面的要求坡度通常玻纤彩砂瓦(沥青瓦)用于坡度为113度以上的屋顶。对于坡度小于22.5度或大于60度的屋面,铺设时需做特殊处理。水泥砂浆找平层施工玻纤彩砂瓦(沥青瓦)是一种柔性瓦片,基层的平整度会直接影响到瓦铺设后的质量和外观效果,因此应严格控制水泥砂浆找平层的表面平整度。要求:水泥:标号不低于425号配合比:1:3(水泥:砂)重量比保温板表面找平层厚度不小于30mm用2m靠尺检查:找平层表面平整度误差不大于5mm找平层表面不得有疏松、开裂、空鼓等现象正置式防水屋面结构结构形式依次为:钢筋混凝土现浇板,20m厚L3水泥砂浆找平

7、,防水卷材一层或涂高分子防水涂膜,硬质聚苯乙稀保温层,用配套胶粘剂粘贴,30mm厚1:3水泥砂浆内设#16镀锌钢丝网一层,网孔25X25m11b冷底子油两遍,玻纤彩砂瓦(沥青瓦)屋面。倒置式防水屋面结构结构形式依次为:钢筋混凝土现浇板,20rn厚L3水泥砂浆找平,硬质聚苯乙稀保温层,用配套胶粘剂粘贴,30mm厚L3水泥砂浆内设#16镀锌钢丝网一层,网孔25X25mm,冷底子油两遍,自愈合型防水卷材一道,玻纤彩砂瓦(沥青瓦)屋面。(2)对木质屋面的要求坡度通常玻纤彩砂瓦(沥青瓦)用于坡度为11.3度以上的屋顶。对于坡度小于22.5度或大于60度的屋面,铺设时需做特殊处理。木质屋面板施工要求要求:

8、板面平整,变形小,板厚度在12mm以上(根据楝条间距选定厚度)。板的两面涂刷一道冷底子油,厚度为0.5T.Omrn,起到防腐、防潮作用。板与板间铺装时留缝3.0-5.Ommo板与楝条或层面梁间用镀锌钉或螺栓连接。木结构屋面的结构结构形式依次为:木屋面合板,自愈合型防水卷材一道,玻纤彩砂瓦(沥青瓦)屋面。(3)特殊屋面说明由于考虑到建筑物总体风格上的不同,以及建筑设计师的设计意图的差异,而参照88J图集屋面设计当中只有22.5度-60度范围内的标准图,对于小于22.5度、大于60度的坡屋面结构形式没有标准图供设计师选用。在此笔者对于小于22.5度、大于60度的坡屋面结构形式进行阐述,供用户参考。

9、 小于22.5度的坡屋面结构形式:对于小于22.5度的坡屋面结构形式原则上考虑作两道防水小于22.5度钢筋混凝土坡屋面节点形式结构形式依次为:钢筋混凝土现浇板,20mm厚L3水泥砂浆找平,防水卷材两道或涂高分子防水涂膜,硬质聚苯乙稀保温层,用配套胶粘剂粘贴,30mm厚1:3水泥砂浆内设#16镀锌钢丝网一层,网孔25X25三n,冷底子油两遍,玻纤彩砂瓦(沥青瓦)屋面。小于22.5度木结构层面节点形式结构形式依次为:木屋面合板,自愈合型防水卷材两道,玻纤彩砂瓦(沥青瓦)屋面。 大于60度的坡屋面结构形式大于60度的钢筋混凝土坡层面结构形式参照钢筋混凝土屋面做法,大于60度的木结构屋面结构形式参照木

10、屋面做法。6沥青瓦铺装质量控制及检验(1) 1:3水泥砂浆找平层检查验收:AOBD玻纤彩砂瓦是一种柔性瓦片,基层的平整度会直接影响到瓦铺设后的质量和外观效果,因此应严格控制水泥砂浆找平层的表面平整度。要求: 水泥:标号不低于425号 配合比:1:3(水泥:砂)重量比保温板表面找平层厚度不小于30三n用2m靠尺检查:找平层表面平整度误差不大于5mm找平层表面不得有疏松、开裂、空鼓等现象(2)基层清理:屋面瓦施工之前,要先将找平层表面的杂物、油渍等清理干净。(3)涂刷冷底子油:在现浇屋面上做完找平层后,得检查找平层表面质量并要求表面干、净、平整。待找平层干燥后必须在上涂刷两遍冷底子油。涂刷要薄而均

11、匀,第一遍横向涂刷,第二遍竖向涂刷,每遍厚度0.5-LOmni,不得有漏刷、麻点、气泡、流淌等现象。如果基层表面过于粗糙,宜先刷一遍快挥发性冷底子油。涂刷时间宜在铺设瓦前广2天,使冷底子油干燥而又不沾染灰尘。注:严禁在下雨或下雪天施工,并严禁在冷底子油未固化期内有下雨或下雪现象。(4)改性沥青防水卷材附加层施工: 附加防水层(改性沥青防水卷材)采用热熔法施工,顺天沟方向由底向顶顺序进行。改性沥青防水卷材施工时要求长边搭接宽度不得少于IOnmb短边搭接宽度不得少于15mmo 选用表面平整、无破损改性沥青防水卷材,采用热熔法铺贴防水卷材时,两人应配合施工。一人手持喷灯,一人缓缓滚铺卷材;要求铺严铺

12、实。喷灯口离卷材距离宜为20-25cm.不得太近,以防烧穿。卷材边角部位应用铁抹子进行均匀密实地封边。 天窗、洞口处铺设洞口尺寸+50Ornnl防水卷材,屋顶外露管孔部位铺设管孔直径+30Omm的防水卷材,要求均要做至窗洞口内部或预留套管内部50mm处。平立面交接处部位均要求做到立面上卷高度150Inin处。(5)弹线:用铁红(或铁红)在平行于屋檐、距屋檐145mm、310mm处弹起始线(注:玻纤瓦探出屋檐口20cm),然后以起始线为基准向上每隔142m弹平行线至屋面在屋檐一侧位置弹一条垂直于屋檐与屋脊的直线,然后以垂直线为基准向左右每隔167三n间距弹线弹直至屋面左右两侧。(6)初始层的安装

13、:初始层(起始片)的安装:起始片为采用AOBD专用起始片施工。安装应探出屋檐20mm(注意此处有窄边自粘条在前的为正面),然后距屋檐50mm处每隔250mm间隔钉一排钢钉。(7)大面积铺设玻纱彩纱瓦:在单层瓦上固定钉子每张瓦要钉6个钉子,初始层用4个钉子.钉子的位置位于装饰缝上方16mm处,距离两边端25mm处且距每个装饰缝中心左右各25mm处.第一层瓦的铺设如图所示,用整张瓦开始并按顺序依次铺设瓦。沿着山墙边缘和檐口要确保第一层瓦同初始层瓦的边缘相对齐。瓦应紧密地连接在一起,但它们之间不能产生挤压,按照所述的固定方法固定住瓦片。第一层的铺设是最关键的。在铺设过程中不断地瓦的边端是否同所弹的水

14、平线对齐,确保这一层铺得很直。所弹的与第一层瓦侧边对齐的垂直线是用来确保单层瓦的装饰缝和每张瓦的连接缝上下错位等距离。第二层瓦的铺设第二层瓦的第一张瓦的侧边应同前面一层瓦的侧边错开167mmo接着用整张瓦依次往下铺设。单层瓦铺设时,第二层瓦的底边应同第一层瓦的装饰缝顶端齐平层瓦铺设时,第二层瓦的底边应同第一层瓦的双层部分顶端齐平。这样就会确保先前铺设的瓦外露143m.得用所弹的水平线使瓦的底边同檐口相平行,用钉子把瓦片紧紧地固定。第三层瓦的铺设第三层瓦的第一张剪掉整张瓦的1/3,使它同第二层瓦的第一张的侧边错开167mmo并且单层瓦铺设时,瓦的底边应同第二层瓦的装饰缝顶端相齐平;双层瓦铺设时,

15、瓦的底边应同第二层瓦的双层部分顶端齐平。接着用整张瓦依次往下铺设。第四屋瓦的铺设第四层瓦的第一张瓦片剪掉整张瓦的一半,使它同第三层瓦第一张的侧边错开167mm,并且单层瓦铺设时,瓦的底边应同第三层瓦的装饰缝顶端相齐平;双层瓦铺设时,瓦的底边应同第三层瓦的双层顶端齐平。接着下来用整张瓦依次往下铺设。采用这种方法,第一层到第四层每张瓦片都比前一层第一张多修剪掉167mmo第一层的第一张用整张瓦片开始铺设,这样每四层重复一次。不要把每一层第一张瓦上切割下来的部分扔掉,可以用在这一层的另一端结尾部分是用斜脊和屋脊瓦。第五层的铺设第五层以后其它层的瓦片安装,请重复上面的第一至四层的安装步骤。(8)制作安装屋脊瓦:用单层瓦制作屋脊瓦:A.用刀在瓦片背面进行切割(切割时底下垫一块板,不要直接在屋面上操作因为这样可以会破坏新铺的瓦)。B.每张斜脊或屋脊与的搭接部分略作斜削处理,使搭接头比外露面稍窄,这样,可以使整个工程更整齐。C.铺设屋脊瓦时,要沿中心线全长对折每张瓦。从而使他们在屋脊或斜脊两侧延伸的距离相等。可以用弹线的方法帮助更好的对齐,在寒冷的天气施工,应充分预热瓦片,直至它们可以自由弯折为止。安装屋脊瓦:在铺设脊瓦前,先要把屋顶

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
