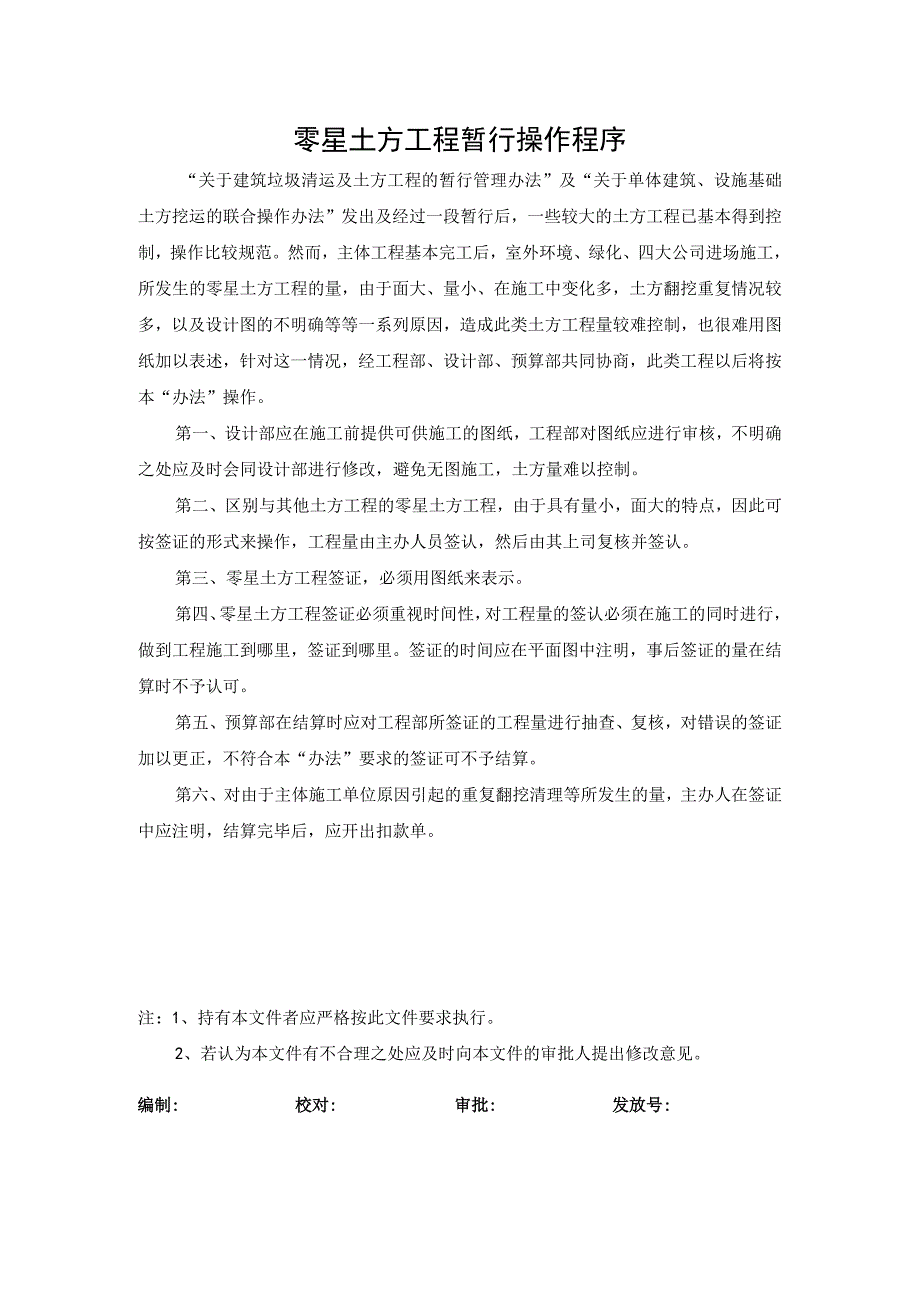

《零星土方工程暂行操作程序.docx》由会员分享,可在线阅读,更多相关《零星土方工程暂行操作程序.docx(1页珍藏版)》请在第壹文秘上搜索。
1、零星土方工程暂行操作程序“关于建筑垃圾清运及土方工程的暂行管理办法”及“关于单体建筑、设施基础土方挖运的联合操作办法”发出及经过一段暂行后,一些较大的土方工程已基本得到控制,操作比较规范。然而,主体工程基本完工后,室外环境、绿化、四大公司进场施工,所发生的零星土方工程的量,由于面大、量小、在施工中变化多,土方翻挖重复情况较多,以及设计图的不明确等等一系列原因,造成此类土方工程量较难控制,也很难用图纸加以表述,针对这一情况,经工程部、设计部、预算部共同协商,此类工程以后将按本“办法”操作。第一、设计部应在施工前提供可供施工的图纸,工程部对图纸应进行审核,不明确之处应及时会同设计部进行修改,避免无
2、图施工,土方量难以控制。第二、区别与其他土方工程的零星土方工程,由于具有量小,面大的特点,因此可按签证的形式来操作,工程量由主办人员签认,然后由其上司复核并签认。第三、零星土方工程签证,必须用图纸来表示。第四、零星土方工程签证必须重视时间性,对工程量的签认必须在施工的同时进行,做到工程施工到哪里,签证到哪里。签证的时间应在平面图中注明,事后签证的量在结算时不予认可。第五、预算部在结算时应对工程部所签证的工程量进行抽查、复核,对错误的签证加以更正,不符合本“办法”要求的签证可不予结算。第六、对由于主体施工单位原因引起的重复翻挖清理等所发生的量,主办人在签证中应注明,结算完毕后,应开出扣款单。注:1、持有本文件者应严格按此文件要求执行。2、若认为本文件有不合理之处应及时向本文件的审批人提出修改意见。编制:校对:审批:发放号:
