第11章装饰工程.ppt

上传人:p** 文档编号:522051 上传时间:2023-10-12 格式:PPT 页数:95 大小:2.26MB
下载 相关 举报
第11章装饰工程.ppt_第1页
第1页 / 共95页
第11章装饰工程.ppt_第2页
第2页 / 共95页
第11章装饰工程.ppt_第3页
第3页 / 共95页
第11章装饰工程.ppt_第4页
第4页 / 共95页
第11章装饰工程.ppt_第5页
第5页 / 共95页
第11章装饰工程.ppt_第6页
第6页 / 共95页
第11章装饰工程.ppt_第7页
第7页 / 共95页
第11章装饰工程.ppt_第8页
第8页 / 共95页
第11章装饰工程.ppt_第9页
第9页 / 共95页
第11章装饰工程.ppt_第10页
第10页 / 共95页
亲,该文档总共95页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《第11章装饰工程.ppt》由会员分享,可在线阅读,更多相关《第11章装饰工程.ppt(95页珍藏版)》请在第壹文秘上搜索。

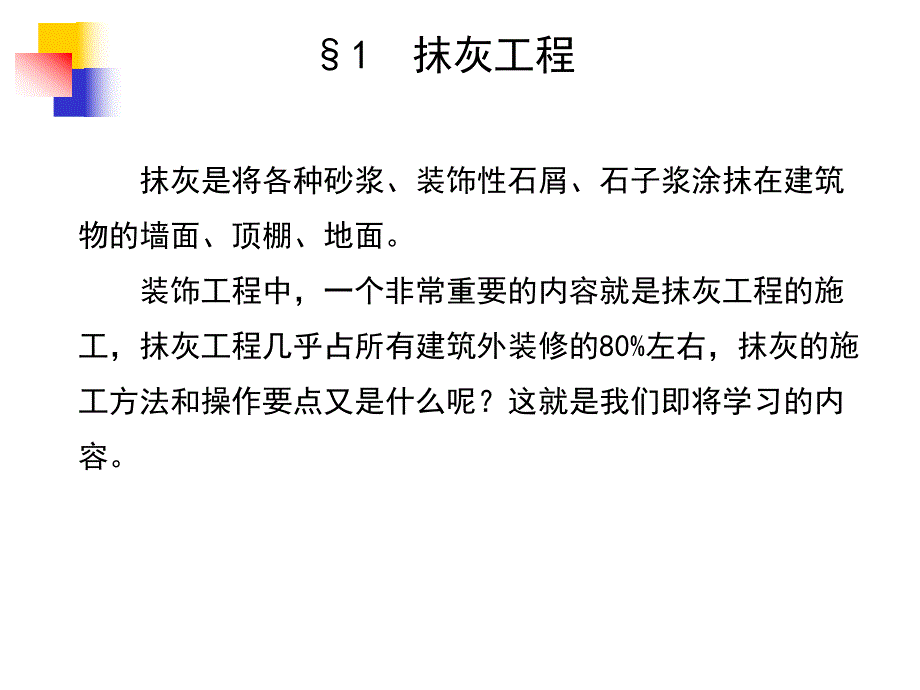

1、第十一章第十一章 装饰工程装饰工程 装饰工程是建筑工程最后一个施工过程。其作用是保护结构免受风雨、潮气等侵蚀,改善隔热、隔音、防潮功能,增加建筑物或构筑物的美观并能美化环境。装饰工程施工工程量大、工期长、用工量多。装饰工程的内容包括抹灰工程、门窗工程、吊顶工程、轻质隔墙工程、饰面板(砖)工程、幕墙工程、涂饰工程、校糊与鞍包工程及细部工程等内容。抹灰是将各种砂浆、装饰性石屑、石子浆涂抹在建筑物的墙面、顶棚、地面。装饰工程中,一个非常重要的内容就是抹灰工程的施工,抹灰工程几乎占所有建筑外装修的80%左右,抹灰的施工方法和操作要点又是什么呢?这就是我们即将学习的内容。1 抹灰工程一、概述1、抹灰的分

2、类(1)一般抹灰按建筑物标准和质量要求分:普通抹灰(一底、一面,施工要求分层赶平、修整,表面压光。20厚)中级抹灰(一底、一中、一面,施工要求阳角找方,设置标筋,分层赶平、修整,表面压光。25厚)高级抹灰(一底、多中、一面,施工要求阴阳角找方,设置标筋,分层赶平、修整,表面压光。25厚)(2)按部位分 室内抹灰(顶棚、墙面、楼地面、踢脚、墙裙、窗台、楼梯);室外抹灰(压顶、檐口、外墙面、窗台、腰线、阳台、雨棚、勒脚、散水)(3)按面层的材料及做法分:一般抹灰:石灰砂浆、水泥砂浆、混合砂浆、麻刀(玻纤)灰、纸筋灰和石膏灰等材料。装饰抹灰:底层和中层与一般抹灰相同,但面层材料有区别,水刷石、水磨石

3、、斩假石、干粘石、剁斧石、假面砖、拉条灰、拉毛灰、洒毛灰、喷涂、滚涂、弹涂、仿石、彩色抹灰等。特种抹灰:保温、防水、耐酸砂浆抹灰底层粘结层,与基体粘结牢固并初步找平;厚57mm中层找平层,厚512mm面层装饰层,表面光滑细致,装饰作用。厚25mm砂浆强度:基层底层中层面层可防止因底层收缩过大而开裂2、抹灰层的组成:抹灰工程分层施工主要是为了保证抹灰质量,做到表面平整,避免裂缝,粘结牢固。底层采用的材料与基层有关:室内砖墙常用石灰砂浆或水泥砂浆;室外砖墙常采用水泥砂浆;砼基层常采用素水泥浆、混合砂浆或水泥砂浆;硅酸盐砌块基层应采用水泥混合砂浆或聚合物水泥砂浆;板条基层抹灰常采用麻刀灰和纸筋灰。中

4、层主要起保护墙体和找平作用。采用的材料与基层相同。面层主要起装饰作用。室内墙面及顶棚抹灰常采用 麻刀(玻纤)灰、纸筋灰或石膏灰,也可采用大白腻子。室外抹灰可采用水泥砂浆、聚合物水泥砂浆或各种装饰砂浆。3、材料要求:石灰充分熟化15-30d,不冻结、不风化;水泥、石膏不过期;砂、石渣洁净、坚硬、过筛;麻刀、纸筋浸透打乱、洁净、纤细;颜料耐碱、耐光的矿物颜料;化工材料符合质量标准(乳胶不过期)配比要求:粘结力好、易操作;一般无明确强度要求;常用体积比4、抹灰层的厚度抹灰层的厚度根据基体的材料、抹灰砂浆种类、墙体表面的平整度和抹灰质量要求以及各地气候情况而定。(1)抹灰层总厚度,视部位及基层材料而定

5、。n顶棚抹灰总厚度1518mm;n内墙抹灰总厚度为1825mmn外墙抹灰总厚度20mm;n石墙35mm。n内墙普通抹灰不得大于18 mm,中级抹灰不得大于20 mm,高级抹灰不得大于25mm;(2)抹灰层的每遍厚度n水泥砂浆宜57mm,混合砂浆宜79mm抹灰层大于抹灰层大于35mm35mm就必须就必须做加固处理。做加固处理。5、常用抹灰工具抹子是将灰浆施于抹灰面上的主要工具 木杠、刮尺、靠尺、靠尺板、方尺、托线板等,分别用于抹灰层的找平、做墙面楞角、测阴阳角的方正和靠吊墙面的垂直度。n二、墙面一般抹灰的施工 1、作业条件 主体工程已验收并达到相应的质量要求;防水工程已完工;门窗框安装完毕;各层

6、管道安装完毕并验收合格;冬季施工要注意防冻,抹灰环境温度不宜低于+5。2、内墙一般抹灰的施工方法施工工艺流程:做灰饼做灰饼找规矩找规矩做护角做护角抹大面(底、中层抹灰)抹大面(底、中层抹灰)面层抹灰面层抹灰交验交验基层处理基层处理做标筋做标筋甩浆甩浆(1)交验n对上一道工序进行检查、验收、交接,检验主体结构表面垂直度、平整度、弦度、厚度、尺寸等。垂直度检测:检测尺为可可展式结构,合拢长1米,展开长2米。用于1米检测时,推下仪表盖。活动销推键向上推,将检测尺左侧面靠紧被测面,(注意:握尺要垂直,观察红色活动销外露3-5毫米,摆动灵活即可。)待指针自行摆动停止时,直读指针所指刻度下行刻度数值,此数

7、值即被测面1米垂直度偏差,每格为1毫米。2米检测时,将检测尺展开后锁紧连接扣,检测方法同上,直读指针所指上行刻度数值,此数值即被测面2米垂直度偏差,每格为1毫米。平整度检测:检测尺侧面靠紧被测面,其缝隙大小用契形塞尺检测,其数值即平整度偏差。水平度检测:检测尺侧面装有水准管,可检测水平度,用法同普通水平仪。(2)基层处理清理基层表面(灰尘、污垢、油渍、碱膜、钢筋头、突出物)嵌填孔洞、沟槽(一般用1:3水泥砂浆;门窗框堵缝,砂浆加麻刀;预制混凝土板缝用1:0.3:3的水泥白灰砂浆);提前12d开始洒水湿润(表面吸水深度控制在20mm左右)。两种材料相接处(砌体和砼柱)的基层抹灰,需先铺钉金属网,

8、并绷紧钉牢,金属丝网的搭接宽度大于100mm。坚硬、光滑混凝土表面要凿毛或使用界面处理剂;不同材料的墙体交接处,铺钉金属网,每侧搭100mm;砖墙砖墙钢丝网钢丝网板条墙板条墙(3)甩浆 用界面剂:水泥:过筛细砂=1:1:1.5的水泥砂浆做甩浆液,要使墙壁面布点均匀,无漏涂;浇水养护24小时,待水泥浆达到一定强度后再抹灰。(4)找规矩 将房间找方或找正。找方后将线弹在地面上,根据墙面的垂直度、平整度和抹灰总厚度规定,与找方线进行比较,决定抹灰的厚度。抹灰前四周找方,横线找平,立线吊直,弹出墙裙、踢脚线、冲筋,最薄处7mm;(5)做灰饼用托线板全面检查墙体的垂直平整程度,并结合抹灰的种类确定墙面抹

9、灰的厚度。在离地面2m左右高处,在距离墙两边阴角1020cm处,用底层抹灰砂浆(1:3水泥砂浆)各做一个灰饼。以此灰饼为依据,再用托线板靠、吊垂直确定墙下部对应的两个灰饼的厚度,其位置在踢脚板上口,使上下两个灰饼在一条垂直线上。标准灰饼做好后,再在灰饼附近墙面钉钉子,拉水平通线,按间距1.21.5m左右加做若干灰饼。注:凡窗口、垛角处必须做灰饼。灰饼尺寸50mm见方,厚度与中层抹灰面平。(6)标筋:即在两个灰饼之间抹出一条长梯形灰埂,宽度10mm,厚度与灰饼相平。n目的:控制抹灰厚度的标准。(7)做护角 在内墙面的阳角和门洞口侧壁的阳角、柱角等易于碰撞之处制作护角。n目的:保护阳角线条的清晰、

10、挺直,防止碰坏。n做法:采用强度较高1:2水泥砂浆做暗护角,高度2m,护角每侧宽度不小于50mm。1、门、窗框;2、嵌缝砂浆;3、墙面砂浆;4、水泥砂浆护角(8)抹底层:n 将砂浆用力推抹到墙面上,施工先上部后下部。在两标筋之间抹满,用刮尺按标筋自上而下刮灰,使底层灰与标筋面相平。再用木抹子来回抹压,去高补低,再用铁抹子压平一遍。(9)中层灰:中层砂浆抹灰待前一抹灰层凝结后方可进行。应先在底层灰上洒水,待其收水后,再自上而下,自左向右涂抹,不再作标志、标筋,整个墙面抹完后,用木抹子来回搓抹,去高补低,直到普遍平直为止。再用铁抹子压平一遍,使表面平整密实。(10)面层抹灰 有纸筋石灰、麻刀石灰、

11、石灰砂浆及刮腻子等。当中层灰干至7-8成后,普通抹灰可用麻刀灰罩面,中、高级抹灰应用纸筋灰罩面,用铁抹子抹平,并分两遍连续适时压实收光。注意:底灰不能太干,否则会空鼓且影响到抹灰面平整,还有可能“咬色”。三、装饰抹灰施工 1、水刷石 水刷石的施工工艺流程:基层处理 抹底、中层灰 弹线,贴分格条 抹面层石子浆 冲刷面层 起分格条及浇水养护(1)抹面层石子浆 待中层砂浆初凝后,酌情将中层抹灰层润湿,马上用水灰比为0.4的素水泥浆满刮一遍,随即抹面层石子浆。石子浆面层稍收水后,用铁抹子把面层浆满压一遍,把露出的石子棱尖轻轻拍平,然后用刷子蘸水刷一遍,再通压一遍。如此反复刷压不少于三遍,最后用铁抹子拍

12、平,使表面石子大面朝外,排列紧密均匀。(2)冲刷面层 待面层石子浆刚开始初凝时进行(手指按上去不显指痕,用刷子刷表面而石粒不掉时)。冲刷分两遍进行,第一遍用软毛刷蘸水刷掉面层水泥浆,露出石粒。第二遍紧跟着用喷雾器向四周相邻部位喷水。把表面水泥浆冲掉,石子外露约为12粒径,使石子清晰可见,均匀密布。喷水顺序应由上至下,喷水压力要合适,且应均匀喷洒。喷头离墙1020cm。前道工序完成后用清水(水管或水壶)从上到下冲净表面。冲刷的时间要严格掌握,过早或过度则石子显露过多,易脱落;冲刷过晚则水泥浆冲刷不净,石子显露不够或饰面浑浊,影响美观。冲刷的顺序应由上而下分段进行,一般以每个分格线为界。为保护未喷

13、刷的墙面面层,冲刷上段时,下段墙面可用牛皮纸或塑料布贴盖,将冲刷的水泥浆外排。若墙面面积较大,则应先罩面先冲洗,后罩面后冲洗。罩面顺序也是先上后下,这样既可保证各部分的冲刷时间,又可保护下段墙面不受到损坏。(3)起分格条 冲刷面层后,适时起出分格条,用小线抹子顺线溜平,然后根据要求用素水泥浆做出凹缝并上色。水刷石的外观质量要求是石粒清晰,分布均匀,紧密平整,色泽一致,不得有掉粒和接槎痕迹。2、斩假石斩假石的施工工艺流程:基层处理 抹底、中层灰 弹线,贴分格条 抹面层水泥石子浆 养护 斩剁面层(1)抹面层 在已硬化的水泥砂浆中层(1:2水泥砂浆)上洒水湿润,弹线并贴好分格条,用素水泥浆刷一遍,随

14、即抹面层。面层石粒浆的配比为1:1.25或1:1.5,稠度为56 cm,骨料采用2 mm粒径的米粒石,内掺0.3 mm左右粒径的白云石屑。面层抹面厚度为12 mm,抹后用木抹子打磨拍平,不要压光,但要拍出浆,随势上下溜直,每分格区内一次抹完。抹完后,随即用软毛刷蘸水顺剁纹的方向把水泥浆轻刷掉露出石粒。但注意不要用力过重,以免石粒松动。抹完24 h后浇水养护。(2)斩剁面层 在正常温度(1530)下,面层养护23d后即可试剁,试剁时以石粒不脱掉、较易剁出斧迹为准。采用的斩剁工具有斩斧、多刃斧、花锤、扁凿、齿凿、尖锥等。斩剁的顺序一般为先上后下,由左至右,先剁转角和四周边缘,后剁大面。斩剁前应先弹

15、顺线,相距约10 cm,按线斩剁,以免剁纹跑斜。剁纹深度一般以13石粒粒径为宜。为了美观,一般在分格缝和阴、阳角周边留出1520 mm的边框线不剁。斩剁完后,墙面应用清水冲刷干净,起出分格条,用钢丝刷刷净分格缝处。按设计要求,可在缝内做凹缝并上色。斩假石的外观质量标准是:剁纹均匀顺直,深浅一致,不得有漏剁处。阳角处横剁或留出不剁的边条应宽窄一致,棱角不得有损坏。四、抹灰工程质量验收n抹灰工程验收时应检查以下文件和记录:抹灰工程施工图、设计说明及其他设计文件。材料的产品合格证书、性能检测报告、进场验收记录和复验报告。隐蔽工程验收记录。施工记录。1、检查数量应按下列规定:n 室内每个检验批应至少抽

16、查10%,并不得少于3间;不足3间应全数检查。n 室外每个检验批每100m2应至少抽查一处,每处不得少于10m2。2、一般抹灰工程分普通抹灰和高级抹灰,当设计无要求时,按普通抹灰验收。(1)主控项目n 抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。n 一般抹灰所用材料的品种和性能应符合设计要求。n 抹灰工程应分层进行。n 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱落、空鼓,面层应无裂缝。(2)一般项目n 一般抹灰工程的表面质量应符合规定;n 护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑,管道后面的抹灰表面应平整。n 抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆上;罩面石膏灰不得抹在水泥砂浆上。n 抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。n 有排水要求的部位应做滴水线(槽)。n 一般抹灰工程质量的允许偏差和检验方法应符合表2.4的规定。一般抹灰的允许偏差和检验方法 项次 项目 允许偏差(mm)检验方法 普通抹灰高级抹灰1立面垂直度 43用2m垂直检测尺检 2表面平整度 43用2m靠尺和塞尺检查 3阴阳角方正 43用直

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
