冬季施工方案.docx

上传人:p** 文档编号:523845 上传时间:2023-10-14 格式:DOCX 页数:11 大小:32.41KB
下载 相关 举报
冬季施工方案.docx_第1页
第1页 / 共11页
冬季施工方案.docx_第2页
第2页 / 共11页
冬季施工方案.docx_第3页
第3页 / 共11页
冬季施工方案.docx_第4页
第4页 / 共11页
冬季施工方案.docx_第5页
第5页 / 共11页
冬季施工方案.docx_第6页
第6页 / 共11页
冬季施工方案.docx_第7页
第7页 / 共11页
冬季施工方案.docx_第8页
第8页 / 共11页
冬季施工方案.docx_第9页
第9页 / 共11页
冬季施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冬季施工方案.docx》由会员分享,可在线阅读,更多相关《冬季施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

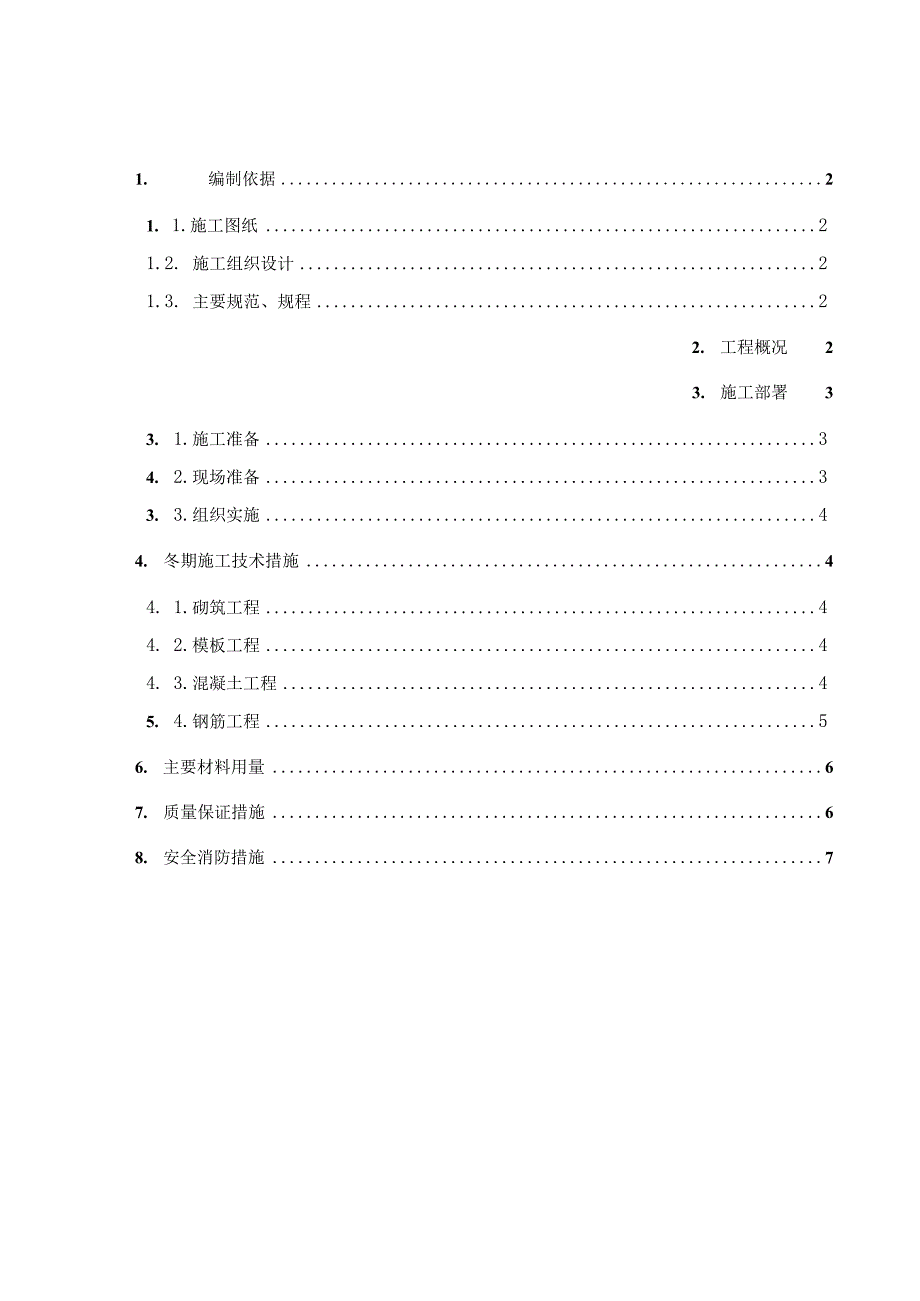

1、1.编制依据21. 1.施工图纸21.2. 施工组织设计21.3. 主要规范、规程22. 工程概况23. 施工部署33. 1.施工准备34. 2.现场准备33. 3.组织实施44. 冬期施工技术措施44. 1.砌筑工程44. 2.模板工程44. 3.混凝土工程45. 4.钢筋工程56. 主要材料用量67. 质量保证措施68. 安全消防措施7*项目I标段冬季施工方案1 .编制说明1.1. 编制目的:为保证工程的冬季正常施工,提高施工质量、加快施工进度,特编制此冬季施工方案。1.2. 编制依据:施工图纸施工组织设计主要规范、规程序号规范、规程名称规范、规程编号1混凝土结构工程施工质量验收规范GB5

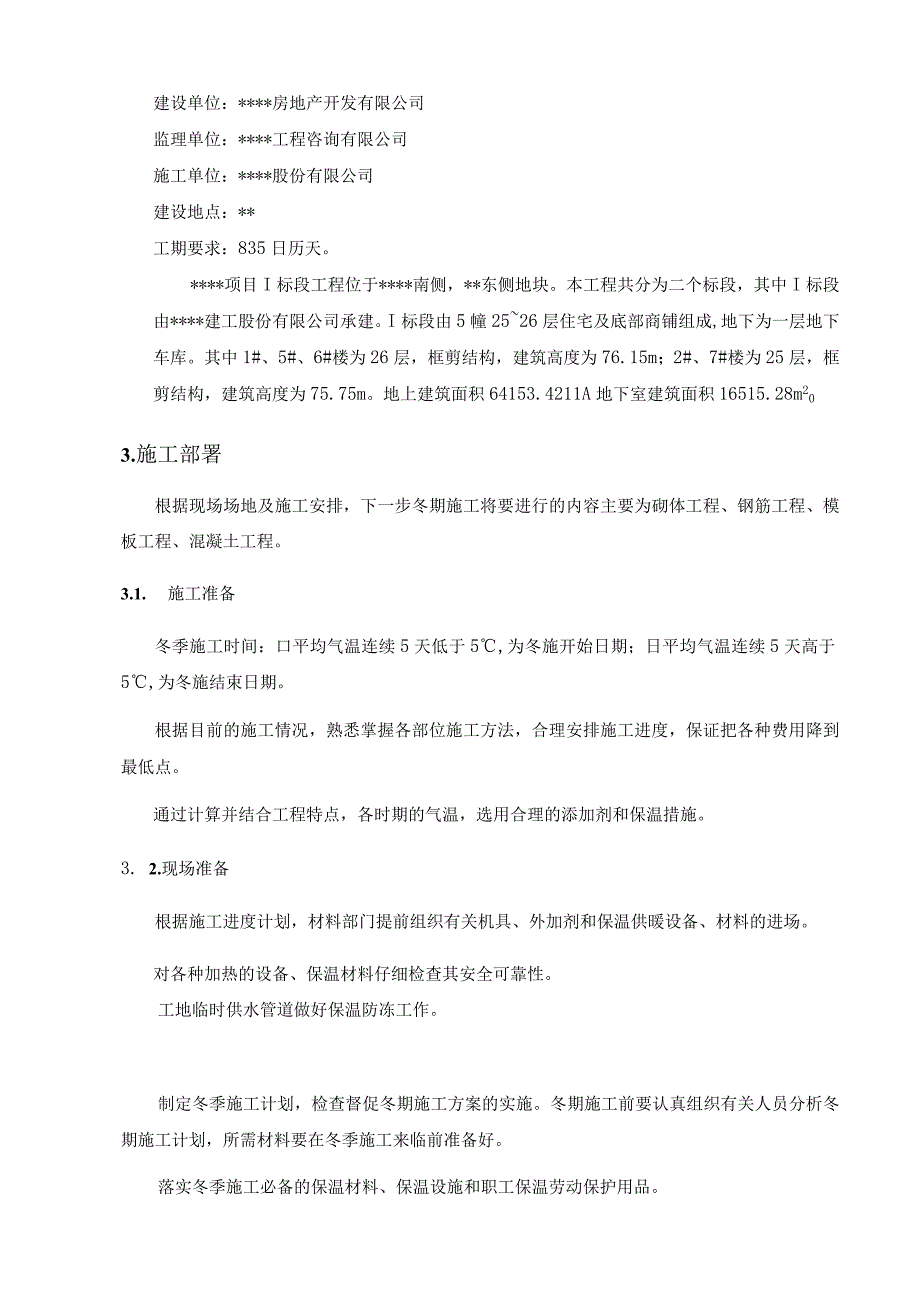

2、0204-20112建筑工程冬期施工规程JGJ104-20113建筑抗震设计规范GB50011-20104砌体工程施工质量验收规范GB50203-20115建筑机械使用安全技术规程JGJ33-20016建筑施工安全检查标准JGJ59-20117建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准DBJ01-83-20038混凝土结构加固技术规范CECS25:909建筑电气工程施工质量验收标准GB50303-200210建筑给水排水及采暖工程施工质量验收规范GB50242-20022 .工程概况工程名称:*项目I标段建设单位:*房地产开发有限公司监理单位:*工程咨询有限公司施工单位:*股份

3、有限公司建设地点:*工期要求:835日历天。*项目I标段工程位于*南侧,*东侧地块。本工程共分为二个标段,其中I标段由*建工股份有限公司承建。I标段由5幢2526层住宅及底部商铺组成,地下为一层地下车库。其中1#、5#、6#楼为26层,框剪结构,建筑高度为76.15m;2#、7#楼为25层,框剪结构,建筑高度为75.75m。地上建筑面积64153.4211A地下室建筑面积16515.28m203.施工部署根据现场场地及施工安排,下一步冬期施工将要进行的内容主要为砌体工程、钢筋工程、模板工程、混凝土工程。3.1. 施工准备冬季施工时间:口平均气温连续5天低于5,为冬施开始日期;日平均气温连续5天

4、高于5,为冬施结束日期。根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低点。通过计算并结合工程特点,各时期的气温,选用合理的添加剂和保温措施。3. 2.现场准备根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场。对各种加热的设备、保温材料仔细检查其安全可靠性。工地临时供水管道做好保温防冻工作。制定冬季施工计划,检查督促冬期施工方案的实施。冬期施工前要认真组织有关人员分析冬期施工计划,所需材料要在冬季施工来临前准备好。落实冬季施工必备的保温材料、保温设施和职工保温劳动保护用品。组织相关人员进行一次全面检查施工现场的准备工作,包括临时设

5、施、临电、机械设备保温、取暖等项工作,检查施工现场及生产生活基地的保温取暖及排水设施,保证雨雪天排水通畅。3.3.组织实施组织有关人员学习各施工方案,并向具体操作人员交底。进入冬期施工对混凝土试验、保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。4.冬期施工技术措施4.1. 砌筑工程本工程部分内隔墙及外墙采用加气混凝土砌块进行砌筑,在砌筑前,成表面冰雪、污物应清理干净,不得使用遭水浸及受冻的加气混凝土砌块上墙。本工程冬施期间所用砂浆均为商品砂浆,商品砂浆搅拌前用热水冲洗搅拌机,搅拌时间为常温搅拌时间的1.5倍。冬期砌筑工程应严格进行质量控制,在施工日记中除温度应按常规要

6、求外,尚应记录室外空气温度、砌筑时砂浆温度、外加剂掺量及其它有关资料。4. 2.模板工程柱、墙模板在混凝土强度达抗冻临界强度后且能保证其表面及棱角不受损伤时即可拆除,外挂架处墙体混凝土强度以同条件试块为准,要求强度达到7.5MPa后方可安装;梁、板模板待混凝土强度达到100%,并且上层楼板砂未浇筑,该层楼板模板支撑体系不能够拆除。满足以上两个条件方可拆除模板及支撑,模板拆除后混凝土表面加临时覆盖,以保证混凝土缓慢冷却。4. 3.混凝土工程冬施期间结构部分全部采用商品混凝土,混凝土在冬施过程中采用综合蓄热法,为保证冬施工程质量,对混凝土运输、浇筑及养护作如下要求:4. 3.1.混凝土运输要求要求

7、商品混凝土进入现场的温度不低于15,入模温度为10,现场指派专人配温度计进行测量。混凝土的运距要尽量缩短,同时要做好混凝土罐车及泵管的保温工作,泵管必要时采用草袋进行保温。4.3.2.混凝土浇筑要求在混凝土浇筑之前,要及时清除钢筋及模板上的污垢,对于脚手架,作业平台上的冻块及时清除,以防滑倒坠落。混凝土要充分搅拌后再卸车,每盘搅拌时间不少于180s,严禁加水。若发生离析时在浇筑前应进行二次搅拌或退回。浇筑竖向结构混凝土前先检查墙、柱模板的保温是否包裹严密,以防混凝土局部受冻,竖向混凝土施工必要时采用直接在模板外加草帘被或麻袋保温。墙、柱顶面采用草帘被或麻袋保温。墙体混凝土的浇筑要连续施工,间隔

8、时间不超过2h,不留或少留施工缝。平面混凝土浇筑前,地上结构利用外脚手架安全网挡风适当封闭,必要时从封闭室内采取措施加温,保证板底不受冻。梁板同时浇筑,浇筑方法采用从一端开始向另一端采用“赶浆法”浇筑。混凝土振捣密实后抹平,混凝土要边压抹边覆盖一层塑料薄膜,然后覆盖麻袋或草包等保温材料,覆盖保温层须及时,尽量减少热量和水分的损失,保证新浇筑混凝土的质量,对混凝土边角部位的保温厚度应增大2-3倍厚,保温层表面压方木或钢管,防止起大风时将保温材料刮走。在新浇混凝土强度达受冻临界强度4Mpa后方可撤去保温材料。严格控制楼板面上料时间及荷载。4.3.3.混凝土养护要求墙柱拆模后立即用塑料布覆盖。顶板混

9、凝土浇筑初凝后铺一层塑料薄膜,上加麻袋或草包覆盖保温。在进入严冬阶段后,梁、楼板混凝土热量及易散失,此时需要将施工层按段进行整体封闭,以避免热量的散失对混凝土施工质量造成影响。1.4. 钢筋工程钢筋加工按规范要求操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷。对浇筑完混凝土面的预留钢筋上的混凝土及时清理干净。雪天或施工现场风速超过5.4ms(3级风)焊接时,采用遮蔽措施,焊接后冷却的接头不要碰到冰雪。5 .主要材料用量序号项目数量备注1麻袋100O个分阶段购进2塑料薄膜5000m2分阶段购进实际进货,根据现场场地和工程实际情况分阶段分批够进,视降温情况,材料用量做必要的临时调整。

10、6 .质量保证措施项目经理部成立以项目经理为组长,项目所属各部门技术、工程、质量人员为成员的冬施领导小组:组长:副组长:组员:混凝土工程冬施期间除按照常温的施工要求检查外,还应检查外加剂的质量和掺量;水和骨料加热温度;混凝土出机、入模及养护过程中的温度;混凝土在表面温度降至0C的温度。顶板模板拆除的时间,应按混凝土强度(达到设计强度100%)、结构特点(保证上层楼板碎未浇筑,此层楼板模板支撑体系不能拆除)来确定;顶梁板、墙体及柱保温拆除时间参考同条件试块,混凝土强度达到4Mpa即可拆除保温;砂浆、混凝土内外加剂的掺量由试验室确定,其使用、配置及掺加均设专人负责,并认真做好记录,严格按计量要求掺

11、入,保证砂浆、混凝土在硬化初期不受冻。7 .安全消防措施7.1. 防大风措施六级及五级以上大风停止塔吊和外用电梯运转。六级以上大风及雪天,浓雾等天气禁止高空作业。六级以上大风时停止防水卷材的施工作业。卷材防水施工时应随时关注风向,保证没有烧伤事情发生。7.2.防高空坠落凡经医生检查不能高空作业的人员,禁止高空作业,进入施工现场人员必须戴好安全帽,系好安全带。各种架子要牢固可靠,定期进行检修,架子工应穿防滑鞋、系安全带。大风及雪后要认真清扫、检查,及时清除隐患,施工人员做到遵章守纪,杜绝“三违”现象的发生。大风、雪天达后对外用电梯、塔吊进行检查,确保其安全及时清除积雪。做好防滑措施,雪后、雨后及

12、时清理脚手架及马道上的积雪和冻冰块;停工后有复工时外脚手架、马道、转料平台应全面检查合格后方可投入使用。混凝土养护铺盖草帘子保温时,提前将预留洞口用竹胶板或钢筋网盖好再铺盖草帘子保温,完后做明显的警戒标志。7.3.防物体打击不得以棉帽代替安全帽。在脚手架上面设置木板或密目安全网,超过2m高度佩戴安全带。支模过程中,如需中途停歇,将支撑、搭头、柱头板等钉牢,拆模间歇将已活动的模板、支撑运走或妥善堆放,防止扶空踏空。搬运钢筋时道路畅通,多人抬运时,起、落、转一致,人工上下传送不在同一垂直线上,钢筋堆放分散稳妥。使用机械调运钢筋时,捆绑牢固,设专人指挥,下方禁止站人,起吊钢筋骨架时,严禁超负荷调运。

13、绑扎、安装钢筋骨架前,检查模板支柱、脚手架、操作平台是否牢固可靠,绑扎梁、挑檐、外边柱等外沿钢筋,搭设外挂架子,设安全网。7.4.防触电冬施工期间,特别注意配电箱的防雨防雪防砸,电工锁好配电箱保护罩子及箱门,有不合格的即时整改。雨雪过后,即时清扫配电箱及防护棚上的积水或积雪冻块。现场设专职电工负责安装、维修和管理用电设备,严禁私拉乱接电器,拆接电必须找电工,临时接线不得使用裸线,电路架设要按规范要求进行,防止电线被碾压或被冰雪冻结面造成漏电,断电事故。电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电。加强用电管理,加强线路检查,不得私架电线,防止漏电及电路失火。本工地电力线路均采用

14、TN-S系统,所有电气设备金属外壳进行接零保护。施工机具接入电源,必须经漏电开关、配电线路至用电设备实行二级到三级漏电保护,其末端漏电开关额定漏电动作电流不大于30mA,漏电不动作电流不小于15mA。手持电动工具和危险场所(潮湿或易导电的地方)漏电开关额定动作电流不大于15mA,漏电不动作电流不小于7mA。各种电动机具应达到首尾两极可靠的漏电保护,漏电保护器应保持灵敏有效状态,并做好定期检测记录。认真贯彻执行建设部施工现场临时用电安全技术规范和安全用电的其他有关规定及安全规程,确保施工用电安全。现场电器线路必须按规定架设、规范合理,不得任意拖挂,电线应绝缘良好,不得断裂破皮。各种电动机械设备应

15、符合安全用电要求,做到一机一闸一保险,严禁多闸多用,并做到接零保护可靠。塔吊、施工电梯及电焊、对焊等特种作业人员及机操工应熟悉本机、本工作的安全用电要求,做好本机的安全用电工作,发现隐患及时报道处理。现场电工须经专业培训I,持证上岗。电工应认真执行本工作按技术规程和技术规范,禁止违章作业,要加强值班检查,认真做好电气线路、设备的检查维修工作,及时排除故障或隐患,确保电器运行正常。严禁非电工私接乱接线路。经理部安排专业电工在现场轮流值班,负责施工用电的具体工作,持证上岗。新工人进入现场特别强调安全用电教育工作,在施工中经常对工人进行安全用电教育。按规定购买劳动保护用品,及时发给各有关人员。用电机具在使用前,由电工对所有要使用的机具、电源线进行认真检查,发现故障,严禁使用。较大型的用电设备进行固定位置使用,如电锯、切割机、弯曲机等,并在设备附近5m内装电源漏电开关。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
