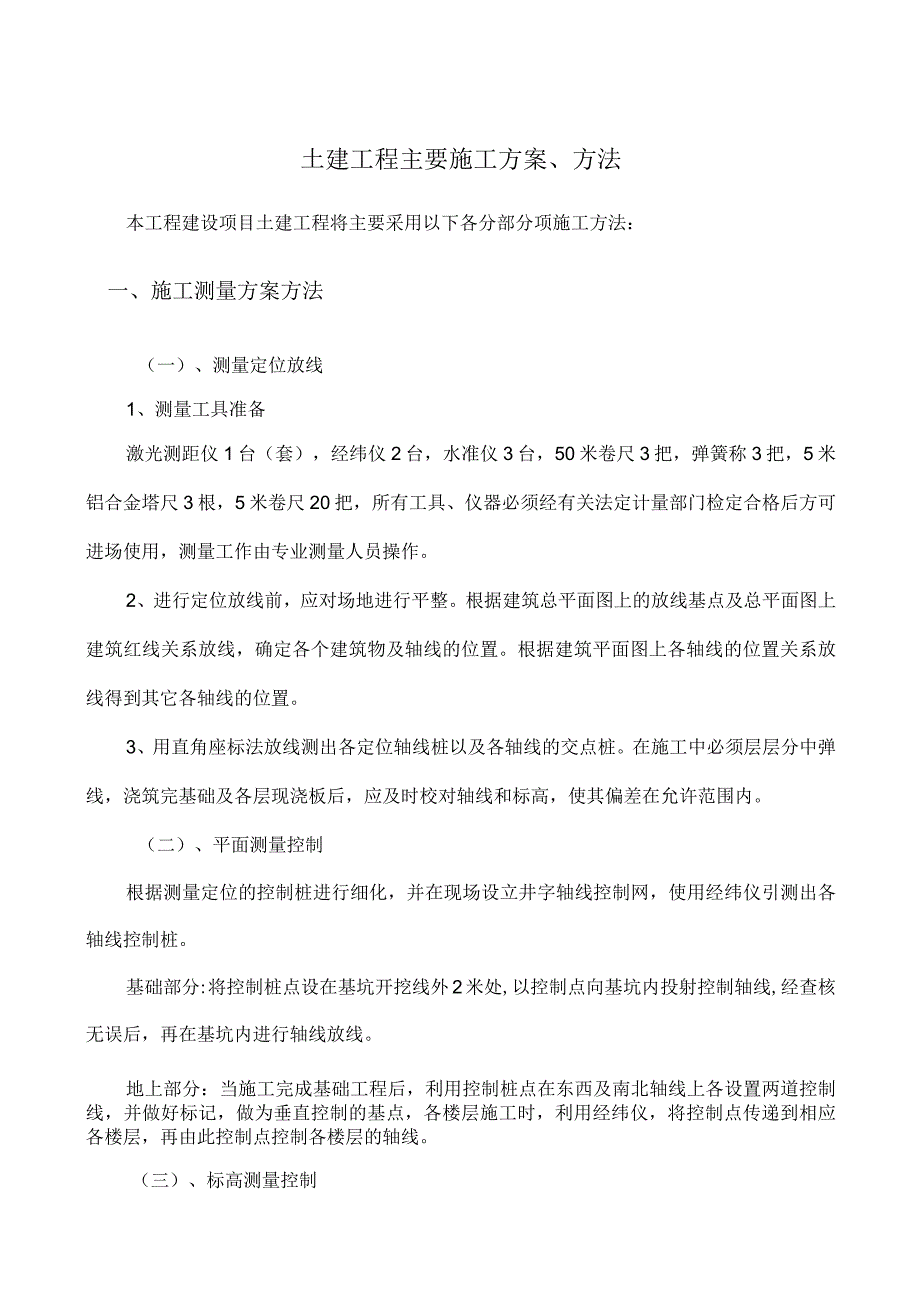

《土建工程主要施工方案、方法.docx》由会员分享,可在线阅读,更多相关《土建工程主要施工方案、方法.docx(48页珍藏版)》请在第壹文秘上搜索。

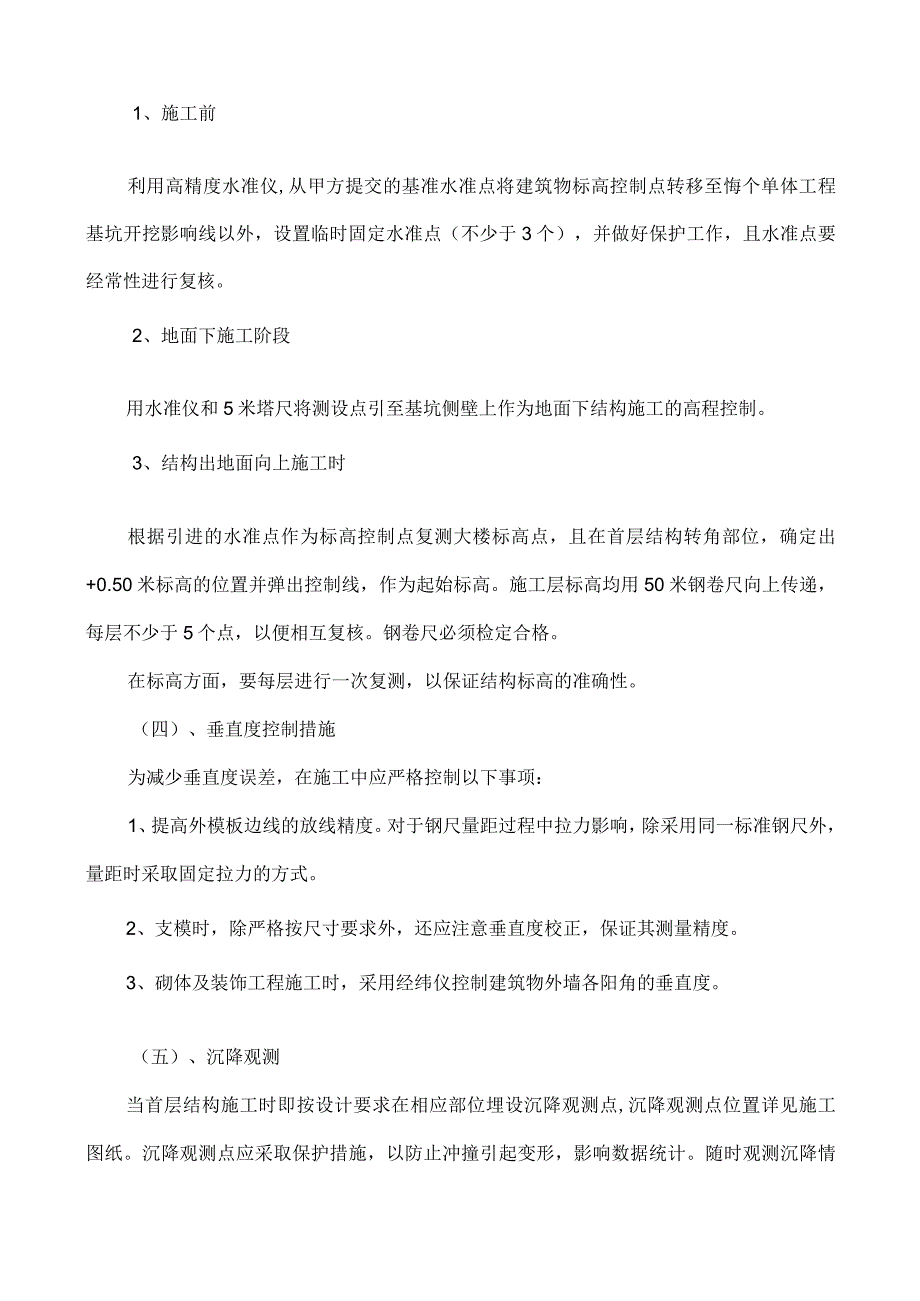

1、土建工程主要施工方案、方法本工程建设项目土建工程将主要采用以下各分部分项施工方法:一、施工测量方案方法(一)、测量定位放线1、测量工具准备激光测距仪1台(套),经纬仪2台,水准仪3台,50米卷尺3把,弹簧称3把,5米铝合金塔尺3根,5米卷尺20把,所有工具、仪器必须经有关法定计量部门检定合格后方可进场使用,测量工作由专业测量人员操作。2、进行定位放线前,应对场地进行平整。根据建筑总平面图上的放线基点及总平面图上建筑红线关系放线,确定各个建筑物及轴线的位置。根据建筑平面图上各轴线的位置关系放线得到其它各轴线的位置。3、用直角座标法放线测出各定位轴线桩以及各轴线的交点桩。在施工中必须层层分中弹线,
2、浇筑完基础及各层现浇板后,应及时校对轴线和标高,使其偏差在允许范围内。(二)、平面测量控制根据测量定位的控制桩进行细化,并在现场设立井字轴线控制网,使用经纬仪引测出各轴线控制桩。基础部分:将控制桩点设在基坑开挖线外2米处,以控制点向基坑内投射控制轴线,经查核无误后,再在基坑内进行轴线放线。地上部分:当施工完成基础工程后,利用控制桩点在东西及南北轴线上各设置两道控制线,并做好标记,做为垂直控制的基点,各楼层施工时,利用经纬仪,将控制点传递到相应各楼层,再由此控制点控制各楼层的轴线。(三)、标高测量控制1、施工前利用高精度水准仪,从甲方提交的基准水准点将建筑物标高控制点转移至悔个单体工程基坑开挖影
3、响线以外,设置临时固定水准点(不少于3个),并做好保护工作,且水准点要经常性进行复核。2、地面下施工阶段用水准仪和5米塔尺将测设点引至基坑侧壁上作为地面下结构施工的高程控制。3、结构出地面向上施工时根据引进的水准点作为标高控制点复测大楼标高点,且在首层结构转角部位,确定出+0.50米标高的位置并弹出控制线,作为起始标高。施工层标高均用50米钢卷尺向上传递,每层不少于5个点,以便相互复核。钢卷尺必须检定合格。在标高方面,要每层进行一次复测,以保证结构标高的准确性。(四)、垂直度控制措施为减少垂直度误差,在施工中应严格控制以下事项:1、提高外模板边线的放线精度。对于钢尺量距过程中拉力影响,除采用同

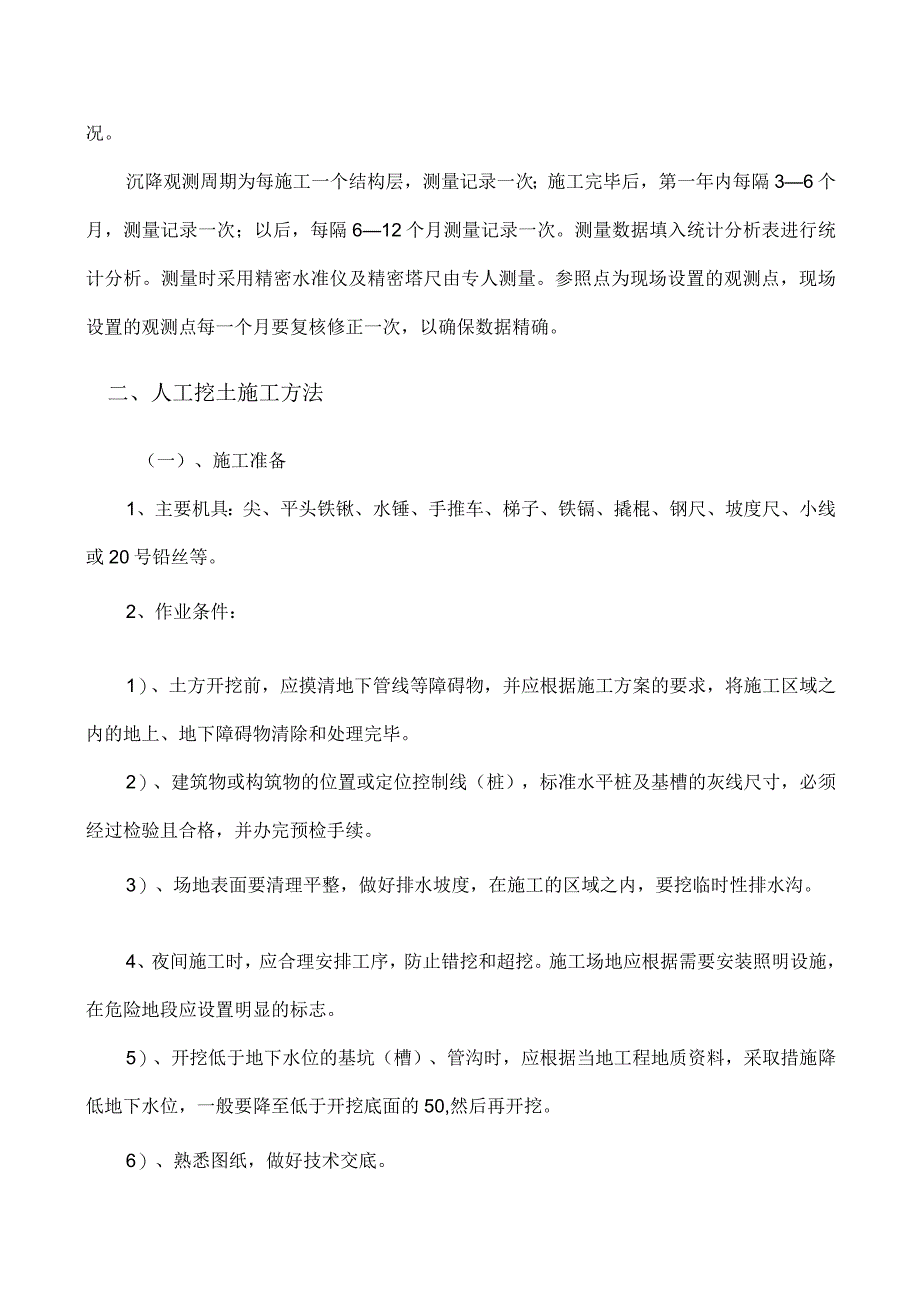

4、一标准钢尺外,量距时采取固定拉力的方式。2、支模时,除严格按尺寸要求外,还应注意垂直度校正,保证其测量精度。3、砌体及装饰工程施工时,采用经纬仪控制建筑物外墙各阳角的垂直度。(五)、沉降观测当首层结构施工时即按设计要求在相应部位埋设沉降观测点,沉降观测点位置详见施工图纸。沉降观测点应采取保护措施,以防止冲撞引起变形,影响数据统计。随时观测沉降情况。沉降观测周期为每施工一个结构层,测量记录一次;施工完毕后,第一年内每隔36个月,测量记录一次;以后,每隔612个月测量记录一次。测量数据填入统计分析表进行统计分析。测量时采用精密水准仪及精密塔尺由专人测量。参照点为现场设置的观测点,现场设置的观测点每
5、一个月要复核修正一次,以确保数据精确。二、人工挖土施工方法(一)、施工准备1、主要机具:尖、平头铁锹、水锤、手推车、梯子、铁镉、撬棍、钢尺、坡度尺、小线或20号铅丝等。2、作业条件:1)、土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域之内的地上、地下障碍物清除和处理完毕。2)、建筑物或构筑物的位置或定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验且合格,并办完预检手续。3)、场地表面要清理平整,做好排水坡度,在施工的区域之内,要挖临时性排水沟。4、夜间施工时,应合理安排工序,防止错挖和超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显的标志。5)、开挖
6、低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50,然后再开挖。6)、熟悉图纸,做好技术交底。(二)、操作工艺1、工艺流程:确定开挖的川页序和坡度f沿灰线切出槽边轮廓线f分层开挖f修整槽边f青底2、坡度的确定:1)、在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。A、密实、中密砂土和碎石类土(充填物为砂土)一10m;B、硬塑、可塑的粘质粉土及粉质粘土一1.25m;C、硬塑、可塑的粘土和碎石类的土(填充物为粘性土)1.5m;D、坚硬的粘土一2.0m。2)、超过上述规定的深度,在5米以内时,当土
7、具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。根据基础和图纸,以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。3)、开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。4)、开挖各种槽坑:A、浅条形基础。一般粘性土可自上而下分层开挖,每层深度以60厘米为宜,从开挖段不逆向倒退按踏步形挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。B、浅管沟。与浅的条形基础开挖基本相同,仅沟边不切直修平。标高按龙门板上平往下返出沟底尺寸,当挖土接近设计标高时,再从两端龙门板下面的沟底标高上返50厘米
8、为基准点,拉小线用尺检查沟底标高,最后修整沟底。C、开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,在分层按坡度要求作出坡度线,每隔3m左右做出一条,以此线为准进行铲坡。深管沟挖土时,应在沟帮中间留出宽度80厘米左右的倒土台。D、开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。3、开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽1格0厘米以内时,测量放线人员应配合抄出距槽底50厘米的平线;自每条槽端部20厘米处每隔23m,在槽帮上钉水平标高小木撅。在挖至接近槽底标高时,用尺或
9、事先量好的50厘米标准尺杆,随时与小木撅上平,校核槽底标高。最后由两端轴线(中心线)引桩拉通线,检查距离槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。4、基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。5、在开挖槽边弃土时,应保证边坡和直立帮的稳定。当土质良好时,抛于槽帮上面的土方(或材料)应距槽(沟)边缘0.8m以外,高度不宜超过1.5m。在柱基的周围、墙基或围墙一侧,不得堆土过高。6、开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运。7、土方开挖一般不宜在雨季进行。雨季开挖工作面不
10、宜过大。应分段、逐片的分期完成。8、雨季开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡或设置支撑。同时应在坑(槽)外侧围上土堤坝或开挖水沟,防止地面水流入。施工时,应加强对边坡、支撑、土堤等的检查。(三)、成品保护1、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点,也应定期复测检查是否正确。2、土方开挖时,应该防止邻近已有建筑物或者构筑物、道路、管线等发生下沉或变形。必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。3、施工中
11、如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线。(四)、应注意的质量问题1、基底超挖:开挖基坑(槽)或者管沟均不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。2、基底未保护:基坑(槽)开挖后应尽量减少对对基土的扰动。如基础不能及时施工时,可在基底标高以上留出。3m厚土层,待做基础时再挖掉。3、施工网页序不合理:土方开挖宜先从低处进行,分层分段
12、依次开挖,形成一定坡度,以利排水。4、开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应当根据施工需要增加工作面宽度。如排水措施、支撑结构所需的宽度,在开挖前均应考虑。5、基坑(槽)或管沟边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。三、人工回填土施工方案方法1、工艺流程:基坑(槽)底地坪上清理一检验土质f分层铺土、耙平整f夯打密实f检验密实度一修整找平验收。2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;基槽回填之前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。3、检验回填土的质量有无杂物,料径是否符合规定,以及回填土的含水量是否在控
13、制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。4、回填土应分层铺摊。每层厚度应当根据土质、密实度要求和机具性能确定。一般每层铺土厚度为200250毫米;人工打夯不大于200毫米。每层铺摊后,随之耙平。5、回填土每层至少应夯打三遍。打夯应当一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。6、深浅两基坑(槽)相连时,应先填夯深基础;填到浅其基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:20上下层错缝距离不小于LO米。7、基坑(槽)回填应在相对两
14、侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在夕M则回填土方。8、回填房心及管沟时,为防止管道中心线位移或者损坏管道,应当用人工先在管子两侧填土夯实;并应当从管道两侧同时进行,直至管顶0.5米以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在管道接口处,防腐绝缘层或电缆周围,应回填细粒料。9、回填土每层填土夯实后,应当按照规范规定进行环刀取样,测出干土的质量密度;达到要求以后,再进行上面一层的铺土。1O、修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;低于标准高程的地方,应补土夯实。四、基础施工
15、方案方法(一)、基础施工流水:基础放线一监理验线绑扎基础钢筋一支基础周边模及坑模模板f监理隐蔽验收一浇筑基础混凝土一监理见证做试块一基础结构验收一隐蔽验收一回填土。(二)、基础施工控制:本工程主楼基础施工的轴线控制和模板支设固定必须严格控制,否则将影响到整个建筑物的施工。为此必须在基坑外围设几个永久测量控制点,并妥善加以保护。由测量员用经纬仪和水准仪,进行轴线控制和标高控制。测量资料应妥善保管。(三)、基础碎垫层施工在浇筑混凝土垫层前,在基坑底四角钉上高出地面40厘米小木桩,用水准仪抄出垫层+0.2米线,由I式验工测得砂石含水率,碎试验室配合比转换为施工配合比,方可浇筑垫层混凝土。由标高控制点
16、拉上小线控制浇筑垫层混凝土厚度,确保垫层厚度符合施工及验收规范。由监理单位见证做垫层混凝土试块三组。(四)、基础测量放线基础施工测量的特点是其测量基准点易破坏,因此放线时必须校对好基准点,确定准确无误后方可进行,必须保证其轴线偏差在规范允许范围内。基础放线基准点应在基础四周作永久基准点,并要保护好,防止破坏,放线测量记录,应保管好,并经业主和监理确认后方可进行下一道工序施工。(五)、基础钢筋工程施工由于本工程钢筋规格、种类较多,因此在钢筋制作前,应先进行技术交底,并进行图纸会审,发现问题及时处理,并按设计图纸校对加工,加工成型的钢筋应按不同的规格、型号、品种等应分类堆放、挂牌标示,并由专人负责管理,以免
