工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx

上传人:p** 文档编号:527801 上传时间:2023-10-15 格式:DOCX 页数:28 大小:621.62KB
下载 相关 举报
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第1页
第1页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第2页
第2页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第3页
第3页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第4页
第4页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第5页
第5页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第6页
第6页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第7页
第7页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第8页
第8页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第9页
第9页 / 共28页
工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx》由会员分享,可在线阅读,更多相关《工程建设公司QC小组提高螺旋储气柜轨道制作安装精度成果汇报书.docx(28页珍藏版)》请在第壹文秘上搜索。

1、提高螺旋储气柜轨道制作安装精度所在单位:抚顺中煤建设(集团)有限责任公司课题小组:机电安装分公司QC小组编制人:2012年3月30日、工概况Ooooooooooooooooooooooooooooooooo1%QC小组情况简介OOOOOoOoOOOOOOOOoOOOOoOOOOOOoO4选题理由oooooooooooooooooooooooooooooooooooo6四、JS!状调查oooooooooooooooooooooooooooooooooooo7五、设定目KOooooooooooooooooooooooooooooooooooo10六、原因分析Oooooooooooooooooooo

2、oooooooooooooooo11七、要因确认oooooooooooooooooooooooooooooooooooo12八、制定对策oooooooooooooooooooooooooooooooooooo19*头SOooooooooooooooooooooooooooooooooooo20I、效果检查。22I、效果确认ooooooooooooooooooooooooooooooooooo23-l-9L固Ooooooooooooooooooooooooooooooooooo23十三、小组活动总结和今后打算。2324提高螺旋储气柜轨道制作安装精度抚顺中煤建设(集团)有限责任公司机电安装QC小组

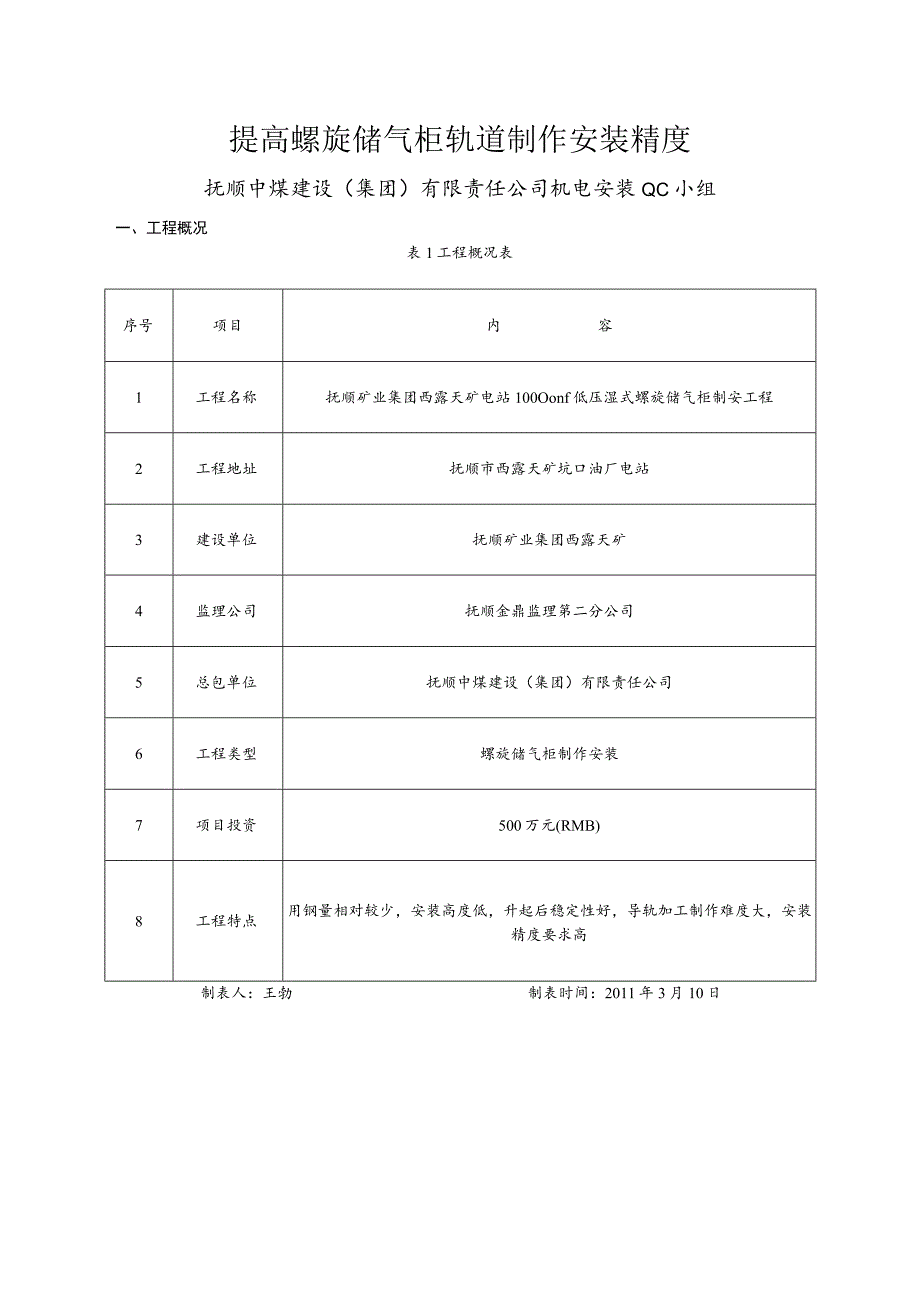

3、一、工程概况表1工程概况表序号项目内容1工程名称抚顺矿业集团西露天矿电站100Oonf低压湿式螺旋储气柜制安工程2工程地址抚顺市西露天矿坑口油厂电站3建设单位抚顺矿业集团西露天矿4监理公司抚顺金鼎监理第二分公司5总包单位抚顺中煤建设(集团)有限责任公司6工程类型螺旋储气柜制作安装7项目投资500万元(RMB)8工程特点用钢量相对较少,安装高度低,升起后稳定性好,导轨加工制作难度大,安装精度要求高制表人:王勃制表时间:2011年3月10日,西露天矿电站IOoOOm3低压湿式螺旋储气柜制安工程我单位承建的西露天矿煤气工程100OOnt低压湿式螺旋储气柜制安工程。其公称容积是10000mi,几何容积

4、是10500/,有效容积是9960m理论重量是228.22to由水槽(高8m,直径26.4m)、一塔(高7.7m,直径25.5m)、二塔(高7.7m,直径24.6m)、三塔(高7.7m,直径23.7m)组成。其中:一塔安装轨道16根,二塔、三塔各安装轨道12根。储气罐筒体较薄,刚性极差;导轨刚性特强,曲率过大或者过小,都会影响组对。简体服从了导轨,直接影响储气柜的外观,且影响了导轨的正常使用。故螺旋轨道的制作安装质量决定本次工程的成败。三塔轨道12根二塔轨道12根塔轨道16根制图人:王勃2011年3月二、QC小组情况介绍表2QC小组简介小组名称中煤建设(集团)有限责任公司机电安装分公司QC小组

5、成立日期2008.3注册编号FSZM-03注册日期2009.3.10所在单位中煤建设(集团)有限责任公司机电安装分公司课题类型攻关型小组活动次数23次活动频率4次/每月小组人数10人小组制度1) .每周活动至少一次,每次活动时间不得小于1小时;2) .定期组织成员学习,坚持按PDCA循环程序办事;3) .随时做好QC活动记录,积累原始资料;4) .小组全体成员出勤率要达到90%以上。接受培训小组成员平均接受质量教育118小时制表人:鲍文鹏制表时间:2011年3月10日表3小组成员简介姓名性别职务职责组内分工受QC教育时间出勤率男项目经理组长全面负责IlOh92%男项目总工副组长策划组织120h

6、100%男生产经理副组长生产负责120h100%女热处理工艺员组员现场实施115h96%男工长组员现场实施120h100%男工长组员现场实施120h100%男质量总监组员质量检查120h100%男材料员组员现场实施120h100%男劳资员组员培训教育115h96%男资料员组员资料整理120h100%制表人:制表时间:2011年3月10日小组成员综合素质高,组内分工明确,为今后达到良好的质量控制目标打下了坚实的基础。4小组活动时间表制表人:计划实际制表时间:2011年3月10日三、选题理由社会贡献大,本工程为IOoOOn?湿式螺旋储气柜,承担西露天古城子地区的煤气供应,保证居民生活质量。集团公司

7、重点工程。工序必要性,螺旋导轨的精确安装,是保证圆形气柜的均衡升降的关键因素、在螺旋升角参数为常量时,螺旋导轨圆周切线方向投影为空间不相交曲线,螺旋导轨的预制必须按展开半径压制成型,故压型胎具的设计及成型为施工重点工序。选题理由施工难度大,目前螺旋轨道制作安装没有相应的国家标准及规范,本工程螺旋轨道制安要求苛刻,精度较高,此类工程经验较欠缺。企业发展需要,施工质量的保证将直接影响到公司在同行业中的良好信誉,社会影响较大;同时需要探索和创新,积累工程经验,为类似工程的施工提供参考技术数据,提升彰显一流企业技术优势,储备专业人才。质量目标高螺旋轨道的制作安装尺寸达到设计要求。工程整体目标:辽宁省优

8、质工程奖。图3选题理由图制图人:王勃2011年3月10日四、现状调查QC小组成立后,基于螺旋轨道制作难度大、热处理工作量大、制作精度不易控制、轨道安装精度高等综合因素,为了掌握影响螺旋轨道的制作安装质量的主要原因,工程前期,在2010年5月11日至2010年5月17日,由集团公司组织、聘请专家对螺旋轨道按1:1比例放样进行为期一周的投影放样培训,QC小组对其中模拟安装的6组螺旋轨道进行了细致的调查分析,归纳为六大类问题,做出统计表,具体情况如下:表5培训实录制图人:王勃制表时间:2011年3月14 0表6螺旋轨道的制作安装质量调查统计表序号检查项目检查点合格点不合格点1螺旋导轨圆周斜线投影值计

9、算偏差201822轨道压型胎垂直劲板的制作精度201463轨道接头的450斜接口的焊接质量201734轨道间断热处理的质量201645轨道的安装测量精度201826导轨与筒体表面结合度20146合计1209723合格率97120*100%=81%制表人:王勃制表时间:2011年3月14日通过统计表反映出:螺旋轨道在制作安装到6组时、检查了6项,抽取了120点进行检查,有23点不合格,合格率只有81近影响螺旋轨道制作安装质量的因素统计结果如下,并根据统计表做出了频率表。表7螺旋轨道制作安装质量影响因素频率表表示符号缺陷原因频数累计频数频率(%)累计频率(%)A螺旋导轨圆周斜线投影值计算偏差229

10、9B轨道压型胎垂直劲板的制作精度682635C轨道接头的450斜接口的焊接质量3111247D轨道间断热处理的质量4151865E轨道的安装测量精度217974F导轨与简体表面结合度62326100制表人:制表时间:2011年4月1日依据螺旋轨道制作安装质量影响因素频率表绘制排列图如下:图4螺旋轨道制作安装质量影响因素排列图制图人:制图时间:2011年4月1日Q结论:从排列图中可以看出,螺旋压型胎垂直劲板的制作精度和导轨与简体表面结合度是主要原因。五、设定目标1、目标论证从排列图上可以看出,“轨道胎具的制作精度”和“导轨与简体表面结合度”是螺旋轨道制作安装质量存在的主要问题。针对这两种主要问题

11、能解决到什么程度,经小组成员及监理、业主专业工程师共同讨论,同时总结以往工程成熟经验:认为如果解决100%,则轨道制作安装质量的一次通过合格率可达到(97+12)120X100%=91%;如果解决了80%,其轨道制作安装质量的一次通过合格率也完全可以达到(97+1280%)120l00%=89%d2、设定目标考虑到现场工人综合技能及我司综合管理水平等实际情况,因此本小组把目标定为:螺旋轨道制作安装合格率由实际检查统计的81%提高到91%的目标。91.0%86.0%81.0%76.0%71.0%66.0%图5螺旋轨道制作安装合格率目标柱状图制图人:王勃制图时间:2011年4月2日六、原因分析目标

12、确定后,小组召开了专题会议,采用头脑风暴法,就分析的问题,充分发表意见,找出各种影响螺旋轨道制作安装质量的原因,见下图:测量仪器存在问题不到位钾工未按工艺执行操作者质量意识淡薄、检查不到位“三检制”执行压制成型后每根轨道与标准胎具的结合度交底不详细/展开半径数值进位1原整不准确培训不够制图人:轨道压型胎垂直劲板的制作精度轨与筒体表面结合度作业人员素质不符合要求轨道间断热处理工作连续性管理人员及班组长管理不到位导轨安装质量不达标图6关联图制图时间:2011年4月3日Il胎具放样不合格作业工具不合格火焊工具不合格七、要因确认序号末端因素确认方法确认标准及依据责任人完成日期1火焊工具不合格现场验证检

13、查火焊工具及送检氧气乙块表排除采用火焊工具进行轨道热处理时,火焰不稳定。2011.04.52展开半径数值进位原整不准确资料检查国脚相关标准规范及GB50205-2001对胎具的制作参数及导轮的加参数进行检查,发现错误及时纠正。2011.04.53胎具放样不合格现场验证高级钾工操作标准相关管理人员对现场每个胎具的放样质量进行旁站检查,发现问题及时要求整改。2011.04.64作业工具不合格资料检查现场验证对每个作业工具进行检查,没有质量证明书及质检不合格的坚决不允许使用。2011.04.65压制成型后每根轨道与标准胎具的结合度资料检查现场验证相关管理人员对现场每道工序质量进行旁站检查,发现问题及时要求整改。2011.04.76测量仪器存在问题资料检查所有测量仪器进场前均经相关部门进行校核,同步施工档案可查。2011.04.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
