(新)XX公司商业楼无机纤维喷涂施工方案.docx

上传人:p** 文档编号:530723 上传时间:2023-10-16 格式:DOCX 页数:17 大小:95.35KB
下载 相关 举报
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第1页
第1页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第2页
第2页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第3页
第3页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第4页
第4页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第5页
第5页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第6页
第6页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第7页
第7页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第8页
第8页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第9页
第9页 / 共17页
(新)XX公司商业楼无机纤维喷涂施工方案.docx_第10页
第10页 / 共17页

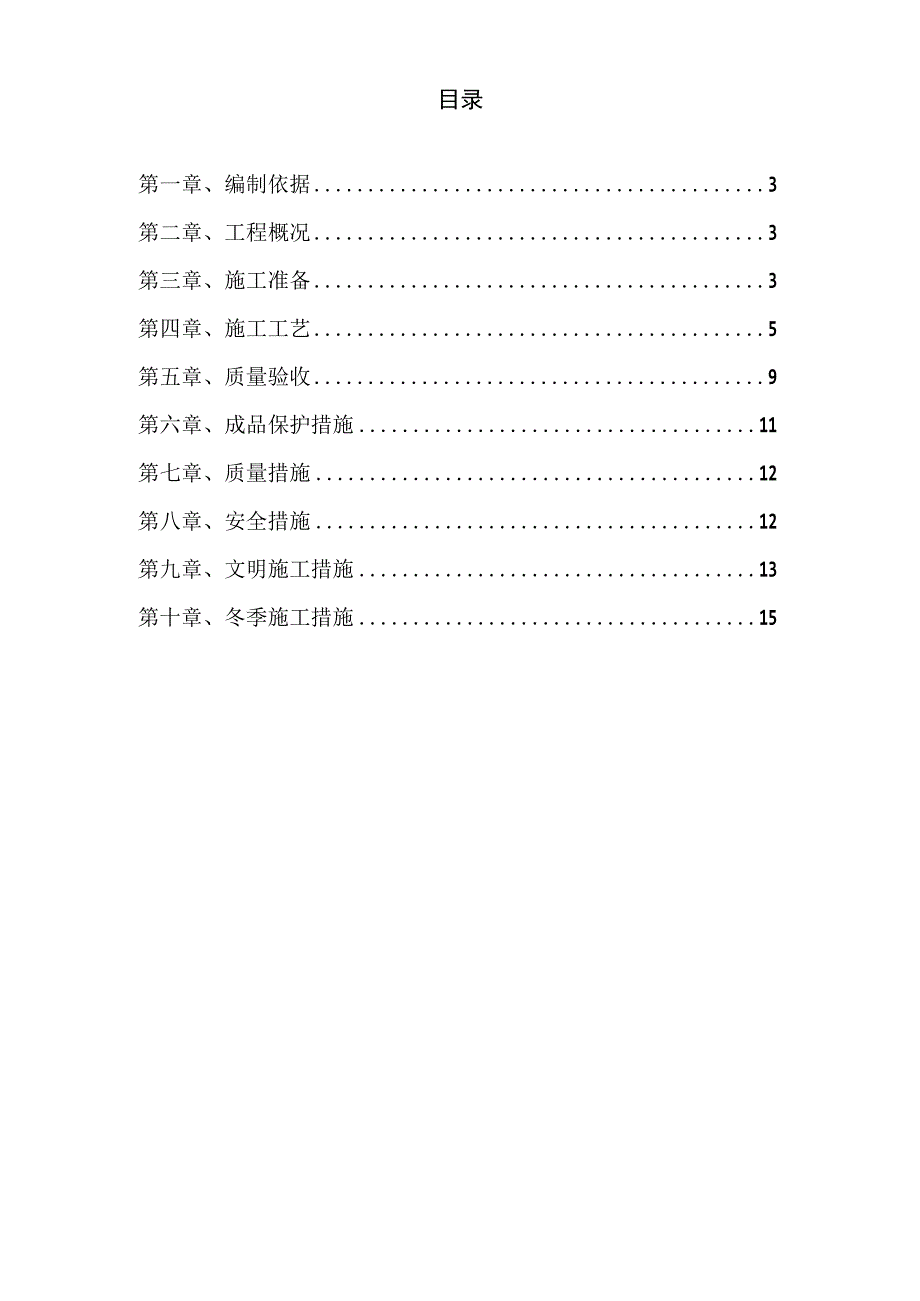

亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《(新)XX公司商业楼无机纤维喷涂施工方案.docx》由会员分享,可在线阅读,更多相关《(新)XX公司商业楼无机纤维喷涂施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。

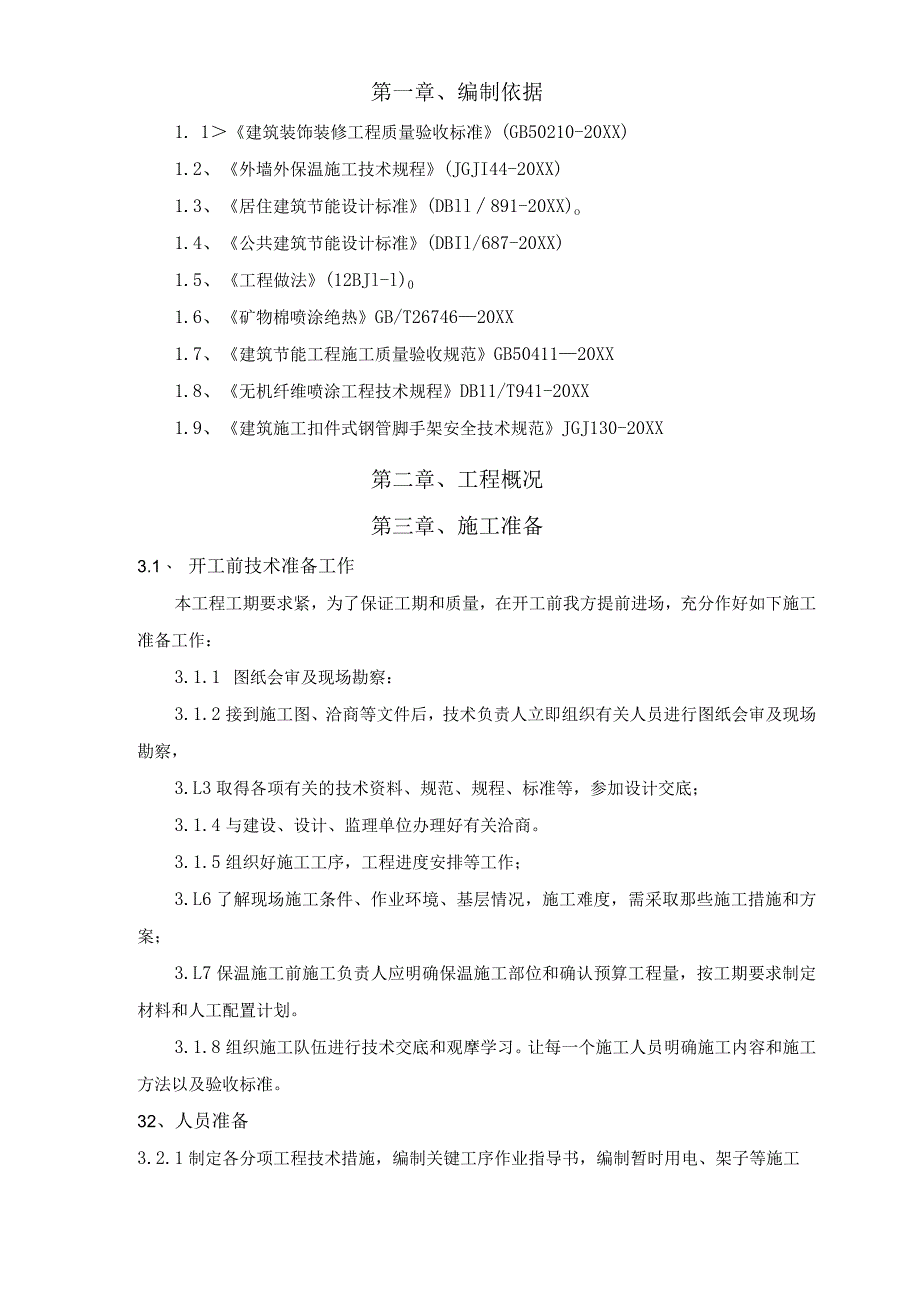

1、(新)XX公司商业楼无机纤维喷涂施工方案编制:XKX审核:XXX审批:XXX目录第一章、编制依据3第二章、工程概况3第三章、施工准备3第四章、施工工艺5第五章、质量验收9第六章、成品保护措施11第七章、质量措施12第八章、安全措施12第九章、文明施工措施13第十章、冬季施工措施15第一章、编制依据1. 1建筑装饰装修工程质量验收标准(GB50210-20XX)1.2、 外墙外保温施工技术规程(JGJI44-20XX)1.3、 居住建筑节能设计标准(DBll891-20XX)o1.4、 公共建筑节能设计标准(DBIl/687-20XX)1.5、 工程做法(12BJl-l)01.6、 矿物棉喷涂绝

2、热GB/T2674620XX1.7、 建筑节能工程施工质量验收规范GB5041120XX1.8、 无机纤维喷涂工程技术规程DB11/T941-20XX1.9、 建筑施工扣件式钢管脚手架安全技术规范JGJ130-20XX第二章、工程概况第三章、施工准备3.1、 开工前技术准备工作本工程工期要求紧,为了保证工期和质量,在开工前我方提前进场,充分作好如下施工准备工作:3.1.1 图纸会审及现场勘察:3.1.2接到施工图、洽商等文件后,技术负责人立即组织有关人员进行图纸会审及现场勘察,3.L3取得各项有关的技术资料、规范、规程、标准等,参加设计交底;3.1.4与建设、设计、监理单位办理好有关洽商。3.

3、1.5组织好施工工序,工程进度安排等工作;3.L6了解现场施工条件、作业环境、基层情况,施工难度,需采取那些施工措施和方案;3.L7保温施工前施工负责人应明确保温施工部位和确认预算工程量,按工期要求制定材料和人工配置计划。3.1.8组织施工队伍进行技术交底和观摩学习。让每一个施工人员明确施工内容和施工方法以及验收标准。32、人员准备3.2.1制定各分项工程技术措施,编制关键工序作业指导书,编制暂时用电、架子等施工方案,并做好技术交底工作。3. 2.2施工人员配备计划表:序号名称人数备注1项目经理1负责工程全面管理2安全员1现场施工安全管理3电工1施工现场用电管理、维修4质检员1负责施工现场质量

4、5施工员1负责施工现场技术6喷涂技术工人12材料配制、喷涂、表面整形7普工8成品保护、现场清理、材料配送、环境保护等施工人员可根据施工实际进度进行增减调配。3.2.3施工人员组织结构图项目经理现场负责人:X质检员:X安全员:X工长:X3.3 机施工班组具准备:序号设备名称单位数量备注1纤维喷涂机套4可依据实际施工量和工程进度随时进行调配。2胶泵台43喷枪把44配料罐罐45各种配电、辅助机具件若干6强制式砂浆搅拌机台17水平运输手推车辆38手提式搅拌器台59水桶个1010剪刀把1011滚刷个5012铁锹把1513托线板个3014方尺把515探针个416钢尺把1034、材料准备:保温工程施工应指定

5、专人负责材料配制。1、无机纤维喷涂棉性能由超细无机棉与水基特种环保粘结剂通过专业设备喷涂而成,主要性能为防火A级、保温、吸音、隔声、抗冷凝等。广泛用于地下室顶棚、设备机房、结构复杂的大型(异形)体育场馆、博物馆、交通枢纽等领域。项目单位技术指标说明或检测依据外观灰白色表面色彩可选配粘结剂水基环保GB18583-2008导热系数wm,k0.48GB/T10295-2008防火性能级A级不燃GB/T5464-2010降噪系数NRC0.85-1.OOGB/T20247-2006计权隔声量dB29GB/T50121-2005材料密度kg/m338-120可根据设计要求调整纤维直径m3均匀柔软环保无毒渣

6、球率%0GB/T5480.5-2004适用温度范围eC-70-750抗菌性能无菌生长施工温度范围24第四章、施工工艺3.4 、超细无机喷涂施工流程基层检查一基层处理一弹控制线一喷涂基面处理一配置粘接剂一喷涂无机纤维一压平整喷涂纤维绝热层一喷涂防潮保护层一喷涂场地清理一质量验收1)无机纤维喷涂配比方法1、调整工作风压和给料装置,使纤维棉输出率适宜,出棉量宜控制为0.81.25kgmi11;对于喷涂厚度小于100mm厚的喷涂层可一次喷涂完成。2、保证纤维棉给料均匀,搅拌速度应均匀稳定;3、调节好水和胶量,按规范比例进行配比,比例为胶:水=1:7;4、无机纤维喷涂在喷涂角度应保持在6090之间,以便

7、获得较大的压实力和最小的回弹,喷嘴应在循环形范围内做迂回直线连续移动,以保证喷涂均匀连续;2)成品保护喷涂前对顶部各管线进行成品保护,用彩条布进行包裹严密,防止喷涂棉污染。3)吊挂件安装各种管线的吊挂件位置尺寸经过验收达到设计和质量要求,预留管线口进行标注。4)气候条件1、施工环境温度和喷涂基层温度应不低于4,施工环境内的风力不大于3级,空气相对湿度宜小于85%的条件下才可以正常施工。2、当施工温度不能满足要求时,必须持续提供干燥热源进行加热,以提高环境温度,同时,应对建筑结构基层进行保温防冻保护,避免加热后的热量通过基层散失,使干燥是涂层在基层上产生冻结。加热防冻措施应保持到喷涂层完全干燥后

8、为止。3、在不影响喷涂施工环境温度最低要求的前提下,施工现场应保持通风条件,以加快喷涂材料的干燥固化。5)施工准备1、喷涂作业平台应符合下列要求:1、喷涂作业用的施工平台应符合现行行业标准建筑施工扣件式钢管脚手架安全技术规范JGJ130和建筑施工高处作业安全技术规范JGJ80的规定。2、施工面积与施工平台间的距离,应充分考虑喷涂施工操作的方便。喷涂施工要点6)原材料外观质量检验施工前,应对喷涂纤维棉和粘结剂进行抽样检验,纤维棉应干燥无结块,干净无污物,粘结剂应无分层、无发泡、无变质和变色;7)设备保护施工前,应对已安装好的设备及管道用聚乙烯膜进行包裹保护。8)喷涂基面处理1、喷涂基面处理用压缩

9、空气或清水清理喷涂机面灰尘和污垢;检查吊挂件及预埋件是否牢靠,将松动部件紧固,如原基面已经损坏或有严重裂缝,应需由专业单位鉴定并进行修补。2、对门窗及各种设备、管线和非喷涂部位防护遮挡,堵塞非喷涂部位及通风管线通孔。3、清理工作面的障碍物,保证喷涂人员的顺畅移动空间及其安全性,保持最佳喷射距离和喷涂角度。9)材料配置和调试1、打散压缩纤维棉,连续将喷涂棉填入喷涂机内,并保持料箱内纤维材料充足。2、由专人负责按喷涂胶使用说明,使用清洁水在专业配套容器(安装有高速搅拌器的200升刻度塑料容器)内稀释粘结剂原液,严格控制配置比例,不得随意增加水量稀释,并持续开动电动搅拌器进行均匀搅拌,搅拌时间不少于

10、5分钟,每桶逐一调配,随用随配,避免胶液冻结失效。10)基层预喷胶:基层表面清洁后,即可使用己配好的喷涂粘结剂对基面预喷胶处理,较量适当和均匀,不流淌。11)无机纤维喷涂1、喷涂设备调试,应严格按照设备操作说明校验喷涂主机风压、叫泵压力和给料装置,通过样板试喷、胶液流量和出棉量的测试,逐步调整风范围和进料搅拌速度,直到纤维喷涂状态稳定,达到喷涂工艺的要求。2、与图纸核对校验,确定纤维喷涂部位,对非喷涂部位们应作标记和必要的防护。3、分区安放厚度标尺(标块),然后进行喷涂。喷涂角度应符合技术要求,以便获得较大的压实力和最小的回弹。4、喷涂层表面整形:待喷涂产品表面干燥约半小时后,根据保温或吸声工

11、程的不同要求,使用毛滚、压板或铝合金杠尺等不同整形工具进行表面整形。5、在整形后的产品表面再次喷涂粘接剂,以增强表面强度。如喷涂层位于容易受到机械碰撞的部位,需再进行表面保护层处理。6、喷涂后的施工现场应及时清理,将回弹料清除现场,并拆除喷涂防护等。超细无机纤维喷涂在顶板上做至采暖与非采暖区域分界处再外伸500mm,如划分至梁中则整梁全做,做至墙根部位则下返50Omnb做至房间内则房间内部顶板全部都做;7、喷涂纤维时,喷枪应尽量垂直基层表面,并保持50公分左右的距离,匀速往复式喷涂,喷涂速度以喷涂层不露基底、不产生疏松和孔洞为准;8、本工程无机纤维喷涂设计厚度为60mm,一次喷涂完成,梁底梁侧

12、及柱帽底柱侧为保证美观,喷涂厚度为30mm;阴角做法示意图阳角做法示意图9、待喷涂产品表面干燥约半小时后,根据保温或吸声工程的不同要求,使用毛滚、压板或铝合金杠尺等不同整形工具进行表面整形。保证梁柱板阴阳角位置方正顺直;10、在整形后的产品表面再次喷涂粘接剂,以增强表面强度。如喷涂层位于容易受到机械碰撞的部位,需再进行表面保护层处理。4. 2做法分界:地下室以柱帽底面为分界,柱帽(包括柱帽底面)及以上按照顶棚做法施工,以下则按照墙体做法施工,详见下图1、图2;以该楼层最大梁底部为界,梁(包括梁)以上按照顶棚做法施工,以下则按照墙体做法施工,详见下图3。柱帕底面按/ 半,=-s柱惘梁 胤梁框架柱

13、第五章、质量验收保证项目1.所有材料品种、质量、性能应符合设计和规范规定的要求。a.检查数量:全数检查b.检验方法:观察检查,核查材料合格证或质量证明文件、检验报告。2 .保温层厚度及构造做法应符合建设设计节能要求。a.检验方法:采用钢针插入或剖开测量检查。3 .保温层与墙体以及各构造层之间必须粘贴牢固,无脱层、空鼓、裂缝,面层无粉化,起皮、爆灰等现象。a.检验方法:检查方法:观察、手撕检查,或按现行国家标准GB/T25975建筑外墙外保温用岩棉制品测试粘结强度,试样规格为200mm200mmo基本项目1.表面平整、洁净,接茬平整、无明显抹纹、线角,分隔缝顺直、清晰。2 .墙面所有门窗、孔洞位

14、置和尺寸正确,表面整齐洁净,管道后面抹灰平整。3 .允许偏差及检验方法见下表:序号项目允许偏差(mm)检验方法1立面垂直度4用2m托线板检查2阴阳角方正4用2m靠尺及塞尺检查3阴阳角垂直度4用5m托线或钢板尺检查4接茬高度3用塞尺和靠尺检查5平整度5用2m靠尺检查5.3、检验批的划分和检验数量应符合下列规定:4 .地下顶棚喷涂总面积在IoOOOm2以上时,以每500()肝划分为一个检验批,本工程约划分为7个检验批;5 .每个检验批应至少抽检一处,每处不得少于IOlII6 .每处至少抽检3个点,每个检测点间距不小于1m。5. 4材料复试样品名称检测依据/评定依据取样要求检测参数检验批次试验周期(天)注意事项无机纤维喷涂DB11/T941-2012无机纤维喷涂工程技术规程、GB/T26746-2Oll矿物棉喷涂绝热层常规项:6块600*60

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
