12桥涵工程(桩基环切施工)技术交底.docx

上传人:p** 文档编号:530815 上传时间:2023-10-16 格式:DOCX 页数:8 大小:268.12KB
下载 相关 举报
12桥涵工程(桩基环切施工)技术交底.docx_第1页
第1页 / 共8页
12桥涵工程(桩基环切施工)技术交底.docx_第2页
第2页 / 共8页
12桥涵工程(桩基环切施工)技术交底.docx_第3页
第3页 / 共8页
12桥涵工程(桩基环切施工)技术交底.docx_第4页
第4页 / 共8页
12桥涵工程(桩基环切施工)技术交底.docx_第5页
第5页 / 共8页
12桥涵工程(桩基环切施工)技术交底.docx_第6页
第6页 / 共8页
12桥涵工程(桩基环切施工)技术交底.docx_第7页
第7页 / 共8页
12桥涵工程(桩基环切施工)技术交底.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《12桥涵工程(桩基环切施工)技术交底.docx》由会员分享,可在线阅读,更多相关《12桥涵工程(桩基环切施工)技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

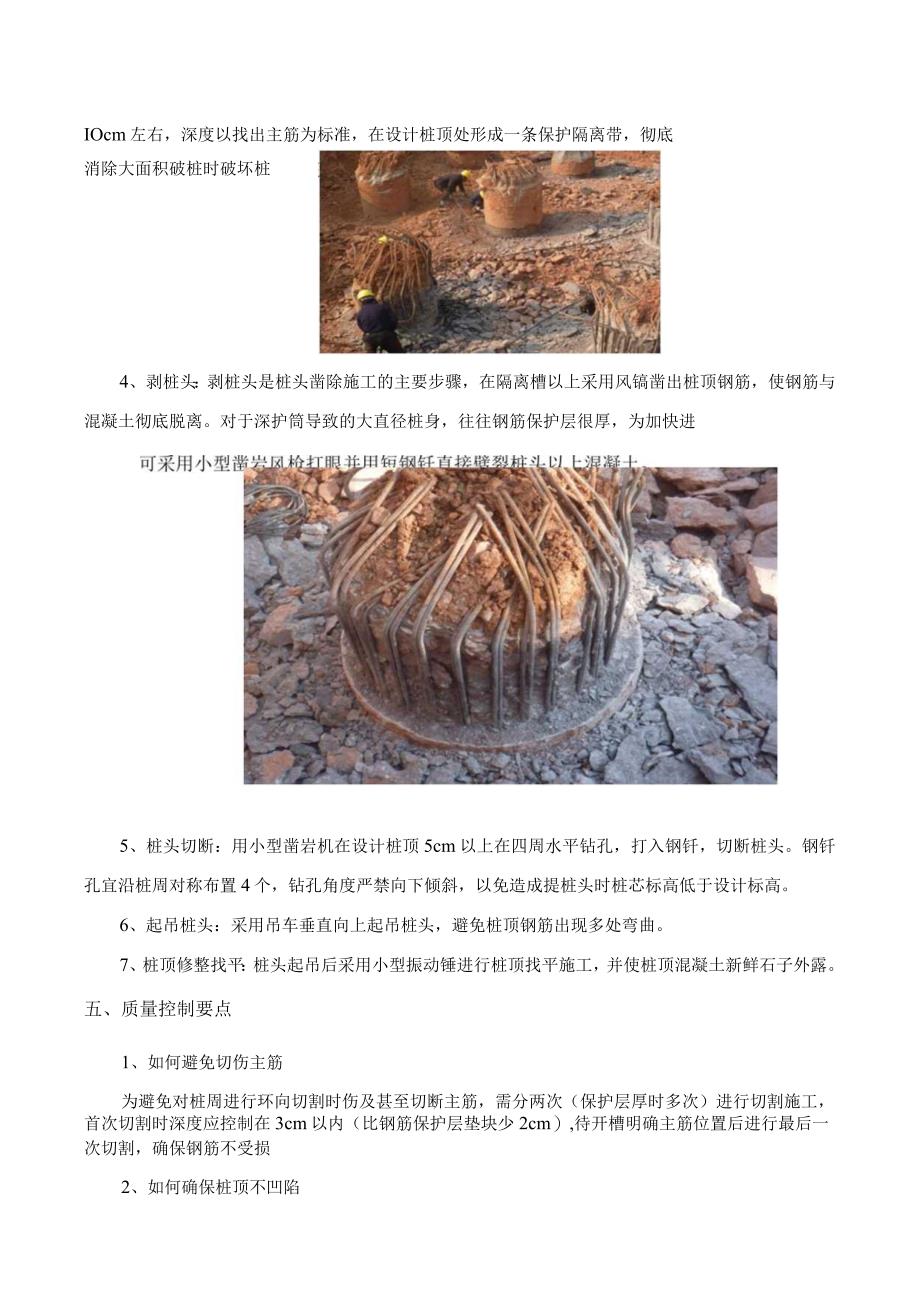

1、工程名称2022-12交底内容桩基环切施工日期一、编制依据(1)公路工程技术标准JTGB01-2014(5)(6)公路(2)设计院(3)公路(4)公路(7)泰东高二、适用范围三、技术要求桩基清凿后桩头标i :桩头混凝土:凿毛充分本施工技术保证伸入承台部分桩基的高度及保护层,从而保证桩基的完整性。破除后的桩头应平整,桩顶标高应与设计桩顶标高相同。四、施工工艺技术1、钻孔桩施工工艺图卜剥桩头丁桩头切断制凿桩质量的关键步骤。2、详细施工,在设计此为控1、测量放桩顶处用墨斗发2、环向切3、开槽:切割后,在环向切割线上部用风镐小心地凿出一条环形槽,槽宽IOcm左右,深度以找出主筋为标准,在设计桩顶处形成

2、一条保护隔离带,彻底消除大面积破桩时破坏桩4、剥桩头:剥桩头是桩头凿除施工的主要步骤,在隔离槽以上采用风镐凿出桩顶钢筋,使钢筋与混凝土彻底脱离。对于深护筒导致的大直径桩身,往往钢筋保护层很厚,为加快进5、桩头切断:用小型凿岩机在设计桩顶5cm以上在四周水平钻孔,打入钢钎,切断桩头。钢钎孔宜沿桩周对称布置4个,钻孔角度严禁向下倾斜,以免造成提桩头时桩芯标高低于设计标高。6、起吊桩头:采用吊车垂直向上起吊桩头,避免桩顶钢筋出现多处弯曲。7、桩顶修整找平:桩头起吊后采用小型振动锤进行桩顶找平施工,并使桩顶混凝土新鲜石子外露。五、质量控制要点1、如何避免切伤主筋为避免对桩周进行环向切割时伤及甚至切断主

3、筋,需分两次(保护层厚时多次)进行切割施工,首次切割时深度应控制在3cm以内(比钢筋保护层垫块少2cm),待开槽明确主筋位置后进行最后一次切割,确保钢筋不受损2、如何确保桩顶不凹陷首先应抬高桩头的切断位置,以5cm为宜,其次应均匀的布置切断点,并控制好钻孔控角度,最后采用吊车,垂直起吊,可以确保桩顶完整性。3、如何确保桩头完美保证破桩后桩头的完美措施有以下几条,一是要保证测量的准确性及标线的精度;二是要合理的配备相应的凿桩机具设备;三是选用熟练的专业工人进行开槽施工。六、破桩机具设备序号机具设备名称用途规格型号图例1墨斗标环向切割线普通2角向磨光机切割GS-108B-.d黑*拳3风镐凿桩IMH

4、I4电动(柴油)空压机凿桩15-18Kw5钢钎劈桩、断桩2040cm长6吊车吊桩头16T以上7振动锤桩顶找平小型i七、控制标准施工过程中尽量避免钢筋切伤,控制好桩头环切标高,桩顶高程可适当提高2-5cm,以确保打完垫层后桩头伸入承台尺寸满足要求。八、安全保证措施1、施工人员进入施工现场,必须按规定佩戴安全防护用品,上岗工作前严禁饮酒,严禁穿短裤拖鞋进入施工现场。2、施工现场出入口设有安全防护措施,必要时设专人监护,以防伤害行人。3、施工现场各种防护装置、设施和安全标志齐全。4、加强用电管理,所有带电机械需接地并有防雨措施,电动设备安装触(漏)电保护器。5、加强机械设备检查、维修、保养,不得带病

5、工作,严格按照操作规程工作。6、设专职安全人员在现场进行安全管理,发现违章立即处理。7、基坑顶面提前做好地面防、排水设施。8、施工作业时应随时观测基坑坡面稳定情况,当发现坑沿顶面出现裂缝、坑壁松塌时,应立即停止施工,加固处理后方可继续施工。9、吊车作业回转尽量避免超出施工现场,作业半径内严禁站人,模板起吊时设有专人指挥。10、各吊具、吊车在投入使用前,由安全员组织施工负责人、起重工和技术员进行联合检查,不符合安全要求的严禁使用。九、环保要求(1)严格遵守环境保护政策,为使环境得到保护,随时准备按受政府有关环保机构工作人员的检查。(2)施工前对施工人员除进行技术交底外,还要对施工人员进行环境保护及文明施工要求交底。(3)施工场地应经常保持工地清洁,控制扬尘,杜绝漏洒材料。(4)现场施工的道路设专人洒水,堆土及时覆盖,防止飞尘。签收入意见:编制:审核:签收:H期:保存期限:至竣工结束交接底单位及签字交底单位中铁十四局集团有限公司交底人接底单位负责人接底项目日期接底者签字序号姓名职务或职名所属单位二级安全技术交底会议照片父底内容交底日期交底地点

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
