1号线土方开挖技术交底.docx

上传人:p** 文档编号:530816 上传时间:2023-10-16 格式:DOCX 页数:3 大小:37.84KB
下载 相关 举报
1号线土方开挖技术交底.docx_第1页
第1页 / 共3页
1号线土方开挖技术交底.docx_第2页
第2页 / 共3页
1号线土方开挖技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《1号线土方开挖技术交底.docx》由会员分享,可在线阅读,更多相关《1号线土方开挖技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

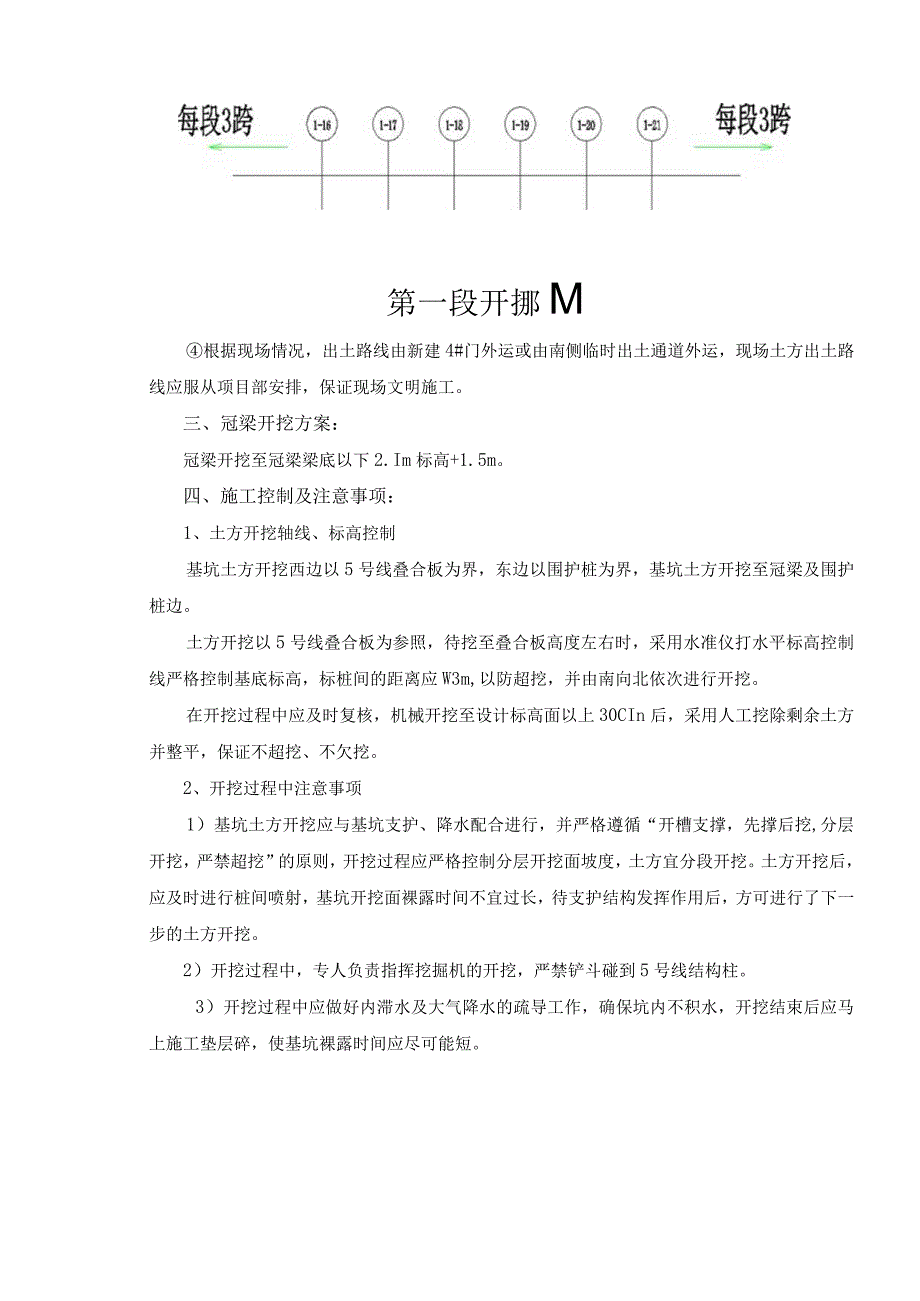

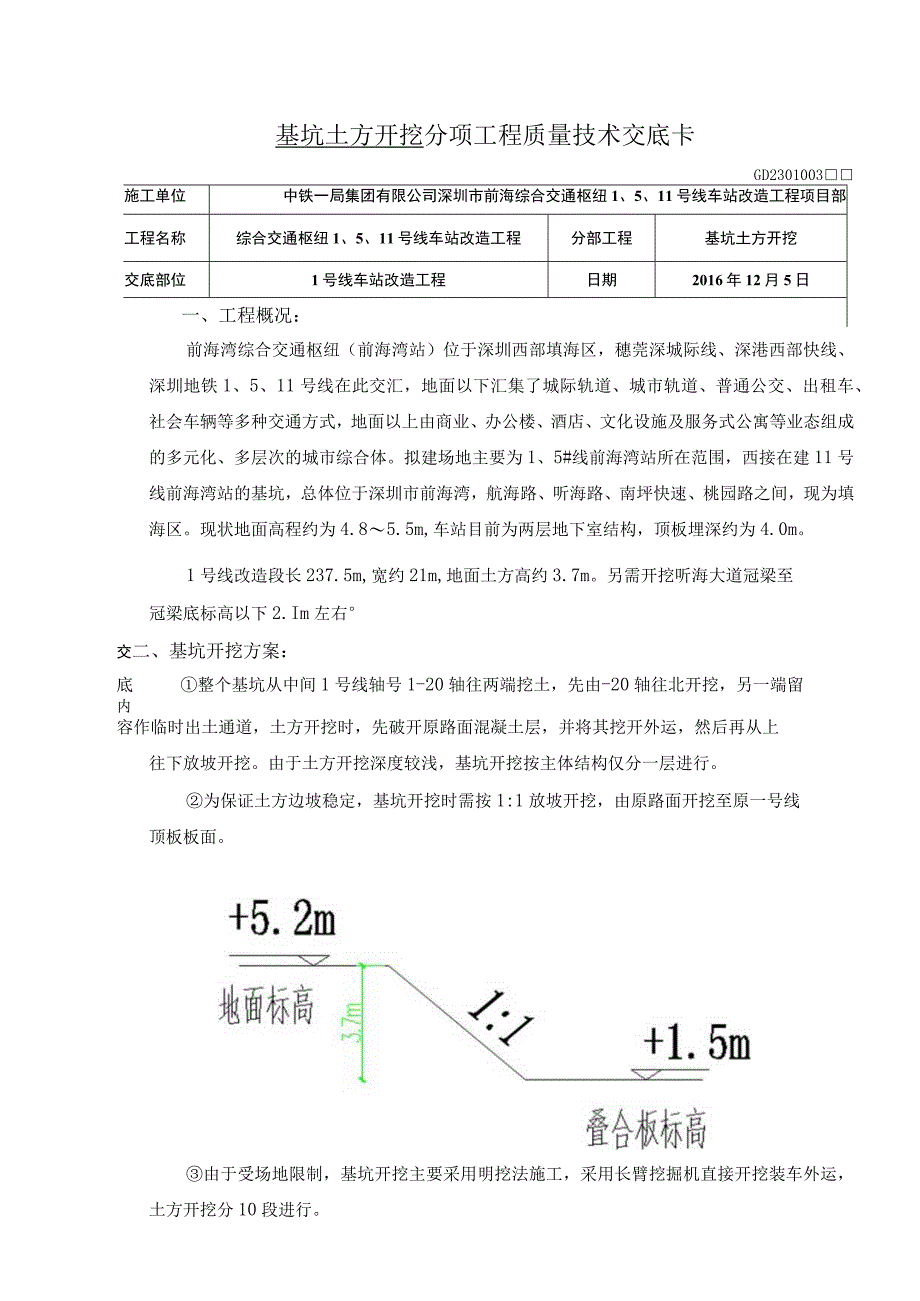

1、基坑土方开挖分项工程质量技术交底卡GD2301003施工单位中铁一局集团有限公司深圳市前海综合交通枢纽1、5、11号线车站改造工程项目部工程名称综合交通枢纽1、5、11号线车站改造工程分部工程基坑土方开挖交底部位1号线车站改造工程日期2016年12月5日一、工程概况:前海湾综合交通枢纽(前海湾站)位于深圳西部填海区,穗莞深城际线、深港西部快线、深圳地铁1、5、11号线在此交汇,地面以下汇集了城际轨道、城市轨道、普通公交、出租车、社会车辆等多种交通方式,地面以上由商业、办公楼、酒店、文化设施及服务式公寓等业态组成的多元化、多层次的城市综合体。拟建场地主要为1、5#线前海湾站所在范围,西接在建11

2、号线前海湾站的基坑,总体位于深圳市前海湾,航海路、听海路、南坪快速、桃园路之间,现为填海区。现状地面高程约为4.85.5m,车站目前为两层地下室结构,顶板埋深约为4.0m。1号线改造段长237.5m,宽约21m,地面土方高约3.7m。另需开挖听海大道冠梁至冠梁底标高以下2.Im左右交二、基坑开挖方案:底整个基坑从中间1号线轴号1-20轴往两端挖土,先由-20轴往北开挖,另一端留内容作临时出土通道,土方开挖时,先破开原路面混凝土层,并将其挖开外运,然后再从上往下放坡开挖。由于土方开挖深度较浅,基坑开挖按主体结构仅分一层进行。为保证土方边坡稳定,基坑开挖时需按1:1放坡开挖,由原路面开挖至原一号线

3、顶板板面。由于受场地限制,基坑开挖主要采用明挖法施工,采用长臂挖掘机直接开挖装车外运,土方开挖分10段进行。第一段开挪M根据现场情况,出土路线由新建4#门外运或由南侧临时出土通道外运,现场土方出土路线应服从项目部安排,保证现场文明施工。三、冠梁开挖方案:冠梁开挖至冠梁梁底以下2.Im标高+1.5m。四、施工控制及注意事项:1、土方开挖轴线、标高控制基坑土方开挖西边以5号线叠合板为界,东边以围护桩为界,基坑土方开挖至冠梁及围护桩边。土方开挖以5号线叠合板为参照,待挖至叠合板高度左右时,采用水准仪打水平标高控制线严格控制基底标高,标桩间的距离应W3m,以防超挖,并由南向北依次进行开挖。在开挖过程中

4、应及时复核,机械开挖至设计标高面以上30CIn后,采用人工挖除剩余土方并整平,保证不超挖、不欠挖。2、开挖过程中注意事项1)基坑土方开挖应与基坑支护、降水配合进行,并严格遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,开挖过程应严格控制分层开挖面坡度,土方宜分段开挖。土方开挖后,应及时进行桩间喷射,基坑开挖面裸露时间不宜过长,待支护结构发挥作用后,方可进行了下一步的土方开挖。2)开挖过程中,专人负责指挥挖掘机的开挖,严禁铲斗碰到5号线结构柱。3)开挖过程中应做好内滞水及大气降水的疏导工作,确保坑内不积水,开挖结束后应马上施工垫层碎,使基坑裸露时间应尽可能短。4)土方开挖机械挖土作业时,作

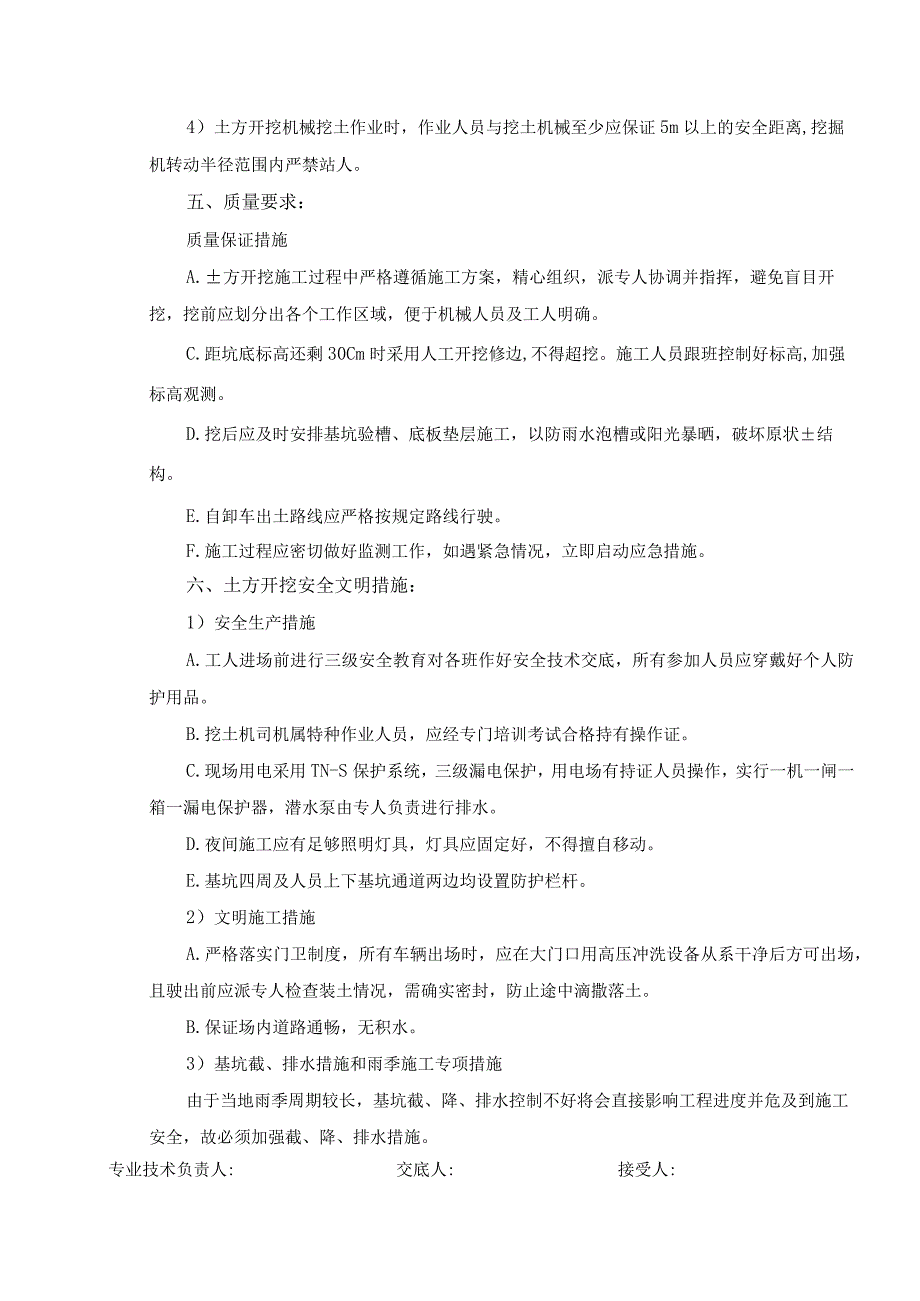

5、业人员与挖土机械至少应保证5m以上的安全距离,挖掘机转动半径范围内严禁站人。五、质量要求:质量保证措施A.方开挖施工过程中严格遵循施工方案,精心组织,派专人协调并指挥,避免盲目开挖,挖前应划分出各个工作区域,便于机械人员及工人明确。C.距坑底标高还剩30Cm时采用人工开挖修边,不得超挖。施工人员跟班控制好标高,加强标高观测。D.挖后应及时安排基坑验槽、底板垫层施工,以防雨水泡槽或阳光暴晒,破坏原状结构。E.自卸车出土路线应严格按规定路线行驶。F.施工过程应密切做好监测工作,如遇紧急情况,立即启动应急措施。六、土方开挖安全文明措施:1)安全生产措施A.工人进场前进行三级安全教育对各班作好安全技术

6、交底,所有参加人员应穿戴好个人防护用品。B.挖土机司机属特种作业人员,应经专门培训考试合格持有操作证。C.现场用电采用TN-S保护系统,三级漏电保护,用电场有持证人员操作,实行一机一闸一箱一漏电保护器,潜水泵由专人负责进行排水。D.夜间施工应有足够照明灯具,灯具应固定好,不得擅自移动。E.基坑四周及人员上下基坑通道两边均设置防护栏杆。2)文明施工措施A.严格落实门卫制度,所有车辆出场时,应在大门口用高压冲洗设备从系干净后方可出场,且驶出前应派专人检查装土情况,需确实密封,防止途中滴撒落土。B.保证场内道路通畅,无积水。3)基坑截、排水措施和雨季施工专项措施由于当地雨季周期较长,基坑截、降、排水控制不好将会直接影响工程进度并危及到施工安全,故必须加强截、降、排水措施。专业技术负责人:交底人:接受人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
