人防工程土建项目脚手架工程施工方案及技术措施.docx

上传人:p** 文档编号:531403 上传时间:2023-10-16 格式:DOCX 页数:5 大小:133.58KB
下载 相关 举报
人防工程土建项目脚手架工程施工方案及技术措施.docx_第1页
第1页 / 共5页
人防工程土建项目脚手架工程施工方案及技术措施.docx_第2页
第2页 / 共5页
人防工程土建项目脚手架工程施工方案及技术措施.docx_第3页
第3页 / 共5页
人防工程土建项目脚手架工程施工方案及技术措施.docx_第4页
第4页 / 共5页
人防工程土建项目脚手架工程施工方案及技术措施.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《人防工程土建项目脚手架工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《人防工程土建项目脚手架工程施工方案及技术措施.docx(5页珍藏版)》请在第壹文秘上搜索。

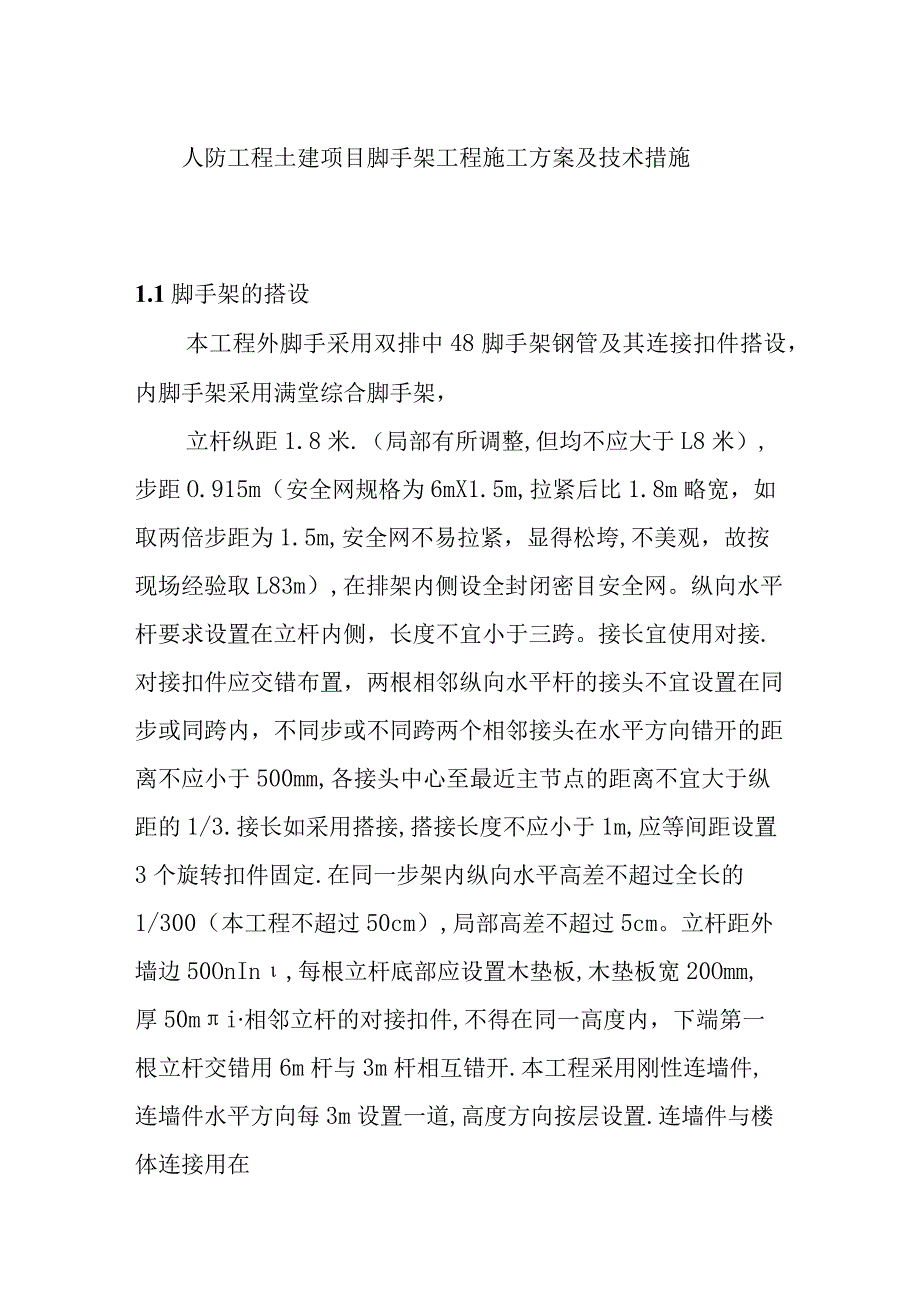

1、人防工程土建项目脚手架工程施工方案及技术措施1.1脚手架的搭设本工程外脚手采用双排中48脚手架钢管及其连接扣件搭设,内脚手架采用满堂综合脚手架,立杆纵距1.8米.(局部有所调整,但均不应大于L8米),步距O.915m(安全网规格为6mX1.5m,拉紧后比1.8m略宽,如取两倍步距为1.5m,安全网不易拉紧,显得松垮,不美观,故按现场经验取L83m),在排架内侧设全封闭密目安全网。纵向水平杆要求设置在立杆内侧,长度不宜小于三跨。接长宜使用对接.对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节

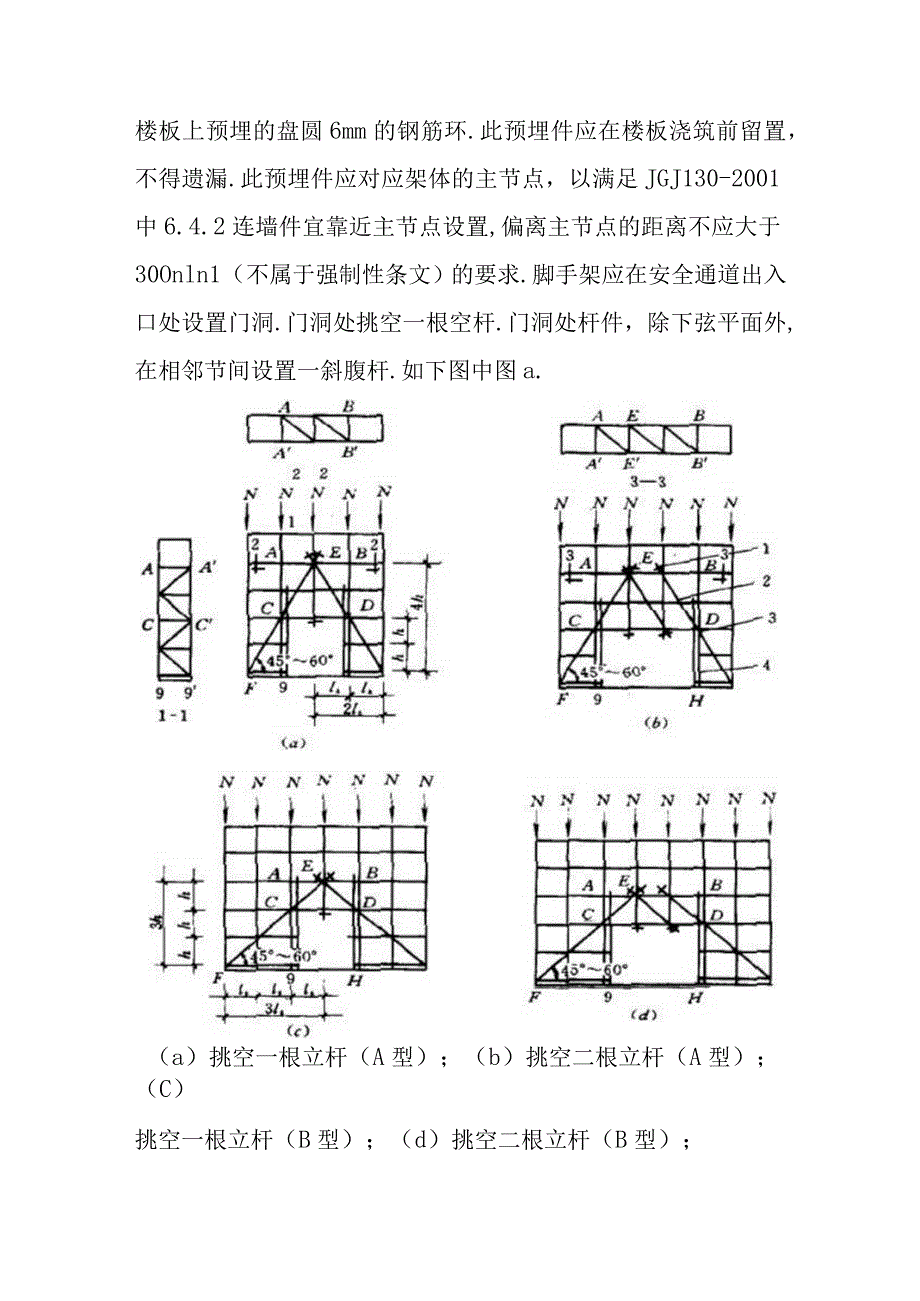

2、点的距离不宜大于纵距的1/3.接长如采用搭接,搭接长度不应小于1m,应等间距设置3个旋转扣件固定.在同一步架内纵向水平高差不超过全长的1/300(本工程不超过50cm),局部高差不超过5cm。立杆距外墙边50OnIn,每根立杆底部应设置木垫板,木垫板宽20Omm,厚50mi相邻立杆的对接扣件,不得在同一高度内,下端第一根立杆交错用6m杆与3m杆相互错开.本工程采用刚性连墙件,连墙件水平方向每3m设置一道,高度方向按层设置.连墙件与楼体连接用在楼板上预埋的盘圆6mm的钢筋环.此预埋件应在楼板浇筑前留置,不得遗漏.此预埋件应对应架体的主节点,以满足JGJ130-2001中6.4.2连墙件宜靠近主节

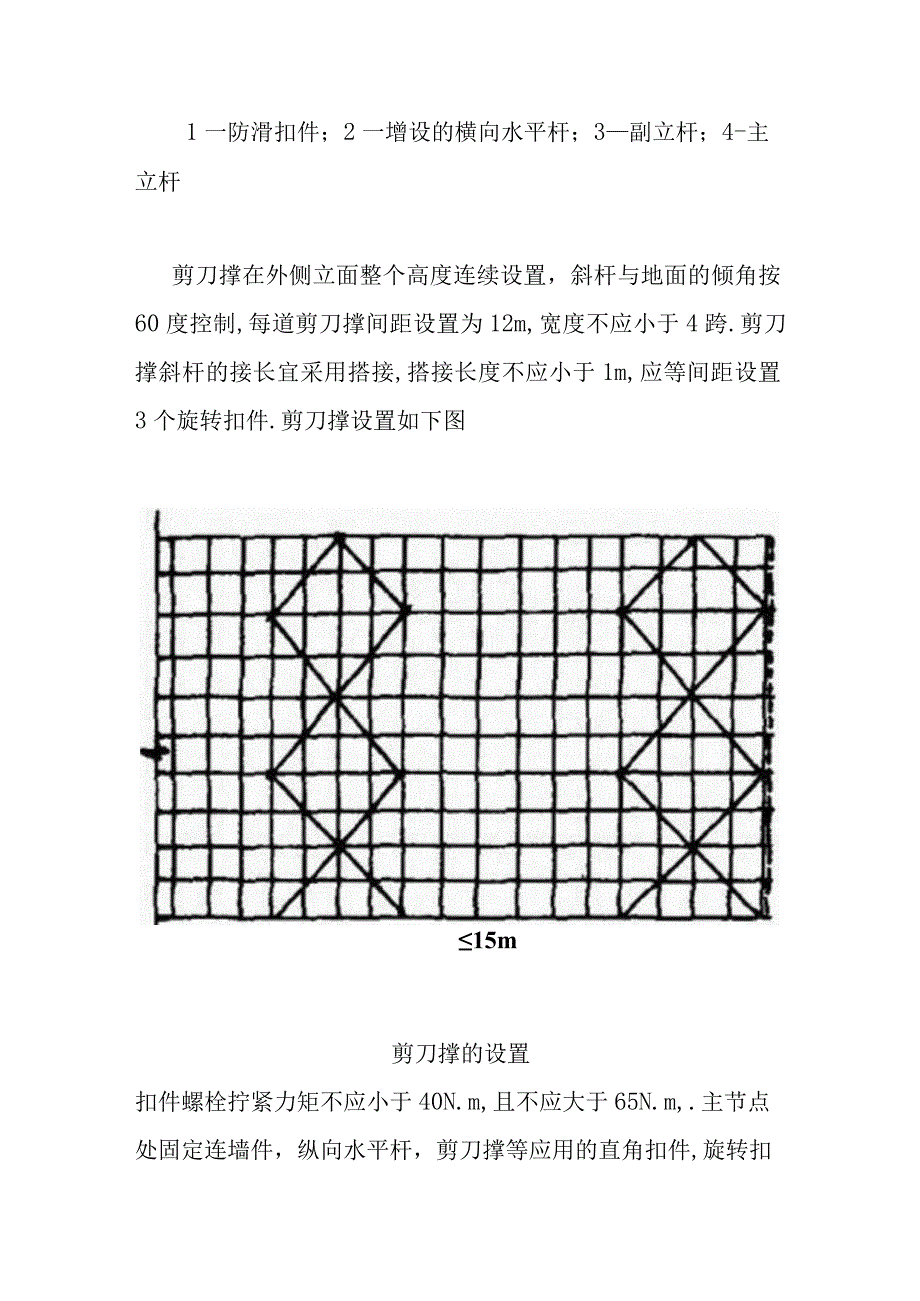

3、点设置,偏离主节点的距离不应大于30Onln1(不属于强制性条文)的要求.脚手架应在安全通道出入口处设置门洞.门洞处挑空一根空杆.门洞处杆件,除下弦平面外,在相邻节间设置一斜腹杆.如下图中图a.(a)挑空一根立杆(A型);(b)挑空二根立杆(A型);(C)挑空一根立杆(B型);(d)挑空二根立杆(B型);1一防滑扣件;2一增设的横向水平杆;3副立杆;4-主立杆剪刀撑在外侧立面整个高度连续设置,斜杆与地面的倾角按60度控制,每道剪刀撑间距设置为12m,宽度不应小于4跨.剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于1m,应等间距设置3个旋转扣件.剪刀撑设置如下图15m剪刀撑的设置扣件螺栓拧紧力矩不

4、应小于40N.m,且不应大于65N.m,.主节点处固定连墙件,纵向水平杆,剪刀撑等应用的直角扣件,旋转扣件的中心点的相互距离不应大于150mm,对接扣件开口应朝上或朝内.各杆件端头伸出扣件盖板边缘的长度不应小于100mm。脚手架搭设施工工艺:双排脚手架的搭设顺序为:场地平整、夯实一定位设置通长脚手板一纵向扫地杆一立杆一大横杆一剪刀撑一连墙杆f绑扎安全网根据构造要求在建筑物四角用尺量出立杆距墙距离,并做好标记。用钢卷尺拉直,分出立杆位置,并用白灰点出立杆标记,垫板准确放在定位线上,垫板必须铺放平稳,不得悬空。在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与

5、主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直至连墙件搭设完毕后方可拆除。脚手架的拆除程序应遵守由上而下,先搭后拆的原则,一般的拆除顺序为:安全网一剪刀撑一纵向水平杆一立杆不准分立面拆架或在上下两步同时进行拆架.做到一步一清,一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣.拆除纵向水平杆.斜撑,剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣.所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架.分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固.应保证拆除后架体的稳定性不被破坏,连墙杆被拆除前,应加设临时支撑防

6、止变形,失稳.当脚手架拆至下部最后一根长钢管的高度(约6m)时,应先在适当位置搭临时抛撑加固后再拆除连墙件。1.2脚手架搭设安全措施1、脚手架的搭设与拆除必须严格按工序进行施工。2、安全网、护身拦、护头棚等安全设施随施工及时安装好。3、架子工必须持证上岗,搭设前进行安全交底,并写下保证书。搭设时必须戴安全帽、系好安全带、穿防滑鞋。4、统一指挥,上下呼应,动作协调。5、架子搭设随时验收,合格后方可上人。6、设专人维护脚手架,并经常检查脚手管及扣件的稳固性。所有脚手架经过大风大雨后,要进行安全检查。7、脚手架搭好验收后未经项目部技术部门书面许可,任何人不得拆除、更改、增加构配件。脚手架的拆除必须由搭设人员在管理人员安排下拆除,高空拆架时,要注意安全施工,不得抛扔。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
