升仙居古建筑修复工程施工平面布置和临时设施布置方案.docx
《升仙居古建筑修复工程施工平面布置和临时设施布置方案.docx》由会员分享,可在线阅读,更多相关《升仙居古建筑修复工程施工平面布置和临时设施布置方案.docx(2页珍藏版)》请在第壹文秘上搜索。

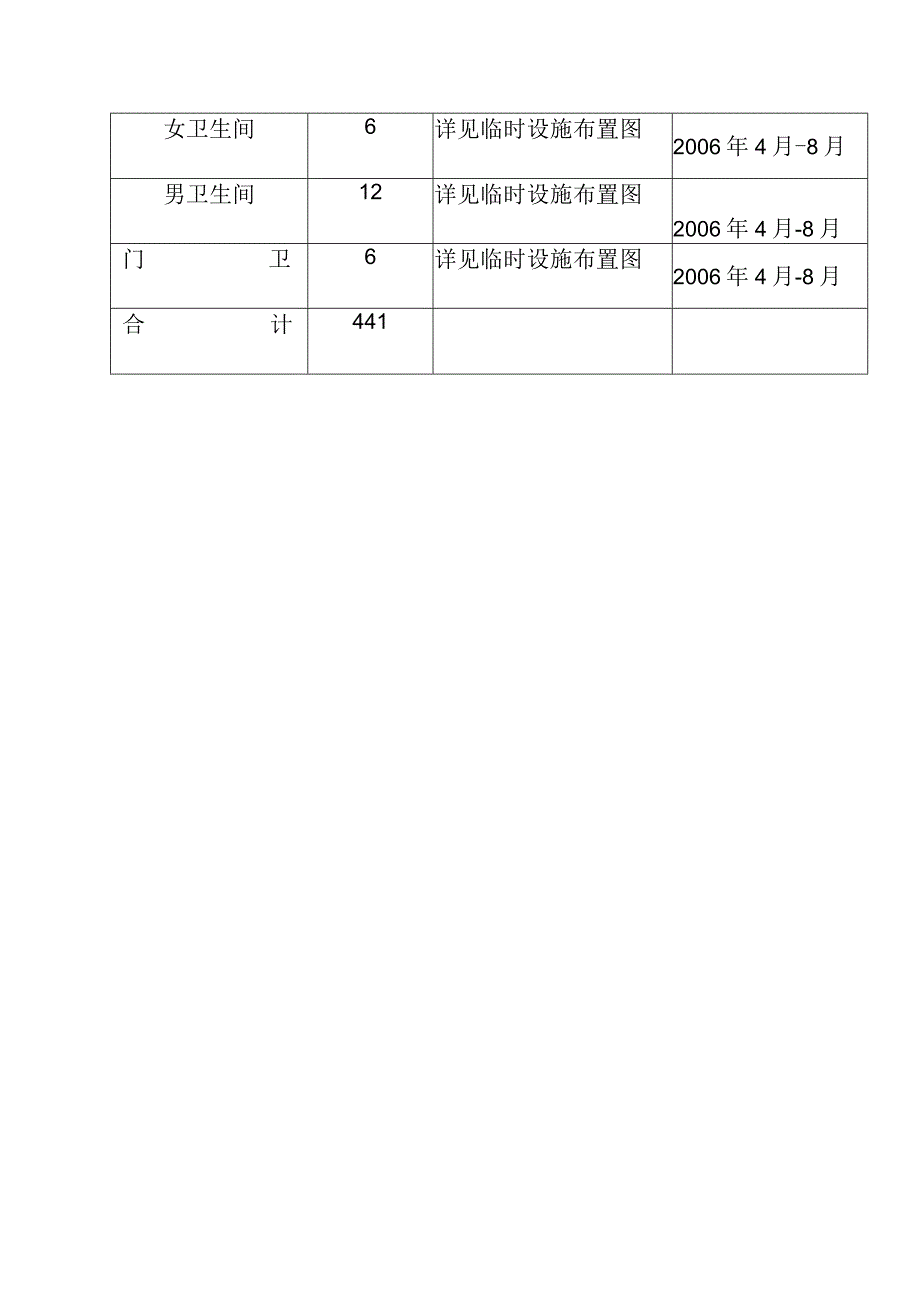

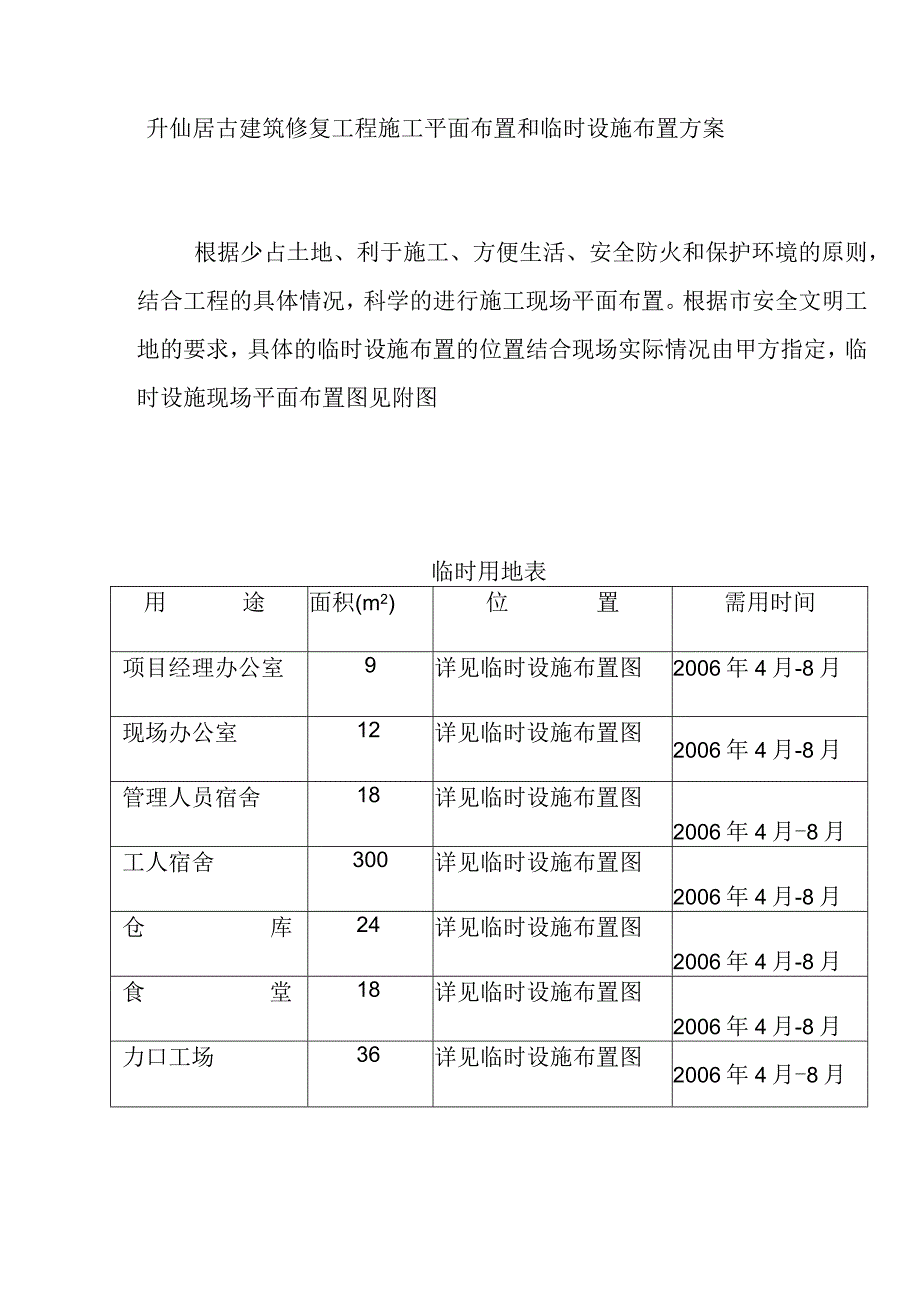

升仙居古建筑修复工程施工平面布置和临时设施布置方案根据少占土地、利于施工、方便生活、安全防火和保护环境的原则,结合工程的具体情况,科学的进行施工现场平面布置。根据市安全文明工地的要求,具体的临时设施布置的位置结合现场实际情况由甲方指定,临时设施现场平面布置图见附图临时用地表用途面积(m2)位置需用时间项目经理办公室9详见临时设施布置图2006年4月-8月现场办公室12详见临时设施布置图2006年4月-8月管理人员宿舍18详见临时设施布置图2006年4月-8月工人宿舍300详见临时设施布置图2006年4月-8月仓库24详见临时设施布置图2006年4月-8月食堂18详见临时设施布置图2006年4月-8月力口工场36详见临时设施布置图2006年4月-8月女卫生间6详见临时设施布置图2006年4月-8月男卫生间12详见临时设施布置图2006年4月-8月门卫6详见临时设施布置图2006年4月-8月合计441
