《四电接口检查复核技术交底.docx》由会员分享,可在线阅读,更多相关《四电接口检查复核技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

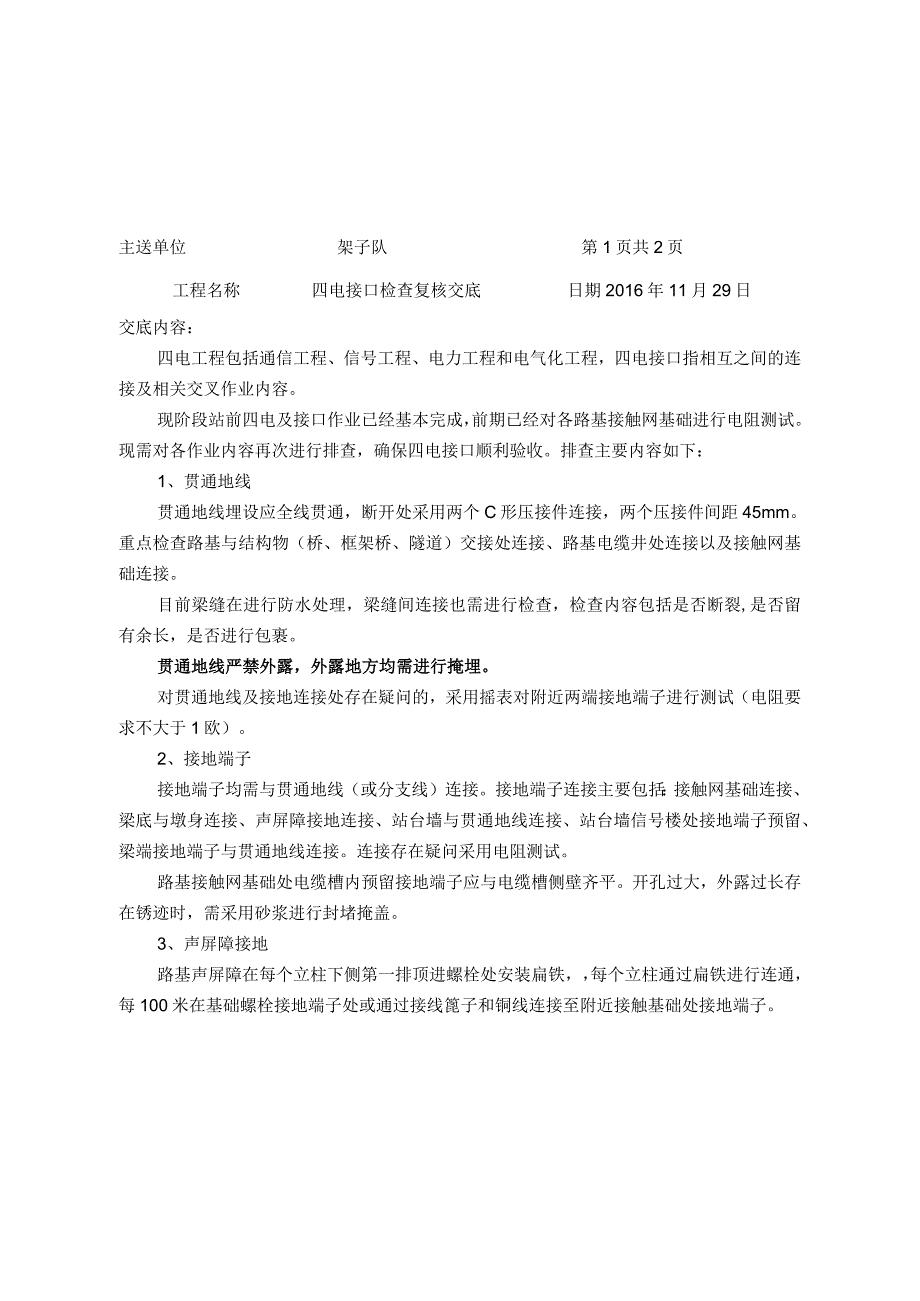

1、主送单位架子队第1页共2页工程名称四电接口检查复核交底日期2016年11月29日交底内容:四电工程包括通信工程、信号工程、电力工程和电气化工程,四电接口指相互之间的连接及相关交叉作业内容。现阶段站前四电及接口作业已经基本完成,前期已经对各路基接触网基础进行电阻测试。现需对各作业内容再次进行排查,确保四电接口顺利验收。排查主要内容如下:1、贯通地线贯通地线埋设应全线贯通,断开处采用两个C形压接件连接,两个压接件间距45mm。重点检查路基与结构物(桥、框架桥、隧道)交接处连接、路基电缆井处连接以及接触网基础连接。目前梁缝在进行防水处理,梁缝间连接也需进行检查,检查内容包括是否断裂,是否留有余长,是

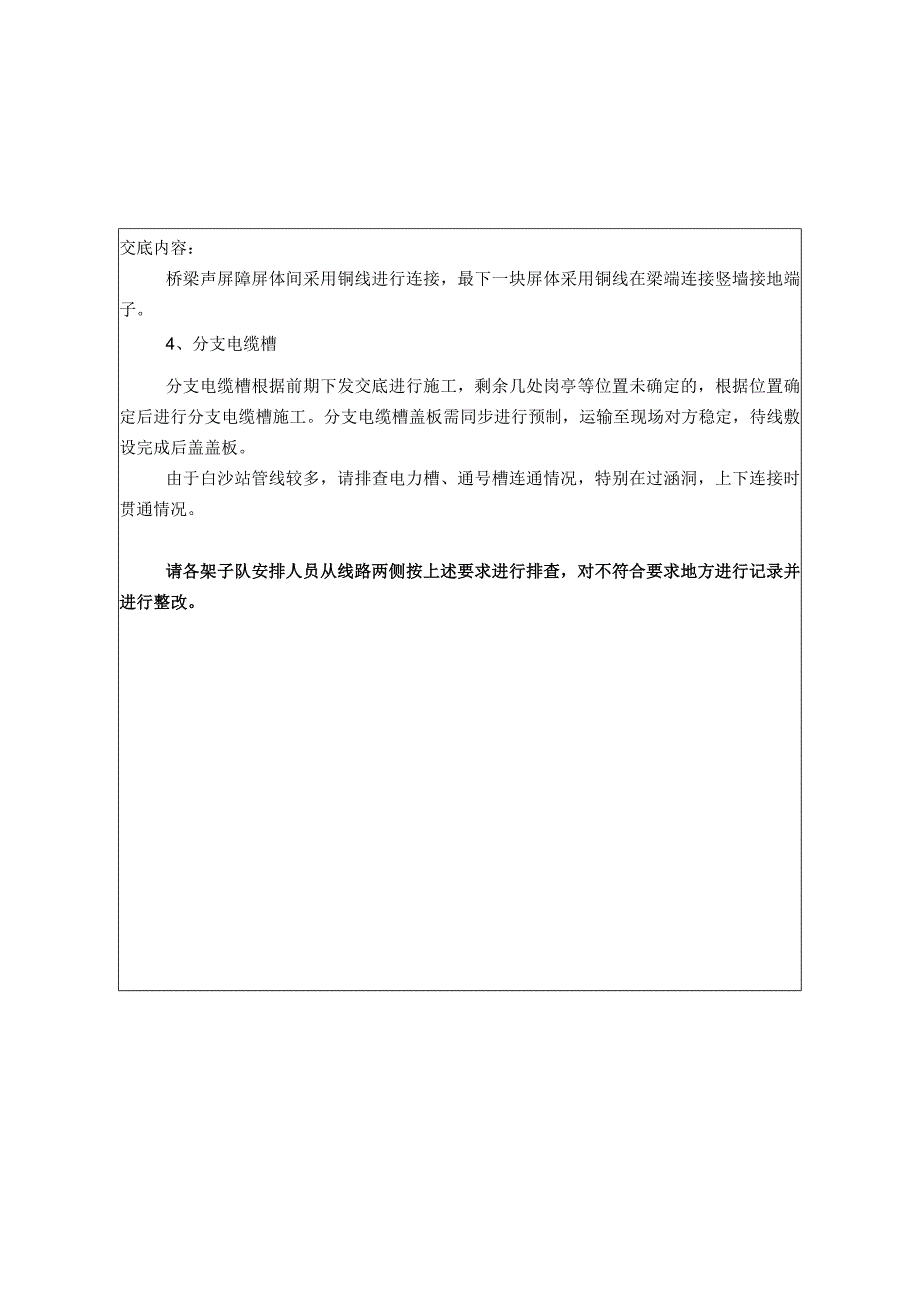

2、否进行包裹。贯通地线严禁外露,外露地方均需进行掩埋。对贯通地线及接地连接处存在疑问的,采用摇表对附近两端接地端子进行测试(电阻要求不大于1欧)。2、接地端子接地端子均需与贯通地线(或分支线)连接。接地端子连接主要包括:接触网基础连接、梁底与墩身连接、声屏障接地连接、站台墙与贯通地线连接、站台墙信号楼处接地端子预留、梁端接地端子与贯通地线连接。连接存在疑问采用电阻测试。路基接触网基础处电缆槽内预留接地端子应与电缆槽侧壁齐平。开孔过大,外露过长存在锈迹时,需采用砂浆进行封堵掩盖。3、声屏障接地路基声屏障在每个立柱下侧第一排顶进螺栓处安装扁铁,每个立柱通过扁铁进行连通,每100米在基础螺栓接地端子处或通过接线篦子和铜线连接至附近接触基础处接地端子。主送单位架子队第2页共2页工程名称四电接口检查复核交底日期2016年11月29日交底内容:桥梁声屏障屏体间采用铜线进行连接,最下一块屏体采用铜线在梁端连接竖墙接地端子。4、分支电缆槽分支电缆槽根据前期下发交底进行施工,剩余几处岗亭等位置未确定的,根据位置确定后进行分支电缆槽施工。分支电缆槽盖板需同步进行预制,运输至现场对方稳定,待线敷设完成后盖盖板。由于白沙站管线较多,请排查电力槽、通号槽连通情况,特别在过涵洞,上下连接时贯通情况。请各架子队安排人员从线路两侧按上述要求进行排查,对不符合要求地方进行记录并进行整改。
