《土地整理项目工程资源配备计划方案.docx》由会员分享,可在线阅读,更多相关《土地整理项目工程资源配备计划方案.docx(7页珍藏版)》请在第壹文秘上搜索。

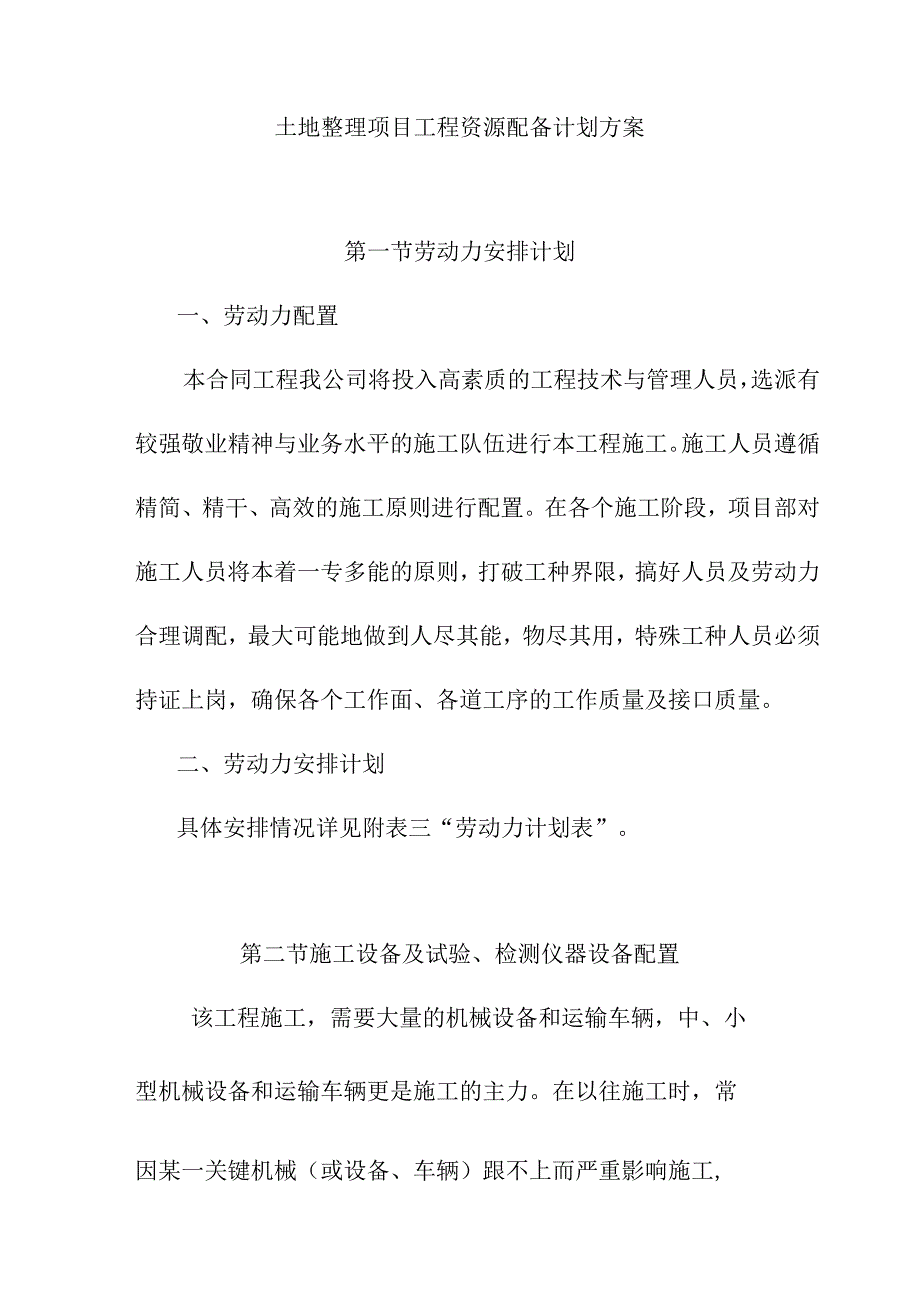

1、土地整理项目工程资源配备计划方案第一节劳动力安排计划一、劳动力配置本合同工程我公司将投入高素质的工程技术与管理人员,选派有较强敬业精神与业务水平的施工队伍进行本工程施工。施工人员遵循精简、精干、高效的施工原则进行配置。在各个施工阶段,项目部对施工人员将本着一专多能的原则,打破工种界限,搞好人员及劳动力合理调配,最大可能地做到人尽其能,物尽其用,特殊工种人员必须持证上岗,确保各个工作面、各道工序的工作质量及接口质量。二、劳动力安排计划具体安排情况详见附表三“劳动力计划表”。第二节施工设备及试验、检测仪器设备配置该工程施工,需要大量的机械设备和运输车辆,中、小型机械设备和运输车辆更是施工的主力。在

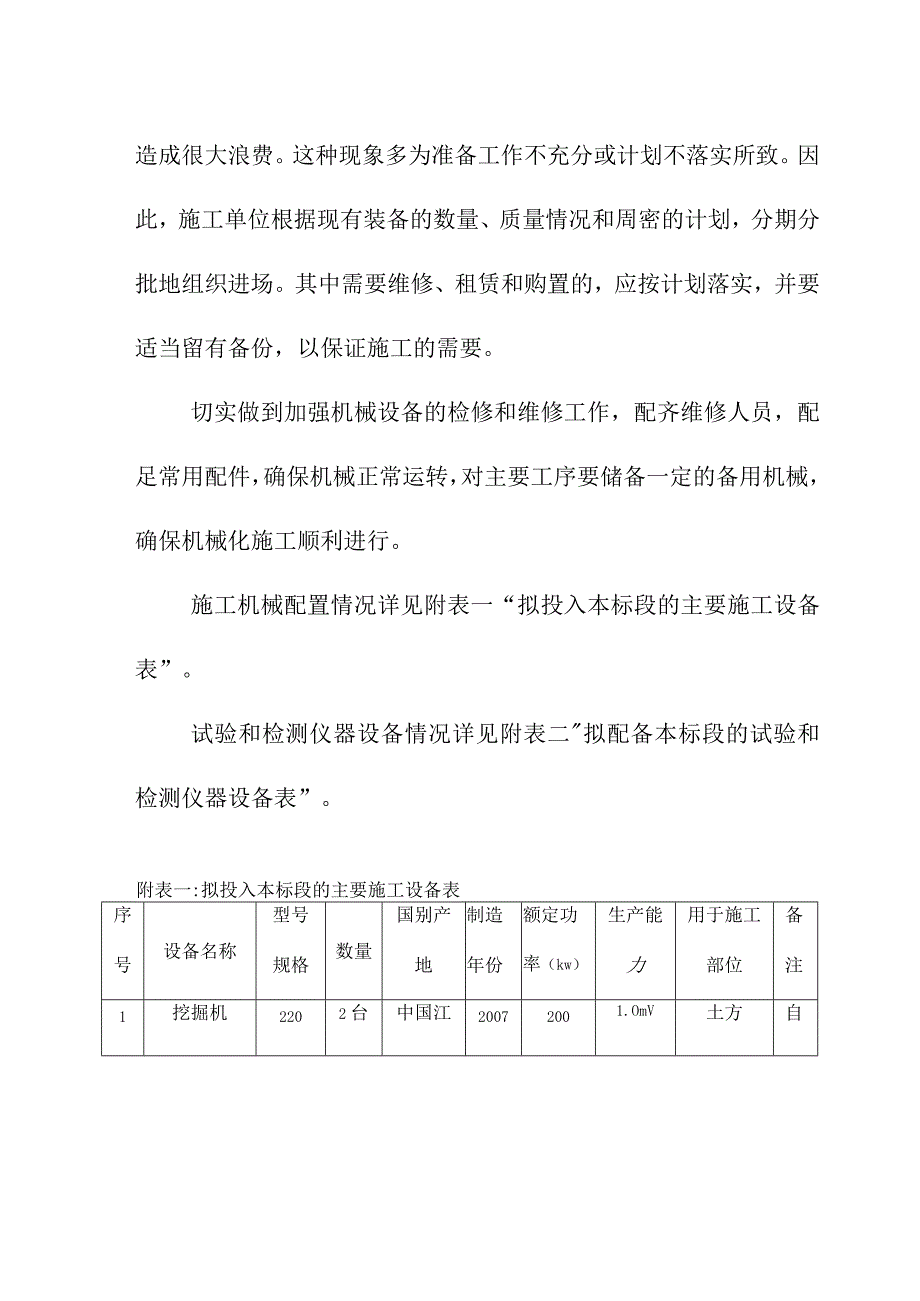

2、以往施工时,常因某一关键机械(或设备、车辆)跟不上而严重影响施工,造成很大浪费。这种现象多为准备工作不充分或计划不落实所致。因此,施工单位根据现有装备的数量、质量情况和周密的计划,分期分批地组织进场。其中需要维修、租赁和购置的,应按计划落实,并要适当留有备份,以保证施工的需要。切实做到加强机械设备的检修和维修工作,配齐维修人员,配足常用配件,确保机械正常运转,对主要工序要储备一定的备用机械,确保机械化施工顺利进行。施工机械配置情况详见附表一“拟投入本标段的主要施工设备表”。试验和检测仪器设备情况详见附表二拟配备本标段的试验和检测仪器设备表”。附表一:拟投入本标段的主要施工设备表序号设备名称型号

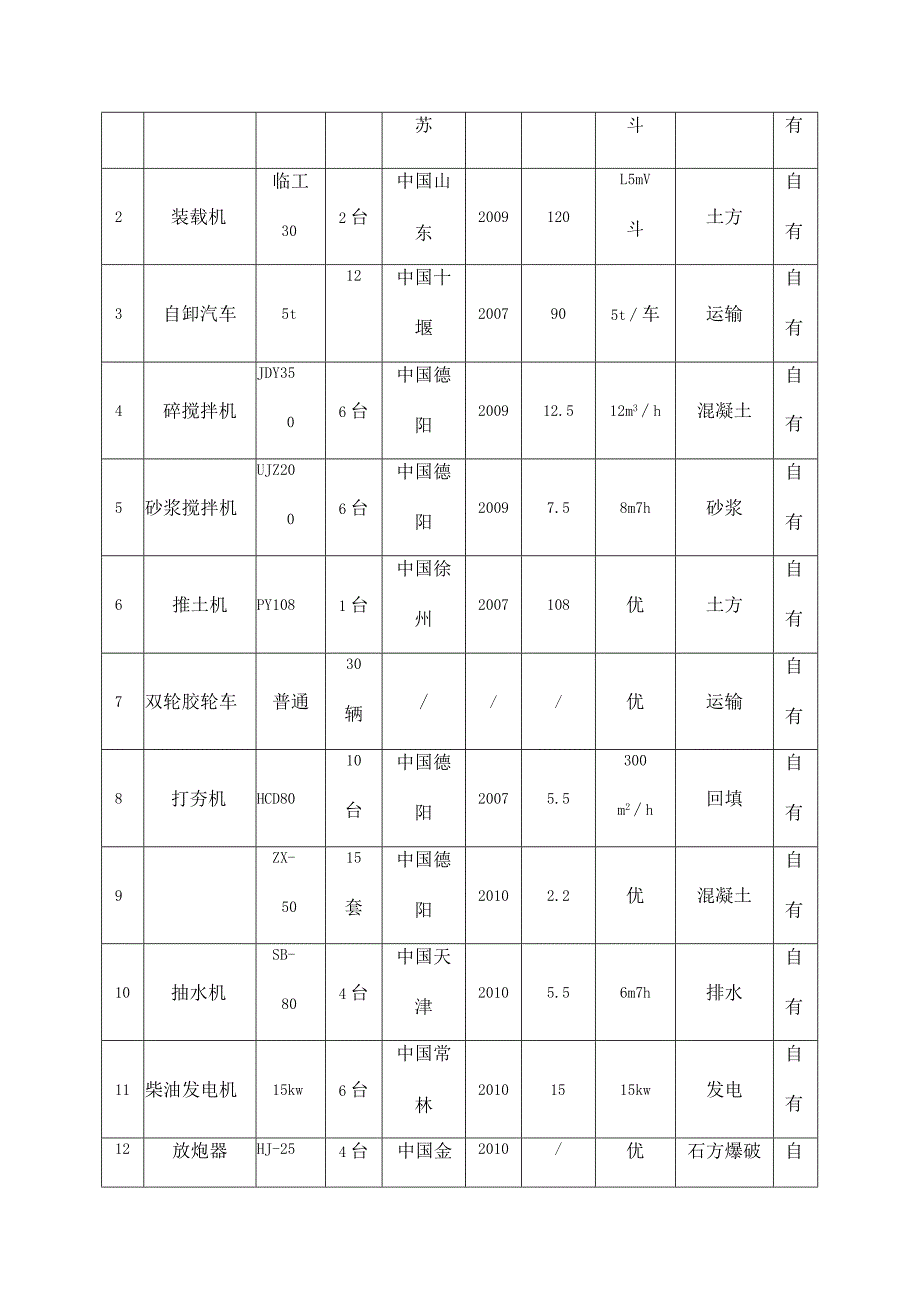

3、规格数量国别产地制造年份额定功率(kw)生产能力用于施工部位备注1挖掘机2202台中国江20072001.OmV土方自苏斗有2装载机临工302台中国山东2009120L5mV斗土方自有3自卸汽车5t12中国十堰2007905t车运输自有4碎搅拌机JDY3506台中国德阳200912.512m3h混凝土自有5砂浆搅拌机UJZ2006台中国德阳20097.58m7h砂浆自有6推土机PY1081台中国徐州2007108优土方自有7双轮胶轮车普通30辆/优运输自有8打夯机HCD8010台中国德阳20075.5300m2h回填自有9ZX-5015套中国德阳20102.2优混凝土自有10抽水机SB-804

4、台中国天津20105.56m7h排水自有11柴油发电机15kw6台中国常林20101515kw发电自有12放炮器HJ-254台中国金2010/优石方爆破自K盾有13风镐Y2230把中国涪陵2009/优石方开挖自有14平板振动器TQ706台中国德阳20092.2优混凝土自有15压路机QR3301台中国常州2009852500m2h道路自有16吊车16T1台中国常州20089016T吊装自有附表二:拟配备本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1土工标准筛/2中国重庆200960土工试验自有2灌砂法密度仪GRY-21中国成都2008140土工试验

5、自有3台称15kg5g1中国德阳2009110土工试验自有4电子天平/1中国成都200965土工试验自有5砂浆试模7.07*7.07*7.0712中国成都200995取样试验自有6砂试模15*15*1510中国成都200980取样试验自有7计算器GASIO-45008中国江苏2008160计算自有8磅秤TGT-100型2中国德阳200970称量自有9钢尺50m5中国重庆201015测量自有10钢卷尺3米、5米10中国重庆201015测量自有11塔尺5米2中国江苏2009115测量自有12水准仪NST22中国江苏2009115测量自有13全站仪T0P3201中国江苏200995测量自有14垂球0.25kg0.5kg1中国江苏2008175测量自有15直尺3m2中国成都200978检测自有附表三:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况/准备阶段土地平整施工阶段农田水利施工阶段田间生产道路阶段其它及竣工验收普工100200200150150碎工/808080木工/404040破工/505050测量工66666砌工7070705040水电工66666机械工1220202012炮工88888

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
