《墩柱施工方法.docx》由会员分享,可在线阅读,更多相关《墩柱施工方法.docx(5页珍藏版)》请在第壹文秘上搜索。

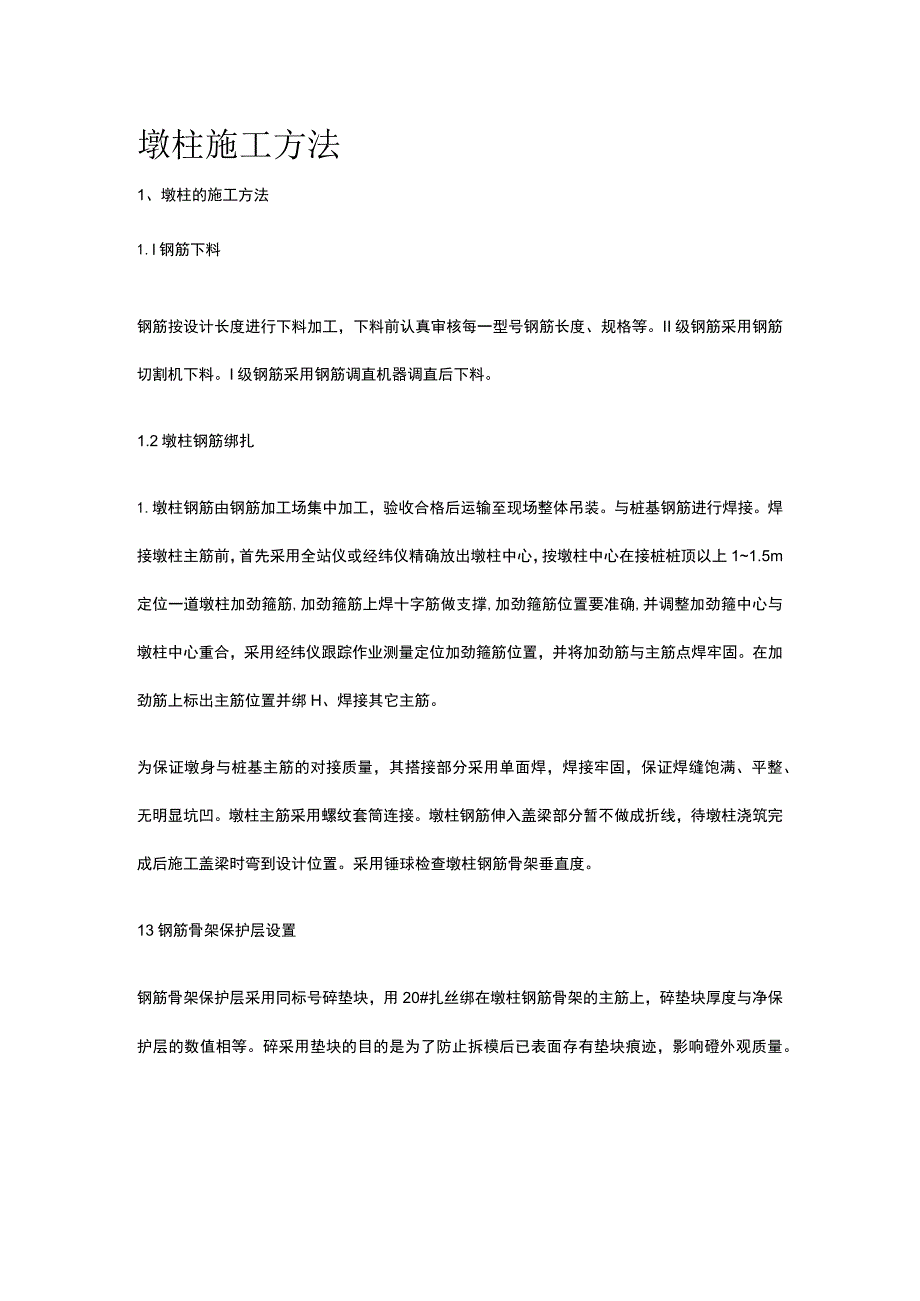

1、墩柱施工方法1、墩柱的施工方法1.l钢筋下料钢筋按设计长度进行下料加工,下料前认真审核每一型号钢筋长度、规格等。II级钢筋采用钢筋切割机下料。I级钢筋采用钢筋调直机器调直后下料。1.2墩柱钢筋绑扎1.墩柱钢筋由钢筋加工场集中加工,验收合格后运输至现场整体吊装。与桩基钢筋进行焊接。焊接墩柱主筋前,首先采用全站仪或经纬仪精确放出墩柱中心,按墩柱中心在接桩桩顶以上11.5m定位一道墩柱加劲箍筋,加劲箍筋上焊十字筋做支撑,加劲箍筋位置要准确,并调整加劲箍中心与墩柱中心重合,采用经纬仪跟踪作业测量定位加劲箍筋位置,并将加劲筋与主筋点焊牢固。在加劲筋上标出主筋位置并绑H、焊接其它主筋。为保证墩身与桩基主筋

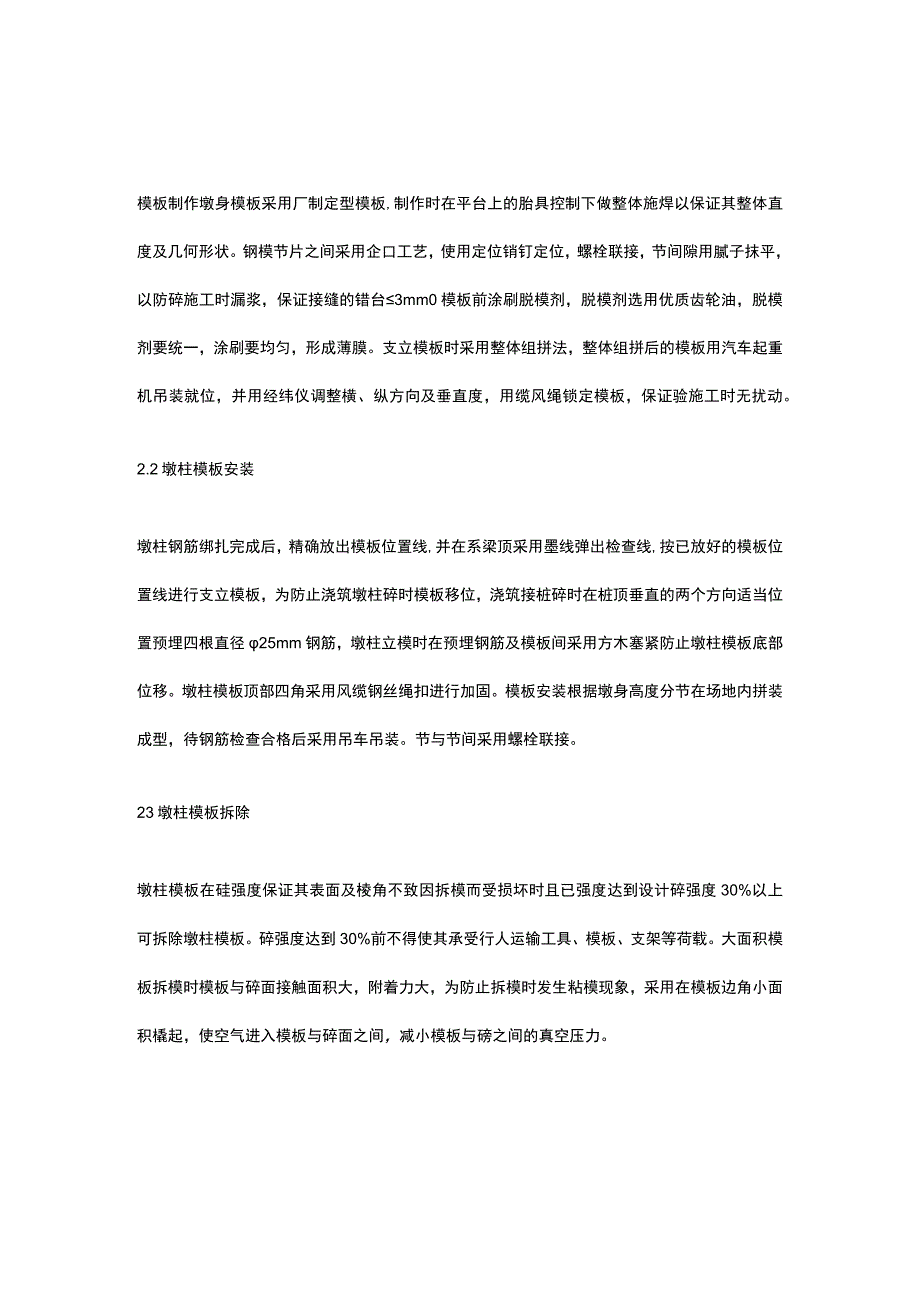

2、的对接质量,其搭接部分采用单面焊,焊接牢固,保证焊缝饱满、平整、无明显坑凹。墩柱主筋采用螺纹套筒连接。墩柱钢筋伸入盖梁部分暂不做成折线,待墩柱浇筑完成后施工盖梁时弯到设计位置。采用锤球检查墩柱钢筋骨架垂直度。13钢筋骨架保护层设置钢筋骨架保护层采用同标号碎垫块,用20#扎丝绑在墩柱钢筋骨架的主筋上,碎垫块厚度与净保护层的数值相等。碎采用垫块的目的是为了防止拆模后已表面存有垫块痕迹,影响磴外观质量。模板制作墩身模板采用厂制定型模板,制作时在平台上的胎具控制下做整体施焊以保证其整体直度及几何形状。钢模节片之间采用企口工艺,使用定位销钉定位,螺栓联接,节间隙用腻子抹平,以防碎施工时漏浆,保证接缝的错
3、台3mm0模板前涂刷脱模剂,脱模剂选用优质齿轮油,脱模剂要统一,涂刷要均匀,形成薄膜。支立模板时采用整体组拼法,整体组拼后的模板用汽车起重机吊装就位,并用经纬仪调整横、纵方向及垂直度,用缆风绳锁定模板,保证验施工时无扰动。2.2墩柱模板安装墩柱钢筋绑扎完成后,精确放出模板位置线,并在系梁顶采用墨线弹出检查线,按已放好的模板位置线进行支立模板,为防止浇筑墩柱碎时模板移位,浇筑接桩碎时在桩顶垂直的两个方向适当位置预埋四根直径25mm钢筋,墩柱立模时在预埋钢筋及模板间采用方木塞紧防止墩柱模板底部位移。墩柱模板顶部四角采用风缆钢丝绳扣进行加固。模板安装根据墩身高度分节在场地内拼装成型,待钢筋检查合格后

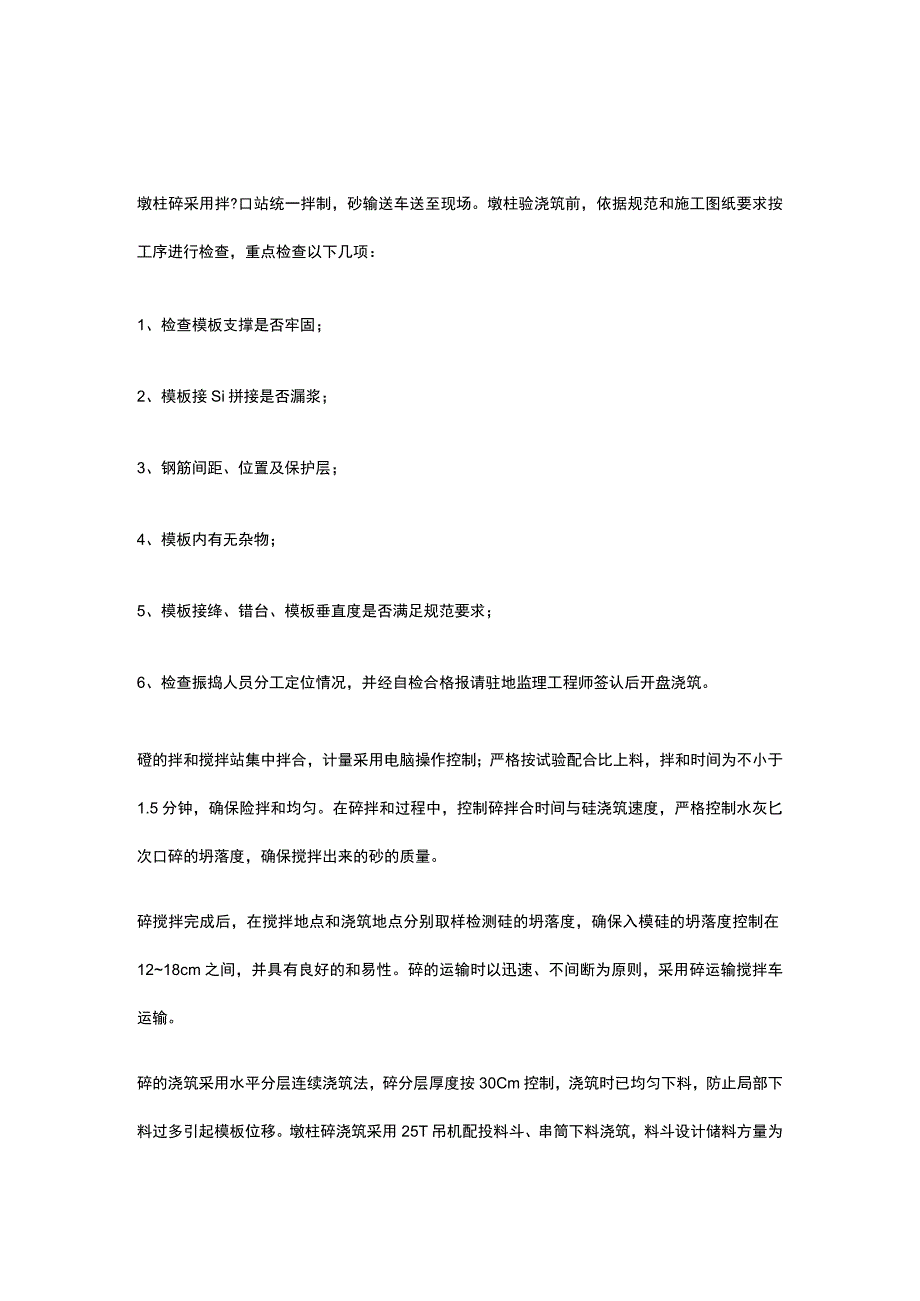

4、采用吊车吊装。节与节间采用螺栓联接。23墩柱模板拆除墩柱模板在硅强度保证其表面及棱角不致因拆模而受损坏时且已强度达到设计碎强度30%以上可拆除墩柱模板。碎强度达到30%前不得使其承受行人运输工具、模板、支架等荷载。大面积模板拆模时模板与碎面接触面积大,附着力大,为防止拆模时发生粘模现象,采用在模板边角小面积橇起,使空气进入模板与碎面之间,减小模板与磅之间的真空压力。墩柱碎采用拌?口站统一拌制,砂输送车送至现场。墩柱验浇筑前,依据规范和施工图纸要求按工序进行检查,重点检查以下几项:1、检查模板支撑是否牢固;2、模板接Si拼接是否漏浆;3、钢筋间距、位置及保护层;4、模板内有无杂物;5、模板接绛、
5、错台、模板垂直度是否满足规范要求;6、检查振捣人员分工定位情况,并经自检合格报请驻地监理工程师签认后开盘浇筑。磴的拌和搅拌站集中拌合,计量采用电脑操作控制;严格按试验配合比上料,拌和时间为不小于1.5分钟,确保险拌和均匀。在碎拌和过程中,控制碎拌合时间与硅浇筑速度,严格控制水灰匕次口碎的坍落度,确保搅拌出来的砂的质量。碎搅拌完成后,在搅拌地点和浇筑地点分别取样检测硅的坍落度,确保入模硅的坍落度控制在1218cm之间,并具有良好的和易性。碎的运输时以迅速、不间断为原则,采用碎运输搅拌车运输。碎的浇筑采用水平分层连续浇筑法,碎分层厚度按30Cm控制,浇筑时已均匀下料,防止局部下料过多引起模板位移。
6、墩柱碎浇筑采用25T吊机配投料斗、串筒下料浇筑,料斗设计储料方量为1.5方,串筒采用LOmm铁皮制成90cm高一节为便于施工中安装与拆除,节与节间采用挂勾联接,保持串筒与碎面距离不超过2.0m,防止验自串筒底下落过程产生离析。浇灌时吊机吊起投料斗对准串筒口投料,浇灌到墩柱顶时严格控制碎标高,墩顶标高按设计标高加高2cm进行控制,待盖梁施工前对墩顶进行凿毛处理。3.2墩柱碎振捣振捣人员须经培训后上岗,要定人、定位、定责任,分工明确,操作人员要固定,每次浇筑前应根据责任表填写人员名单,并做好操作要求交底工作。碎振捣采用插入式振捣器振捣,插入式振捣器作用半径一般为30cm-40cm,振捣棒移动间距不
7、超过振动器作用半径的1.5倍,与侧模保持5IOcm距离;垂直等距离插入下层验5IOcm;每一处振动完毕后边振动边徐徐提出振动棒,避免振动棒碰撞模板、钢筋,对每一振动部位必须振动到该部位碎表面停止下沉,无明显气泡冒出,呈现平坦、泛浆为止。每次振动时间为0.5:Lomin。碎浇筑过程中不得任意中断,不得出现漏振、过振现象。浇筑碎时,设专人检查支撑、模板、钢筋等稳固情况,当发现有松动、变形、移位时及时处理。墩柱碎顶面初凝前采用馒刀进行多次抹光以消除裂纹。33磅养护墩柱碎浇筑完后,为防止日晒、雨淋、低温等影响,及时进行养护,等已初凝后洒水自然养护,保持土工布织物湿润。墩柱拆模后,立即用塑料薄膜缠裹养护,经常保持墩身碎湿润,安排专人洒水养护,洒水养护时间按规范要求进行。
