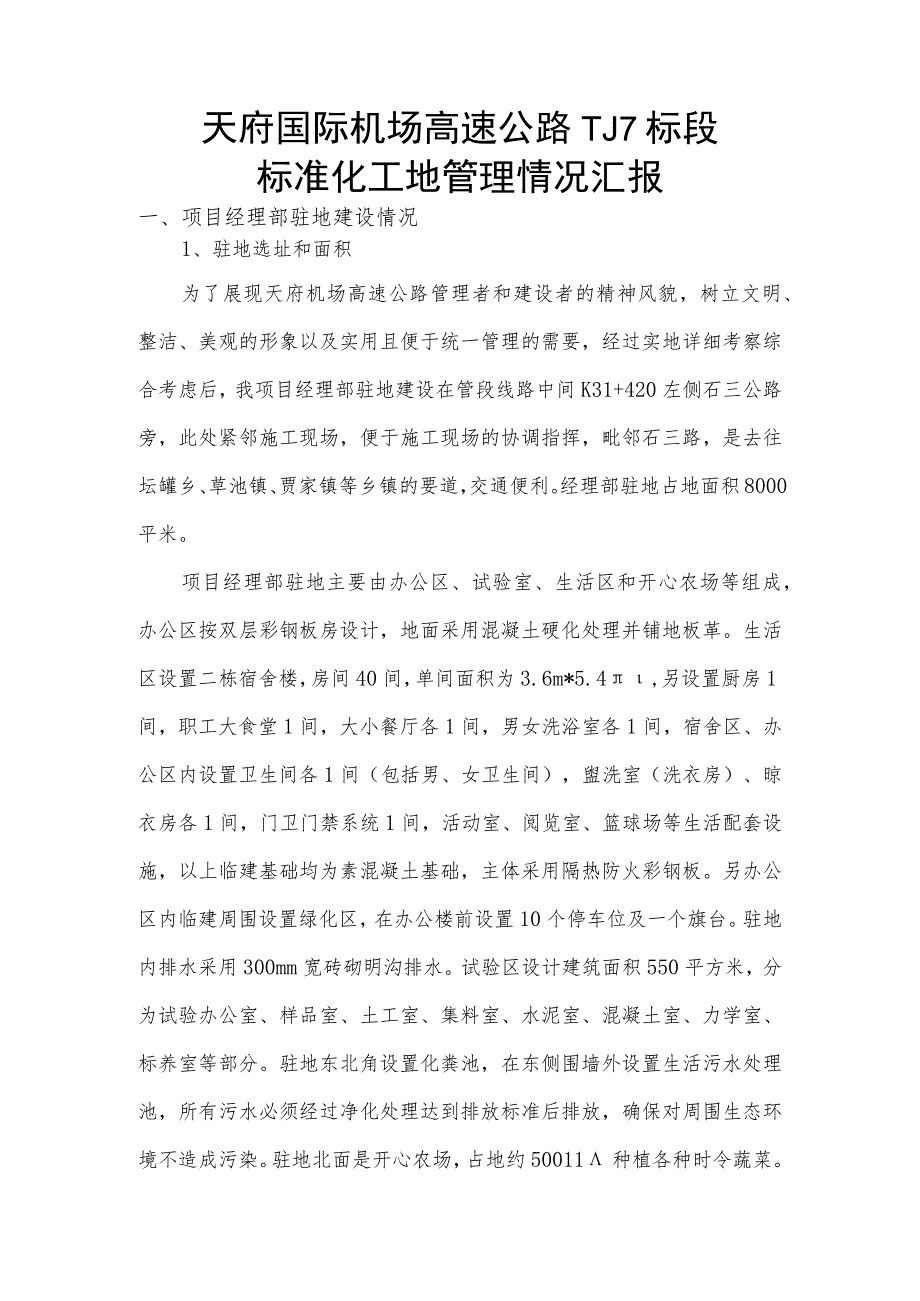

《天府国际机场高速公路TJ7标项目部标准化工地管理情况汇报.docx》由会员分享,可在线阅读,更多相关《天府国际机场高速公路TJ7标项目部标准化工地管理情况汇报.docx(8页珍藏版)》请在第壹文秘上搜索。
1、天府国际机场高速公路TJ7标段标准化工地管理情况汇报一、项目经理部驻地建设情况1、驻地选址和面积为了展现天府机场高速公路管理者和建设者的精神风貌,树立文明、整洁、美观的形象以及实用且便于统一管理的需要,经过实地详细考察综合考虑后,我项目经理部驻地建设在管段线路中间K31+420左侧石三公路旁,此处紧邻施工现场,便于施工现场的协调指挥,毗邻石三路,是去往坛罐乡、草池镇、贾家镇等乡镇的要道,交通便利。经理部驻地占地面积8000平米。项目经理部驻地主要由办公区、试验室、生活区和开心农场等组成,办公区按双层彩钢板房设计,地面采用混凝土硬化处理并铺地板革。生活区设置二栋宿舍楼,房间40间,单间面积为3.
2、6m*5.4,另设置厨房1间,职工大食堂1间,大小餐厅各1间,男女洗浴室各1间,宿舍区、办公区内设置卫生间各1间(包括男、女卫生间),盥洗室(洗衣房)、晾衣房各1间,门卫门禁系统1间,活动室、阅览室、篮球场等生活配套设施,以上临建基础均为素混凝土基础,主体采用隔热防火彩钢板。另办公区内临建周围设置绿化区,在办公楼前设置10个停车位及一个旗台。驻地内排水采用300mm宽砖砌明沟排水。试验区设计建筑面积550平方米,分为试验办公室、样品室、土工室、集料室、水泥室、混凝土室、力学室、标养室等部分。驻地东北角设置化粪池,在东侧围墙外设置生活污水处理池,所有污水必须经过净化处理达到排放标准后排放,确保对

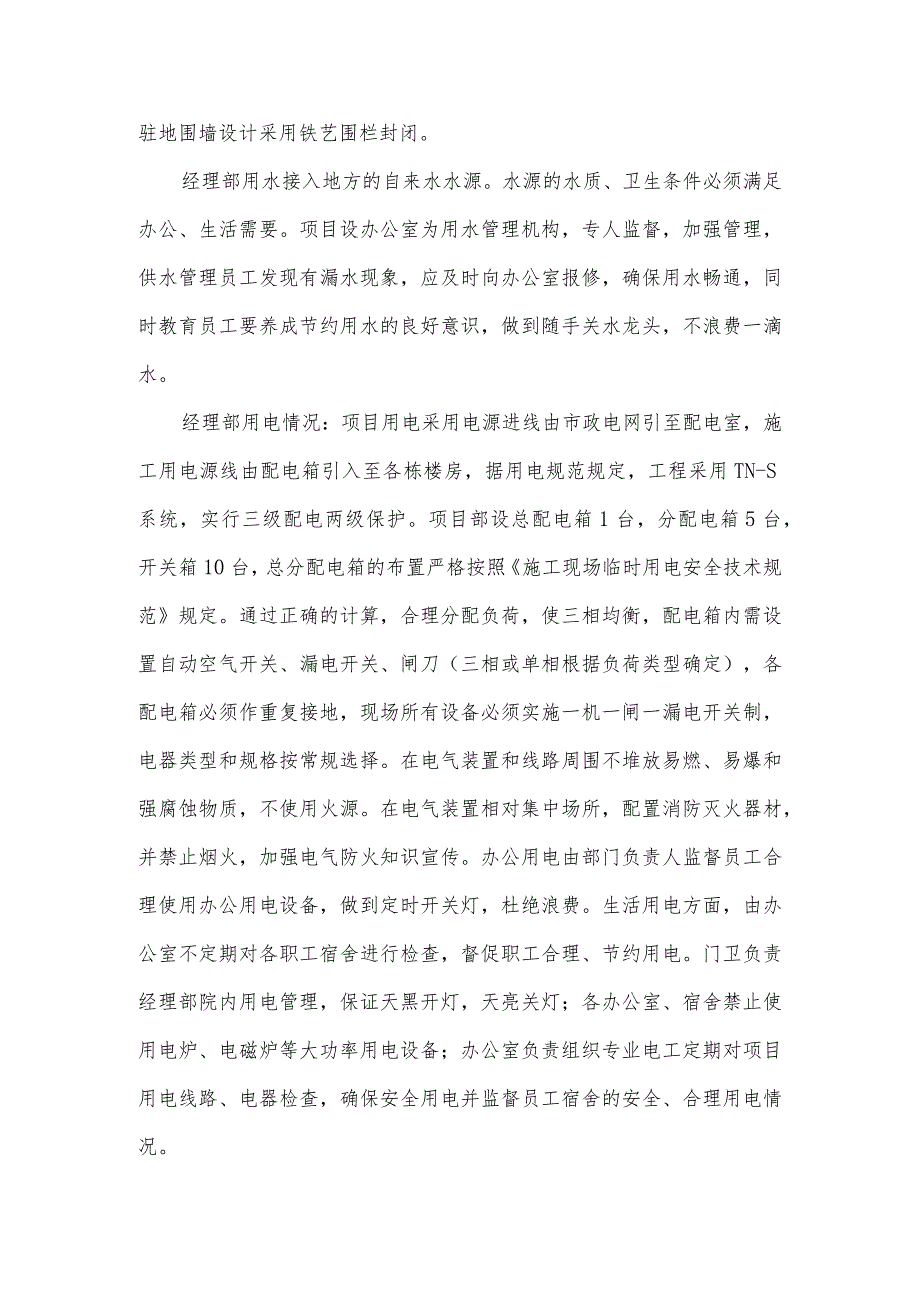

3、周围生态环境不造成污染。驻地北面是开心农场,占地约50011种植各种时令蔬菜。驻地围墙设计采用铁艺围栏封闭。经理部用水接入地方的自来水水源。水源的水质、卫生条件必须满足办公、生活需要。项目设办公室为用水管理机构,专人监督,加强管理,供水管理员工发现有漏水现象,应及时向办公室报修,确保用水畅通,同时教育员工要养成节约用水的良好意识,做到随手关水龙头,不浪费一滴水。经理部用电情况:项目用电采用电源进线由市政电网引至配电室,施工用电源线由配电箱引入至各栋楼房,据用电规范规定,工程采用TN-S系统,实行三级配电两级保护。项目部设总配电箱1台,分配电箱5台,开关箱10台,总分配电箱的布置严格按照施工现场
4、临时用电安全技术规范规定。通过正确的计算,合理分配负荷,使三相均衡,配电箱内需设置自动空气开关、漏电开关、闸刀(三相或单相根据负荷类型确定),各配电箱必须作重复接地,现场所有设备必须实施一机一闸一漏电开关制,电器类型和规格按常规选择。在电气装置和线路周围不堆放易燃、易爆和强腐蚀物质,不使用火源。在电气装置相对集中场所,配置消防灭火器材,并禁止烟火,加强电气防火知识宣传。办公用电由部门负责人监督员工合理使用办公用电设备,做到定时开关灯,杜绝浪费。生活用电方面,由办公室不定期对各职工宿舍进行检查,督促职工合理、节约用电。门卫负责经理部院内用电管理,保证天黑开灯,天亮关灯;各办公室、宿舍禁止使用电炉

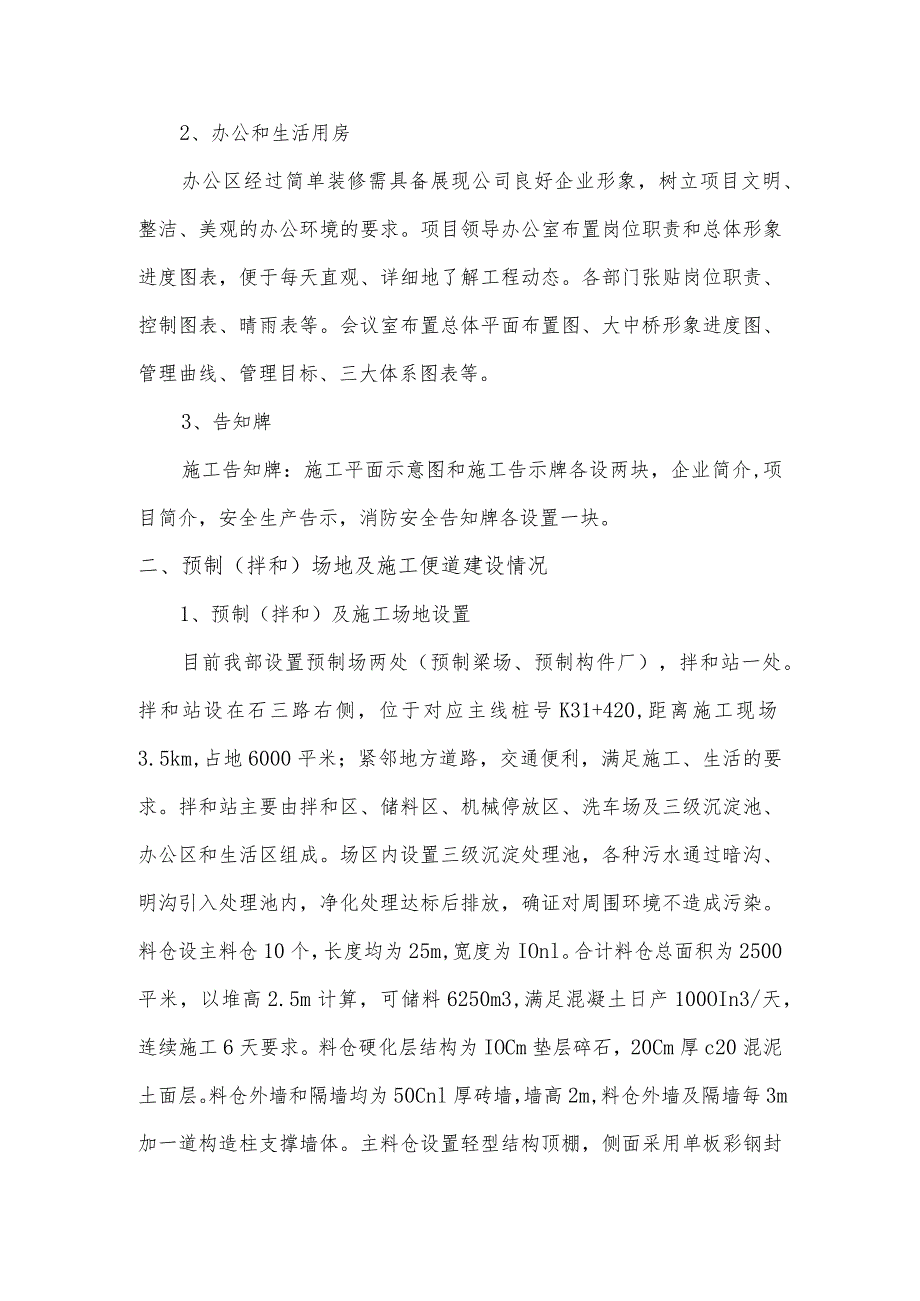

5、、电磁炉等大功率用电设备;办公室负责组织专业电工定期对项目用电线路、电器检查,确保安全用电并监督员工宿舍的安全、合理用电情况。2、办公和生活用房办公区经过简单装修需具备展现公司良好企业形象,树立项目文明、整洁、美观的办公环境的要求。项目领导办公室布置岗位职责和总体形象进度图表,便于每天直观、详细地了解工程动态。各部门张贴岗位职责、控制图表、晴雨表等。会议室布置总体平面布置图、大中桥形象进度图、管理曲线、管理目标、三大体系图表等。3、告知牌施工告知牌:施工平面示意图和施工告示牌各设两块,企业简介,项目简介,安全生产告示,消防安全告知牌各设置一块。二、预制(拌和)场地及施工便道建设情况1、预制(拌
6、和)及施工场地设置目前我部设置预制场两处(预制梁场、预制构件厂),拌和站一处。拌和站设在石三路右侧,位于对应主线桩号K31+420,距离施工现场3.5km,占地6000平米;紧邻地方道路,交通便利,满足施工、生活的要求。拌和站主要由拌和区、储料区、机械停放区、洗车场及三级沉淀池、办公区和生活区组成。场区内设置三级沉淀处理池,各种污水通过暗沟、明沟引入处理池内,净化处理达标后排放,确证对周围环境不造成污染。料仓设主料仓10个,长度均为25m,宽度为IOnl。合计料仓总面积为2500平米,以堆高2.5m计算,可储料6250m3,满足混凝土日产100OIn3/天,连续施工6天要求。料仓硬化层结构为I
7、OCm垫层碎石,20Cm厚c20混泥土面层。料仓外墙和隔墙均为50Cnl厚砖墙,墙高2m,料仓外墙及隔墙每3m加一道构造柱支撑墙体。主料仓设置轻型结构顶棚,侧面采用单板彩钢封闭,保证主料仓为全封闭。预制梁场布置位于K28+000K28+700路基上,总面积月22500平米,分为钢筋加工区、箱梁预制区、箱梁存放区及仓库等。其中预制区占地面积约9000平米,存梁区占地面积约14000平米,钢筋加工场占地面积约100o平米。预制梁场全长700m,宽度约45m,梁场龙门吊设置轨道38m跨。预制构件场设置于县道石三路右侧旁,对应主线桩号K31300,距离混凝土集中拌合站和钢筋加工场3km。预制场内所用的
8、混凝土由项目部集中拌合站提供,小型预制构件钢筋由钢筋加工场加工。预制场占地2100m2,负责本标段路基排水工程的水沟盖板、防护工程的各型预制块、涵洞盖板等小型预制构件预制。预制场共分加工区、养护区、成品堆放区2、预制(拌和)场地标识预制场、拌和站内严格按照有关规定设置施工标牌,原材料堆放处标牌上注明材料名称、规格、产地、抽检时间、检验结果等内容。3、临时施工便道布设我部全线便道施工共计约14.6km,其中新建便道10.3km,引入便道4.3km,便道尽量利用永久征地红线土地,引入便道利用村道加宽到5m,结构层为IoenI碎石+20CmC20混凝土,纵向施工便道填方桥梁段临时征地5m宽,路堑地段
9、直接利用红线征地。施工便道单车道标准(路宽4.5m,路基宽5m),每隔20Om设一处会车平台,会车平台长20m,宽7mo便道的安全维护:在便道的便道口,和与地方道路交叉的交叉口,分别设置警示、警告标志和施工提醒用语进行提示和警告。便道的维护:在施工期间要加强养护和维修,保持路况良好和行车安全,确保晴天不扬尘、雨住即通车,不影响正常施工,不对环境造成污染。与相邻标段共同使用道路要主动修补、养护。三、路基工程现场施工管理情况路基外观表面平整、边线顺直、边坡顺适,排水通畅。路基施工现场配备充足的施工机械,包括路基施工必须的压路机、装载机、平地机、羊足碾压路机等。施工现场设置沉降观测桩,随时监测路基沉
10、降状况。四、桥梁基础及下部构造现场施工管理情况桥梁基础及下部施工场地平整,排水顺畅。沉淀池、泥浆池等合理设置,并做到用铁制网格围挡进行封闭维护,做到不随意排放泥浆。混凝土采用集中拌和、碎输送车运送,砂石等地材以及钢筋等原材按规定堆放,拌和站设有地磅,模板、支架堆放整齐。施工场地内有专人进行杂物清理,确保施工场地清洁、整齐。五、工程材料管理情况经理部有专项制度,明确原材料质量管理程序和责任人,所有材料采购管理均由项目部副经理统筹主抓,物机部负责进行操作。钢筋、水泥、碎石等材料进场严格遵照报检制度进行,检验合格材料与未检验材料分别堆放,不合格材料不得入库。预制场、拌和站内不同规格砂石料严格分档、隔
11、离堆放,做到“条直层平”。钢筋、钢绞线搭建雨棚并且架空堆放。六、档案资料管理情况档案资料分管领导为项目总工程师,管理部门为工程部,工程部设专职内业管理工程师对档案资料进行管理,我部已经以文件形式将档案管理人员上报指挥部。为了规范档案资料管理,我部制定下发了中铁北京工程局天府机场高速公路TJ7标项目经理部内业资料管理办法,并要求各部门严格按照该办法执行。原材料、成品、半成品检验资料齐全。配合比、拌和加工控制和试验试验数据齐全。施工原始记录齐全。现场质量检验报告单等检验数据齐全。资料及时,与工程同步。资料述原性好,真实。资料填写规范,签认及时,无代签现象。资料归档规范,有专人负责。省、市质监局(站
12、)检查反馈及时,资料齐全。监理、指挥部指令闭合,资料齐全。工程过程中遇到的非正常情况记录及其对过程影响分析齐全、完整。对质量事故、安全事故处理资料齐全。质保体系建立、完善。质保体系及检查程序运行良好。七、文明施工情况项目部对参加建设的项目部管理人员、工区管理人员以及施工人员均登记造册,参建人员进入工地一律进行三级安全教育培训,考试合格后准许上岗。参建人员进入施工现场和施工作业中必须按规定戴安全帽等安全防护用品和劳保用品,派专职安全员进行检查落实。同时项目部为进入工地现场检查、查看的有关人员提供安全帽等相关劳动保护用品。我部大力加强宣传工作,增强职工的责任感,提高职工的工作热情。经理部、预制场、
13、拌和站等主要工点均设置了安全生产及文明施工的宣传标语。以宣传栏的形式,积极开展整治思想、业务文化教育等为重点的政治思想教育工作。同时,按照有关规定在桥梁等质量和安全事故易发的施工场地,设置质量、安全警示牌、操作规程告示牌等,并公布质量、安全监督电话,主动接受社会各界的监督。八、安全生产情况建立以项目经理为首的安全管理体系,制定了各项安全生产制度、各种安全操作规程、安全事故应急预案,由专职安全员负责监督、落实。制定项目安全培训教育计划。确保每月至少开展1次的安全教育培训活动。执行新工人进场安全教育与岗前考核、危险告知制度。利用安全生产月大力开展安全生产培训、宣传活动。分工种开展各工种专业技术培训
14、。加强日常安全宣传工作,逐步提高员工安全生产意识和能力。坚持安全每日巡查、督察工作,及时发现隐患、下发督察意见书,确保及时消除安全隐患。坚持每月1次的月度安全质量大检查,不断推进安全生产管理工作。持续开展安全自查与检查相结合活动,确保安全生产工作受到全方位监管与控制。严格执行项目安全生产会议制度,确保每月至少召开1次安全生产会议,及时下达安全生产指令,切实落实各项安全管理措施。严格实施分项工程安全技术交底制度及安全生产许可证制度,每项工作的开展之前必须具备安全生产条件。重点加强对高空作业、临时施工用电、预制梁场梁片的制运架、上跨成都二绕交通安全组织与实施的监督、控制工作。现场工作人员安全帽、安全带、绝缘手套等劳动防护用品按要求配置发放,并严格要求作业施工时佩戴。标识、标牌、灭火器、防护网、警戒设施设置合理,安全标语醒目,警示作用明显。专职安全员定期检查,及时增设,及时维护。中铁北京工程局集团有限公司天府机场高速TJ7标项目部2017年11月16日
