市政道路及配套设施及管网工程开工报告.docx

上传人:p** 文档编号:532275 上传时间:2023-10-17 格式:DOCX 页数:47 大小:83.32KB
下载 相关 举报
市政道路及配套设施及管网工程开工报告.docx_第1页
第1页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第2页
第2页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第3页
第3页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第4页
第4页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第5页
第5页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第6页
第6页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第7页
第7页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第8页
第8页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第9页
第9页 / 共47页
市政道路及配套设施及管网工程开工报告.docx_第10页
第10页 / 共47页
亲,该文档总共47页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《市政道路及配套设施及管网工程开工报告.docx》由会员分享,可在线阅读,更多相关《市政道路及配套设施及管网工程开工报告.docx(47页珍藏版)》请在第壹文秘上搜索。

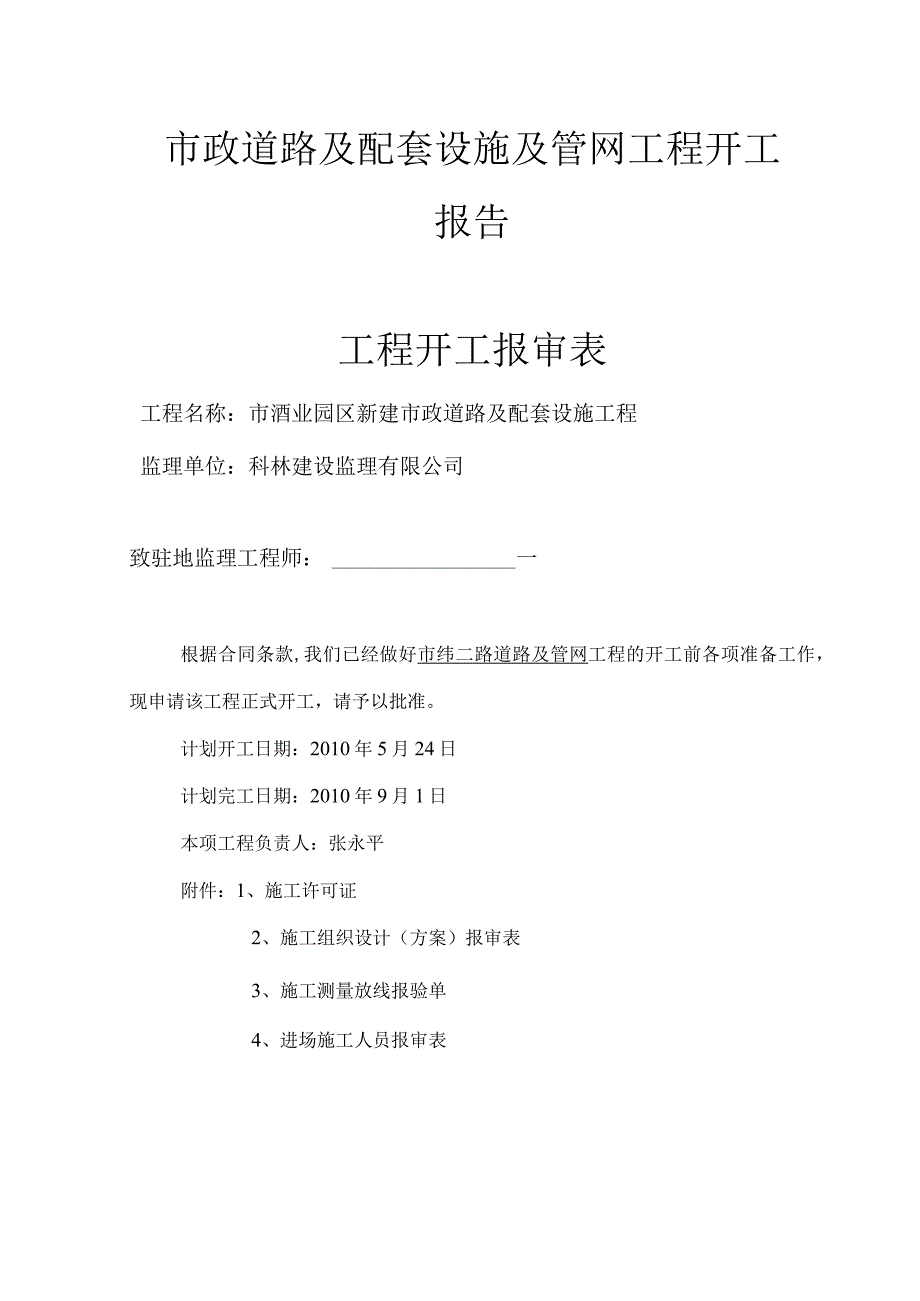

1、市政道路及配套设施及管网工程开工报告工程开工报审表工程名称:市酒业园区新建市政道路及配套设施工程监理单位:科林建设监理有限公司致驻地监理工程师:一根据合同条款,我们已经做好市纬二路道路及管网工程的开工前各项准备工作,现申请该工程正式开工,请予以批准。计划开工日期:2010年5月24日计划完工日期:2010年9月1日本项工程负责人:张永平附件:1、施工许可证2、施工组织设计(方案)报审表3、施工测量放线报验单4、进场施工人员报审表5、工程材料/构配件/设备报验单施工单位:(章):日期:监理单位审核意见:驻地监理工程师:日期:工程部审核意见:工程部(章)总工程师:日期:建设单位审批意见:建设单位(

2、章)建设单位代表:日期:工程开工令承包单位:市万正建设工程有限责任公司监理单位:科林建设监理有限公司致(承包人)根据你合同段呈报的项目开工报告及合同通用条款第41.1条的规定,经审核确定符合合同文件的有关要求,特发此开工令。接到开工令后,应按合同条款要求连续均衡安排施工,并提出分部及部分分项工程开工报告,报驻地监理工程师审批。总监理工程师:二零一零年月日工程开工报告工程名称:市酒业园区新建市政道路及配套设施工程承包单位:市万正建设工程有限责任公司监理单位:科林建设监理有限公司致驻地监理工程师:根据合同要求,我们已经做好市酒业园区纬二路道路及管网工程开工前的各项准备工作,现申请该项工程正式开工,

3、请予以批准。计划开工日期:2010年5月24日计划竣工日期:2010年9月1日本项工程现场负责人:张永平附件:1、施工组织设计报审表3、建筑材料报验单4、进场设备报验单承包人:_日期:驻地监理工程师意见:签字:日期施工组织设计报审表承包单位:市万正建设工程有限责任公司监理单位:科林建设监理有限公司致驻地监理工程师:根据合同条款,现报上纬二路市政道路及管网工程的实施性施工组织计划,请予审批。主要内容:1、施工组织设计文字说明2、详细施工进度计划(网络图/横道图)3、项目管理组织机构及人员分工4、材料、设备、人员进场计划5、管网工程项目的施工方案、施工方法6、特殊工程施工技术方案7、质量控制措施及

4、质量安全保证体系驻地监理工程师意见:签字:日期:材料报验单工程名称:市酒业园区纬二路新建市政道路及配套设施工程监理单位:科林建设监理有限公司致驻地监理工程师::我方于年月日进场的工程材料/构配件/设备数量如下(见附表)。现将质量证明文件及自检结果报上,拟用于下述部位:管网工程、请予以审核。附件:1、数量清单2、质量证明文件3、自检结果施工单位(章)项目经理:日期:审查结果:项目监理机构(章)专业监理工程师:期:设备报验单工程名称:市酒业园区纬二路新建市政道路及配套设施工程监理单位:科林建设监理有限公司致驻地监理工程师::我方于年月日进场的工程材料/构配件/设备数量如下(见附表)。现将质量证明文

5、件及自检结果报上,拟用于下述部位:管网工程、请予以审核。附件:1、数量清单施工单位(章)项目经理:日期:审查结果:项目监理机构(章)专业监理工程师:日期:施工放样报验单承包单位:市万正建设工程有限责任公司监理单位:科林建设监理有限公司致(监理工程师):根据合同要求,业已完成施工放样工作,清单如下,请予检查。承包人:日期:附件:1水准点一览表2、控制点一览表测量工程师意见:签字:日期:监理工程师结论:监理工程师:日期:纬二路水准点一览表水准点号高程位置备注W2-11517.059K0+340南W2-21521.341K0+200北纬二路控制点一览表控制点坐标备注W2-1X:4407741.470

6、Y:508994.590K0+340南侧W2-2X:4407693.908Y:498830.455K0+200北侧安全保证体系安全负责人:刘文军现场安全负责人:张永平安全员:屈海林规划路九项目管理机构及人员分工项目经理:刘文军质量保证体系项目经理:刘文军质量负责人:张永平自检负责人:奇晓雨路基负责人:陈悦第一部分编制依据及原则一、编制依据编制内容依据以下标准及规范公路工程技术标准(JTGBol_2003)给水排水标准图集S2(下)(2008)城市道路照明设计标准(CJJ4591)给排水管道施工及验收规范(GB50268-2008)二、编制范围本工程为市酒业园区纬二路雨水管网工程,全长917m三

7、、编制原则1、严格遵守文件要求的施工工期、合同条款,根据工程特点分批组织施工,在工期安排上要尽量提前完成。2、在实事求是的基础上,本着科学合理、经济实用的原则,在确保工程质量的前提下,积有极采用新工艺、新技术、新机具、新材料、新测试方法。3、合理安排施工顺序,做到布局合理,重点突出。施工进度安排上实行平行流水作业,安排好各作业队之间的衔接和配合,避免不必要的重复工作,充分考虑气候、季节对施工的影响。4、结合现场情况,尽量使用就近已有的设施,减少临建工程。尽量利用当地资源,合理安排运输与存储,减少物资运输周转量。5、坚持对施工现场进行全过程监控,实行动态管理,精心进行施工现场规划布置,节约临时用

8、地,少占农田,不破坏当地植被。做到文明施工,创标准化施工现场。6、严格执行各种设计规范、施工规范等。第二部分工程概况一、工程简介市酒业园区纬二路全长917.251m,红线宽30m,为城市11级主干道,计算行车速度30公里/小时。二、参与单位建设单位:市万正建设工程有限责任公司设计单位:鸿鹏市政道路设计有限公司监理单位:科林工程监理有限公司施工单位:市万正建设工程有限责任公司三、设计标准地下管网工程排雨水管线埋深在2.423.90米之间,管径分别为DN4OO、DN600、DN700DN800、DN1200的碎II级钢筋混凝土承插管。设计最大纵坡2.5%,最小纵坡0.26%。排雨水主管线布设在中央

9、分隔带中间,即道路中心线上,与道路中心线重合。排污水管线设置在道路左侧,距道路中心线8米处。污水管线埋深在3.025.6米之间,管径为DN500DN600高密度聚乙烯(HDPE)双重壁管材,设计最大纵坡度0.26%,最小纵坡度0.08%。四、主要工程数量排雨水管线:DN300长为623m,DN400长为773m,DN600长为482m.,DN700长为285m,DN800长为396m,DNI200氏为431m。雨水检查井100o为33座,1250为31座,收水池为109座。排污水管线:DN315长为428m,DN600长为2030m,预留混凝土套管DN600长为196m,预留混凝土套管DNIo

10、OO长为98m。污水检查井79座。五、水文地质条件本路段区域地质构造简单,水文地质条件主要受地貌和气候因素的控制。据地下水的赋存及埋藏条件,该区地下水主要以第四系松散层孔隙潜水和白垩系碎屑岩类孔隙、裂隙裂隙潜水为主。风化的泥砂岩,厚度0-2米,下伏为黄绿、会紫色砂岩及沙砾岩。六、气象资料路线所经地区属典型的温带大陆气候,四季分明,无霜期短,日照丰富,蒸发量大,降雨量小。雨季多集中在7-9月份,降水集中且变率大,常以暴雨出现。全市年日照2716.43193.9小时,年平均气温6.2C,年极端最高气温在36.6C,年极端最低气温零下31.4C,全年平均风速3.4米/秒,最大风速可达24米/秒,西北

11、风为主导且风力较大。公路自然区划属VI区。第三部分详细施工进度计划施工计划是在既定施工方案的基础上,根据规定工期和各种资源供应条件,按照施工过程的合理顺序及组织施工的原则,对工程从施工准备工作开始直到工程竣工过程在时间和空间上的安排,相互配合关系以及各工序间的衔接关系。根据本项目部的安排,管网工程施工:2009年5月1日一2009年7月20日第四部分管理组织机构及人员进场情况人员进场情况见表。公司组织具备高效率开展工作的项目经理部,安排强有力的项目管理队伍负责本工程施工,各管理岗位及专业负责均选配有丰富相关工作经验的同志担任,具体负责本工程的施工,并接受业主和监理工程师的指挥,保证按业主要求的

12、进度和质量标准完成本合同的全部工程。组织机构见图。第五部分机械设备及材料进场情况一、机械设备进场情况为提高工程质量,缩短工期,降低造价,延长机械设备使用寿命,降低机械运行成本和保修费用,提高经济效益,本合同段将合理组织机械化施工,制定工程分项的机械需求量,见附表。二、材料进场情况根据工程需要,已提前进了一部分材料,具体数量为:砂砾进场200m3,碎石进场400m3,中粗砂进场500m3第六部分管网工程的施工工艺及技术方案一、管网工程施工要求及施工方案管网施工工艺流程见图管网施工要点1.沟槽开挖沟槽开挖过程中,要根据不同的地质条件,包括土质、水位等,确定满足边坡土体稳定的坡度,但均不能陡于规定的

13、边坡值,必要时,可适当放缓边坡,以保证边坡的稳定性。沟槽开挖过程中或挖至槽底时,均不允许水浸泡或受冻,整个过程中均应做好临时排水设施,可以在槽底的两侧外0.5米处设置排水沟,纵向间距150米设个集水井,然后用水泵将水抽出,保证槽底不受水的浸泡。槽开挖出的土方致少要堆放在距边坡顶面1米外的地方,以保证边坡的稳定。沟槽开挖之前,应将表层的耕植土、杂填土弃到指定地点,使开挖出的可利用土方用于管道回填或路基填筑等方面。2 .浇筑平基、管座碎按照要求,管基的28天抗压强度为检验管基强度的首要指标。在浇管基碎时要随时仔细地校核管道的中线和管基的顶面高程,以保证平面位置的准确性和纵坡的流畅性。3 .管节安装安装时,管身要垫稳,管底坡度不能出现倒流水,缝宽要均匀,而且管道内不得有泥土、砖、石、砂浆等物,逐节在安装后清理干净。为避免沙在管内淤积,使排水畅通,要严格控制相邻管节之间的内底错口,不合格的要予了处理,4 .接口要求砂浆带接口应表面平整密实,不得有间断、裂缝、空鼓现象。5 .砌筑检查井、收水池、出水口雨水检查井、收水池、出水口工程根据给水排水标准图集S2(下)(2002):02S515-lk02S515-1495S518-l-595S517-5规定具体施工。污水井检查井、出水口工程根据给水排水标准图集S2(下)(2002):02S515-2095S51

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 市政工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
