市政道路地下综合管廊基坑降水及排水工程施工方法.docx

上传人:p** 文档编号:532284 上传时间:2023-10-17 格式:DOCX 页数:6 大小:58.84KB
下载 相关 举报
市政道路地下综合管廊基坑降水及排水工程施工方法.docx_第1页
第1页 / 共6页
市政道路地下综合管廊基坑降水及排水工程施工方法.docx_第2页
第2页 / 共6页
市政道路地下综合管廊基坑降水及排水工程施工方法.docx_第3页
第3页 / 共6页
市政道路地下综合管廊基坑降水及排水工程施工方法.docx_第4页
第4页 / 共6页
市政道路地下综合管廊基坑降水及排水工程施工方法.docx_第5页
第5页 / 共6页
市政道路地下综合管廊基坑降水及排水工程施工方法.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《市政道路地下综合管廊基坑降水及排水工程施工方法.docx》由会员分享,可在线阅读,更多相关《市政道路地下综合管廊基坑降水及排水工程施工方法.docx(6页珍藏版)》请在第壹文秘上搜索。

1、市政道路地下综合管廊基坑降水及排水工程施工方法1.1基坑降排水规划基坑降水以管井井点为主,排水沟明排为辅。在基坑内设两排管井井点进行基坑内降水,井点间距约15m,井深初步以两倍基坑深度(井深约为1620m).基坑开挖前14天必须进行场地降水,创造基坑无水开挖的施工条件,管廊主体结构施工期间应连续不断地进行基坑内降水和排水。应将基坑内地下水位降至基坑开挖面以下LOm,并持续到管廊主体回填完毕。降水过程应伴随主体结构施工过程的始终,待顶板覆土后封闭降水井点管,灌注微膨胀混凝土封闭。1.2施工准备(1)平整场地,清理障碍物,定位放线。(2)根据方案组织机械进场,备料入库。(3)接通水、电源。(4)组

2、织施工人员进场,并做好施工前的各项技术交底工作和施工前检查。1.3管井施工方法(1)施工流程管井施工工艺流程:成孔一清孔一下管一投料一洗井一F泵一抽水f管井运营。(2)降水井施工方法1)成孔:采用反循环钻进成孔;反循环钻进过程中,孔内水位必须高于地下水静止水位,保证孔壁不坍塌。2)清孔:成孔后应反复清孔,保证孔底沉渣厚度小于300mmo3)下管:将井管下至设计深度。4)投料:下入井管后,在井管外周均匀填入含泥量小于5%的滤料至地面下2m处,用粘性土填至孔口。5)洗井:成井后采用空压机和潜水泵联合抽水洗井,至水清砂净。6)下泵抽水:洗井后,下泵进行抽水试验,确定泵型及出水管组合方式。7)现场管理

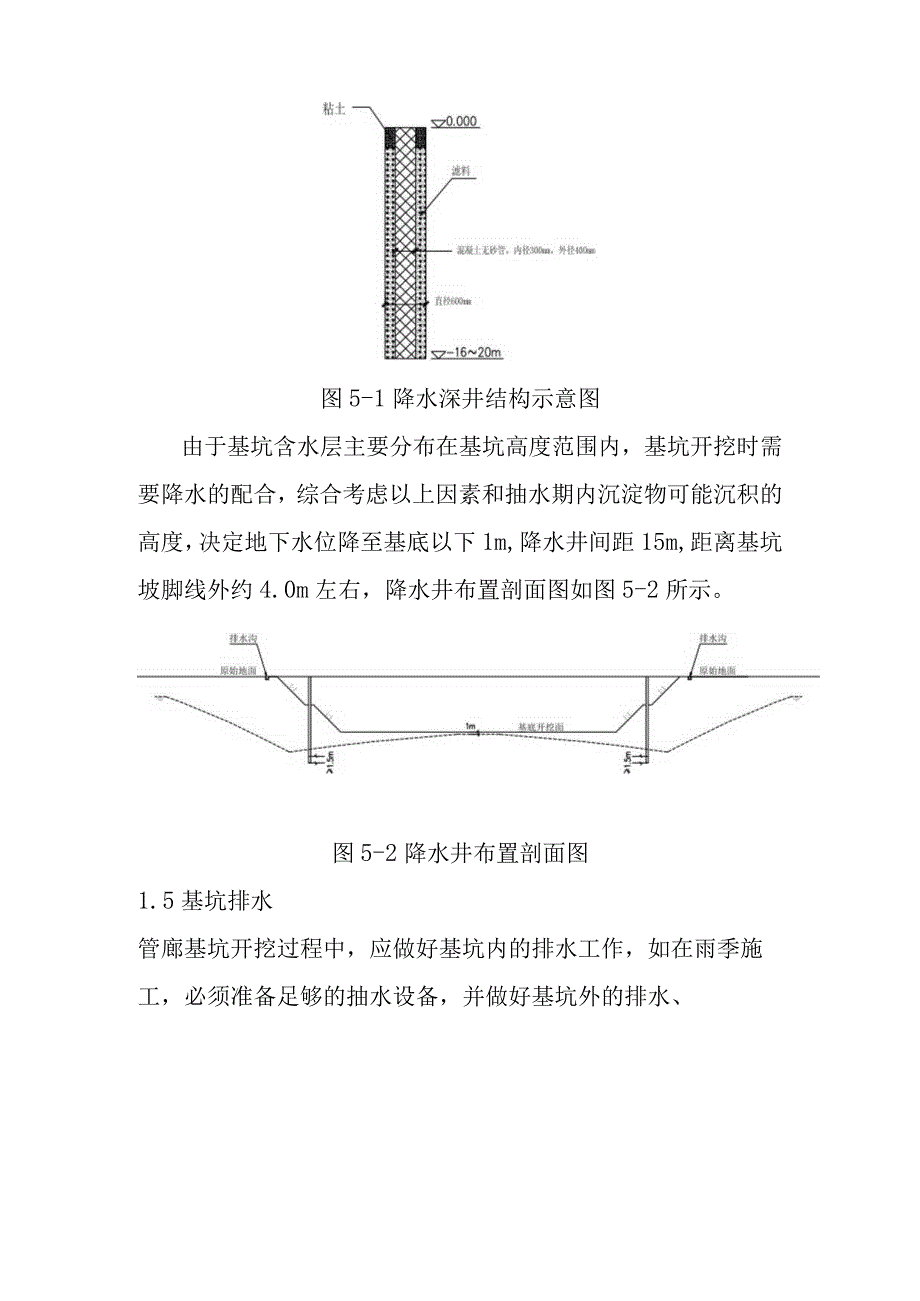

3、:由专人负责作好水位观测、管井维护及现场排水工作。基槽开挖前每天观测水位一次,水位稳定后视情况延长观测周期,根据现场情况,排水管路的排水点设在基槽附近的沉淀池。1.4降水井布置根据降水井计算,结合管廊结构形式及地质勘察考情况,合理布设降水井位置,达到降水,保证正常施工的要求。降水井钻机成孔,设可移动式泥浆箱循环施工泥浆,钻孔孔径600mm,降水管管径400mm,降水井结构如图5-1所示。钻孔至开挖的基坑底3米处,降水深度控制在基底下1m,保证土方开挖及内部结构施工阶段的无水作业条件,同时在基坑内设置明排水沟,排除基坑渗水和雨水。图5-1降水深井结构示意图由于基坑含水层主要分布在基坑高度范围内,

4、基坑开挖时需要降水的配合,综合考虑以上因素和抽水期内沉淀物可能沉积的高度,决定地下水位降至基底以下1m,降水井间距15m,距离基坑坡脚线外约4.0m左右,降水井布置剖面图如图5-2所示。图5-2降水井布置剖面图1.5基坑排水管廊基坑开挖过程中,应做好基坑内的排水工作,如在雨季施工,必须准备足够的抽水设备,并做好基坑外的排水、截水工作。基坑开挖过程中根据具体情况在基坑内设置排水沟,在排水沟中每隔IOm左右设集水井,基坑排水沟、积水井布置如图5-3所示。基坑向下边挖边加深排水沟和集水井,保持沟底低于基坑底不小于0.5m,集水井低于沟底不小于0.5m,集水井内水应随集随排;为防止地表水流入基坑,在冠

5、梁顶设置小挡墙,高出地面0.5m,或在基坑开挖轮廓线外侧0.5m左右设截水沟,每隔2030m左右设一集水井。基坑周围地表截水沟、集水井结构见地表截水沟、集水井示意见图5-4。120cm地表截水沟十50cm地表集水池一图5-3排水沟、集水井示意图图5-4地表截水沟、集水井结构示意图基坑开挖中加强对基坑外水位观测和基坑周围地面建筑和地下管线的监控量测,如周围建筑地基不均匀沉降和地下管线变形超过警戒值,应立即采取回灌措施。回灌井点设于被保护物前、距地下墙适当距离处,回灌量根据观测到水位变化量而定。每个集水井配备一台水泵,保证做到随集随排,严禁排出的水回流入基坑,备用水泵不少于2个,另外在雨季施工时配

6、备好足够的排水设施以应急突发时间的发生。为尽量避免地下水在基坑底部排水沟内流动破坏地基土体,在施做垫层前应分段用粘土回填排水沟下半部,上半部用砂砾等透水材料回填形成排水盲沟,用来疏排粘贴防水卷材时软式透水管的渗水。1.6降水井后期处理施工降水为结构工程施工的辅助工程,属于临时工程范畴,因此降水工程结束(竣工)后,应予以拆除或采取适当处理措施。本工程施工围挡、排水管线、临时供电线路、临时建筑设施等,应在工程竣工或完成其使用目的后立即拆除,降水井和其它地下临时工程应按有关规定进行处理,恢复地面原貌。后期处理方法具体如下:(1)抽水管井:降水管井在完成其使用目的后,首先切断供抽水用电源,拆除井下水泵

7、、电缆、泵管,采用石屑填入井管内,回填高度为至井口2.0mO利用井孔内存水使之饱和,依靠自重压实。当井孔内存水不能使回填石屑饱和时,应边回填边注水。距井口2.0m以上应采用素混凝土回填,并人工捣实。近地表部分按原地貌恢复。混凝土应在回填石屑后间隔3天再回填。(2)地表排水:仅做地面简单处理即可。(3)暗埋排水管线电缆:当降水工程结束后,应按市政管理的有关规定,将暗埋的排水管、电缆等挖出之后,分层回填级配砂石,并分层夯实到规定的高度后,浇注混凝土。1.7降排水施工注意事项(1)钻机安装应周正平稳,操作应严格按操作规程执行,保证钻孔垂直度误差及孔深误差在允许范围内。(2)在提钻、下钻具时,要轻提慢放,避免产生抽吸作用而造成塌孔。(3)下管时井管接头处要夹好绑牢,防止在下入过程中发生位移;下管时应轻提慢放,遇阻时应查明原因后再下,严禁强行墩放,以防损坏井管;下至设计位置后,要保证井管口高出地面一定高度,并用盖板盖好,防止掉入杂物;井管要安放在钻孔中央位置,以保证滤料填入均匀。(4)填入滤料时,要仔细检查滤料质量,控制其含泥量;填入过程中要用铁锹沿井管四周均匀慢慢填入,防止投料不均或中途架桥;在抽水过程中,如滤料下沉应及时补充。(5)使用空压机洗井时,洗井管应下到预定位置,并随时检查水中砂量,至水清砂净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 市政工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
